资源描述

《城市生活垃圾清运处置工程垃圾填埋主要工艺和机械设备.docx》由会员分享,可在线阅读,更多相关《城市生活垃圾清运处置工程垃圾填埋主要工艺和机械设备.docx(3页珍藏版)》请在第壹文秘上搜索。

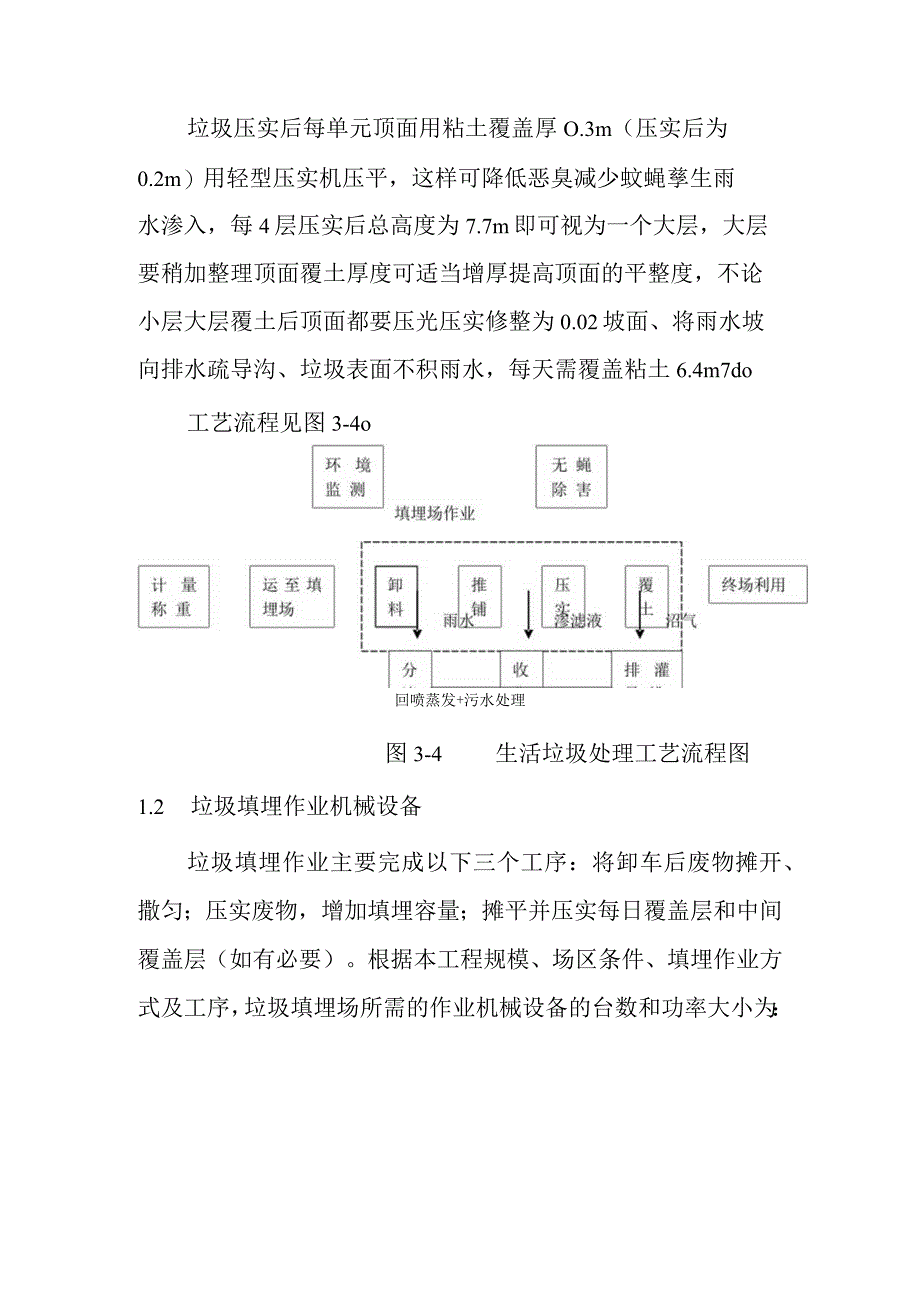

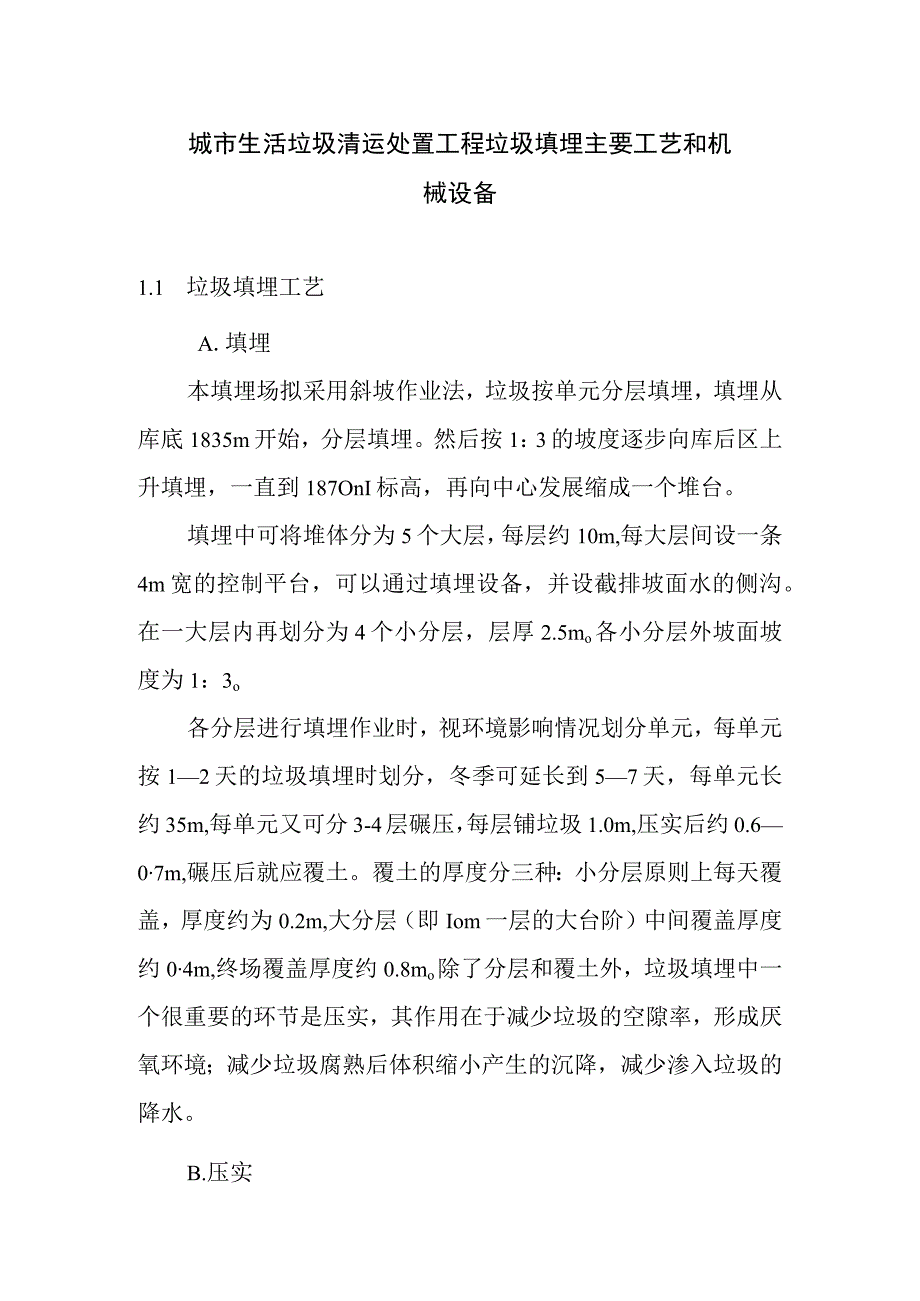

1、城市生活垃圾清运处置工程垃圾填埋主要工艺和机械设备1.1 垃圾填埋工艺A.填埋本填埋场拟采用斜坡作业法,垃圾按单元分层填埋,填埋从库底1835m开始,分层填埋。然后按1:3的坡度逐步向库后区上升填埋,一直到187OnI标高,再向中心发展缩成一个堆台。填埋中可将堆体分为5个大层,每层约10m,每大层间设一条4m宽的控制平台,可以通过填埋设备,并设截排坡面水的侧沟。在一大层内再划分为4个小分层,层厚2.5mo各小分层外坡面坡度为1:3o各分层进行填埋作业时,视环境影响情况划分单元,每单元按12天的垃圾填埋时划分,冬季可延长到57天,每单元长约35m,每单元又可分3-4层碾压,每层铺垃圾1.0m,压

2、实后约0.607m,碾压后就应覆土。覆土的厚度分三种:小分层原则上每天覆盖,厚度约为0.2m,大分层(即Iom一层的大台阶)中间覆盖厚度约04m,终场覆盖厚度约0.8mo除了分层和覆土外,垃圾填埋中一个很重要的环节是压实,其作用在于减少垃圾的空隙率,形成厌氧环境;减少垃圾腐熟后体积缩小产生的沉降,减少渗入垃圾的降水。B.压实垃圾压实后每单元顶面用粘土覆盖厚O.3m(压实后为0.2m)用轻型压实机压平,这样可降低恶臭减少蚊蝇孳生雨水渗入,每4层压实后总高度为7.7m即可视为一个大层,大层要稍加整理顶面覆土厚度可适当增厚提高顶面的平整度,不论小层大层覆土后顶面都要压光压实修整为0.02坡面、将雨水

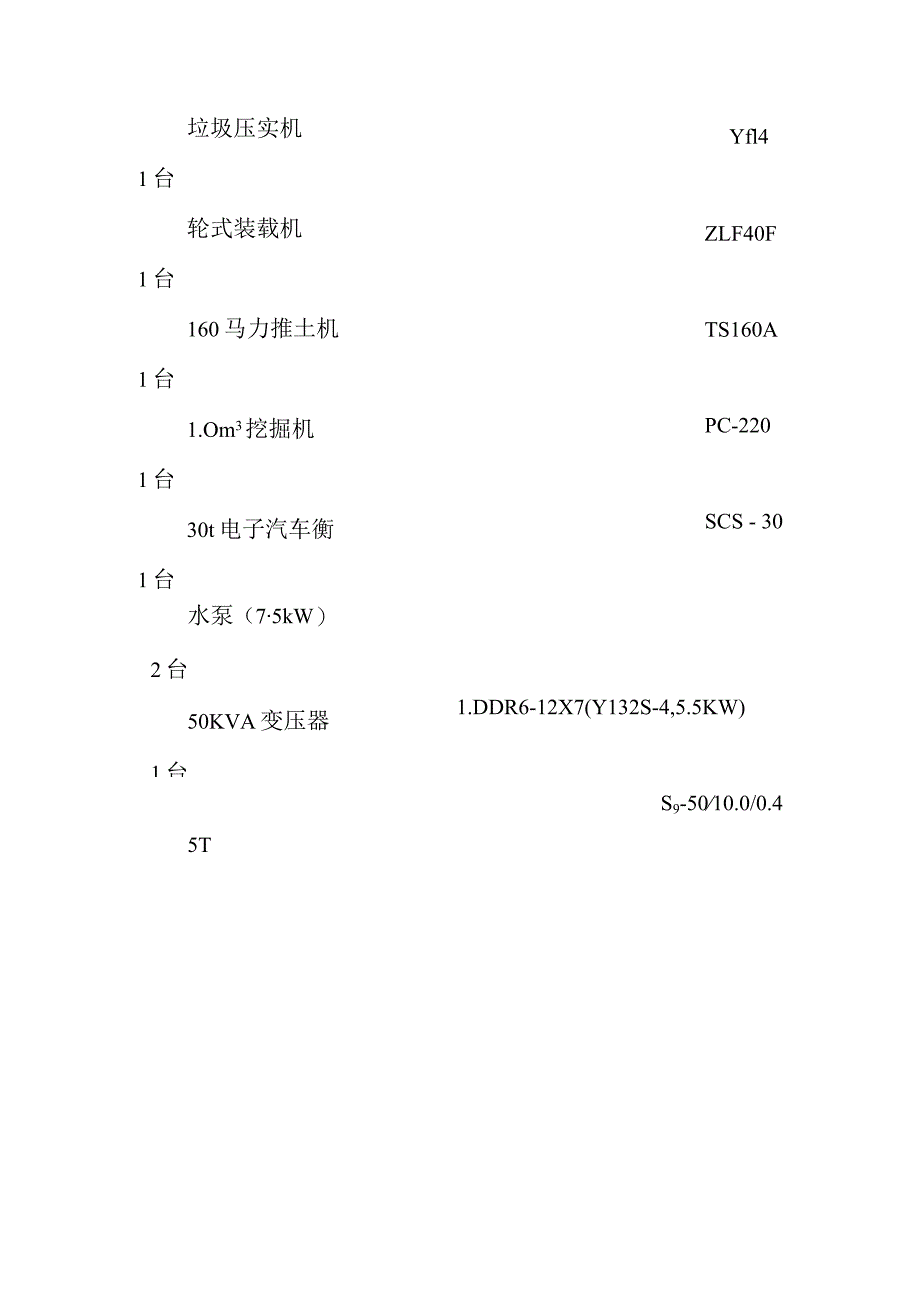

3、坡向排水疏导沟、垃圾表面不积雨水,每天需覆盖粘土6.4m7do工艺流程见图3-4o回喷蒸发+污水处理图3-4生活垃圾处理工艺流程图1.2 垃圾填埋作业机械设备垃圾填埋作业主要完成以下三个工序:将卸车后废物摊开、撒匀;压实废物,增加填埋容量;摊平并压实每日覆盖层和中间覆盖层(如有必要)。根据本工程规模、场区条件、填埋作业方式及工序,垃圾填埋场所需的作业机械设备的台数和功率大小为:垃圾压实机1台轮式装载机1台160马力推土机1台1.Om3挖掘机1台30t电子汽车衡Yfl4ZLF40FTS160APC-220SCS - 301台水泵(75kW)2台50KVA变压器1台1.DDR6-12X7(Y132S-4,5.5KW)S9-5010.0/0.45T

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
