制氢装置原始试开工操作手册.docx

上传人:p** 文档编号:374753 上传时间:2023-08-06 格式:DOCX 页数:21 大小:111.87KB
下载 相关 举报
制氢装置原始试开工操作手册.docx_第1页
第1页 / 共21页
制氢装置原始试开工操作手册.docx_第2页
第2页 / 共21页
制氢装置原始试开工操作手册.docx_第3页
第3页 / 共21页
制氢装置原始试开工操作手册.docx_第4页
第4页 / 共21页
制氢装置原始试开工操作手册.docx_第5页
第5页 / 共21页
制氢装置原始试开工操作手册.docx_第6页
第6页 / 共21页
制氢装置原始试开工操作手册.docx_第7页
第7页 / 共21页
制氢装置原始试开工操作手册.docx_第8页
第8页 / 共21页
制氢装置原始试开工操作手册.docx_第9页
第9页 / 共21页
制氢装置原始试开工操作手册.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《制氢装置原始试开工操作手册.docx》由会员分享,可在线阅读,更多相关《制氢装置原始试开工操作手册.docx(21页珍藏版)》请在第壹文秘上搜索。

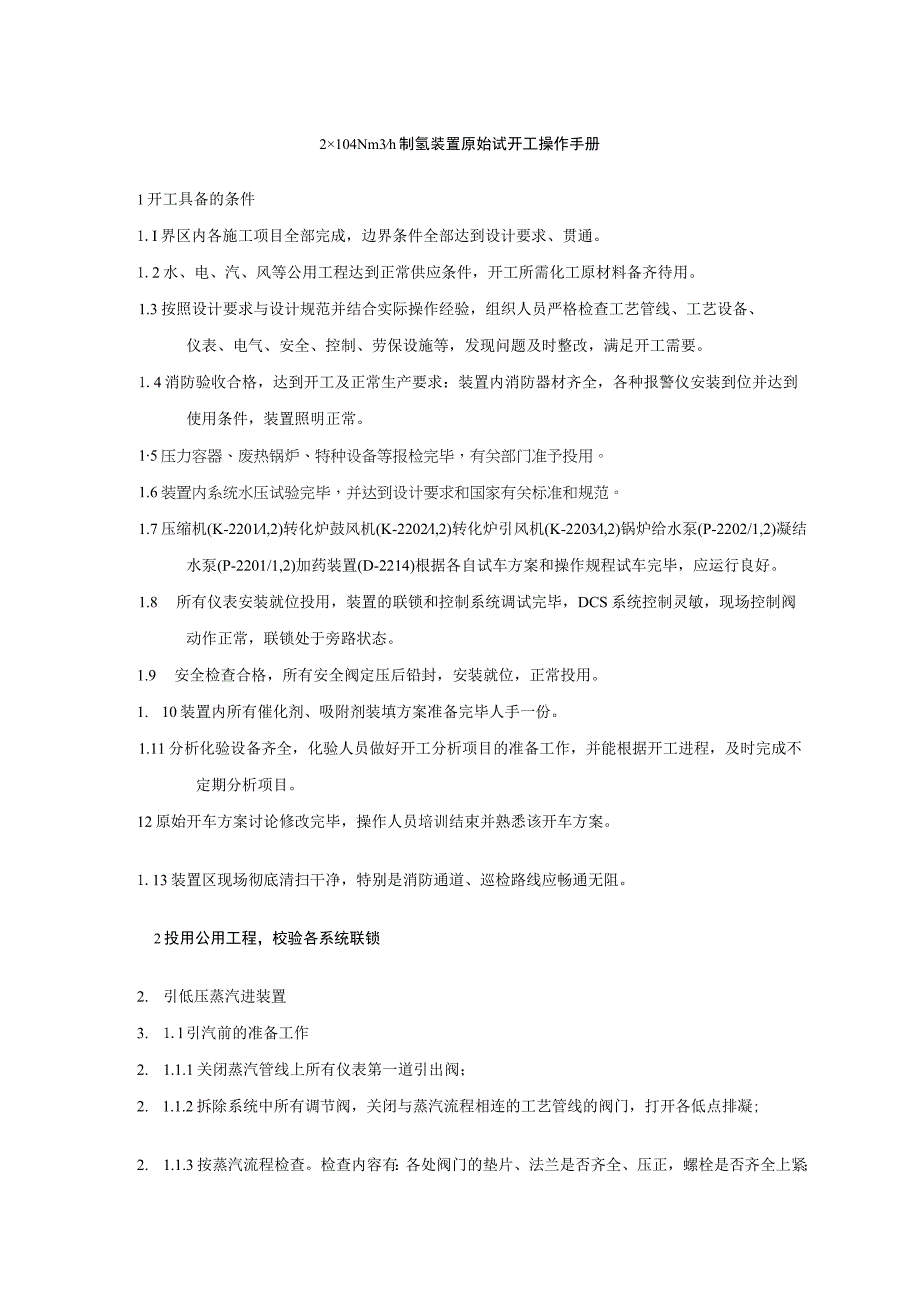

1、2104Nm3h制氢装置原始试开工操作手册1开工具备的条件1.I界区内各施工项目全部完成,边界条件全部达到设计要求、贯通。1.2水、电、汽、风等公用工程达到正常供应条件,开工所需化工原材料备齐待用。1.3按照设计要求与设计规范并结合实际操作经验,组织人员严格检查工艺管线、工艺设备、仪表、电气、安全、控制、劳保设施等,发现问题及时整改,满足开工需要。1.4消防验收合格,达到开工及正常生产要求:装置内消防器材齐全,各种报警仪安装到位并达到使用条件,装置照明正常。15压力容器、废热锅炉、特种设备等报检完毕,有关部门准予投用。1.6装置内系统水压试验完毕,并达到设计要求和国家有关标准和规范。1.7压缩

2、机(K-2201l,2)转化炉鼓风机(K-2202l,2)转化炉引风机(K-2203l,2)锅炉给水泵(P-2202/1,2)凝结水泵(P-2201/1,2)加药装置(D-2214)根据各自试车方案和操作规程试车完毕,应运行良好。1.8 所有仪表安装就位投用,装置的联锁和控制系统调试完毕,DCS系统控制灵敏,现场控制阀动作正常,联锁处于旁路状态。1.9 安全检查合格,所有安全阀定压后铅封,安装就位,正常投用。1. 10装置内所有催化剂、吸附剂装填方案准备完毕人手一份。1.11分析化验设备齐全,化验人员做好开工分析项目的准备工作,并能根据开工进程,及时完成不定期分析项目。12原始开车方案讨论修改

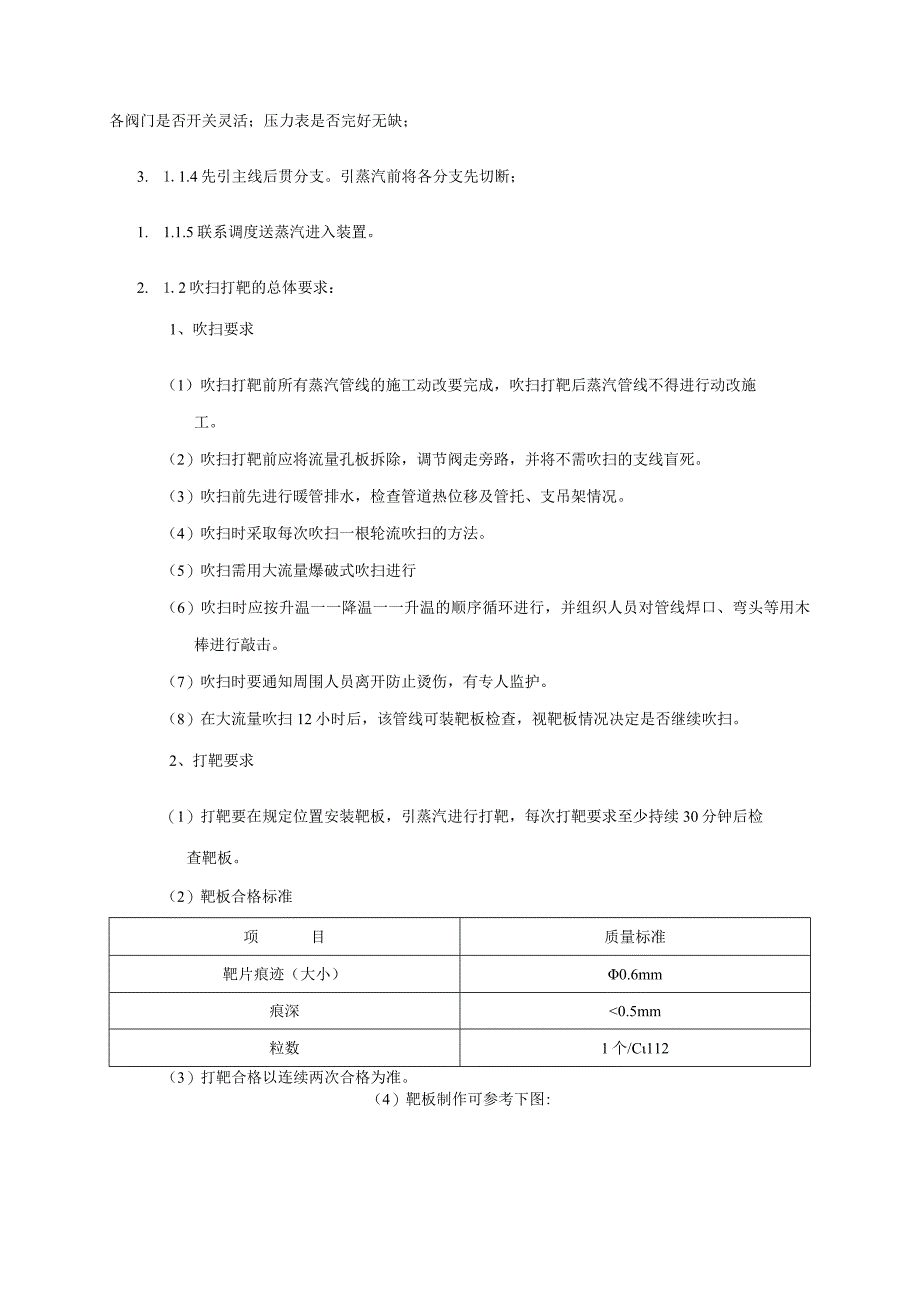

3、完毕,操作人员培训结束并熟悉该开车方案。1.13装置区现场彻底清扫干净,特别是消防通道、巡检路线应畅通无阻。2投用公用工程,校验各系统联锁2. 引低压蒸汽进装置3. 1.l引汽前的准备工作2. 1.1.1关闭蒸汽管线上所有仪表第一道引出阀;2. 1.1.2拆除系统中所有调节阀,关闭与蒸汽流程相连的工艺管线的阀门,打开各低点排凝;2. 1.1.3按蒸汽流程检查。检查内容有:各处阀门的垫片、法兰是否齐全、压正,螺栓是否齐全上紧;各阀门是否开关灵活;压力表是否完好无缺;3. 1.1.4先引主线后贯分支。引蒸汽前将各分支先切断;1. 1.1.5联系调度送蒸汽进入装置。2. 1.2吹扫打靶的总体要求:1

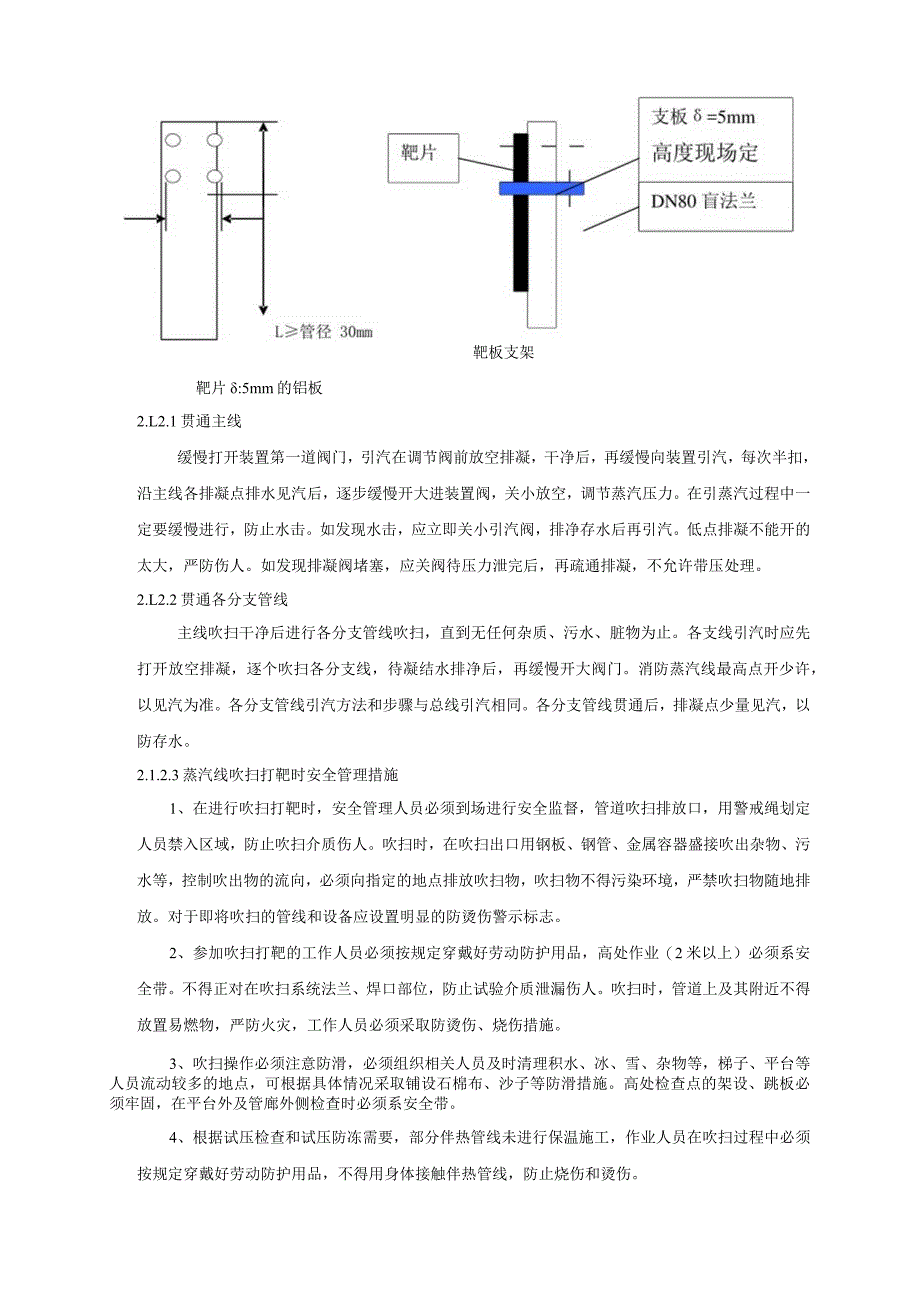

4、、吹扫要求(1)吹扫打靶前所有蒸汽管线的施工动改要完成,吹扫打靶后蒸汽管线不得进行动改施工。(2)吹扫打靶前应将流量孔板拆除,调节阀走旁路,并将不需吹扫的支线盲死。(3)吹扫前先进行暖管排水,检查管道热位移及管托、支吊架情况。(4)吹扫时采取每次吹扫一根轮流吹扫的方法。(5)吹扫需用大流量爆破式吹扫进行(6)吹扫时应按升温一一降温一一升温的顺序循环进行,并组织人员对管线焊口、弯头等用木棒进行敲击。(7)吹扫时要通知周围人员离开防止烫伤,有专人监护。(8)在大流量吹扫12小时后,该管线可装靶板检查,视靶板情况决定是否继续吹扫。2、打靶要求(1)打靶要在规定位置安装靶板,引蒸汽进行打靶,每次打靶要

5、求至少持续30分钟后检查靶板。(2)靶板合格标准项目质量标准靶片痕迹(大小)0.6mm痕深K2201F2202前放空_NG2007管线一P2003管线前放空I_P2004管线前放空N2自总管来fF2201前放空fF2201fR2204前放空1.R2201前放空3.2.5.2变温、加氢、脱硫及转化部分吹扫N2自总管来fR2204前放空fR2204-R2201前放空1.R2202/1,2前放空放空总管前放空此自总管来fR2201前放空R2201-R2202/1,2前放空1.F2202前放空放空总管前放空此自总管来一R2202前放空一R2202fF2202前放空_E2208前放空一E2208fD22

6、08前放空fD2208K2201前放空R2202IfR2202/2前放空R22022-R2202/1前放空即自总管来F2202前放空一F2202E2201前放空一E2201-R2203前放空3. 2.5.3中变及换热器部分吹扫N2自总管来fR2203前放空fR2203-E2202前放空-E2202-E2203前放空-E22O3_D2204前放空一D2204-E2204前放空fE2204-*D2205前放空-*D2205-EC2201前放空IEC2201-*D2206前放空D2206fE2205前放空一E2205fD2207前放空D2207K2201前放空IN2自D2204fC2201前放空fC

7、2201N2自D2205fC2201前放空fC2201N2自D2206fC2201前放空-C2201N2自D2207-C2201前放空-C22014水冲洗水联运方案4. 1目的1.1.1 进一步清洗管线及设备内的杂物。1.1.2 考验机泵、仪表的使用情况及性能。1.1.3 操作人员进步熟悉工艺流程、设备、仪表。4.2 注意事项4.2.1 密切注意电机电流,防止电流超过额定值,使机泵超负荷运转。4.2.2 水经过控制阀、换热器前应先走付线,无付线有低点放空时先开放空,尽量减少杂物进入控制阀及换热器。4.2.3 常压塔、容器进水前应先将顶部放空阀打开。4.2.4 水联运结束后,放尽存水,同时用风或氮气吹尽系统设备、管线、机泵内的存水。4.2.5 发现问题及时登记并联系处理。4.3 .装置氮气气密置换、模拟运行4.3.1 因弗管网压力不够,开压缩机K-2201进行升压,充压时要求平稳缓慢。4.3.2为保护已装填好的催化剂,气密后的泄压速度不得大于O.5MPa10mino4.3.3引氮气前低点排凝,分析0zW0.5%(vol)o4.3.4系统先低压气密合格后进行置换系统中的空气,置换合格后再高压气密,低压气密合格后,系统采样分析OzWO.5%。4.3.5提前通知仪表,仪表系统同时气密。4.3.6气密过程中要有专人盯压力表,防止超压和高压串低压的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
