《工程签证流程示意图.docx》由会员分享,可在线阅读,更多相关《工程签证流程示意图.docx(1页珍藏版)》请在第壹文秘上搜索。

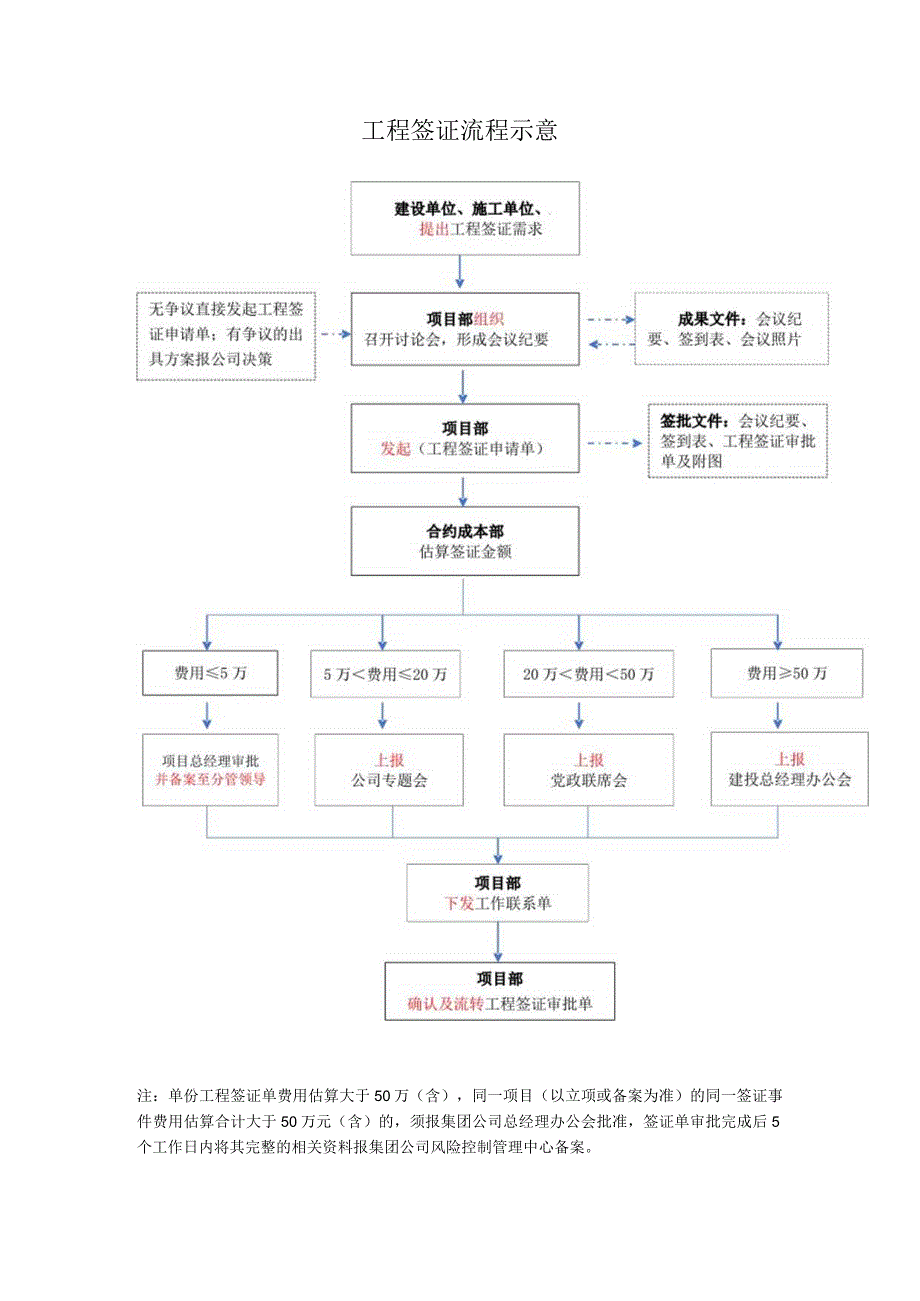

工程签证流程示意注:单份工程签证单费用估算大于50万(含),同一项目(以立项或备案为准)的同一签证事件费用估算合计大于50万元(含)的,须报集团公司总经理办公会批准,签证单审批完成后5个工作日内将其完整的相关资料报集团公司风险控制管理中心备案。
copyright@ 2008-2023 1wenmi网站版权所有
经营许可证编号:宁ICP备2022001189号-1
本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
