污水处理厂扩建工程安全目标安全保证体系及措施.docx

上传人:p** 文档编号:375878 上传时间:2023-08-06 格式:DOCX 页数:6 大小:18.88KB
下载 相关 举报
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第1页
第1页 / 共6页
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第2页
第2页 / 共6页
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第3页
第3页 / 共6页
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第4页
第4页 / 共6页
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第5页
第5页 / 共6页
污水处理厂扩建工程安全目标安全保证体系及措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《污水处理厂扩建工程安全目标安全保证体系及措施.docx》由会员分享,可在线阅读,更多相关《污水处理厂扩建工程安全目标安全保证体系及措施.docx(6页珍藏版)》请在第壹文秘上搜索。

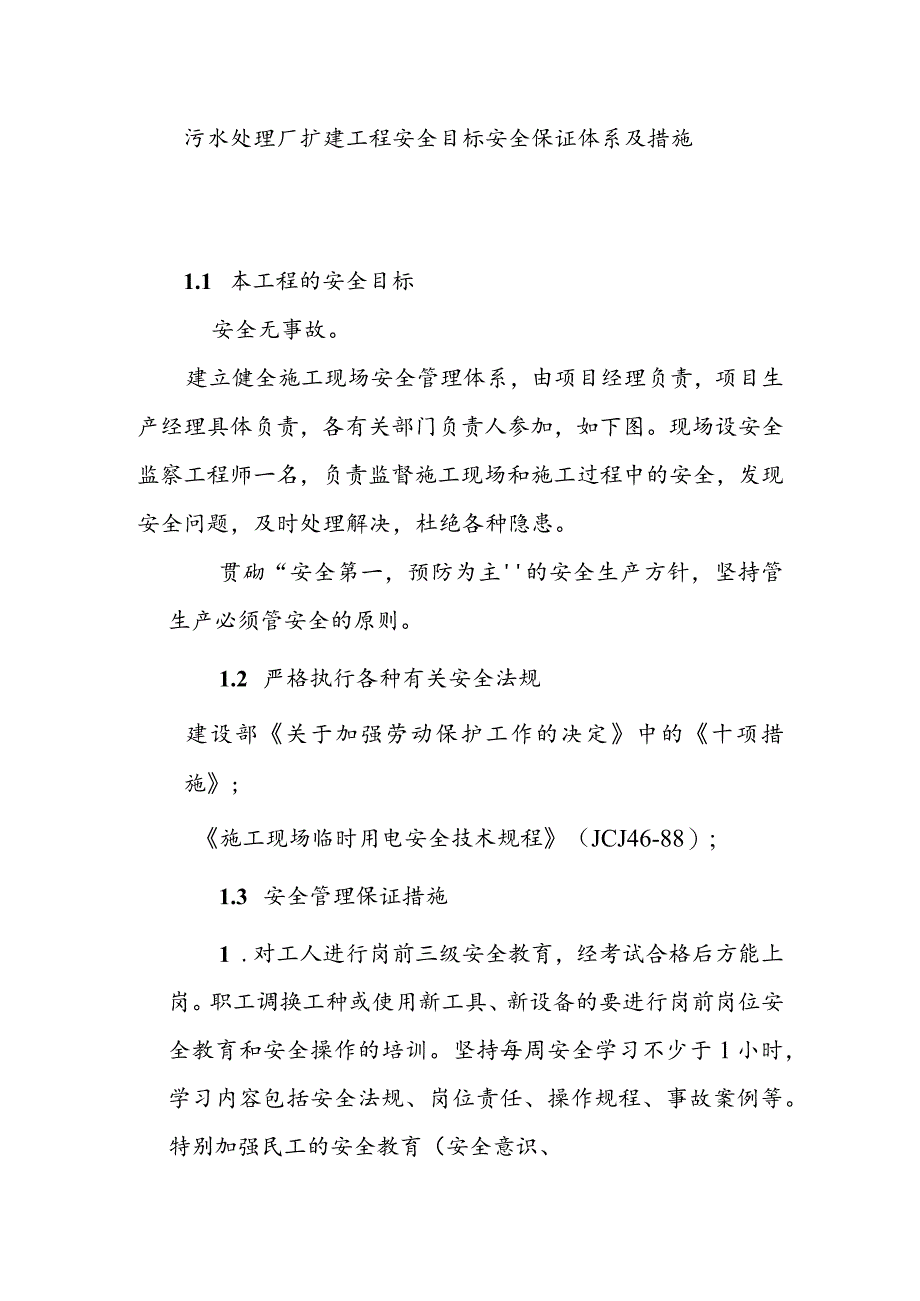

1、污水处理厂扩建工程安全目标安全保证体系及措施1.1 本工程的安全目标安全无事故。建立健全施工现场安全管理体系,由项目经理负责,项目生产经理具体负责,各有关部门负责人参加,如下图。现场设安全监察工程师一名,负责监督施工现场和施工过程中的安全,发现安全问题,及时处理解决,杜绝各种隐患。贯砌“安全第一,预防为主的安全生产方针,坚持管生产必须管安全的原则。1.2 严格执行各种有关安全法规建设部关于加强劳动保护工作的决定中的十项措施;施工现场临时用电安全技术规程(JCJ46-88);1.3 安全管理保证措施1 .对工人进行岗前三级安全教育,经考试合格后方能上岗。职工调换工种或使用新工具、新设备的要进行岗

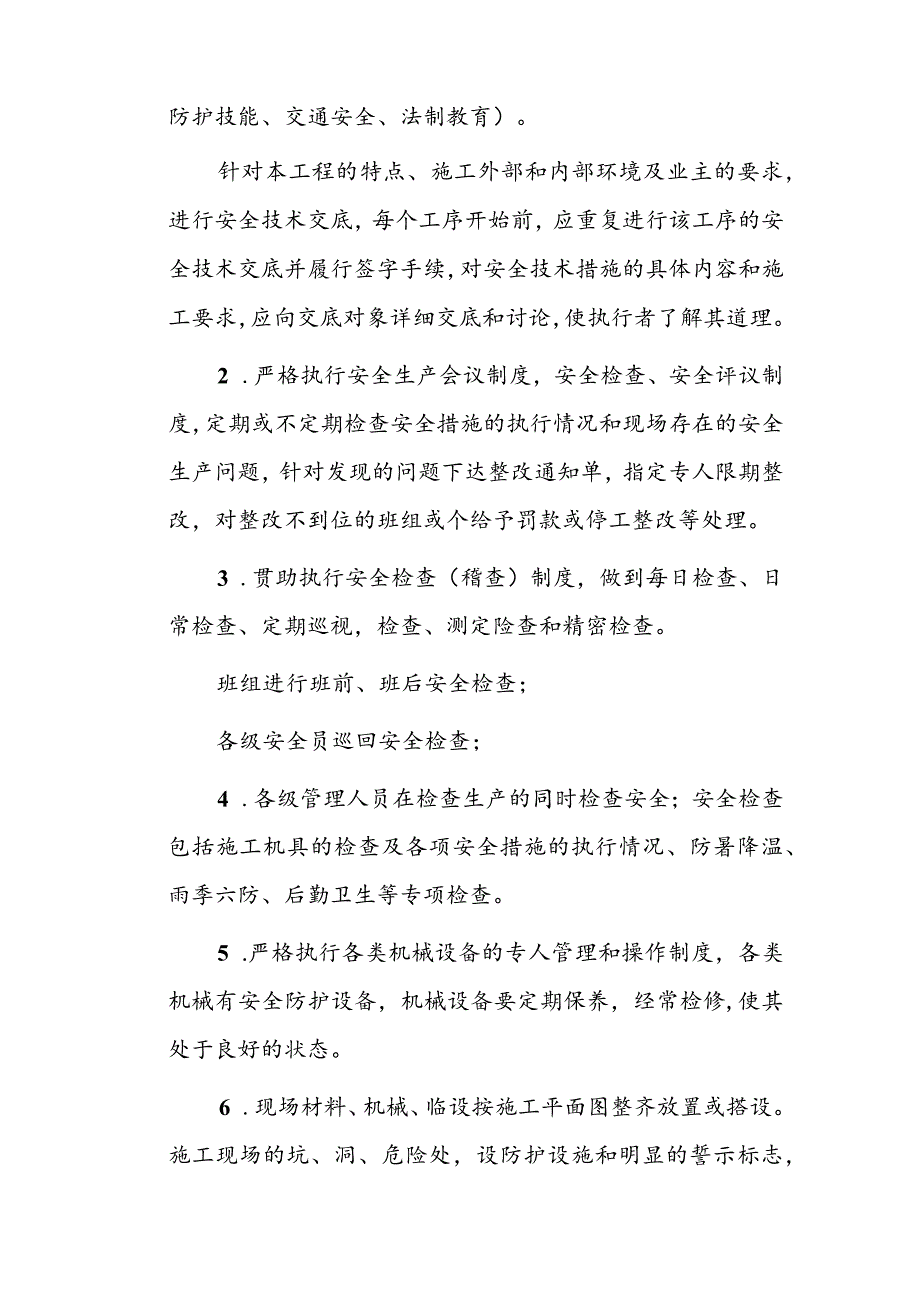

2、前岗位安全教育和安全操作的培训。坚持每周安全学习不少于1小时,学习内容包括安全法规、岗位责任、操作规程、事故案例等。特别加强民工的安全教育(安全意识、防护技能、交通安全、法制教育)。针对本工程的特点、施工外部和内部环境及业主的要求,进行安全技术交底,每个工序开始前,应重复进行该工序的安全技术交底并履行签字手续,对安全技术措施的具体内容和施工要求,应向交底对象详细交底和讨论,使执行者了解其道理。2 .严格执行安全生产会议制度,安全检查、安全评议制度,定期或不定期检查安全措施的执行情况和现场存在的安全生产问题,针对发现的问题下达整改通知单,指定专人限期整改,对整改不到位的班组或个给予罚款或停工整改

3、等处理。3 .贯助执行安全检查(稽查)制度,做到每日检查、日常检查、定期巡视,检查、测定险查和精密检查。班组进行班前、班后安全检查;各级安全员巡回安全检查;4 .各级管理人员在检查生产的同时检查安全;安全检查包括施工机具的检查及各项安全措施的执行情况、防暑降温、雨季六防、后勤卫生等专项检查。5 .严格执行各类机械设备的专人管理和操作制度,各类机械有安全防护设备,机械设备要定期保养,经常检修,使其处于良好的状态。6 .现场材料、机械、临设按施工平面图整齐放置或搭设。施工现场的坑、洞、危险处,设防护设施和明显的誓示标志,不准任意移动。在施工区域和生活区域及道路上设置照明系统,保证夜间照明和生活用电

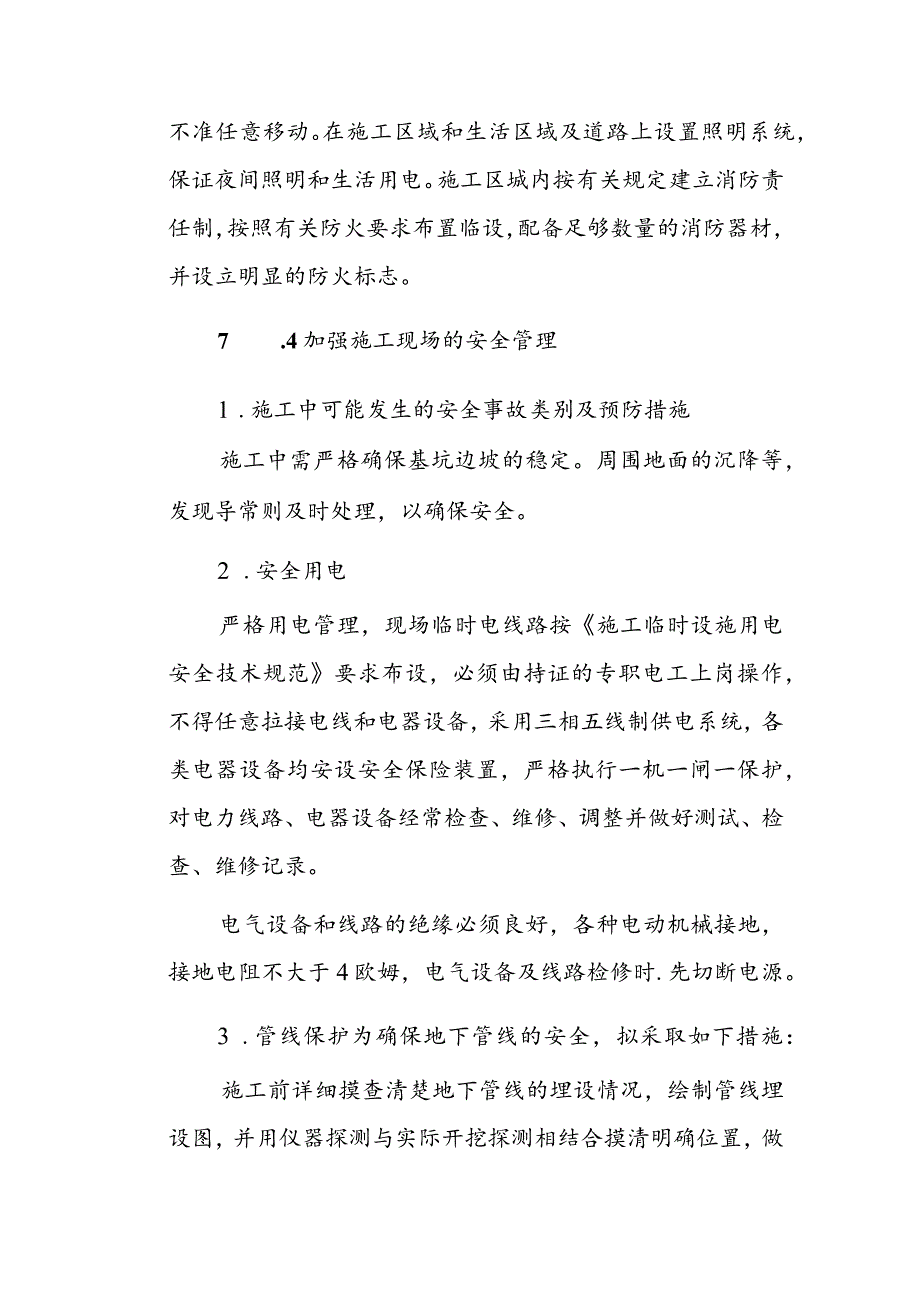

4、。施工区城内按有关规定建立消防责任制,按照有关防火要求布置临设,配备足够数量的消防器材,并设立明显的防火标志。7 .4加强施工现场的安全管理1 .施工中可能发生的安全事故类别及预防措施施工中需严格确保基坑边坡的稳定。周围地面的沉降等,发现导常则及时处理,以确保安全。2 .安全用电严格用电管理,现场临时电线路按施工临时设施用电安全技术规范要求布设,必须由持证的专职电工上岗操作,不得任意拉接电线和电器设备,采用三相五线制供电系统,各类电器设备均安设安全保险装置,严格执行一机一闸一保护,对电力线路、电器设备经常检查、维修、调整并做好测试、检查、维修记录。电气设备和线路的绝缘必须良好,各种电动机械接地

5、,接地电阻不大于4欧姆,电气设备及线路检修时.先切断电源。3 .管线保护为确保地下管线的安全,拟采取如下措施:施工前详细摸查清楚地下管线的埋设情况,绘制管线埋设图,并用仪器探测与实际开挖探测相结合摸清明确位置,做出明显的挂牌标识。出专人负责检查标识情况,监督在管线附近的开挖作业。如发现有任何不妥,立即向上级部门汇报,防患于未然。将管线埋设情况向全体施工人员交底。安全保证体系如附后图。1.5现场临时用电一般规定(1)必须建立健全电气安全管理制度和各级岗位责任制,应加强施工现场的各类电气设备和线路管理。技术部门和安全部门负责监督检查。现场的值班与维修电工应负责管辖各自职责范围内的电气设备及线路的正

6、常运行。(2)对施工用电总容量在50kw以上或有特殊用电要求的工程项目,应进行专项用电设计。对于50kw以下现场也应有用电方案。编制的设计方案,须经施工单位技术负责人审批后方可实施,安装完毕后,应由工程施工和动力设备部门验收签字。并送安全部门备案,方可设入使用。(3)用电设计方案基本内容如下:主要电气设备的名称、型号、功率和平面布置;确定电源进线,变(配)电室、总配电箱、分配电箱的位置及线路走向;进行总用电负荷计算;绘制相应的现场用电平面图,立面图和接线系统图;选择变压器、导线截面以及控制、保护器件的规格;制定现场安全用电技术措施和管理措施。施工现场必须建立健全以下电气安全制度:各类电气设备、

7、设施安全技术操作规程;电气安全值班制和交接班制;电气设备、线路的检查、维修、保养记录制度;各类电气事故的预防及处理办法;考核及奖惩规定。1.6挖土工程安全技术措施1、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。2、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。3、人工挖上,前后操作人员问距离不应小于23米,堆土要在1米以外、并且高度不得超过1.5米。挖土应自上而下逐层挖掘、严禁采用掏洞的挖掘操作法。4、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续土作,并且不得将上和其它物件堆在支撑上,不得在支撑下行走或站立5、配合拉铲的清坡、清底工人

8、,不准在机械回转半径下工作。6、向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过。7、基坑四周必须设置1.5公尺高护栏,要设置一定数量临时上下施工扶梯。8、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。9、车辆进出门口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇捣殓加固。10、基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。11、清坡清底人员必须根据设计标高作好清底工作,不得超挖。如果超挖不得将松上回填,以免影响基础的质量。12、开挖出的土方,要严格按照组织设计堆放,不得堆于基坑外侧,以免引起地面堆载超荷引起土体位移、板桩位移或支撑破坏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
