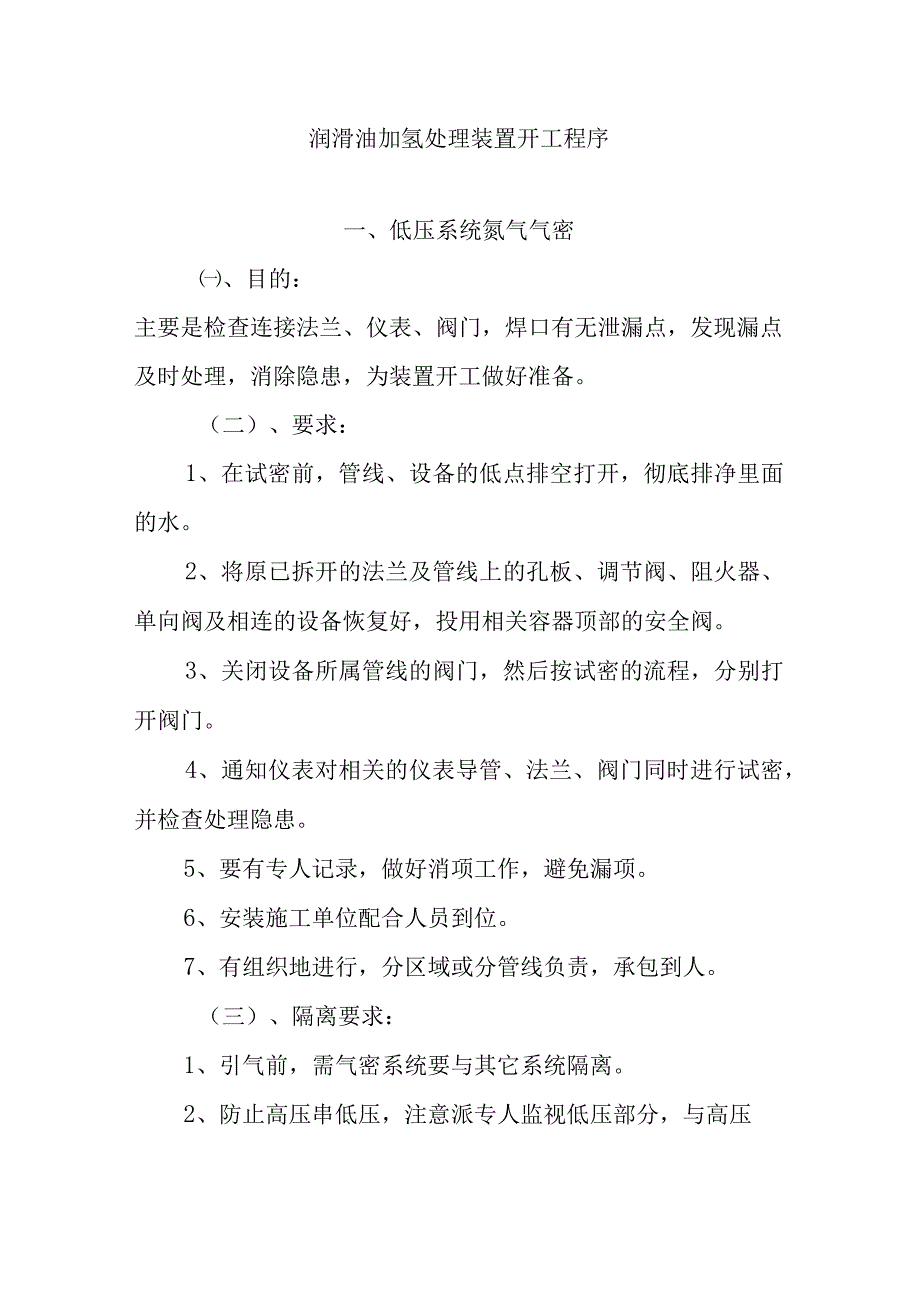

1、润滑油加氢处理装置开工程序一、低压系统氮气气密、目的:主要是检查连接法兰、仪表、阀门,焊口有无泄漏点,发现漏点及时处理,消除隐患,为装置开工做好准备。(二)、要求:1、在试密前,管线、设备的低点排空打开,彻底排净里面的水。2、将原已拆开的法兰及管线上的孔板、调节阀、阻火器、单向阀及相连的设备恢复好,投用相关容器顶部的安全阀。3、关闭设备所属管线的阀门,然后按试密的流程,分别打开阀门。4、通知仪表对相关的仪表导管、法兰、阀门同时进行试密,并检查处理隐患。5、要有专人记录,做好消项工作,避免漏项。6、安装施工单位配合人员到位。7、有组织地进行,分区域或分管线负责,承包到人。(三)、隔离要求:1、引

2、气前,需气密系统要与其它系统隔离。2、防止高压串低压,注意派专人监视低压部分,与高压系统相联而未用盲板隔离的设备和管线应将放空阀打开。3、将所有压力等级不同的系统,按级别分开。4、严格遵守设备使用规程,与设备相联的仪表全部投用o(四)、气密步骤:(一)、IoO单元原料油输送部分VlOl1、要求:用N2对本系统进行气密试验,试验压力为0.3MPa,压力以VlOI顶P1104为准,装好压力表,量程不小于0.5MPa(取2.5MPa)o2、系统隔离:(1)改通PloIA/BFlOl入口流程,PlOlA/B出口阀关闭,出入口联通阀、暖泵线手阀关闭,PlOlA/B出口快速接头手阀关闭,PlOIA/BfV

3、301线PIlII首阀关闭,PlOlA/BfClol入口线P1080上首道阀关闭,FlOlA/B流程改通,放空关闭。(2)改通FlOlA/B-E307入口流程,FlOlA/B-E307入口线PloO5上FTllOI及上下游阀开,放空阀关闭,前后压力表安装到位,E307壳程流程改通,放空关闭。(3)改通P107fE307入口流程,P107出口阀关闭,线上末道阀门开(双道闸阀DN40),“8”字盲板通,快速接头手阀关闭。(4)改通E307壳程fVlOl入口流程,线P1006上调节阀LIClOl及上下游阀门开,放空阀关闭,A302及A207至P1006线(E307-V101)末道阀关闭(隔离A302

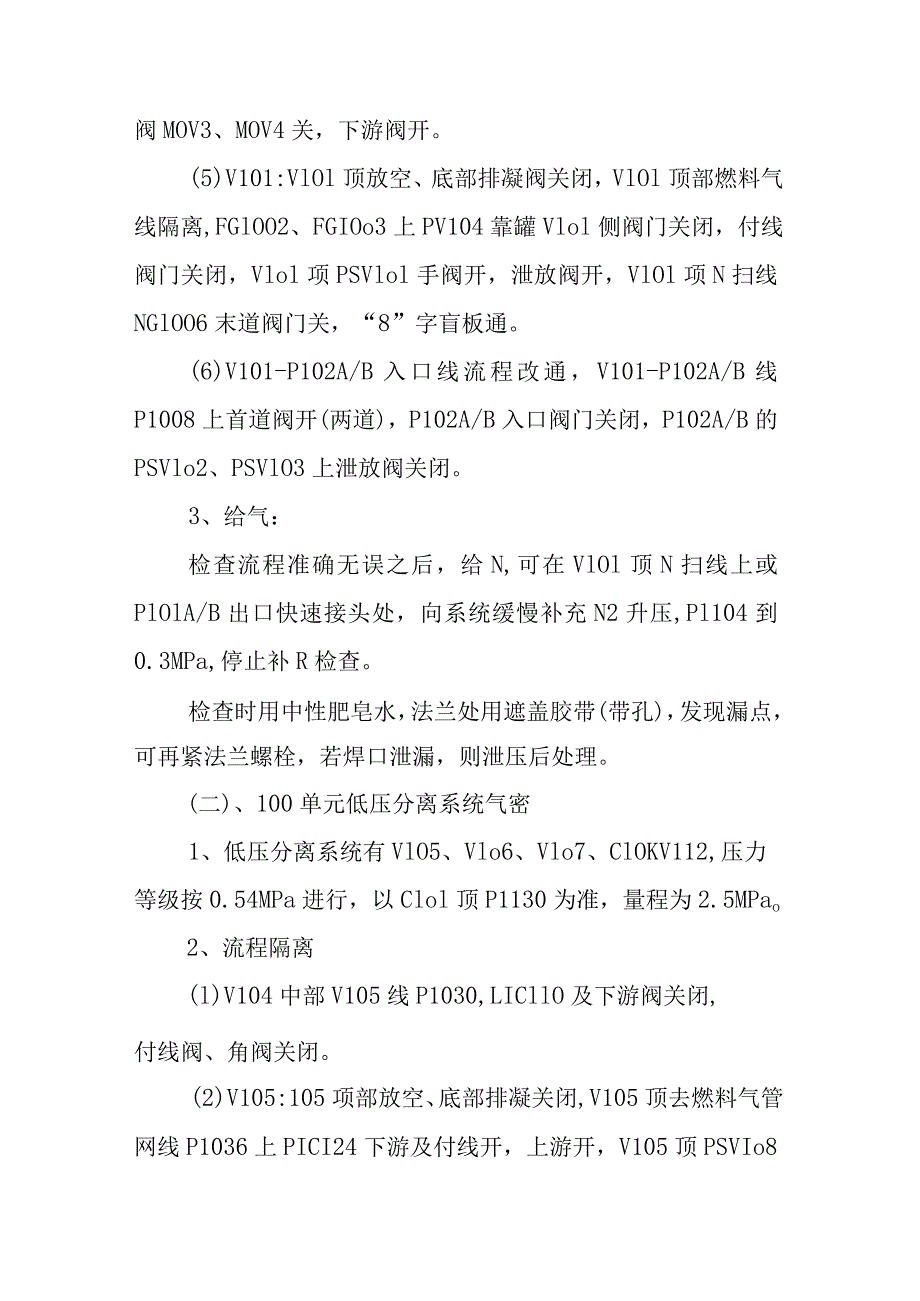

4、及A207),P102A/B出口最小流量返回线P1114FIC101A及P1088上FIC101B开,上游阀MOV3、MOV4关,下游阀开。(5)V101:VlOl顶放空、底部排凝阀关闭,VlOl顶部燃料气线隔离,FGlOO2、FGIOo3上PV104靠罐Vlol侧阀门关闭,付线阀门关闭,Vlol项PSVlol手阀开,泄放阀开,VlOl项N扫线NGlOO6末道阀门关,“8”字盲板通。(6)V101-P102A/B入口线流程改通,V101-P102A/B线P1008上首道阀开(两道),P102A/B入口阀门关闭,P102A/B的PSVlo2、PSVlO3上泄放阀关闭。3、给气:检查流程准确无误之

5、后,给N,可在VlOl顶N扫线上或PlOlA/B出口快速接头处,向系统缓慢补充N2升压,Pl104到0.3MPa,停止补R检查。检查时用中性肥皂水,法兰处用遮盖胶带(带孔),发现漏点,可再紧法兰螺栓,若焊口泄漏,则泄压后处理。(二)、100单元低压分离系统气密1、低压分离系统有VlO5、Vlo6、Vlo7、ClOKV112,压力等级按0.54MPa进行,以Clol顶P1130为准,量程为2.5MPao2、流程隔离(l)V104中部V105线P1030,LICllO及下游阀关闭,付线阀、角阀关闭。(2)V105:105项部放空、底部排凝关闭,V105顶去燃料气管网线P1036上PICI24下游及

6、付线开,上游开,V105顶PSVIo8手阀开,泄放阀开,V105顶M扫线NG1041末道阀关。(3)V105底去污水线P1038,LICI21及上下游、付线阀开,放空关,V104底去污水线P1032上减压阀LlCII3下游阀及付线阀关,V107底去污水线P1064上LIC132及上下游阀开,放空关,Vlo5、104、107、305去污水管网总阀关,P304出口阀关,快速接头手阀关。(4)V105-P103AB,P103A/B入口阀门关。(5)V105V106线P1042,LICn9及上下游阀开,付线阀关,LVn9A及上下游阀开。(6)V103底一V106线P1023,LIC105下游及付线阀关

7、。(7)V106:V106顶部放空、底部排凝关,V106项PSVlo9手阀及泄放阀开,顶部N扫线NG1042末道阀关。(8)V106顶一E103流程改通,E103壳程改通,放空关闭。(9)V106底fC101流程改通,LIC123及上下游阀开,付线阀关。(10)V112:V112顶部放空,底部排凝阀关,Vll2、VlO5、VlO7、V307顶至燃气管网总线首阀关,V112顶到燃气管网线P1051上PICI20及上下游阀开,放空阀关。(Il)VIl2fClOl线P1048,LIC125及上下游阀开,付线阀关。(12)PlOlAB-C101线P1082,首阀关,末阀开。(13)KloIA/B入口新

8、氢fClOl线HGlOO5,首阀关,末阀开,“8”字盲板通。(14)C101:ClOl顶放空、底部排凝关,ClOl顶部PSVnO手阀及泄放阀开。(15)Clol蒸汽汽提线,FlCn6及下游阀开,上游及付线阀关,放空关,蒸汽入塔末道阀开,线上冷凝水排放阀关。(16)ClolfP106A/B入口线P1066,P106A/B入口阀关闭。(17)P105A/B-ClOl线P1060,FIC115及上下游阀开,放空关,P105A/B出口阀门关,出口线快速接头手阀关,P105A/BfelOl线与A102-V107跨线P1107上阀切断(关)。(18)改通ClolfV107线流程,A102出入口改通,放空关

9、。(19)P114fA102入口线ZllOo4改通,放空关,P114出口阀关。(20)V107:V107顶部放空、底部排凝关,顶N扫线NGlOI6末阀关。(21)V107顶燃气管网线P1057,FIC136及上下游阀开,放空阀关。(22)V107-P105A/B线P1059,P105A/B入口阀关。(23)V107-污水管网线P1064,LIC132及上下游阀开,放空阀关。(24)P105A/B出口f装置外线P1062,FIQ114上下游阀开,LlCI30及上下游阀门开,放空关,出装置阀关。(25)V107顶fP105A/B平衡线P1083切断,双阀关。(26)V307顶一燃气管网线P3029

10、,末道阀门关闭。3、分级试密:.(1)在系统N2充填达到0.45MPa平衡后,检查气密合格。(2)自反应系统串压,向低压系统补岫,自V104-V105线P1030上阀控制,注意一定要缓慢进行,到054MPa检查(3)隔Vlo7、ClOl后,按0.8MPa试密,以V112顶P1127为准。a、V107-燃气管网线P1058上PIC136下游及付线阀关。b、V107底一污水管网线P1064上LIC132下游及付线阀c、V106底fClOl线P1045上LIC123下游及付线阀关。d、V112-C101线P1049上LIC125下游及付线阀关。(4)隔离V106V112后,按L2MPa试密,以V10

11、5顶P1127为准。a、V105顶一燃气管网线P1036上PIC124下游及付线阀关。b、V105-V106线P1042上LIC119下游及付线阀关,1.Vn9A下游及付线阀关。(三)、100、300单元出入装置管线试密可采用首尾切断,再给汽气)充压试密的办法进行。1、原料油进装置线PlOOl罐区阀门关闭,PlOIA/B入口阀关闭,入装置线PlOOI阀门开,“8”字盲板通,开工循环线P1122改通,在线上首道阀关,末阀开(近PlOIA/B处)。自PlOIA/B入口快速接头处给汽。2、燃料气线FGlOo9改通系统流程,每个火咀手阀关闭,线FGlOlO上PCVIlOl开,PVnO2开,其上下游线阀

12、开,线FGlOo9上UlClOl开,PICAllOl及上下游阀开,放空关,将H301也串起来试密。3、蒸汽线,装置内蒸汽线可采用隔离系统,对蒸汽线系统补汽充压试验,与系统压力平衡,作为标准压力,检查泄漏,4、同气线可隔离后,充氮试验后,再在引艮时做1.IMPa气密。5、用气线,用隔离总系统办法,充填至系统压力0.45MPa后检查。6、P105A/B一出装置粗石脑油,自罐区阀切断,给气试密。7、含蜡基础油一罐区(A302出),自罐区阀切断,自扫线处给气试密。8、重不合格油一罐区(A302出口),自罐区阀切断,自扫气处给气试密。9、污水系统,可隔离后,给汽试密。(四)、300单元原料油输送部分:1

13、、压力以V301顶部P1301为准,量程为2.5MPa,按0.3MPa试密。2、系统隔离(1)原料油一V301入口线P300L200单元来V301线末道阀关闭,开工循环线PllII来V301上首阀关闭,末阀开。(2)P302A/B-E307线P3046,关P302A/B出口阀门,P302A/B出口快速接头手阀关,E307管程流程改通,放空关,E307出口线P3047上TIC102开。(3)E307-A302线P3047流程改通,A302出入口改通,放空阀关闭。(4)A302-V301流程改通,线P3048上F1307上下游阀,LIC306及上下游阀开,放空阀关,A302出装置线P3049及P3

14、062在界区关闭阀门切断,P3049上排污线BD3010首阀关,采样阀关闭。(5)A302-P101A/B入口的开工循环线P3061上首阀开,末道阀门关。(6)A302-V301入口的开工循环线P3063上双道阀门开,流程改通。(7)P301A/BV301入口线(小流量循环线)P3065上FIC301A上游阀及P3054上FIC301B上游阀门关闭,下游开。(8)V301:V301顶部放空、底部排凝阀关,V301顶N扫线NG3005末阀关,V301顶燃气保护线FG3003隔离,PV301下游及付线阀关闭,上游阀开,放空开,V301顶PSV301手阀及泄放阀开。(9)V301底fP301A/B入

15、口线流程改通,双道闸阀开,P301A/B入口阀门关闭,P301A/B的PSV303泄放阀关闭,V301底含硫污水排放关闭。3、自V301顶M扫线NG3005给帅气,充压至0.3MPa试密合格为至。(五)、300单元低压分离系统1、低压分离系统A、主要是V304、V307,以V307顶P1302为准,按0.5MPa试密,检查合格为至。B、系统隔离:(l)V302-V304线P3021,自LIC301下游及付线角阀隔断,阀门关。(2)V303-*V304线P3023,自LIC301下游及付线角阀处隔断,阀门关闭。(3)V304:V304顶部放空、底部排凝阀关闭,V304顶PSV304手阀及泄压阀打开,V301顶部出口用扫线末道阀门关闭。(4)V304顶-V307流程改通,E307壳程改通,放空关。(5)V301底一C301流程改通,线P3025上LIC303下游及付线阀关,放空关闭,上游阀开。(6)V307顶部放空、底部排凝阀关闭,顶部一燃气管网线P3029上PIC302及上下游阀开,放空关闭,去管网末道阀关闭,去火炬线FL3008首阀关。(7)V307底fC301线P3030上LIC304及上游阀门开,付线、下游及放空阀门关闭。C、自V304顶部给总充填至0.45MPa后,检查消漏至合格,然后自

展开阅读全文
