生活垃圾焚烧厂项目主厂房施工管理措施.docx

上传人:p** 文档编号:376364 上传时间:2023-08-06 格式:DOCX 页数:25 大小:44.77KB
下载 相关 举报
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第1页
第1页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第2页
第2页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第3页
第3页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第4页
第4页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第5页
第5页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第6页
第6页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第7页
第7页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第8页
第8页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第9页
第9页 / 共25页
生活垃圾焚烧厂项目主厂房施工管理措施.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《生活垃圾焚烧厂项目主厂房施工管理措施.docx》由会员分享,可在线阅读,更多相关《生活垃圾焚烧厂项目主厂房施工管理措施.docx(25页珍藏版)》请在第壹文秘上搜索。

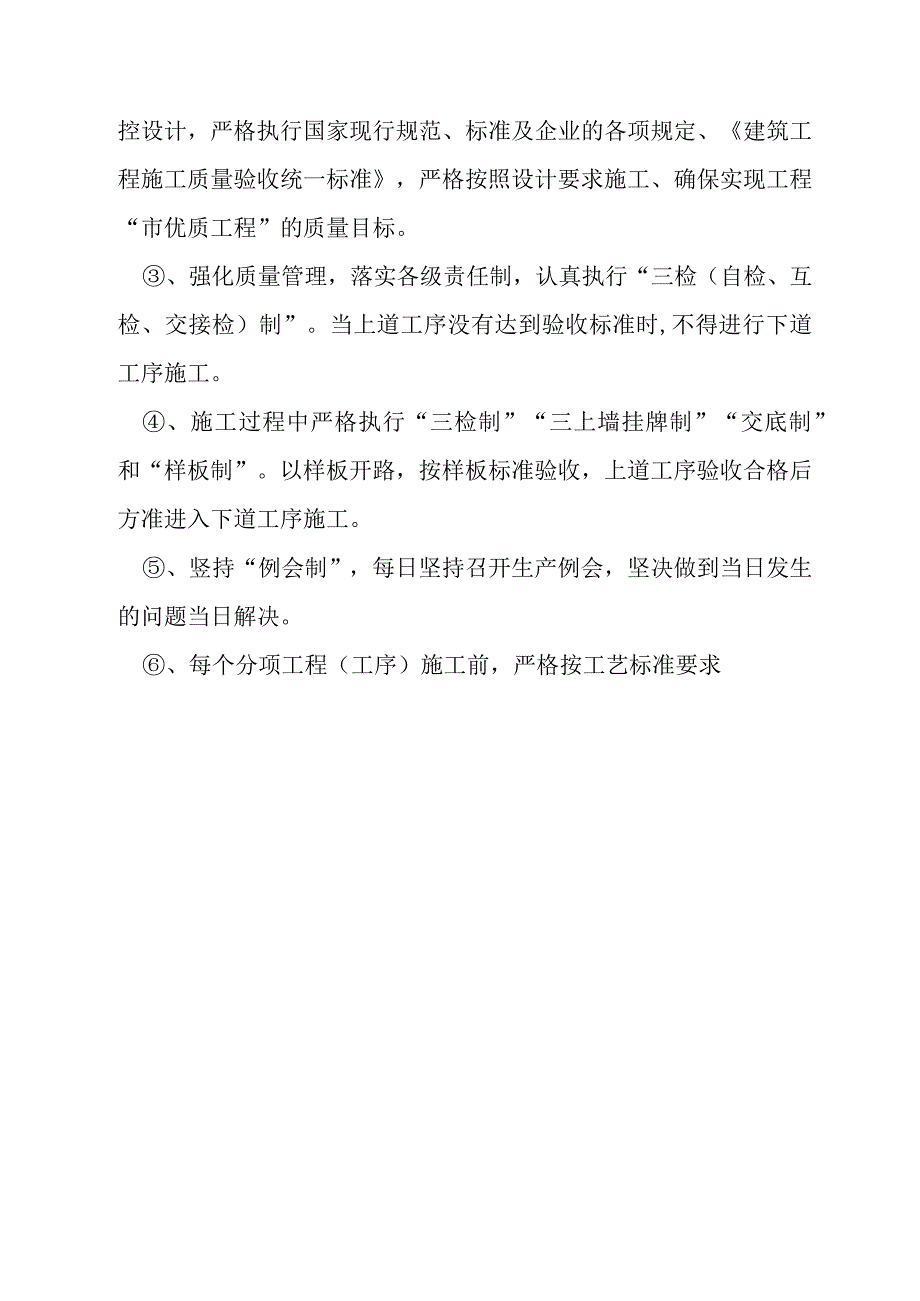

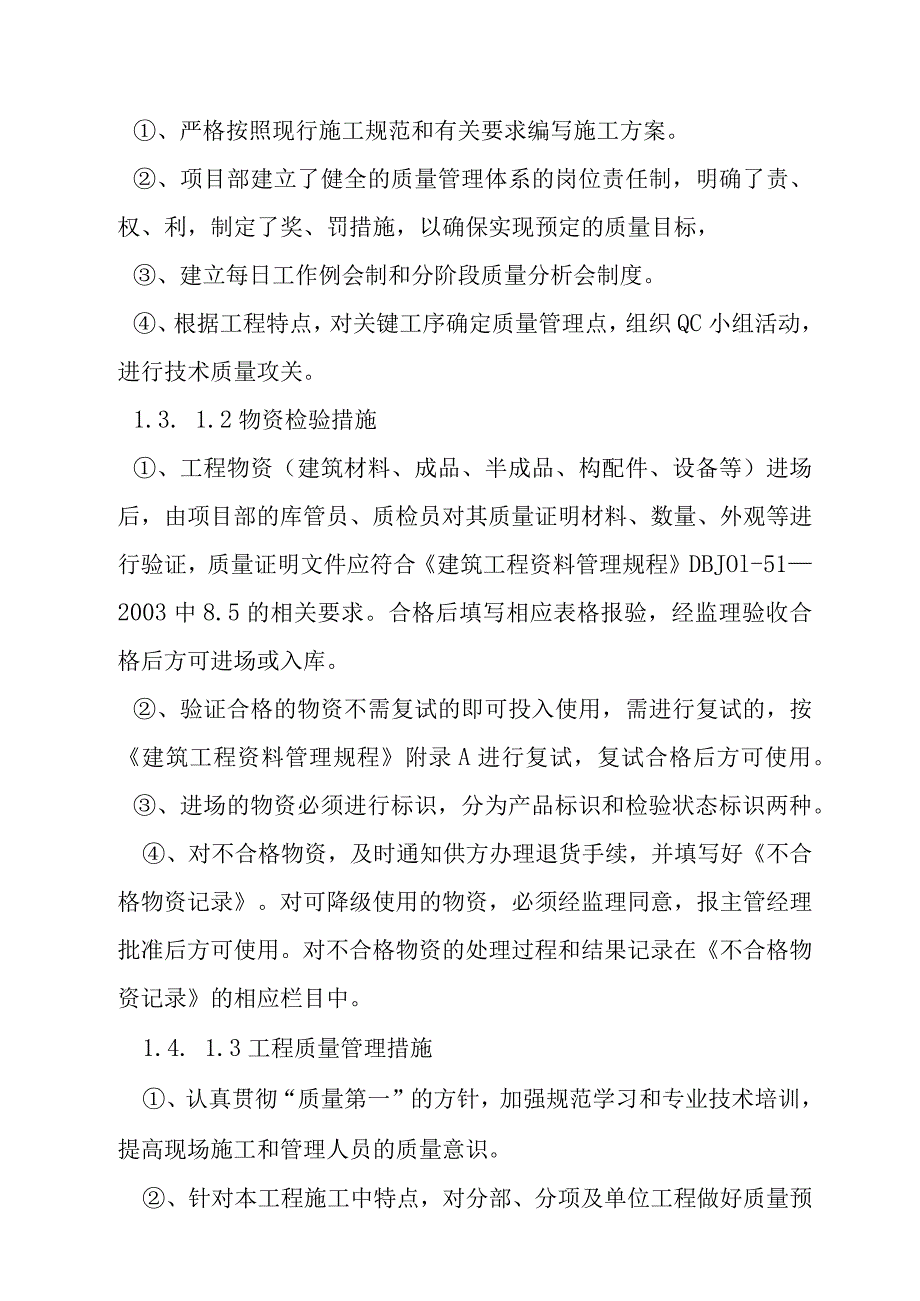

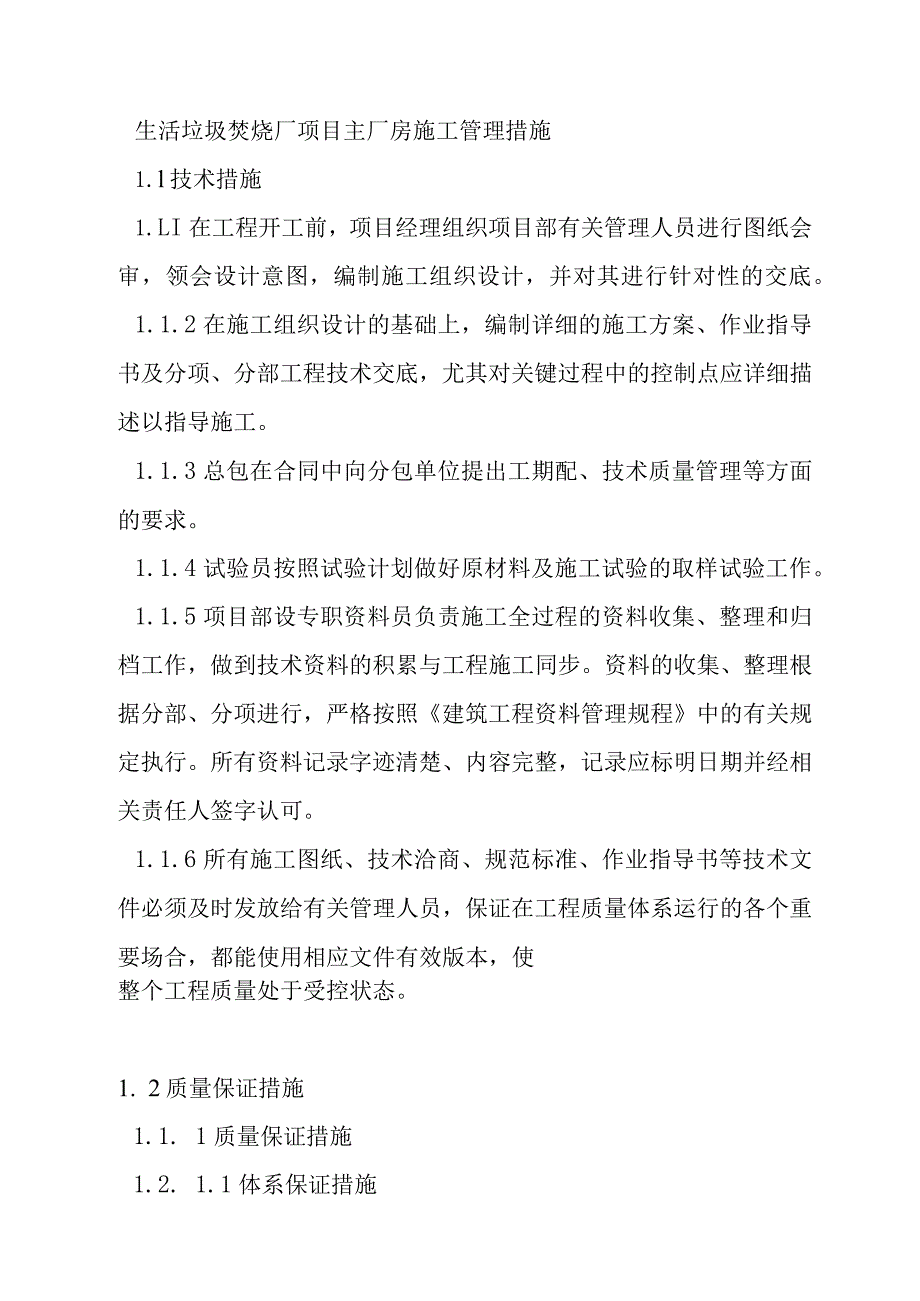

1、生活垃圾焚烧厂项目主厂房施工管理措施1.l技术措施1.LI在工程开工前,项目经理组织项目部有关管理人员进行图纸会审,领会设计意图,编制施工组织设计,并对其进行针对性的交底。1.1.2在施工组织设计的基础上,编制详细的施工方案、作业指导书及分项、分部工程技术交底,尤其对关键过程中的控制点应详细描述以指导施工。1.1.3总包在合同中向分包单位提出工期配、技术质量管理等方面的要求。1.1.4试验员按照试验计划做好原材料及施工试验的取样试验工作。1.1.5项目部设专职资料员负责施工全过程的资料收集、整理和归档工作,做到技术资料的积累与工程施工同步。资料的收集、整理根据分部、分项进行,严格按照建筑工程资

2、料管理规程中的有关规定执行。所有资料记录字迹清楚、内容完整,记录应标明日期并经相关责任人签字认可。1.1.6所有施工图纸、技术洽商、规范标准、作业指导书等技术文件必须及时发放给有关管理人员,保证在工程质量体系运行的各个重要场合,都能使用相应文件有效版本,使整个工程质量处于受控状态。1. 2质量保证措施1.1. 1质量保证措施1.2. 1.1体系保证措施、严格按照现行施工规范和有关要求编写施工方案。、项目部建立了健全的质量管理体系的岗位责任制,明确了责、权、利,制定了奖、罚措施,以确保实现预定的质量目标,、建立每日工作例会制和分阶段质量分析会制度。、根据工程特点,对关键工序确定质量管理点,组织Q

3、C小组活动,进行技术质量攻关。1.3. 1.2物资检验措施、工程物资(建筑材料、成品、半成品、构配件、设备等)进场后,由项目部的库管员、质检员对其质量证明材料、数量、外观等进行验证,质量证明文件应符合建筑工程资料管理规程DBJOl-512003中8.5的相关要求。合格后填写相应表格报验,经监理验收合格后方可进场或入库。、验证合格的物资不需复试的即可投入使用,需进行复试的,按建筑工程资料管理规程附录A进行复试,复试合格后方可使用。、进场的物资必须进行标识,分为产品标识和检验状态标识两种。、对不合格物资,及时通知供方办理退货手续,并填写好不合格物资记录。对可降级使用的物资,必须经监理同意,报主管经

4、理批准后方可使用。对不合格物资的处理过程和结果记录在不合格物资记录的相应栏目中。1.4. 1.3工程质量管理措施、认真贯彻“质量第一”的方针,加强规范学习和专业技术培训,提高现场施工和管理人员的质量意识。、针对本工程施工中特点,对分部、分项及单位工程做好质量预控设计,严格执行国家现行规范、标准及企业的各项规定、建筑工程施工质量验收统一标准,严格按照设计要求施工、确保实现工程“市优质工程”的质量目标。、强化质量管理,落实各级责任制,认真执行“三检(自检、互检、交接检)制”。当上道工序没有达到验收标准时,不得进行下道工序施工。、施工过程中严格执行“三检制”“三上墙挂牌制”“交底制”和“样板制”。以

5、样板开路,按样板标准验收,上道工序验收合格后方准进入下道工序施工。、竖持“例会制”,每日坚持召开生产例会,坚决做到当日发生的问题当日解决。、每个分项工程(工序)施工前,严格按工艺标准要求对操作班组进行技术质量交底。同时要对成品保护、安全、环保要求在技术交底的同时向施工作业班组交待清楚,并随时检查落实情况。、坚持工程预检、隐检制度,编制隐预检计划。检查项目内容见下表主要隐预检项目表项目主要内容施工测量放线工程定位测量建筑物位置线.现场标准水准点(包括平面示意图)基槽验线轴线.四廓线.断面尺寸.市程.坡度楼层放线记录墙柱轴线.边线.门窗洞口位置线等,楼层InI水平控制线.皮数杆预检模板几何尺寸.轴

6、线.标高.预埋件.预留孔位置.模板牢固性.清扫口留置.模内清理.垂直平整等混凝土结构施工缝.后浇带留置方法.位置.接槎处理设备基础设备基础位置.尺寸.高程.预留孔.预留件隐检地基验槽土质验槽.标高.地基处理钢筋工程材质.品种.规格.数量.位置.锚固.接头位置.搭接长度.保护层厚度.除锈清况等砌体工程材质.品种.规格.数量.位置.锚固.接头位置.搭接长度.保护层厚度.除锈清况等屋面.厕所防水材质.防水层下层各层做法.构造节点.施工缝.变形缝.止水带.过墙管做法1.2.2质量控制要点1.2. 2.1本工程结构工程中关键工序为:钢筋、模板、混凝土。装修工程中关键工序为:外墙外保温、涂料、防水、门窗。

7、1.3. 2.2关键工序质量控制对关键工序进场的材料必须两证齐全即材料的合格证和复试报告符合规范要求,分包自行采购的或厂家安装的工程必须将各种证件交总包单位和监理工程师报验,达到质量标准符合规格、型号颜色的材料方准用于工程。对进场的物资必须进行标识,按照经过检验、未经过检验和检验不合格三种状态分类堆放,严格保管,不能将检验不合格的材料和未经过检验的材料用于工程中。在质量管理上,加强预控,对每一分项工程的过程采取针对性的措施,将工艺标准、质量标准和要求误差控制值以书面形式下发到队和操作者手中,把好每一分项工程的质量关。1.4. 3特殊工序质量控制点对于屋面防水工程应从材料开始把住关,检查不合格的

8、部位必须返工,合格后才能隐蔽验收。坚持工序严格三检和交接检制度,上道工序不合格下道工序不能接收更不能施工,在哪道工序发现的问题有哪道工序负责;认真抓好班组自检工作,督促班组真实的填写自检记录;质检人员严格控制施工过程中的质量,不得隐瞒施工中的质量问题,严格把关。1.5. 4主要分项工程控制措施结构主要分项目质量控制1.2.4.1模板、目标:实现模板工程的定型化.工具化.整体化及可变化.提高柱.墙面.顶板的平整度,重点控制阴阳角.断面尺寸,消除模板接缝不严导致混凝土漏浆的通病。、主要控制点A、模板设计和交底:模板设计要有稳定性和牢固性的计算,施工前编制详细模板施工方案。在模板工种设计过程中,设计

9、人员与其他分项工程的管理人员要进行技术交流;施工前,要进行技术交底,从而确保模板施工与其他各项施工紧密结合,使模板施工有序地进行。B、防止接缝漏浆:在顶板模板竖向采用硬拼接措施,防止接缝漏浆。C、模板清扫口的留置:留置清扫口的位置主要有柱根.柱顶.梁端。D、模板的拆除:模板拆除时,结构混凝土强度应符合设计要求或规范规定。侧模拆除以混凝土强度能保证其表面及棱角不因拆模而受损坏时,即可拆除。底模拆除,施工规范规定留置混凝土强度同条件试块,达到所要求的强度后,才可拆除底模。结构拆除底模后,其上部严格控制堆放料具及施工荷载。具体详见模板方案。、模板通病的防治A、强度.刚度.稳定性差:施工前,编写模板施

10、工方案,进行精确的模板的计算,严格按照方案操作,验收合格后,者能进行下道工序的施工。B、接缝不严:模板间接触部位加海绵条,顶板模板竖向缝采用硬拼接措施,防止接缝漏浆。保证接缝严密。C、拆模不当导致混凝土受损:留置不同的拆模强度混凝土试块,以防拆模过早或过晚造成混凝土缺棱掉角.墙体粘连。1.2. 4.2钢筋、目标:提高机械化程度,加强钢筋成型精确度,细化绑扎工艺,重点控制审图把关锚固长度.搭接长度.保护层厚度.克服钢筋位移的通病,确保钢筋一次验收合格。、钢筋分项概况:钢筋直径d16mm的钢筋采用滚轧直螺纹连接,dV16mm的钢筋采用绑轧接头。、主要控制点:A、认真审核图纸,领会设计意图,进行钢筋

11、翻样。B、钢筋最小锚固长度和最小搭接长度满足有关规定和要求。C、钢筋主筋保护层厚度;楼板15mm;梁、柱2Onini;基础梁、柱35D、钢筋定位;柱子采用定位箍筋固定钢筋位置,墙体采用定位水平筋和竖向梯子筋,门窗洞口采用定位螺纹筋进行定位,且在每层楼板混凝土施工前检查墙体插筋位置。、钢筋通病的防治A、钢筋锈蚀与污染;要妥善保管露天堆放的钢筋,严重锈蚀(出现麻坑.掉皮)的,以鉴定后才可使用。刷脱模剂时,防止污染钢筋。及时清除钢筋上的混凝土和油污。B、加工成型差:认真审图,精确下料。对钢筋密集、复杂节点进行放样,以保证混凝土得以均匀浇筑。箍筋加工时,做好定尺,使弯钩的平直长度和弯钩角度准确。在堆放

12、、运输过程中造成钢筋折弯、变形的要加以修正。C、不符合图纸或规范构造规定:认真学习规范,审核图纸,核对清楚主次梁受力筋的上下关系、梁柱相交受力的里外关系。注意门窗洞口加强筋的设置。D、接头及锚固错误:采用正确的钢筋接头绑扎形式。认真下料,以保证钢筋搭接长度和锚固长度。梁柱筋搭接头处进行箍筋加密,要保证箍筋间距。1.2.4.3混凝土、目标:保证强度质量、提高机械化程度,实现高强混凝土的商品化、普通混凝土的泵送化。重点控制门窗口、梁柱接头、楼面标高及混凝土接槎,消除露筋、漏振现象,克服混凝土蜂窝、麻面、烂根质量通病。、主要控制点A、浇筑和振捣:估算混凝土初凝前必须完成的混凝土量,合理安排布料杆的位

13、置,以保证混凝土均匀输送到各个部位,不出现施工缝。根据结构特点、钢筋疏密及振捣棒的有效长度制定分层厚度,做好标尺竿,划出分层刻度线,配备低压安全手把灯。混凝土振捣按预先的浇筑顺序进行,防止漏振;振捣到表面泛浆不再冒泡为止,防止过振;振捣棒插入下层混凝土深度不小于50mm,以消除两层间的接缝;振捣时避免碰撞钢筋,模板以及预埋件等。B、养护:混凝土浇筑完毕后,在12小时内浇水养护,浇水次数应能保持混凝土湿润状态,普通混凝土养护期不少于7昼夜,抗渗混凝土养护期不少于14昼夜。C、建立现场符合要求的标养室,定期对温湿仪进行检查、保养。对混凝土试块的留置进行交底。、混凝土通病的防治A、蜂窝:加强配合比,

14、认真验收配合比中的砂石级配。施工前配备足够的振捣器并对工人进行交底,以防振捣不够或过振。明确分层浇筑厚度。B、麻面:合模前,将模板清理干净,脱模剂刷均匀,不漏刷。根据同条件试块的强度决定是否拆模,防止拆模过早,出现粘连。保证充分的振捣时间,把气泡排除。C、孔洞:进行钢筋翻样,防止钢筋过密难以浇筑混凝土。模板设置排气孔,不让混凝土内有气囊。D、烂根:支模板前,将其根部找平,缝隙堵塞严密,以防漏浆。浇筑前,下同混凝土配合比的砂浆3080mm。加强试配,保证混凝土和易性,防止水灰比过大而引起石子沉底。1.2.4.4混凝土观感质量、混凝土观感质量重点检查:混凝土密实整洁、面层平整,口角、顶根、接槎、施

15、工缝,因此其质量的好坏与钢筋、模板、混凝土工艺施工组织管理有着直接的关系。、重点将钢筋、模板、混凝土工艺及施工组织管理抓落实,保证其外观符合要求,并做到越往上层结构观感质量越好。装饰主要分项目质量控制1.2.4.5抹灰工程、混凝土结构工程(墙、顶棚)在图纸无要求的情况下做到不抹灰。要求在模板工艺上下功夫,保证混凝土外观质量、平整度符合要求。、室内所有抹灰墙面的门窗洞口及墙面阴阳角均做成圆角r=5mm,阳角处均做2m高L2水泥砂浆护角,每侧宽80mm,厚度同墙面抹灰。1.2.4.6涂料工程涂料分项不得有漏刷现象,颜色一致,分色清晰。1. 2.4.7屋面工程、屋面的女儿墙.管根.出气孔细部抹灰高度不得小于250mm,阴角做成圆角。出气孔上方坡度用玻璃条分格,屋面与女儿墙交接处留缝。、女儿墙及天沟挑檐先做立面,再做压顶的抹灰,防止出现立缝渗水,压顶泛水要往里流,压边分两次成活,总厚度应不小于15mmo1.2. 4.8防水工程、把好材料试验关,防水材料进入施工现场要认真检查和复试。、屋面、厕浴间防水层、面层完成后,均应进行蓄水、淋水试验,经建设、监理单位签认

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
