《生活垃圾卫生填埋场填埋区土方及防渗工程施工部署及平面布置.docx》由会员分享,可在线阅读,更多相关《生活垃圾卫生填埋场填埋区土方及防渗工程施工部署及平面布置.docx(7页珍藏版)》请在第壹文秘上搜索。

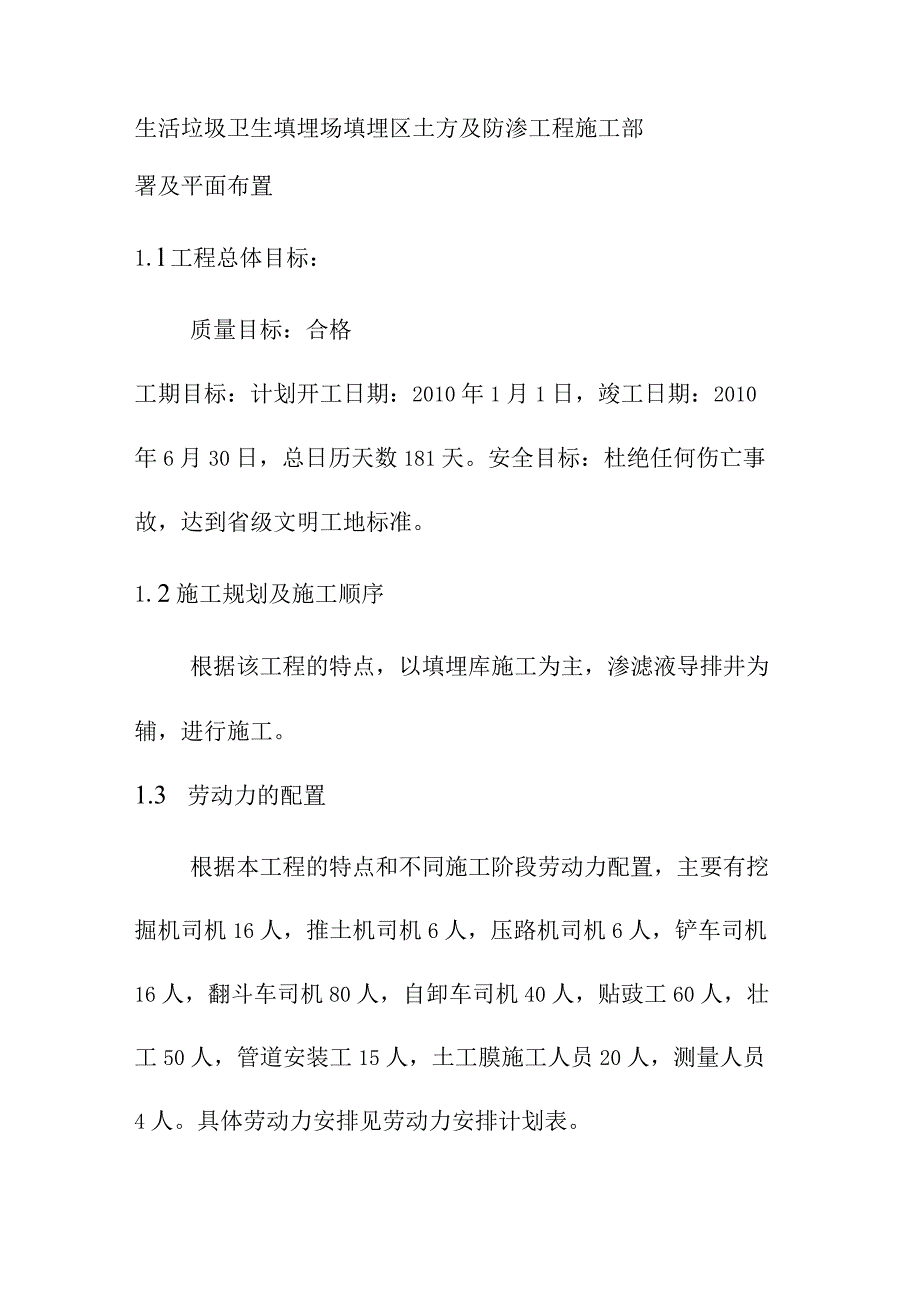

1、生活垃圾卫生填埋场填埋区土方及防渗工程施工部署及平面布置1.l工程总体目标:质量目标:合格工期目标:计划开工日期:2010年1月1日,竣工日期:2010年6月30日,总日历天数181天。安全目标:杜绝任何伤亡事故,达到省级文明工地标准。1.2施工规划及施工顺序根据该工程的特点,以填埋库施工为主,渗滤液导排井为辅,进行施工。1.3 劳动力的配置根据本工程的特点和不同施工阶段劳动力配置,主要有挖掘机司机16人,推土机司机6人,压路机司机6人,铲车司机16人,翻斗车司机80人,自卸车司机40人,贴豉工60人,壮工50人,管道安装工15人,土工膜施工人员20人,测量人员4人。具体劳动力安排见劳动力安排

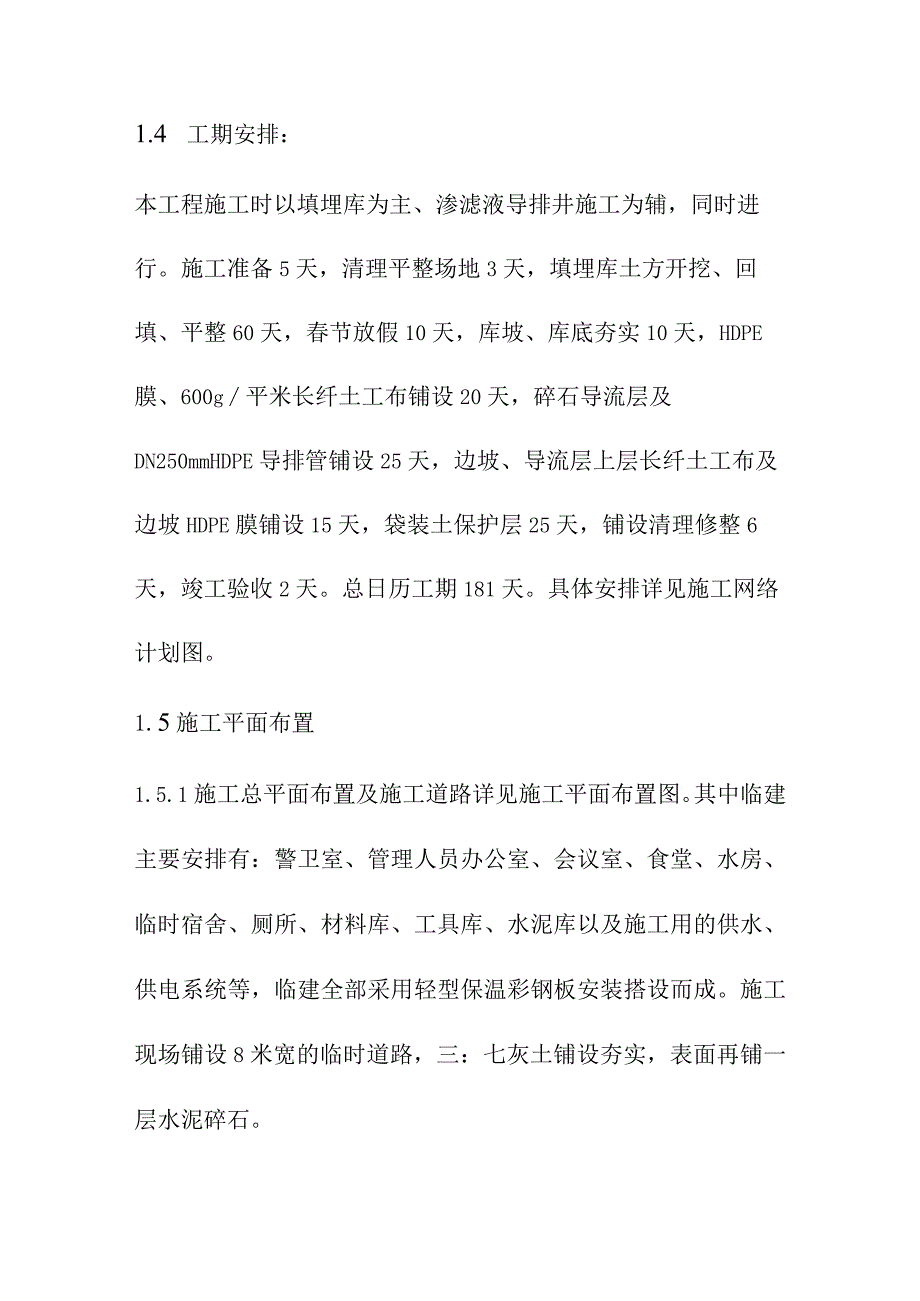

2、计划表。1.4 工期安排:本工程施工时以填埋库为主、渗滤液导排井施工为辅,同时进行。施工准备5天,清理平整场地3天,填埋库土方开挖、回填、平整60天,春节放假10天,库坡、库底夯实10天,HDPE膜、600g平米长纤土工布铺设20天,碎石导流层及DN250mmHDPE导排管铺设25天,边坡、导流层上层长纤土工布及边坡HDPE膜铺设15天,袋装土保护层25天,铺设清理修整6天,竣工验收2天。总日历工期181天。具体安排详见施工网络计划图。1.5施工平面布置1.5.1施工总平面布置及施工道路详见施工平面布置图。其中临建主要安排有:警卫室、管理人员办公室、会议室、食堂、水房、临时宿舍、厕所、材料库、

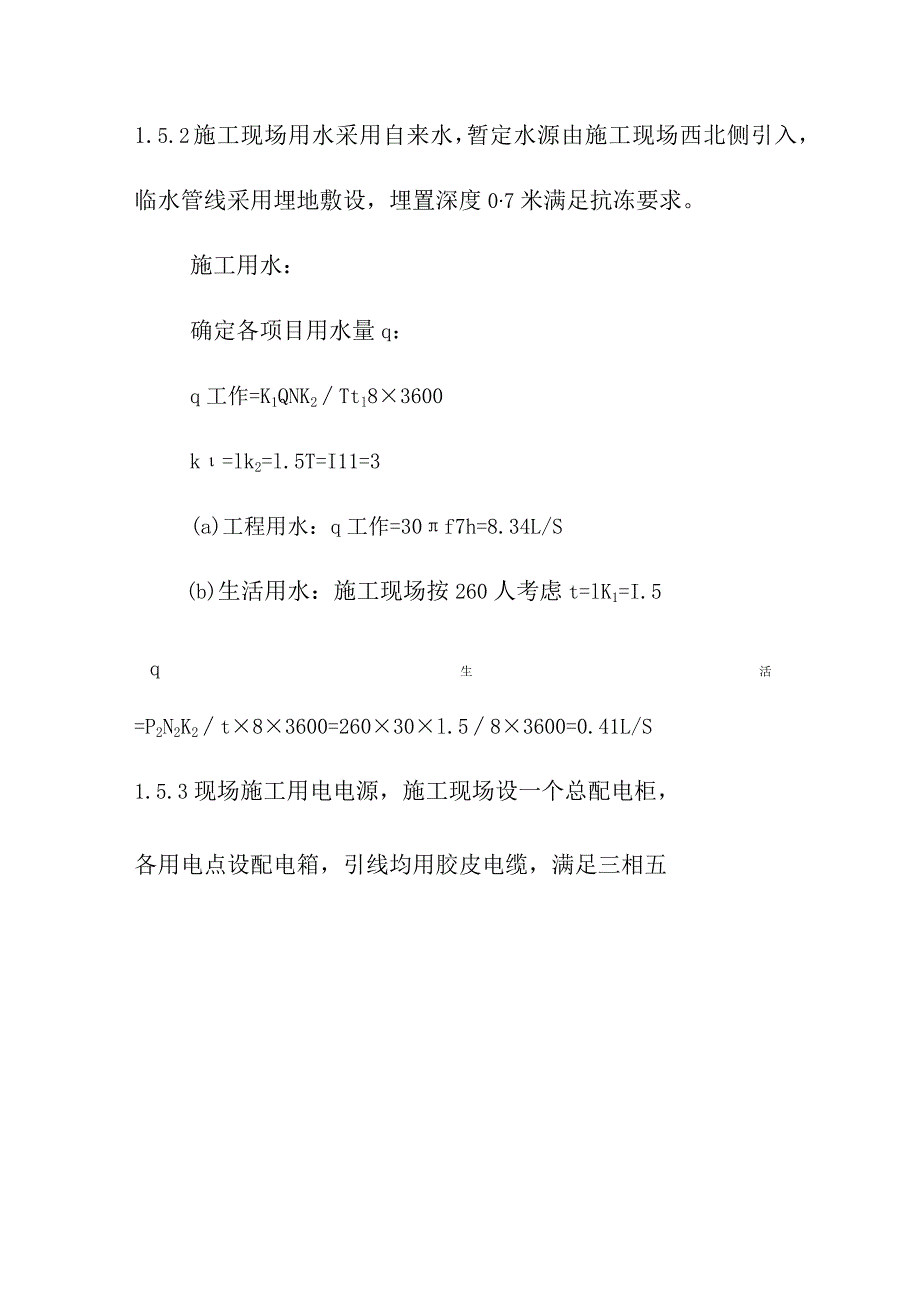

3、工具库、水泥库以及施工用的供水、供电系统等,临建全部采用轻型保温彩钢板安装搭设而成。施工现场铺设8米宽的临时道路,三:七灰土铺设夯实,表面再铺一层水泥碎石。1.5.2施工现场用水采用自来水,暂定水源由施工现场西北侧引入,临水管线采用埋地敷设,埋置深度07米满足抗冻要求。施工用水:确定各项目用水量q:q工作=K1QNK2Ttl83600k=lk2=l.5T=I11=3(a)工程用水:q工作=30f7h=8.34L/S(b)生活用水:施工现场按260人考虑t=lK1=I.5q生活=P2N2K2t83600=26030l.583600=0.41L/S1.5.3现场施工用电电源,施工现场设一个总配电柜
4、,各用电点设配电箱,引线均用胶皮电缆,满足三相五线制要求和一机一箱一闸要求。用电负荷计算:序号设备分类安装容量(KW)需用系数Costg1搅拌机300.70.681.082钢筋调直机40.70.681.083钢筋弯曲机30.70.681.084钢筋切断机150.450.451.985电焊机400.450.451.986振捣棒200.50.651.177照明15110计算负荷:Pjs1=30KWPjs2MKWQjS尸32.40KVarQjs2=I.32KVarPjs3=3KWQjs3=3.24KVarPjs4=15KWQjs4=29.7KVarPjs5MOKWQjs5=79.2KvarPjs6=
5、20KWQjs6=23.4KVarPjs7=15KWQjs7=OKVarPjs=Pjs.k=1270.7=88.9KWQjs=Qjs.k=172.260.7=120.59KVarSP2js+Q2js=149.82KVar1T=230A3V380在现场配室外设置总配电箱,供电线路采用电缆暗设,接至各用电设备,除生活区的照明用电采用架空线路外,施工现场内的动力、照明用电均采用铁管埋地铺设,地面上设置配电箱。1.5.5场地排水在施工现场做不小于2%的有组织排水并设置相应的集水井,施工车辆冲洗处、大门出入口均设置沉淀池,现场排水经沉淀后排入排水沟内。1.5.6严格按照文明工地标准搞好现场文明施工,场区内设立专用垃圾场,不得在施工区内任意堆放或乱倒垃圾,定期将建筑垃圾清理外运。1.5.7临时设施用地表(见附表7-5)
