《混凝土内墙顶抹灰施工交底记录工程文档范本.docx》由会员分享,可在线阅读,更多相关《混凝土内墙顶抹灰施工交底记录工程文档范本.docx(10页珍藏版)》请在第壹文秘上搜索。

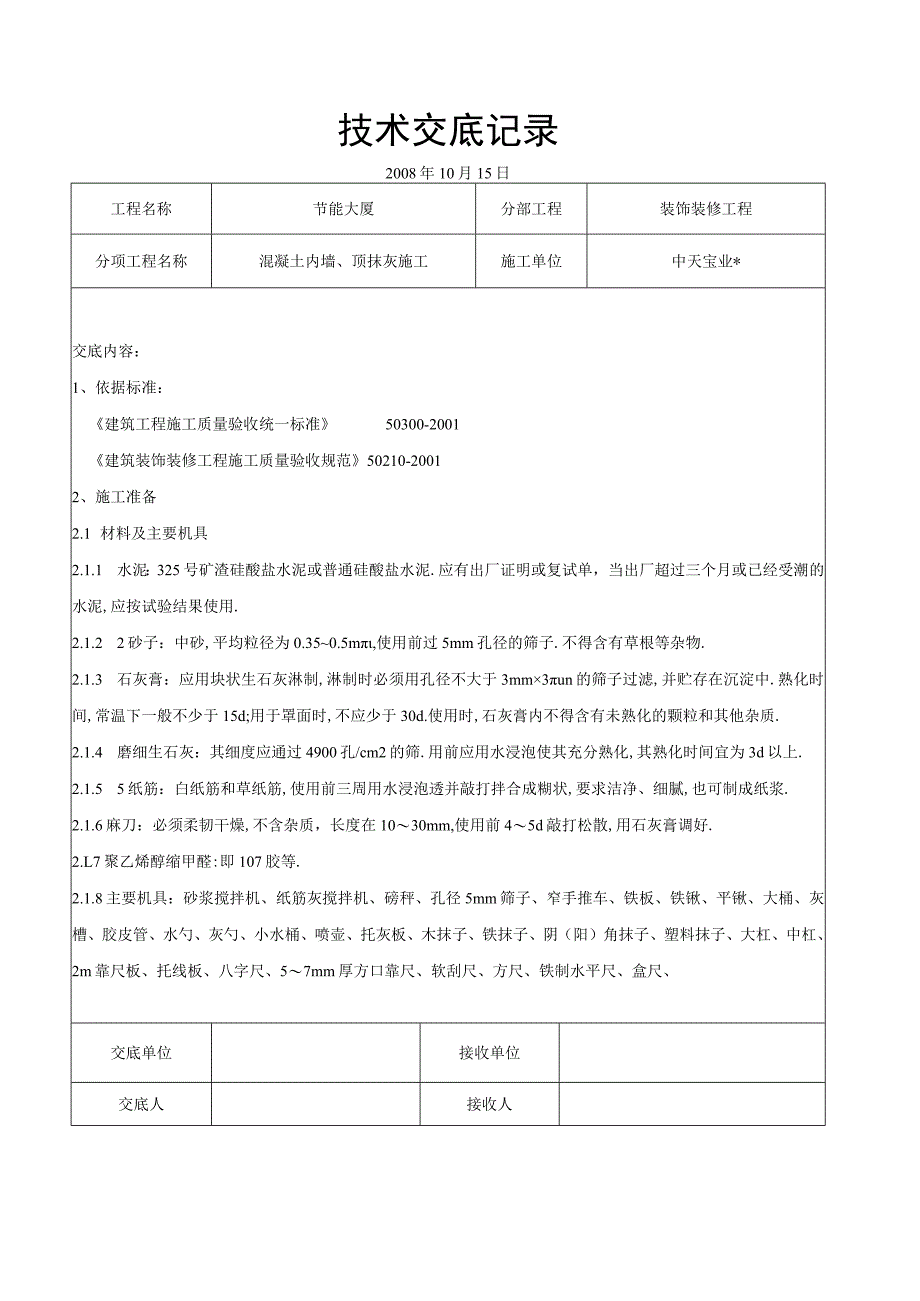

1、技术交底记录2008年10月15日工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业*交底内容:1、依据标准:建筑工程施工质量验收统一标准50300-2001建筑装饰装修工程施工质量验收规范50210-20012、施工准备2.1 材料及主要机具2.1.1 水泥:325号矿渣硅酸盐水泥或普通硅酸盐水泥.应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用.2.1.2 2砂子:中砂,平均粒径为0.350.5m,使用前过5mm孔径的筛子.不得含有草根等杂物.2.1.3 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm3un的筛子过滤,并
2、贮存在沉淀中.熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d.使用时,石灰膏内不得含有未熟化的颗粒和其他杂质.2.1.4 磨细生石灰:其细度应通过4900孔/cm2的筛.用前应用水浸泡使其充分熟化,其熟化时间宜为3d以上.2.1.5 5纸筋:白纸筋和草纸筋,使用前三周用水浸泡透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆.2.1.6麻刀:必须柔韧干燥,不含杂质,长度在1030mm,使用前45d敲打松散,用石灰膏调好.2.L7聚乙烯醇缩甲醛:即107胶等.2.1.8主要机具:砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺

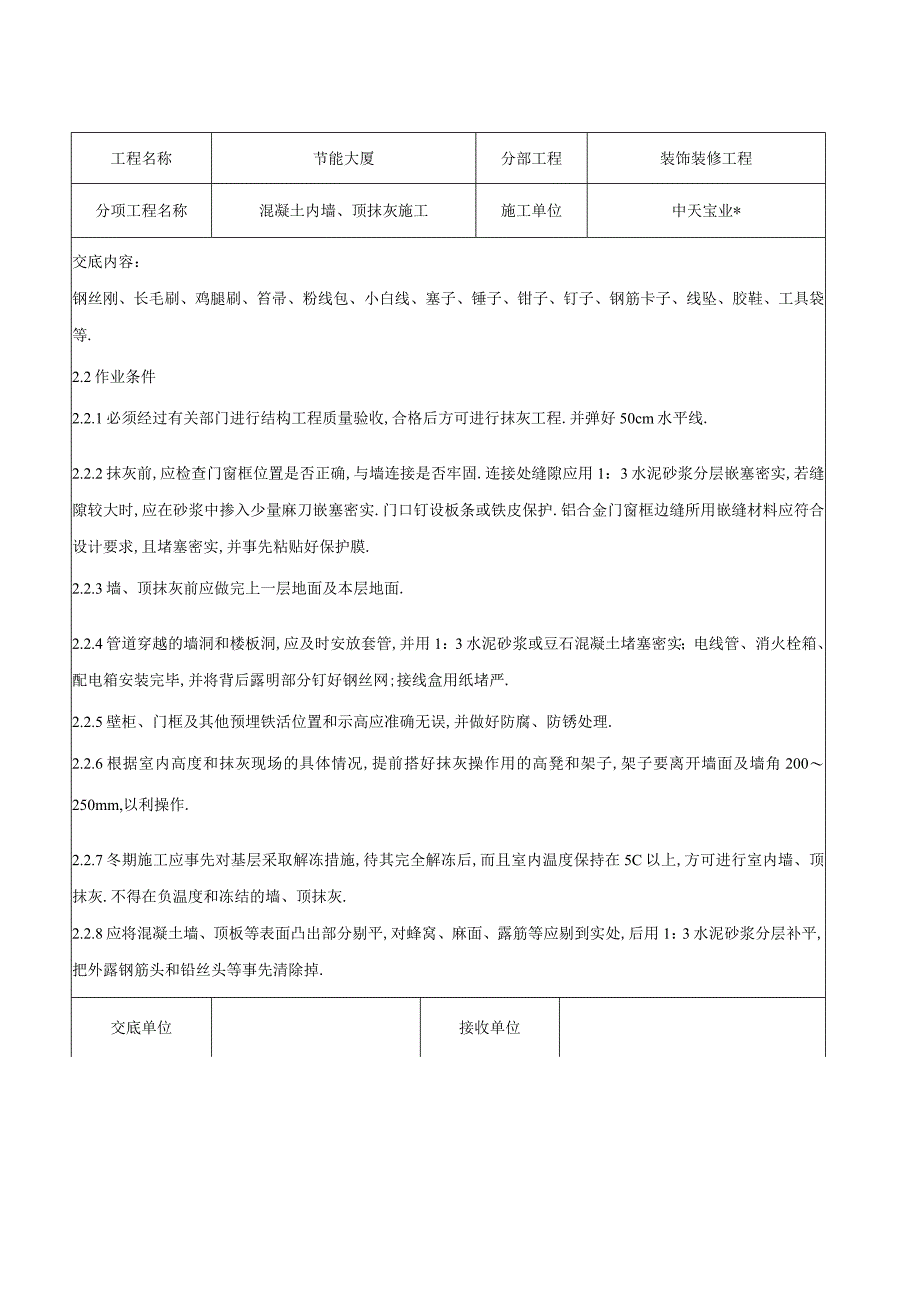

3、、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、57mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、交底单位接收单位交底人接收人工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业*交底内容:钢丝刚、长毛刷、鸡腿刷、笞帚、粉线包、小白线、塞子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等.2.2作业条件2.2.1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程.并弹好50cm水平线.2.2.2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固.连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若
4、缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实.门口钉设板条或铁皮保护.铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜.2.2.3墙、顶抹灰前应做完上一层地面及本层地面.2.2.4管道穿越的墙洞和楼板洞,应及时安放套管,并用1:3水泥砂浆或豆石混凝土堵塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严.2.2.5壁柜、门框及其他预埋铁活位置和示高应准确无误,并做好防腐、防锈处理.2.2.6根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200250mm,以利操作.2.2.7冬期施工应事先对基层采取解

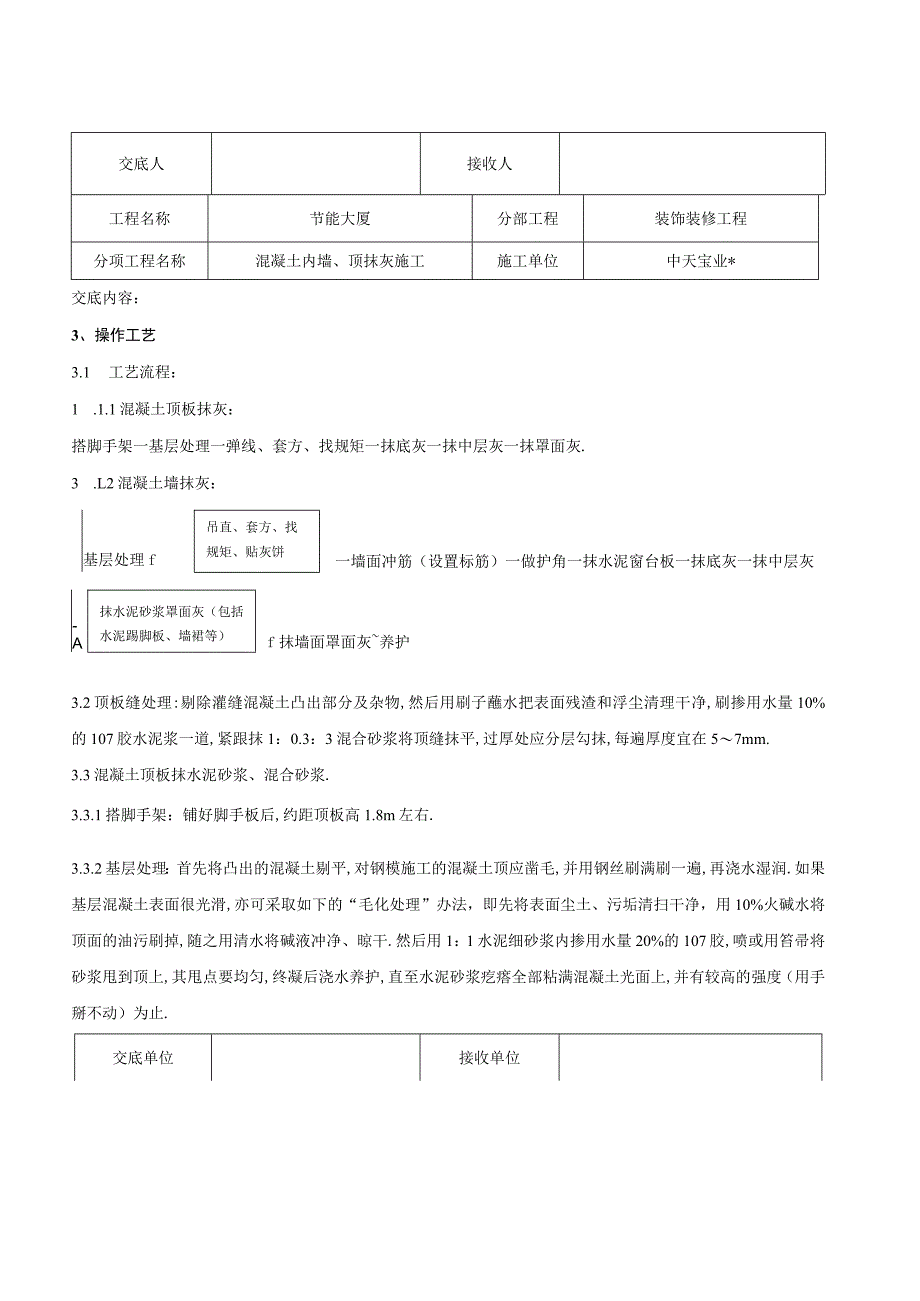

5、冻措施,待其完全解冻后,而且室内温度保持在5C以上,方可进行室内墙、顶抹灰.不得在负温度和冻结的墙、顶抹灰.2.2.8应将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1:3水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉.2.2.9抹灰前用笞帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净.2.2.10抹灰前一天,墙、顶应浇水湿润,抹灰时再用苕帚淋水或喷水湿润.交底单位接收单位交底人接收人工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业*交底内容:3、操作工艺3.1 工艺流程:1
6、.1.1混凝土顶板抹灰:搭脚手架一基层处理一弹线、套方、找规矩一抹底灰一抹中层灰一抹罩面灰.3 .L2混凝土墙抹灰:吊直、套方、找基层处理f规矩、贴灰饼一墙面冲筋(设置标筋)一做护角一抹水泥窗台板一抹底灰一抹中层灰-A抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)f抹墙面罩面灰养护3.2顶板缝处理:剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残渣和浮尘清理干净,刷掺用水量10%的107胶水泥浆一道,紧跟抹1:0.3:3混合砂浆将顶缝抹平,过厚处应分层勾抹,每遍厚度宜在57mm.3.3混凝土顶板抹水泥砂浆、混合砂浆.3.3.1搭脚手架:铺好脚手板后,约距顶板高1.8m左右.3.3.2基层处理:
7、首先将凸出的混凝土剔平,对钢模施工的混凝土顶应凿毛,并用钢丝刷满刷一遍,再浇水湿润.如果基层混凝土表面很光滑,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干.然后用1:1水泥细砂浆内掺用水量20%的107胶,喷或用笞帚将砂浆甩到顶上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止.交底单位接收单位交底人接收人工程名称节能大度分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业水交底内容:3.3.3弹线、套方、找规矩:根据50Cm水平线找出靠近顶板四周
8、的平线,作为顶板抹灰水平控制线.3.3.4抹底灰:在顶板混凝土湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶,水灰比为0.40.5),随刷随打底;底灰采用1:3水泥砂浆(或1:0.3:3混合砂浆)打底,厚度为5mm,操作时需用力压,以便将底灰挤入顶板细小孔隙中;用软刮尺刮抹顺平,用木抹子搓平搓毛.3.3.5抹罩面灰:待底灰约六、七成干时,即可进行抹罩面灰;罩面灰采用1:2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为5mm.抹时先将顶面湿润,然后薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,横竖均顺平,用铁抹子压光、压实.3.4混凝土顶板抹混合砂浆纸筋灰罩面:3.4.1
9、3.4.3抹底灰:在顶板混凝土湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1:0.5:1水泥石灰膏砂浆打底,厚度为2mm,操作时需用力压,将底灰挤入顶板细小孔隙中.3.4.5抹中层灰:抹底灰后紧跟抹第二遍1:3:9混合砂浆,中层灰厚度为6mm左右,抹完后用软刮尺刮抹顺平,用木抹子搓平.3.4.6抹纸筋罩面灰:待第二遍灰至六、七成千时,即可抹罩面灰;罩面灰分二遍成活,约2mm厚.第一遍罩面灰越薄越好;紧跟抹第二遍,要找平;待罩面灰稍干,再用塑料抹子顺抹纹压实、压光.3.5混凝土墙面抹水泥砂浆:3.5.1基层处理:同混凝土顶板抹水泥砂浆.3.5.2吊直
10、、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度(按图纸要求分普通、中级、高级),但最少不应小于7mm.墙面凹度较大时要分层操作.用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据.灰饼宜用1:3水泥砂浆做成5cm见方,水平距离约为L21.5m左右.3.5.3墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1:3水泥砂浆冲筋(标筋),冲筋的根数应根交底单位接收单位交底人接收人工程名称节能大度分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业*交底内容:据房间的高度或宽度来决定,筋宽约为5cm左右.3.5.4做护角:根据灰饼和冲
11、筋,首先应把门窗口角和墙面、柱面阳角抹出水泥护角;用1:3水泥砂浆打底,待砂浆稍干后,再用素水泥膏抹成小圆角.也可用1:2水泥砂浆或1:0.3:2.5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm.在抹水泥护角的同时,用1:3水泥砂浆或1:1:6水泥混合砂浆分二遍抹好门窗口边及硝脸底子灰.如门窗口边宽度小于100mnl时,也可在做水泥护角时一次完成.3.5.5抹水泥窗台板:先将窗台基层清理干净,把碰坏的和松动的砖重新用水泥砂浆修复好,用水浇透,然后用1:2:3豆石混凝土铺实,厚度不薄于2.5cm.次日再刷掺用水量10%的107胶素水泥浆一道,紧跟着抹1:2.5水泥砂浆面层,压
12、实、压光,浇水养护23d.下口要求平直,不得有毛刺.3.5.6抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1:3水泥砂浆(或1:0.3:3混合砂浆,水灰比为0.40.5)打底,厚度为13mm,每遍厚度宜在57mm,应分层分遍与所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛.3.5.7抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行抹罩面灰工作.罩面灰采用1:2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为58mm.抹灰时先薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,用大杠刮
13、平找直,用铁抹子压实压光.3.5.8抹水泥踢脚板或水泥墙裙:先刷掺用水量10%的107胶水泥素浆一道,紧跟抹1:3水泥砂浆底层,表面用木抹子搓毛,面层用1:2.5水泥砂浆压光,凸出抹灰墙面57m(要注意出墙厚度一致,上口平直、光滑).3.5.9抹完灰后注意喷水养护,防止空鼓裂缝.交底单位接收单位交底人接收人技术交底记录2008年10月15日施管表5工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土内墙、顶抹灰施工施工单位中天宝业*交底内容:3.6混凝土墙面抹混合砂浆、纸筋灰罩面.3.6.13.6.5做法同混凝土墙面抹水泥砂浆.3.6.6抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土
14、墙面湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1:3:9水泥白灰膏砂浆打底,厚度,中级抹灰为7rn(高级为IImm),每遍厚度宜在57m,应分层分遍抹,用大杠刮平找直,木抹子搓平搓毛.3.6.7抹中层砂浆:抹底灰后紧跟抹第二遍1:3:9水泥混合砂浆,中层灰厚度为7un,接着用大杠刮平找直,用木抹子搓平,抹完灰后进行养护.然后用托线板全面检查中层灰是否垂直、平整,阴阳角是否方正、顺直,管后与阴角交接处、墙面与顶板交接处是否平整、光滑.踢脚板、水泥墙裙上口和散热器及管道背后等应及时清理干净.3.6.8做法同混凝土墙面抹水泥砂浆的3.5.8条.3.6.
15、9抹纸筋罩面灰:待中层灰约六、七成干时,即可开始抹纸筋罩面灰(如中层灰过干时,应充分浇水湿润).罩面灰应二遍成活,厚度约2un,最好两人同时操作,一人先薄薄刮一遍;另一人随即抹平.按照先上后下的顺序进行,再赶光压实,然后用钢抹子压一遍,最后用塑料抹子顺抹纹压光,随即用毛刷蘸水将罩面灰污染的门窗框等清刷干净.3.7冬期施工:3.7.1冬期施工,应采取保温措施.涂抹时,砂浆的温度不宜低于5,环境温度一般为+5,最低应保持0以上.3.7.2砂浆抹灰层硬化初期不得受冻.做油漆墙面的一抹灰砂浆,不得掺入食盐和氯化钙.3.7.3用冻结法砌筑的墙,室内抹灰应待墙面解冻,方可进行.3.7.4冬期施工,抹灰层可采用热空气或装烟囱的火炉加速干燥.采用热空气时,应设通风设备排除湿气.同时应设专人负责定时开关门窗,以便加强通风,排除湿气.4、质量标准交底单位接收单位交底人接收人工程名称
