渠道工程施工方案 .docx

上传人:p** 文档编号:376533 上传时间:2023-08-06 格式:DOCX 页数:28 大小:95.08KB
下载 相关 举报

渠道工程施工方案 .docx_第1页
第1页 / 共28页
渠道工程施工方案 .docx_第2页
第2页 / 共28页
渠道工程施工方案 .docx_第3页
第3页 / 共28页
渠道工程施工方案 .docx_第4页
第4页 / 共28页
渠道工程施工方案 .docx_第5页
第5页 / 共28页
渠道工程施工方案 .docx_第6页
第6页 / 共28页
渠道工程施工方案 .docx_第7页
第7页 / 共28页
渠道工程施工方案 .docx_第8页
第8页 / 共28页
渠道工程施工方案 .docx_第9页
第9页 / 共28页
渠道工程施工方案 .docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《渠道工程施工方案 .docx》由会员分享,可在线阅读,更多相关《渠道工程施工方案 .docx(28页珍藏版)》请在第壹文秘上搜索。

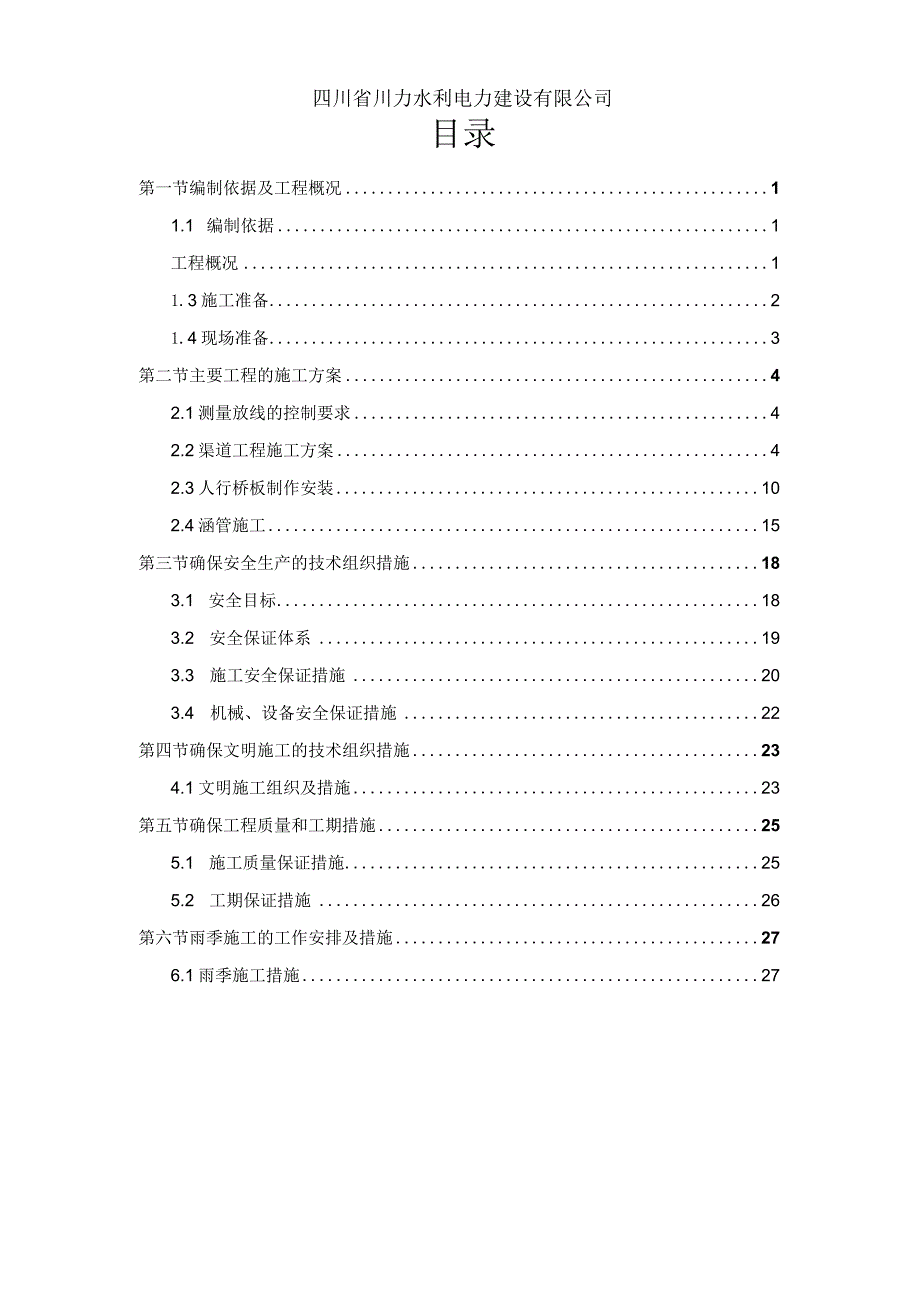

1、简阳市2022年菜粮基地高标准农田建设项目13标段五星乡(五星村、高坪村、又新村、团和村)渠道工程施工方案僦仄:审核:审批:四川省川力水利电力建设有限公司目录第一节编制依据及工程概况11.1 编制依据1工程概况11.3施工准备21.4现场准备3第二节主要工程的施工方案42.1测量放线的控制要求42.2渠道工程施工方案42.3人行桥板制作安装102.4涵管施工15第三节确保安全生产的技术组织措施183.1 安全目标183.2 安全保证体系193.3 施工安全保证措施203.4 机械、设备安全保证措施22第四节确保文明施工的技术组织措施234.1文明施工组织及措施23第五节确保工程质量和工期措施2

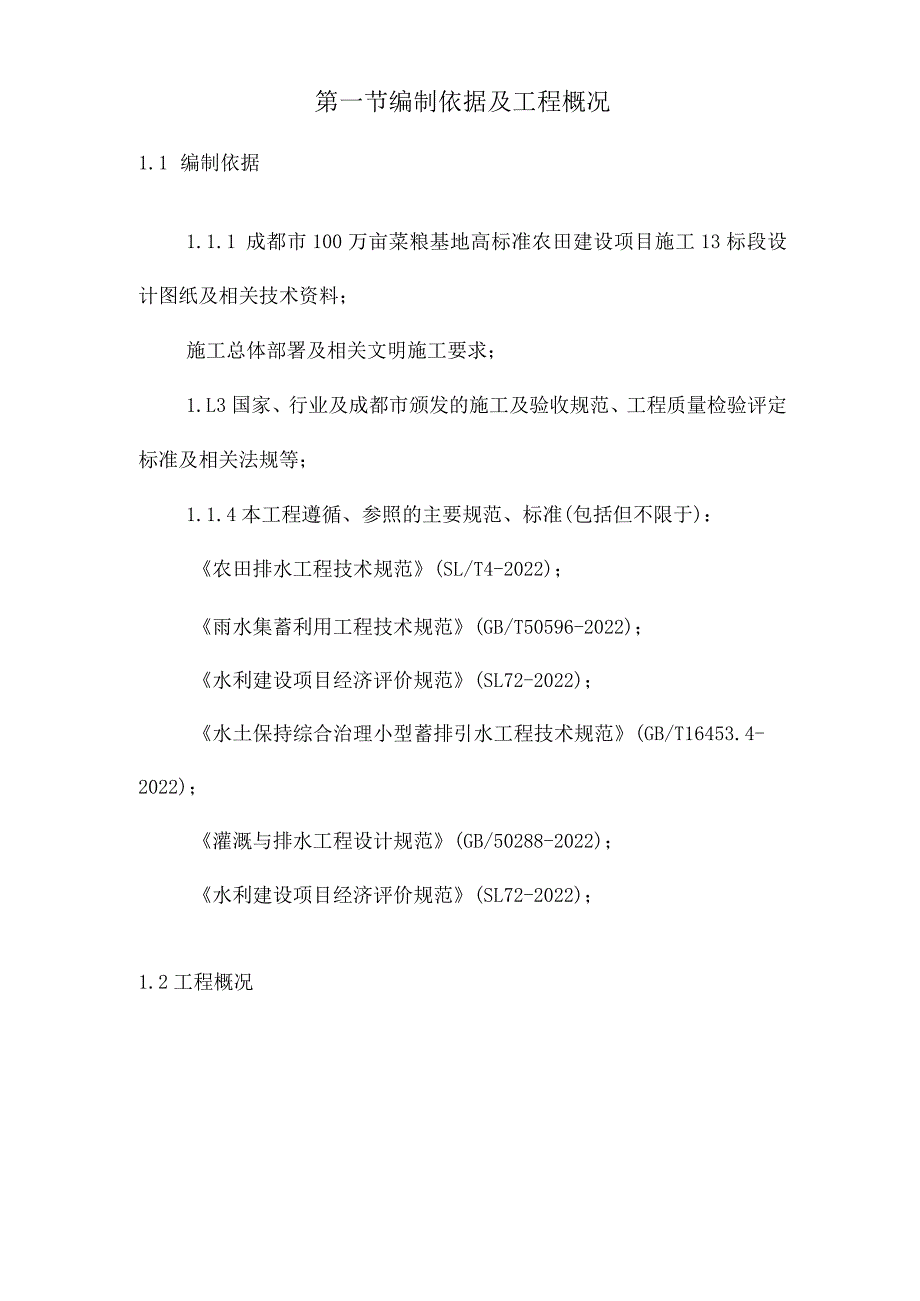

2、55.1 施工质量保证措施255.2 工期保证措施26第六节雨季施工的工作安排及措施276.1雨季施工措施27第一节编制依据及工程概况1.1 编制依据1.1.1 成都市100万亩菜粮基地高标准农田建设项目施工13标段设计图纸及相关技术资料;施工总体部署及相关文明施工要求;1.L3国家、行业及成都市颁发的施工及验收规范、工程质量检验评定标准及相关法规等;1.1.4本工程遵循、参照的主要规范、标准(包括但不限于):农田排水工程技术规范(SL/T4-2022);雨水集蓄利用工程技术规范(GB/T50596-2022);水利建设项目经济评价规范(SL72-2022);水土保持综合治理小型蓄排引水工程技

3、术规范(GB/T16453.4-2022);灌溉与排水工程设计规范(GB/50288-2022);水利建设项目经济评价规范(SL72-2022);1.2工程概况本工程为成都市100万亩菜粮基地高标准农田建设项目施工13标段,整治渠道20.598km,涵管120座,便桥166座,制口490座,田缺1960座。1. 2.1主要工程量土方开挖、土方回填、清淤、C15碎镇底、M7.5水泥砂浆砌标砖、MlO水泥砂浆抹面、伸缩缝、25mmPVC排水管、人行桥、涵管等。2. 2.2施工工期施工计划总工期:150天3. 2.3建设地点:简阳市五星乡五星村、高坪村、又新村、团和村1. 2.4参建单位建设单位:简

4、阳市汇众农业投资发展有限公司设计单位:河南省水利勘测设计研究有限公司监理单位:四川亿博工程项目管理有限公司施工单位:四川省川力水利电力建设有限公司1.3施工准备1. 3.1施工前组织有关人员熟读施工图纸,掌握施工的全部内容和设计意图,明确工程的施工重点及难点,了解设计用料情况,做好施工图的会审工作。1.1.1 3.2组织施工人员及各班组长到现场进行考察,了解现场的地质地貌,以及地下原有管线的分布情况,针对工程实际,确定动工时即将必须解决的实际问题。1.3.3 系统、精密地考虑施工期间可能碰到的问题及解决方法,确定各分项工程的施工方案及技术措施,狠抓施工重点,攻克技术难关。1.3.4 技术交底:

5、开工前由技术负责人向各班组长,施工人员进行技术、质量及安全交底。内容有:图纸交底、施工组织交底,设计变更、质量及安全等,使各人在施工前明确自己必须认真做好的地方。1.4现场准备1.4.1 开设施工出入口,铺设场内施工暂时道路,落实施工现场的水源、电源接驳位置,做好施工暂时用水、用电的接驳工作。做好现场排水准备,明确鱼塘抽水排水的位置及方向。1.4.3现场拆迁:协助建设单位做好清除施工场地及暂时占用场地内的所有障碍物(含树木、电杆等),确保工程能够顺利开工及施工。1.4.4 与建设单位联系,尽快做好原始坐标控制点及高程控制点的交接工作。并明确地下现有管线的分布情况,及时落实现有地下管线的保护措施

6、。第二节主要工程的施工方案2.1 测量放线的控制要求1 .1.1渠道开挖前应先将设计单位提供的原始坐标控制点及高程控制点引测到施工范围内,在施工范围内适当位置做出本工程的渠中线、界线及高程控制点,并经反复校核准确。2 .L2测出各渠段的中线,定出各检查井的位置,增设中线控制桩(坐标桩)及高程控制点,固定好测出路线的主要控制点(交点、转点、临界点)。3 .1.3起纵横控制作用的控制桩应尽量做好桩记,由于暗渠开挖时渠中线控制桩容易被破坏,故应在开挖暗渠的放坡范围外沿增设渠中线辅助线,并把辅助线桩标记记在笔记本上,同时均应注明桩号移向及距离。4 .L4为控制测量精度,施工期间应及时把固定桩恢复原位,

7、并检查是否符合设计要求。中线的测设宜采用交会法,高程的测量宜采用闭合法,并反复校核,以提高测量精度。2.2渠道工程施工方案2.2.1材料控制要求本工程的灌溉渠,渠道结构为砖砌渠道,M7.5水泥砂浆砌标砖、MlO水泥砂浆抹面、C15碎填底。其材料控制要求:(1)成品需有出厂合格证及质量证明材料。(2)现场预制应有碎标号、砂浆标号及拌和配合比并按标准取样试压,在预制过程中应符合规范有关规定。(3)槽内外侧表面应平滑、水流顺畅,不得浮现蜂窝、麻面现象。(4)槽端面应平整并与其轴线垂直。(5)槽强度和尺寸应满足设计要求.(6)槽外观应避免浮现破损、裂缝、蜂窝及麻面等现象。(7)砂浆需有配合比,其强度应

8、满足施工规范要求。2.2.2渠道工程主要施工工艺流程(1)沟渠开挖沟渠开挖程序:测量放线一沟渠开挖一IOCm厚C15碎镇底施工一砌筑工程-断面土方回填f养护。开挖前先对场地进行清理,人工清理开挖工程区域内的树根、杂草、垃圾、废渣等碍物;渠道工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线或者建造物基础边线外侧5m的距离;我方按图纸指示的表土开挖深度进行开挖,并将开挖的有机土壤运到指定地区堆放,防止土壤被冲刷流失;堆存的有机土壤应利用于工程的环境保护。沟渠采挖掘机沟端开挖的方法进行施工,开挖过程中,时常校核测量开挖平面位路、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。

9、施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求,并接近沟渠底标高时采用人工配合进行修整,以免超挖。沟渠开挖前应采用控制水平板复核管沟的中心线,边线及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。开挖时严格按照标高控制桩进行检查,确保标高、坡度符合设计要求。使用机械开挖土方时,实际施工的边坡坡度适当留有修坡余量,再用人工修整,满足施工图纸要求的坡度和平整度;土方明挖过程中,如浮现裂逢和滑动迹象时,即将暂停施工和采取应急抢救措施,并通知监理人。必要时,按监理人的指示设珞观测点,及时观测边坡变化情况,并做好记录。沟渠开挖到沟底时,在沟

10、底补设暂时桩控制标高,防止因多挖而破坏自然土层,普通可在挖至接近标高时留出100rnnI深土层暂时不挖,留至沟渠底碎土施工时清底找平。开挖时,堆土和机械离沟槽边缘的距离应保持1m,以保证边坡稳定。(2)10Cnl厚C15砂镇底施工装料搅拌a装料顺序:石子一水泥一砂,每盘装料量不得超过搅拌筒标准容量的10%;b、搅拌时间:搅拌前,加水空转数分钟,将积水倒尽,使搅拌筒充分湿润,搅拌第一盘时,石子用量应按配合比规定减半,碎搅拌时间不得低于90秒,搅拌好的碎要做好基本卸尽,在全部碎卸出前不得再投入拌合料,更不许采取边出料边进料的方法,在搅拌过程中,严格控制水灰比和坍落度;c、碎在运输过程中,盛碎的吊斗

11、应保证不漏浆,在装运前先使其湿润,运送过程中要时常清除吊斗内粘附着的硬化碎残渣,装料要适当,以免过满而溢出。浇筑a、浇筑碎应防止其分层离析,碎由料斗、漏斗内卸出进行浇筑时,其自由倾落高度不允许超过2Mb、砂应连续浇筑,保证结构良好的整体性,如需间歇,此间歇时间应尽可能缩短,并应在前层碎凝结前将次层碎浇筑完毕。为保证浇筑好的碎在规定龄期内达到设计强度,防止产生收缩裂缝,必须认真做好养护工作,及时浇水,以保持碎具有足够润湿状态,在已浇好的碎强度达到L2N/MM以后,方可准在其上行人及操作。c、在碎施工过程中,应严格按照交底进行确保碎的浇筑质量,不允许浮现蜂窝麻面、孔洞等现象;做好随做随清工作,保持

12、标化条例;在施工过程中,严格遵守安全规章制度做到自我安全,他人安全,发现隐患及时汇报。(3)砌筑工程本工程渠道采用M7.5水泥砂浆砌标砖、MlO水泥砂浆抹面。砂浆在现场安装砂浆搅拌机拌制,砂浆拌好用斗车运送。砂浆经运输后,必须检查其稠度和分层度,稠度不足或者分层的砂浆必须重新拌和,符合要求后才干使用。砂浆的拌制必须严格地按设计和施工规范要求进行,严禁采用人工拌和。拌制时根据砌筑进度决定每次拌和量,做到少拌快用,每次拌制的砂浆在34小时内使用完毕,在运输过程中或者贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和。已凝结的砂浆不得使用。炎热天气或者雨天运送砂浆时,斗车应加覆盖,以防砂浆凝结或者受雨淋

13、而失去应有的流动性。砖块罗列时,必须根据设计图纸和砌块尺寸、垂直灰缝的宽度水平灰缝的厚度等计算砌块的皮数和罗列,以保证砌体的尺寸。砖的强度除应满足设计要求外,在运至工地应用破夹卸车并堆放整齐成垛,避免损坏其棱角尺寸,并可促进现场文明施工。传砌体应上下错缝,内外搭砌。砌筑用砖提前一天湿水砖,宜用三顺一丁的砌筑方案,砌筑砂浆应随拌随使用。a、砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务使各皮砖的竖缝相互错开。b、罗列时,应尽可能采用主规格、大规格和工厂生产的标

14、准规格砌块,少用或者不用异形规格砌块。C、砌体的上下皮砌块应互相错缝搭砌,搭接长度不宜小于砌块长度的三分之一。d、砌体的垂直缝与窗洞口边线要避免同缝。e、凡砌体中需固定门窗或者其他构件、以及搁置过梁、搁板等部位,应尽量采用大规格和规则整齐的砌块砌筑,不得使用零星砌块砌筑。f、砌筑时普通采用一顺一丁或者梅花砌筑形成。g、砌筑前应试摆,在不够整成处,如无半砖规格,可用普通粘土砖补砌。h、砌墙顶面与上层结构的接触处,宜用侧砖或者立砖挤紧,待砖墙砌筑一段时间后,大部砌砖沉实后,再砌顶部斜砖。i、本工程砌筑砂浆采用机械搅拌,自投完料算起,搅拌时间不得少于2mino砂浆应随伴有用,必须在3小时内使用完毕。

15、j、砌体施工前,应先将基底清理干净。砖砌体组砌方法应正确,上、下错缝,灰缝厚度为8-12mm,横平竖直,厚薄均匀。灰缝应饱满,水平缝饱满度80%,竖缝不得有透明缝、瞎缝、假缝。特别是外墙,灰缝一定要饱满,以防日后渗水。k、砖应提前1-2天浇水湿润。砖进场时规格尺寸超差明显,应予更换材料。1、砖砌体施工暂时间断处补砌时,尽量留斜槎,无法留斜槎时,应留阳直槎。接槎处表面应清理干净,浇水湿润,并填实砂浆,保持灰缝平直。(4)断面土方回填:渠道的断面全用旁边的原土回填,然后用人工木夯夯实,符合设计要求压实度后即可进入下一层土回填。渠道(5)养护不可在砌体上抛掷或者凿打破块。已砌好而砂浆尚未凝固的砌体,不得使其承受荷载。如所砌砖块在砂浆凝固后有松动现象,应予拆除、刮净砂浆、清洗干净后,重新安砌。拆除和重砌时,不得撞动邻近砖块。新砌告一段落、或者在收工时,须用浸湿的麻布将砌体盖好。普通气温条件下,在砌完后的1012小时以内,炎热天气在砌完后23小时以内即须洒水养护,养护时间普通不少于714天。养护时须使覆盖物时常保持湿润,在普通条件下(15。C及以上),最初的3天内,昼夜至少每隔3小时浇水一次,夜间至

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
