生活垃圾焚烧发电项目工程施工部署.docx

上传人:p** 文档编号:376742 上传时间:2023-08-06 格式:DOCX 页数:15 大小:47.62KB
下载 相关 举报
生活垃圾焚烧发电项目工程施工部署.docx_第1页
第1页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第2页
第2页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第3页
第3页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第4页
第4页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第5页
第5页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第6页
第6页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第7页
第7页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第8页
第8页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第9页
第9页 / 共15页
生活垃圾焚烧发电项目工程施工部署.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《生活垃圾焚烧发电项目工程施工部署.docx》由会员分享,可在线阅读,更多相关《生活垃圾焚烧发电项目工程施工部署.docx(15页珍藏版)》请在第壹文秘上搜索。

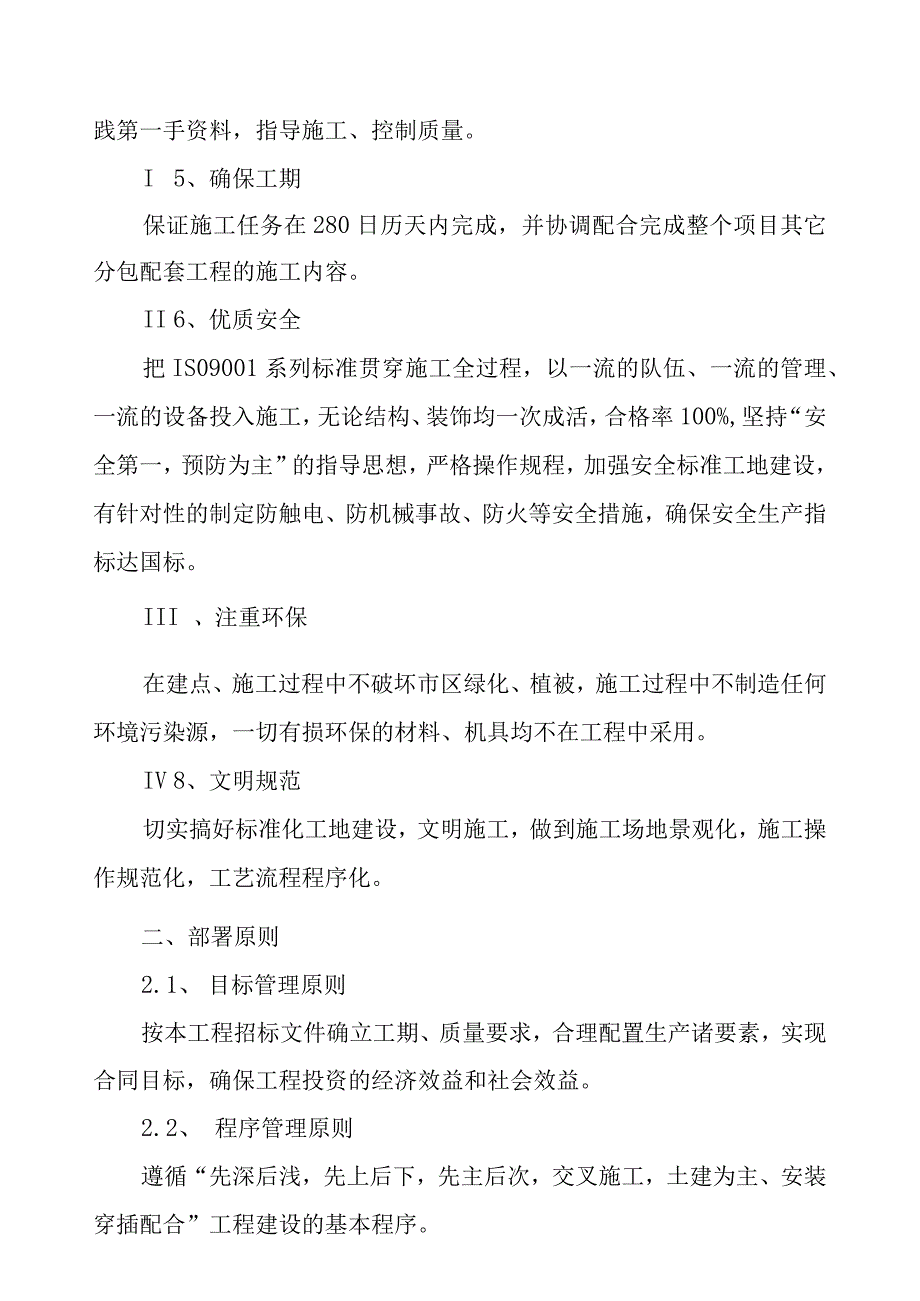

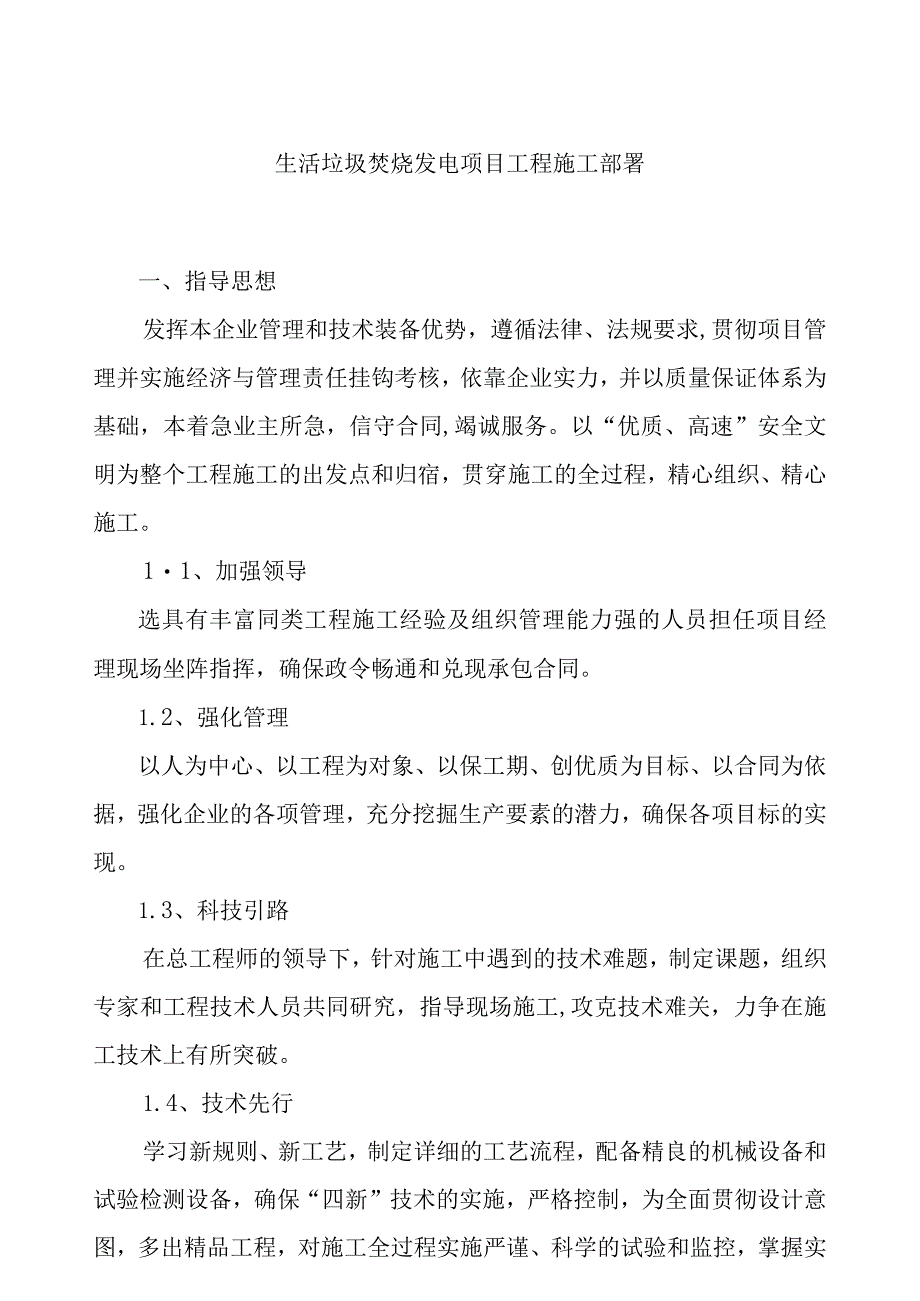

1、生活垃圾焚烧发电项目工程施工部署一、指导思想发挥本企业管理和技术装备优势,遵循法律、法规要求,贯彻项目管理并实施经济与管理责任挂钩考核,依靠企业实力,并以质量保证体系为基础,本着急业主所急,信守合同,竭诚服务。以“优质、高速”安全文明为整个工程施工的出发点和归宿,贯穿施工的全过程,精心组织、精心施工。11、加强领导选具有丰富同类工程施工经验及组织管理能力强的人员担任项目经理现场坐阵指挥,确保政令畅通和兑现承包合同。1.2、强化管理以人为中心、以工程为对象、以保工期、创优质为目标、以合同为依据,强化企业的各项管理,充分挖掘生产要素的潜力,确保各项目标的实现。1.3、科技引路在总工程师的领导下,针

2、对施工中遇到的技术难题,制定课题,组织专家和工程技术人员共同研究,指导现场施工,攻克技术难关,力争在施工技术上有所突破。1.4、技术先行学习新规则、新工艺,制定详细的工艺流程,配备精良的机械设备和试验检测设备,确保“四新”技术的实施,严格控制,为全面贯彻设计意图,多出精品工程,对施工全过程实施严谨、科学的试验和监控,掌握实践第一手资料,指导施工、控制质量。I 5、确保工期保证施工任务在280日历天内完成,并协调配合完成整个项目其它分包配套工程的施工内容。II 6、优质安全把IS09001系列标准贯穿施工全过程,以一流的队伍、一流的管理、一流的设备投入施工,无论结构、装饰均一次成活,合格率100

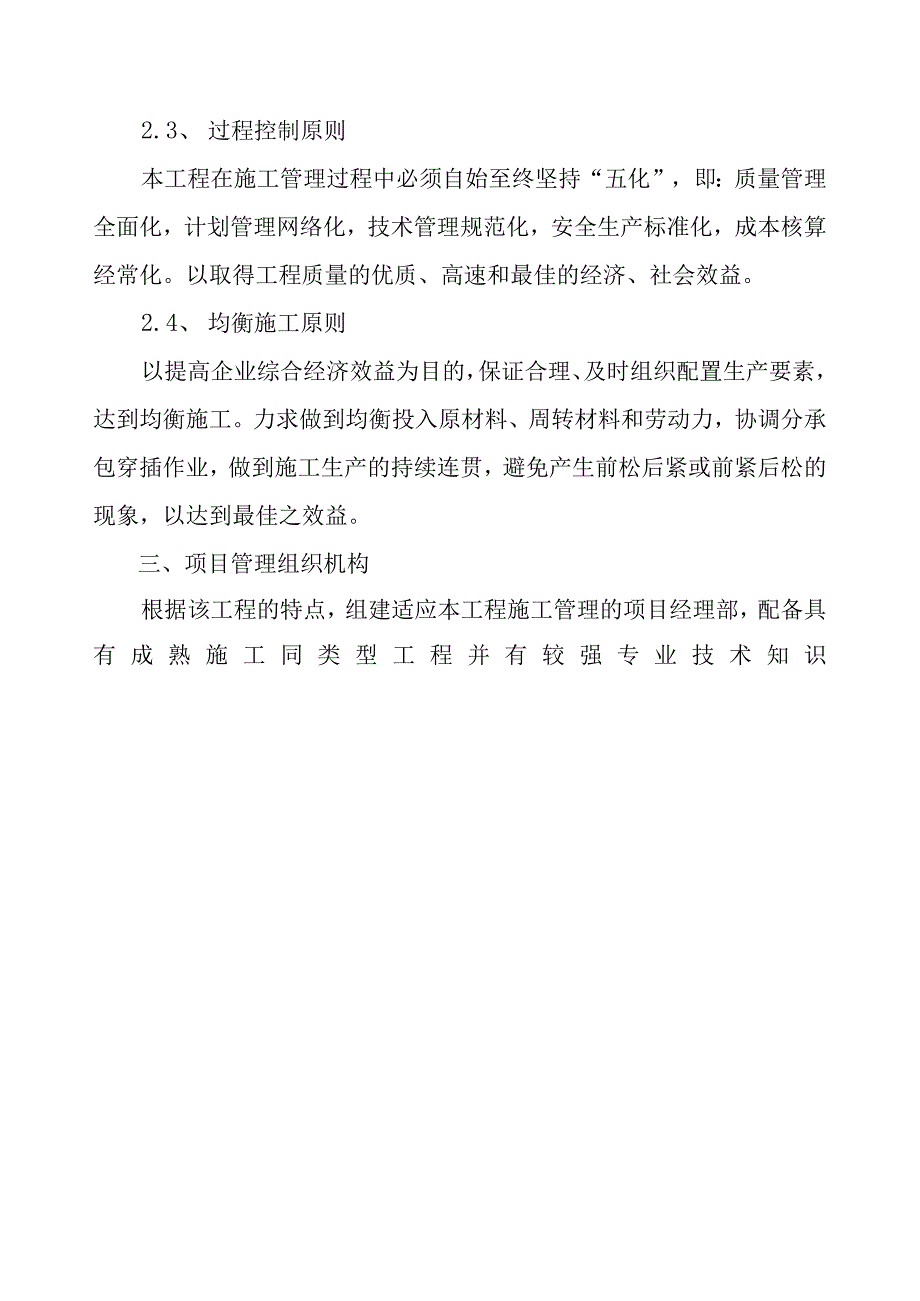

3、%,坚持“安全第一,预防为主”的指导思想,严格操作规程,加强安全标准工地建设,有针对性的制定防触电、防机械事故、防火等安全措施,确保安全生产指标达国标。III 、注重环保在建点、施工过程中不破坏市区绿化、植被,施工过程中不制造任何环境污染源,一切有损环保的材料、机具均不在工程中采用。IV 8、文明规范切实搞好标准化工地建设,文明施工,做到施工场地景观化,施工操作规范化,工艺流程程序化。二、部署原则2.1、 目标管理原则按本工程招标文件确立工期、质量要求,合理配置生产诸要素,实现合同目标,确保工程投资的经济效益和社会效益。2.2、 程序管理原则遵循“先深后浅,先上后下,先主后次,交叉施工,土建为

4、主、安装穿插配合”工程建设的基本程序。2.3、 过程控制原则本工程在施工管理过程中必须自始至终坚持“五化”,即:质量管理全面化,计划管理网络化,技术管理规范化,安全生产标准化,成本核算经常化。以取得工程质量的优质、高速和最佳的经济、社会效益。2.4、 均衡施工原则以提高企业综合经济效益为目的,保证合理、及时组织配置生产要素,达到均衡施工。力求做到均衡投入原材料、周转材料和劳动力,协调分承包穿插作业,做到施工生产的持续连贯,避免产生前松后紧或前紧后松的现象,以达到最佳之效益。三、项目管理组织机构根据该工程的特点,组建适应本工程施工管理的项目经理部,配备具有成熟施工同类型工程并有较强专业技术知识的

5、工程师为项目技术负责人,并设立专业性与阶段性相结合的项目管理班子,从而对项目实施总承包管理。下设综合办公室、工程技术科、质量安全科、材料设备科和计划财务科。以项目管理模式组织项目部内的生产诸要素,直接向建设单位负责。四、组织管理机构网络图组织管理机构网络图:(见下图)项目副经理项目经理技术负责人五、总体施工程序部署5.1、 工程施工程序主要影响因素本工程施工区域大、单位工程多,交叉作业频繁,安排好工程开展程序,对确保施工工期、保证工程施工质量及安全文明施工,具有十分重要的关键作用。5.1.1、 基础施工的影响垃圾坑池体、渣坑埋深最大,以及汽机房内基础,汽机基座基坑等深基坑对四周相邻基础施工影响

6、较大,故土O.OOOnI以下施工重点在于垃圾坑池体、渣坑的施工,且与垃圾坑相连的部分基础必须等垃圾坑基础回填完毕后才能施工,因此必须投入重点力量予以保证。5.1.2、 垃圾坑施工段上部结构的影响5.1.3、 垃圾坑施工段为主厂房单体施工难度最大部位,且均为剪力墙结构,与之相连的楼层标高不相同,且存在很大的安全风险,在一定程度上影响周围的部位施工,所以本工程的最关键线路是垃圾坑施工段的施工。5.1.4、 1.3、烟囱安全禁区的影响烟囱筒体施工阶段必须有30m的安全禁区,所以周围建构筑物必须尽量在烟囱筒身施工前完成,仅留小量工作待烟囱结顶后施工。5.2、 施工区域的划分根据投标范围工程内容,平面上

7、将本工程各划分为二个施工区域:第一施工区域:主厂房主厂房为施工重点区域,且根据施工情况划分为六个施工段,具体为:垃圾坑施工段、卸料平台施工段、锅炉施工段、尾气施工段、汽机及主控室施工段、栈桥共六个施工段;第二施工区域:烟囱;5.3、 施工队伍安排根据每个施工区域安排独立的施工队,其中烟囱为专业队伍,同时根据实际情况在每个施工区域安排施工段,其中主厂房施工区域共分为垃圾坑、卸料平台、锅炉、尾气、汽机及主控室、栈桥共六个施工段,并根据每个施工段的实际情况来合理的安排流水施工。5.4、 施工程序安排5.4.1、 由于主厂房内及垃圾坑施工段工期最长,是制约整个工程交付安装的关键线路,所以整个工程必须服

8、从基础时先抢垃圾坑池体,主体结构时先抢垃圾坑区域结构安排。5.4.3、总体施工程序为先深后浅:5.4.3.1、垃圾坑池体:本部位埋深较大,是本工程工期控制的关健,基坑围护根据地质报告有资质设计单位设计经有关单位审批后实施。5.4.3.2,除氧间:本部位对汽机间交付安装有较大影响,因此在施工汽机及主控施工段时必须将除氧间作为本施工段的重点。5.4.3.3、汽机间:汽机平台与汽机运转层平台邻近,须等汽机基座运转层平台施工临近结束才能开始施工。汽机附属设备基础及沟道在基础回填过程中交叉施工(部分可以考虑二次开挖施工),最后浇捣毛地坪。5.4.2.4.锅炉间:本部位为最早交付安装的部位。重点是确保锅炉

9、基础尽早完工,然后及时回填并施工上部锅炉平台结构。锅炉附属设备基础及沟道埋深不同,在基坑回填过程中交叉施工完成,部分地下设施要采用二次开挖进行施工,以便节约工期。5.4.2.5、烟气净化间本区域工期相对宽裕,但考虑到烟囱施工时,四周30米范围内为安全禁区,以及尾气部位为锅炉安装的主要场地,故要争取在烟囱施工及锅炉安装之前完成主要的基础结构工作。六、主要资源配置计划6.1、 大型设备配置6.1.1、 模板、钢筋、周转材料等采用塔吊、井架作垂直运输;6.1.2、主体施工阶段:6.1.2.K主厂房布置2台40T塔吊以满足工程物资垂直运输,塔吊回转半径36m,主要用于基础及主体施工。6.1.2.2.发

10、电厂房配备一台40T塔吊以满足工程物资垂直运输。6.1.2.3、现场配置2套钢筋加工机械及木工加工机械。1.1.3. 机械投入具体数量详见附表一:拟投入本工程的主要施工机械设备表。6.2、 劳动力投入计划6.2.1. 劳动力投入量计划:项目部全体成员树立精品意识,挑选质量稳定、思想素质高、信誉好的生产班组进场施工,与班组签订的各类经济、安全责任书,详细周到,突出工程质量和安全、文明施工的制约措施,直接与经济挂钩,使工程质量有可靠的保证。各生产班组落实兼职质量员和安全员各1人。劳动力应安排充足,进入基础及上部结构施工,按层配备劳动力,组织流水施工。6.2.2. 劳动力进场计划表根据施工总进度计划

11、要求及施工工序安排,施工期间劳动力配置详见附表三劳动力计划表。6.3、 主要工程材料计划6.3.1. 主要工程材料配置:项目部根据施工图纸编制施工预算,详细计算工程所需要的各种材料并按分项工程分列,根据施工进度计划编制工程材料的进场计划,并按计划及时由项目部材料设备科组织到位。6.3.2. 主要周转材料计划根据各个分部分项工程的施工方案详细计算工程施工所需的各种周转材料数量及规格,制定周转材料进场计划,分轻重缓急,保质保量供应。主要周转材料投入计划表序号材料名称规格单位蝇备注1木方60X80m34002模板1220X2440m230000t=18un3钢管48X3.5t12004扣件万只185

12、可调撑托个60006安全网密目(绿色)m220000712穿墙螺栓带止水片套120006.3.3.认真进行原材料检验,特别是水泥、钢筋等重要材料,必须有质量保证书及合格证方可使用,要按规定做好抽样检验。6.3.4.进库的材料须验收后入库,并建立台帐。现场堆放的材料,必须有必要的防火、防盗、防雨、防变质、防损坏措施。6.3.5、 材料使用监督6.3.5.1、 现场材料管理责任者应对现场材料使用进行分工监督、检查。6.3.5.2.认真执行领发料手续,记录好材料使用台帐。6.3.5.3.按施工场地平面图堆料,按要求的防护措施保护材料。6.3.5.4.按规定进行用料交底和工序交接。6.3.5.5、严格

13、执行材料配合比,合理用料。七、施工用水用电7.1、施工用水施工用水分二路接入:第一路,主要用于现场零星碎搅拌、结构的养护、现场消防用水;第二路,生活区用水。7.L1、施工用水量经计算,现场施工用水总量小于消防用水量,取消防用水量Q=IOL/S作为施工用水量。7.1.2.管径选择I4gd=NiMOOO=0.97m故选择100管为主管,50为支管。7. 1.3、管网布置本工程供水管分为生产用水管和生活用水管,供水主管业主已引至施工现场,只需将100管和主管相接,并沿施工区域成环形布置,然后用50支管将施工用水引至现场各处,消火栓按间距为120In设置。7.2、 施工用电7.2.3、 供电系统安全措

14、施现场施工用电采用三相五线制及TN-S接零,保护系统施行三级配电,三级保护。2)、从变压器到配电房:采用沟槽埋线,穿过道路;从配电房到配电箱:地下室施工期间采用PVC等穿电缆线沿围墙一周布设。上部结构施工期间,从楼梯间部位预埋PVC管穿线布置。3)、接地保护(按规范设置)4)、防雷保护塔吊、外脚手架四角、井架、人货梯均安装防雷保护装置。5)、配电箱、开关箱、熔断丝、插座均按规范设置。6)、地下室、楼梯照明采用36V低压照明。7)、施工用电指定专人负责管理维护,并制定有专门的检查维护制度。附表一拟投入本工程的主要施工设备表序口机械或设备名型号规格数量制造额定功率(KW)、生施工机械到场时间备注1塔吊QTZ40320147.5KW基础主体2混凝土350型120113KW基础主体另星3插入式ZX-50202011.5KW基础主体4平板式52001.5KW基础主体5砂浆搅UJ32532012.2KW基础主体6木工压MB10422014KW基础主体7木工平MB-F522013KW基础主体8木工圆町10522014KW基础主体9钢筋对UN-151201150KVA基础主体10钢筋对UN-IO1201100KVA基础主体11钢筋切GJ6-422017.5KW基础主体12钢筋弯CTW40220

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
