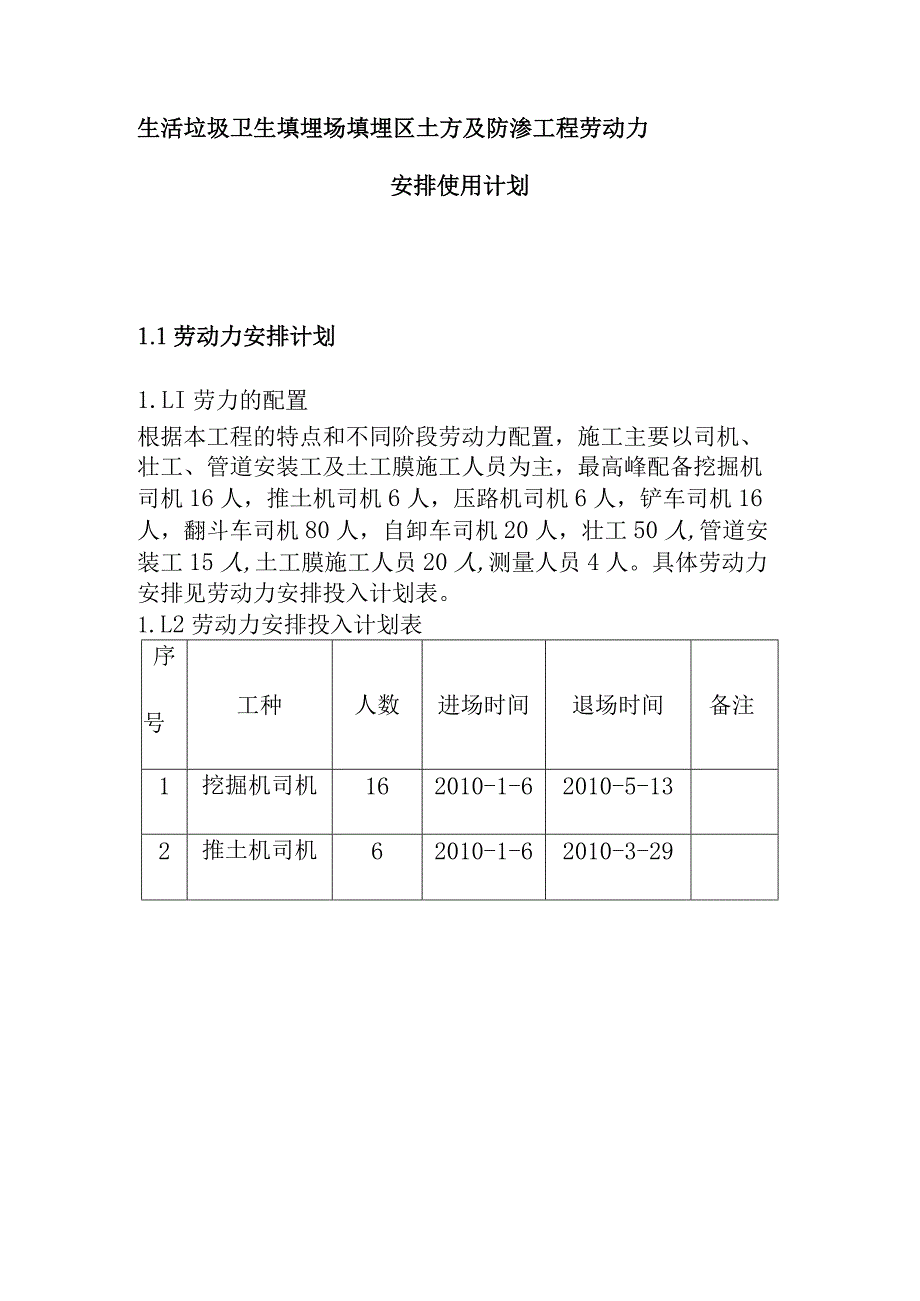

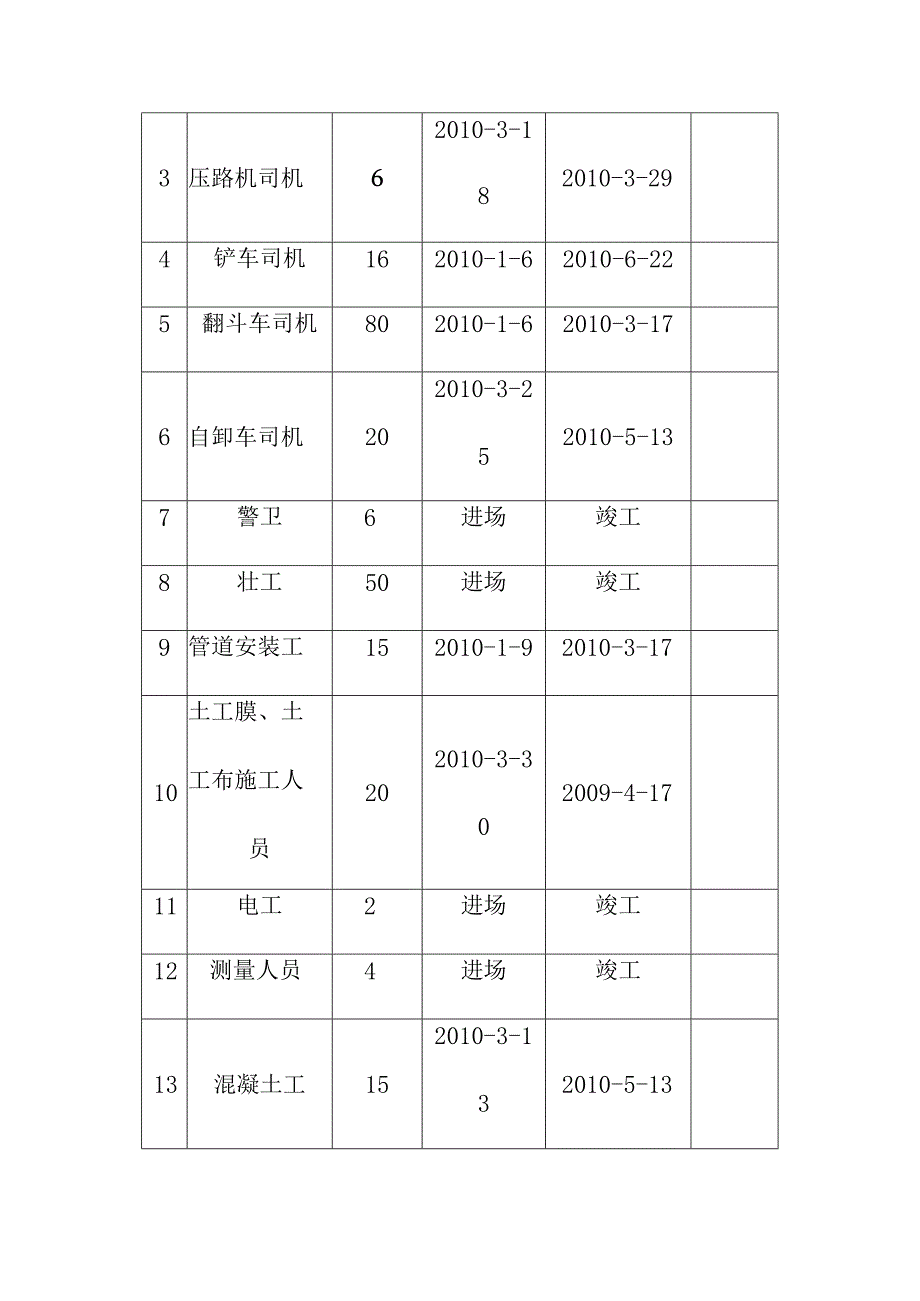

《生活垃圾卫生填埋场填埋区土方及防渗工程劳动力安排使用计划.docx》由会员分享,可在线阅读,更多相关《生活垃圾卫生填埋场填埋区土方及防渗工程劳动力安排使用计划.docx(3页珍藏版)》请在第壹文秘上搜索。
生活垃圾卫生填埋场填埋区土方及防渗工程劳动力安排使用计划1.1劳动力安排计划1.LI劳力的配置根据本工程的特点和不同阶段劳动力配置,施工主要以司机、壮工、管道安装工及土工膜施工人员为主,最高峰配备挖掘机司机16人,推土机司机6人,压路机司机6人,铲车司机16人,翻斗车司机80人,自卸车司机20人,壮工50人,管道安装工15人,土工膜施工人员20人,测量人员4人。具体劳动力安排见劳动力安排投入计划表。1.L2劳动力安排投入计划表序号工种人数进场时间退场时间备注1挖掘机司机162010-1-62010-5-132推土机司机62010-1-62010-3-293压路机司机62010-3-182010-3-294铲车司机162010-1-62010-6-225翻斗车司机802010-1-62010-3-176自卸车司机202010-3-252010-5-137警卫6进场竣工8壮工50进场竣工9管道安装工152010-1-92010-3-1710土工膜、土工布施工人员202010-3-302009-4-1711电工2进场竣工12测量人员4进场竣工13混凝土工152010-3-132010-5-1314木工152010-3-132010-5-1315机械工22010-3-132010-5-1316钢筋工62010-3-132010-5-13合计279
