生活垃圾焚烧厂项目主厂房施工准备方案.docx

上传人:p** 文档编号:376828 上传时间:2023-08-06 格式:DOCX 页数:19 大小:47.13KB
下载 相关 举报
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第1页
第1页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第2页
第2页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第3页
第3页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第4页
第4页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第5页
第5页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第6页
第6页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第7页
第7页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第8页
第8页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第9页
第9页 / 共19页
生活垃圾焚烧厂项目主厂房施工准备方案.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《生活垃圾焚烧厂项目主厂房施工准备方案.docx》由会员分享,可在线阅读,更多相关《生活垃圾焚烧厂项目主厂房施工准备方案.docx(19页珍藏版)》请在第壹文秘上搜索。

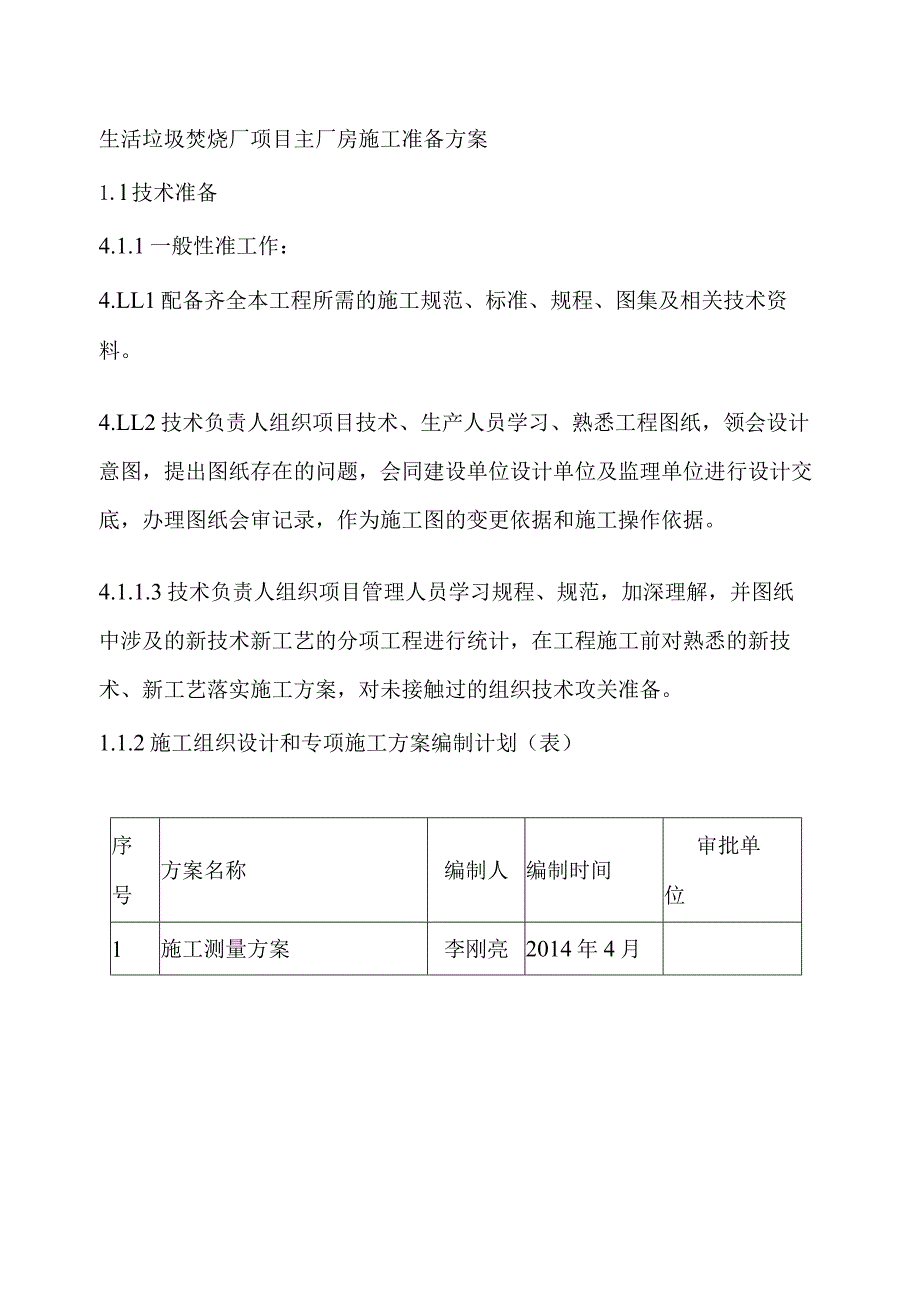

1、生活垃圾焚烧厂项目主厂房施工准备方案1.l技术准备4.1.1一般性准工作:4.LL1配备齐全本工程所需的施工规范、标准、规程、图集及相关技术资料。4.LL2技术负责人组织项目技术、生产人员学习、熟悉工程图纸,领会设计意图,提出图纸存在的问题,会同建设单位设计单位及监理单位进行设计交底,办理图纸会审记录,作为施工图的变更依据和施工操作依据。4.1.1.3技术负责人组织项目管理人员学习规程、规范,加深理解,并图纸中涉及的新技术新工艺的分项工程进行统计,在工程施工前对熟悉的新技术、新工艺落实施工方案,对未接触过的组织技术攻关准备。1.1.2施工组织设计和专项施工方案编制计划(表)序号方案名称编制人编

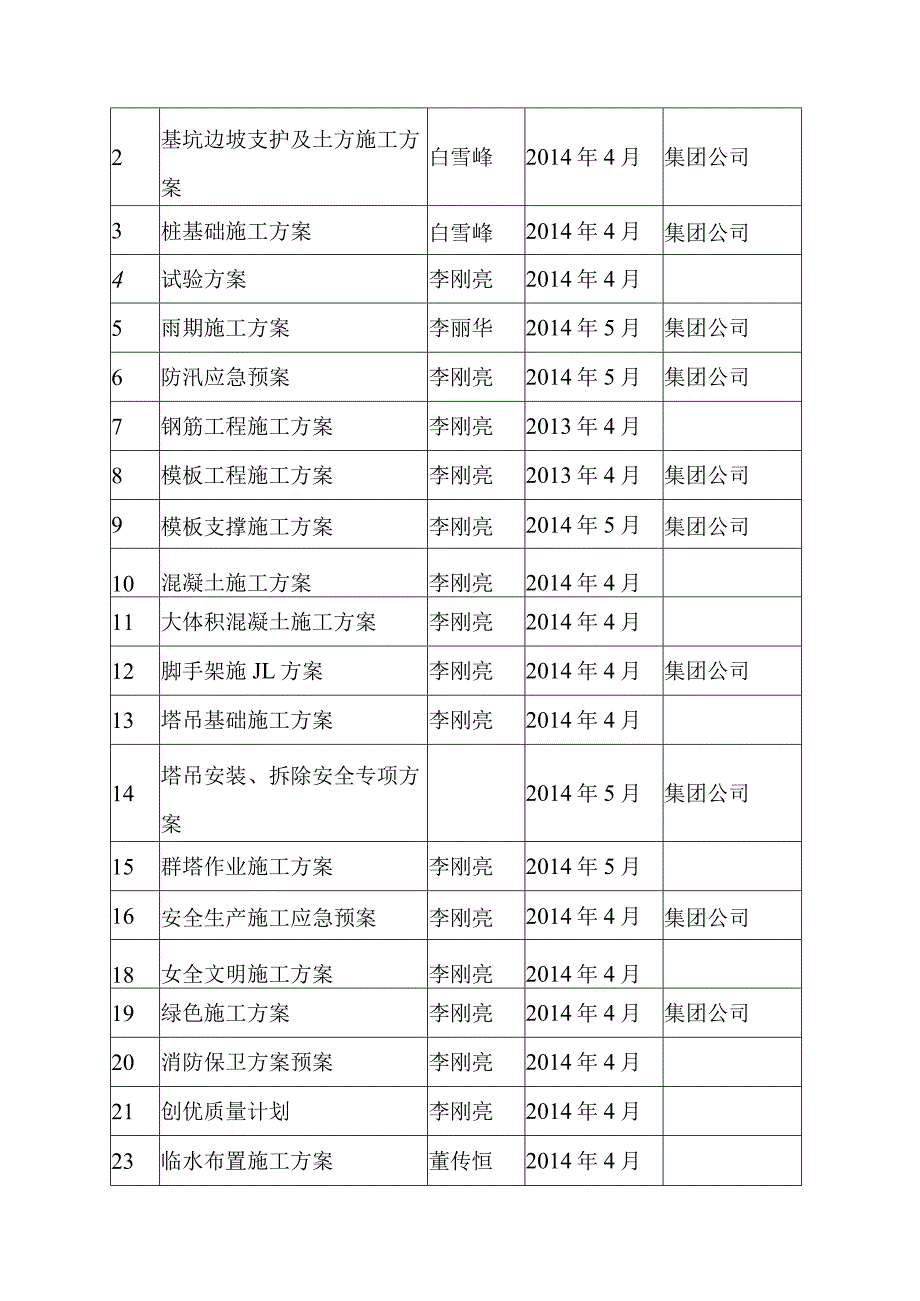

2、制时间审批单位1施工测量方案李刚亮2014年4月2基坑边坡支护及土方施工方案白雪峰2014年4月集团公司3桩基础施工方案白雪峰2014年4月集团公司4试验方案李刚亮2014年4月5雨期施工方案李丽华2014年5月集团公司6防汛应急预案李刚亮2014年5月集团公司7钢筋工程施工方案李刚亮2013年4月8模板工程施工方案李刚亮2013年4月集团公司9模板支撑施工方案李刚亮2014年5月集团公司10混凝土施工方案李刚亮2014年4月11大体积混凝土施工方案李刚亮2014年4月12脚手架施JL方案李刚亮2014年4月集团公司13塔吊基础施工方案李刚亮2014年4月14塔吊安装、拆除安全专项方案2014

3、年5月集团公司15群塔作业施工方案李刚亮2014年5月16安全生产施工应急预案李刚亮2014年4月集团公司18女全文明施工方案李刚亮2014年4月19绿色施工方案李刚亮2014年4月集团公司20消防保卫方案预案李刚亮2014年4月21创优质量计划李刚亮2014年4月23临水布置施工方案董传恒2014年4月24临电布置施工方案张辉2014年4月集团公司25钢结构施工方案2014年7月集团公司26砌筑施工方案李刚亮2015年2月27防水工程施工方案李刚亮2015年5月集团公司28装修施工方案李刚亮2015年6月29电气工程施工方案张辉2014年4月30给排水工程施工方案董传恒2014年4月31冬期

4、施工方案李刚亮2014年10月集团公司1.L3试验及检验工作的计划序号试验内容取样批量试验数量备注见证数量1钢筋原材非混合批:每次进场,同厂、同规格W60t1组总组数的100%2钢筋连接500个接头(直螺纹套筒)1组总组数的100%3普通混凝土每次浇筑量WIOom31组同一楼层同一配比总组数的100%4抗渗混每次浇筑量W5001组同一楼层100%见证凝土m3同一配比取样,5砌筑砂浆一个楼层1组同一楼层同一配比总组数的100%6植筋总数1%01组同一规格总组数的100%7混凝土小型空心砌块1万块1组同品种、同规格、同等级总组数的100%8加气混凝土砌块WI万块3组同品种、同规格、同等级总组数的1

5、00%9防水卷材同一厂家、同一品种、同一等级、总组数的100%1O防水涂料同一厂家Wlot1组取样5Kg总组数的100%11回填土分层夯实,每步20Omm每步取10占八、总组数的100%12外门窗同品种厂家按规范提供检测报告1.L4样板项、样板间计划序;号样板项目样板部位1钢筋工程柱、梁炉渣坑顶板渗沥液提升泵间2模板工程柱渗沥液提升泵间板渗沥液提升泵间3混凝土工程墙垃圾池4回填土房心5砌筑首层填充墙体1.L5新技术、新工艺、新材料、新设备的推广计划等序号内容使用部位1长螺旋钻孔压灌桩技术基础2深基坑施工监测技术垃圾池、渣池深基坑3预应力锚杆施工技术垃圾池、炉渣坑边坡4HRB400级钢筋应用技术

6、基础、主体结构工程5粗直径钢筋直螺纹机械连接技术基础、主体结构工程6混凝土裂缝控制技术基础底板7碗扣式脚手架应用技术主体结构工程8防水技术遇水膨胀止水胶施工技术后浇带9钢结构深化设计技术结构钢柱、屋面钢网架10预拌砂浆技术填充墙、墙面抹灰11聚氨酯防水涂料施工技术卫生间1.L6坐标点的引入4.1.6.1高程引测根据建设方提供的水准点(堆肥厂东南侧标高点BM2=29.705m),用水准仪引测至现场的电线杆上,引测的符合精度为5mmN2(N为测站数)当引测符合要求后,应对其闭合差进行调整后方可使用。引测出标高点(0.000=29.60m)用红漆以“”作标记。4.1.6.2工程定位根据建设单位委托的

7、测绘院提供的“南宫生活垃圾焚烧厂项目主厂房工程”单体工程坐标点引测至槽边,用砖砌保护。并在西北角基槽边设定坐标原点,建立直角坐标系,定位工程各个轴线的位置。1. 2生产准备1临电设施1.2.Ll现场临电负荷(表)施工机具统计机械名称型号数量单位功率KWKxCOS1钢筋调直切断机3台30.50.72钢筋切断机JGZR3503套30.50.73木工电锯2台20.50.74无齿锯3台30.30.75钢筋弯曲机5台50.50.76电焊机30台30.50.77振捣器10个1.50.50.78食堂蒸饭车4台300.819生活区采暖电暖气30个480.7110照明50.5111塔吊TQZ60183台400.

8、50.712钢筋套丝机GYZl6台40.50.76013潜水泵6台250.80.714长螺杆钻机KL803台800.50.715蛙式打夯机HW203台30.50.71.2.L2负荷计算:根据电设备表计算各种设备的容量:施工现场前期桩机运行中其他设备没投入使用,桩机功率PJ=SKx=40KW,桩机计算电流为IJi=Pj1.732UC0S=86.82A其他设备功率Pj=(SXKx)=105.3KW各设备计算电流:钢筋调直机IJi=Pjl.732/U/COS=3.25A钢筋切断机IJ2=P1.732UC0S=2.17A木工电锯IJ3=Pj3/1.732/U/COS=2.17A无齿锯IJ4=Pjl.7

9、32/U/COS=1.95A钢筋弯曲机Ij5=Pl.732/U/COS=5.42A电焊机Ij6=P,j6l.732/U/COS=3.25A振捣器IJ7=P1.732/U/COS=3.25A食堂动力IJ8=Pl.732/U/COS=36.5A采暖IJ9=Pjll.732/U/COS=72.93A施工照明IJu)=Pjl.732/U/COS=3.8A塔吊Ijll=Pjl0l.732/U/COS=43.4A提升机Ij12=Pjol.732/U/COS=48.84A钢筋套丝机Ijl3=Pj101.732/U/COS=8.68A潜水泵IJfPjol.732/U/COS=43.4A砂浆搅拌机IJkPjio

10、1.732/U/COS=5.21A长螺杆钻机不计在总容量内计算电流:施工现场Ij=IjlIj2Ij3Ij4Ij5Ij6Ij7Ij8Ijl0IjllIjl2Ijl3Ijl4Ijl5281.22A1.2.1.3施工现场有3台500KVA变压器,满足施工现场使用要求现场设立3台一级配电柜,结合本电力供应及施工现场的特点,在每个单体工程处设立一个二级箱,供该单体工程施工用电,一级箱各进线回路选择电缆的截面为YJV-4X240+1X120的电缆,一级箱出线回路电缆截面为YJV-2*70+1*35的电缆,依次分别供给各单体工程二级箱和办公区生活区二级箱,二级箱出线回路均为YC5*16的电缆到三级箱,三级箱

11、到开关箱的电缆为YC5*10,开关箱到设备的电缆不小于设备自带电源线;一级箱、二级箱、三级箱均做重复接地和保护接地,在主厂房二级箱引出四个三级箱分别到钢筋场、木工棚、塔吊、施工楼层等施工区域给开关箱和流动箱提供电源;在选择导线截面时,应分别进行计算。生活区用低压照明,室外设专用手机充电箱,民工宿舍内不设220V电源。1.2.1.4施工现场及电气的防雷措施防雷接地的设置必须符合接地要求;龙门架、脚手架做防雷接地,利用接地钎子做接地极,接地电阻不大于4欧。施工高度到顶层时,雷雨天气严禁在屋面施工。1.2.L5安全用电技术措施:采用规范及依据:现场内临时用电符合施工现场临时用电安全技术规范JGJ46

12、-2005规定的要求,采用TN-S系统三级配电、逐级保护。设备漏电保护器:漏电保护器的选择符合GB6829-86的要求:开关箱内漏电开关的额定动作电流不大于30mA,漏电动作时间应小于0.1s。开关箱内必须设置漏电保护器,做到一机一闸、一漏一箱,现场内所有用电设备除作保护接零外必须在设备的负荷首端安装漏电保护器。电气设备的设置应符合以下要求:配电系统设置室内总配电箱和室外分配电箱,开关箱实行三级配电,逐级保护。开关箱由分配电箱配电,开关箱实行“一机、一闸、一箱、一漏电”,严禁用一个开关直接控制两台用电设备(包括临时使用的手持式小型电动工具)。总配电箱设在靠近电源处的地方,分配电箱装在用电设备或负荷相对集中的地方,分配电箱与开关箱的距离不超过30m;开关箱到设备的距离不超过3米。配电箱、开关箱安装要端正牢固,移动式的箱体应装设在固定的支架上,移动式分配电箱、二级箱下皮和地面的垂直距离为1.4米,开关箱的下皮与地面的垂直距离为0.8mo配电箱、开关箱采用铁板式制作时,配电箱铁板的厚度应不小于1.5mm,开关箱箱门厚度不小于1.2mmo配电箱、开关箱中的进出口设在箱体下面,严禁在箱体的上顶、侧面、后面及箱门后处开孔引入。配电柜和分配电箱

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
