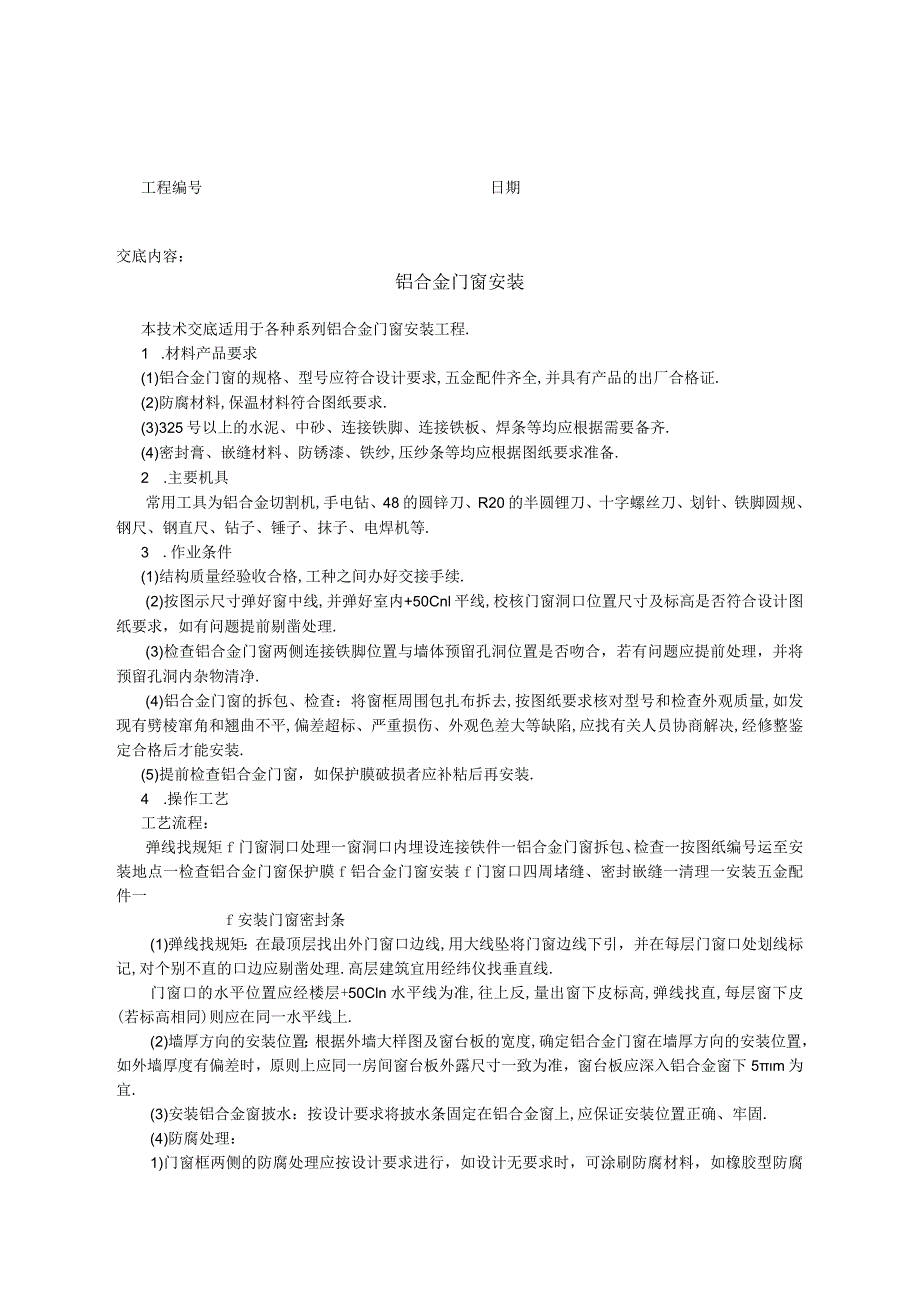

1、工程编号日期交底内容:铝合金门窗安装本技术交底适用于各种系列铝合金门窗安装工程.1 .材料产品要求(1)铝合金门窗的规格、型号应符合设计要求,五金配件齐全,并具有产品的出厂合格证.(2)防腐材料,保温材料符合图纸要求.(3)325号以上的水泥、中砂、连接铁脚、连接铁板、焊条等均应根据需要备齐.(4)密封膏、嵌缝材料、防锈漆、铁纱,压纱条等均应根据图纸要求准备.2 .主要机具常用工具为铝合金切割机,手电钻、48的圆锌刀、R20的半圆锂刀、十字螺丝刀、划针、铁脚圆规、钢尺、钢直尺、钻子、锤子、抹子、电焊机等.3 .作业条件(1)结构质量经验收合格,工种之间办好交接手续.(2)按图示尺寸弹好窗中线,

2、并弹好室内+50Cnl平线,校核门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题提前剔凿处理.(3)检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内杂物清净.(4)铝合金门窗的拆包、检查:将窗框周围包扎布拆去,按图纸要求核对型号和检查外观质量,如发现有劈棱窜角和翘曲不平,偏差超标、严重损伤、外观色差大等缺陷,应找有关人员协商解决,经修整鉴定合格后才能安装.(5)提前检查铝合金门窗,如保护膜破损者应补粘后再安装.4 .操作工艺工艺流程:弹线找规矩f门窗洞口处理一窗洞口内埋设连接铁件一铝合金门窗拆包、检查一按图纸编号运至安装地点一检查铝合金门窗保护膜

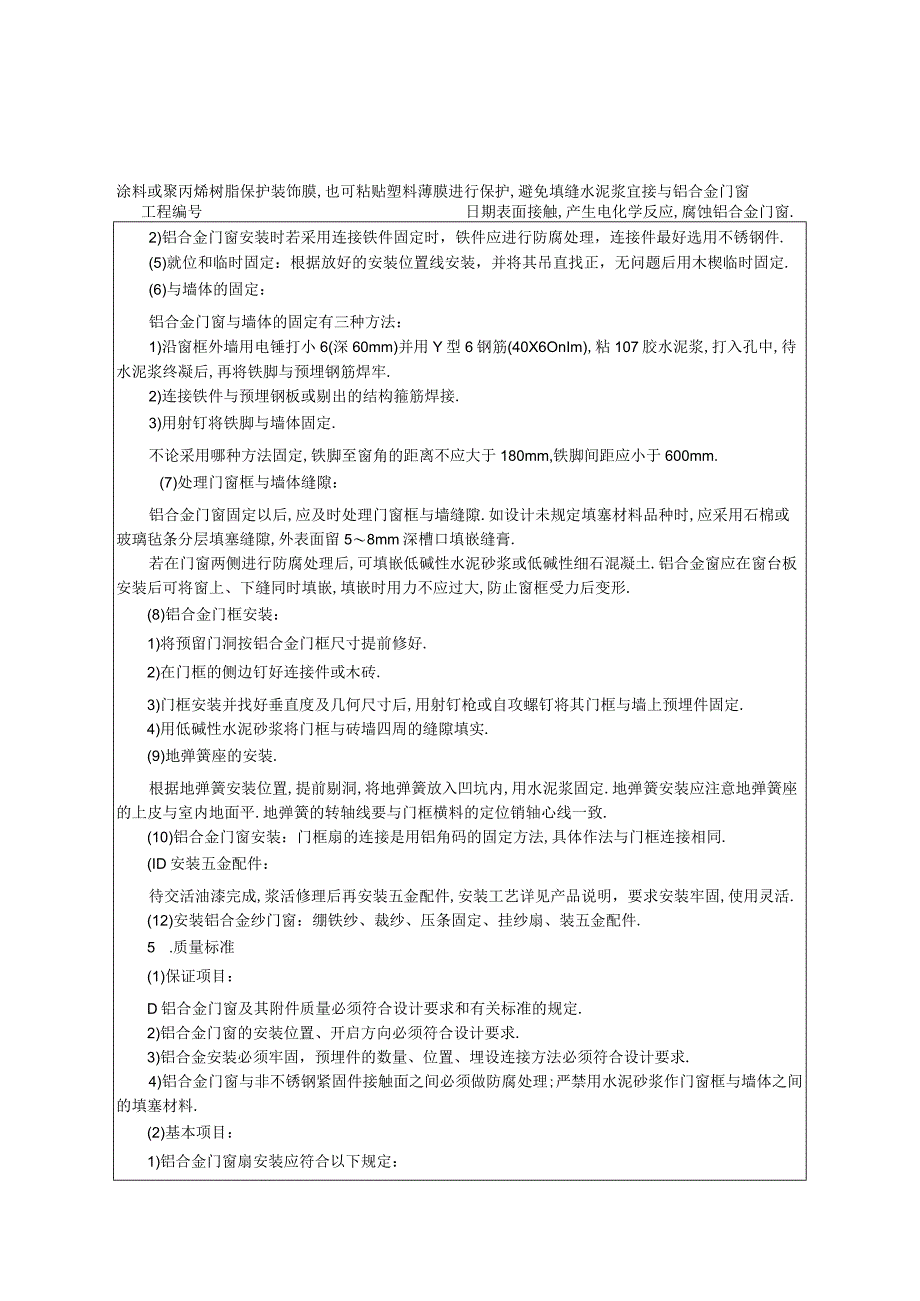

3、f铝合金门窗安装f门窗口四周堵缝、密封嵌缝一清理一安装五金配件一f安装门窗密封条(1)弹线找规矩:在最顶层找出外门窗口边线,用大线坠将门窗边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理.高层建筑宜用经纬仪找垂直线.门窗口的水平位置应经楼层+50Cln水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上.(2)墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置,如外墙厚度有偏差时,原则上应同一房间窗台板外露尺寸一致为准,窗台板应深入铝合金窗下5m为宜.(3)安装铝合金窗披水:按设计要求将披水条固定在铝合金窗上,

4、应保证安装位置正确、牢固.(4)防腐处理:1)门窗框两侧的防腐处理应按设计要求进行,如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥浆宜接与铝合金门窗工程编号日期表面接触,产生电化学反应,腐蚀铝合金门窗.2)铝合金门窗安装时若采用连接铁件固定时,铁件应进行防腐处理,连接件最好选用不锈钢件.(5)就位和临时固定:根据放好的安装位置线安装,并将其吊直找正,无问题后用木楔临时固定.(6)与墙体的固定:铝合金门窗与墙体的固定有三种方法:1)沿窗框外墙用电锤打小6(深60mm)并用Y型6钢筋(40X6OnIm),粘107胶水泥浆,打入孔中,待

5、水泥浆终凝后,再将铁脚与预埋钢筋焊牢.2)连接铁件与预埋钢板或剔出的结构箍筋焊接.3)用射钉将铁脚与墙体固定.不论采用哪种方法固定,铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm.(7)处理门窗框与墙体缝隙:铝合金门窗固定以后,应及时处理门窗框与墙缝隙.如设计未规定填塞材料品种时,应采用石棉或玻璃毡条分层填塞缝隙,外表面留58mm深槽口填嵌缝膏.若在门窗两侧进行防腐处理后,可填嵌低碱性水泥砂浆或低碱性细石混凝土.铝合金窗应在窗台板安装后可将窗上、下缝同时填嵌,填嵌时用力不应过大,防止窗框受力后变形.(8)铝合金门框安装:1)将预留门洞按铝合金门框尺寸提前修好.2)在门框的侧边钉好

6、连接件或木砖.3)门框安装并找好垂直度及几何尺寸后,用射钉枪或自攻螺钉将其门框与墙上预埋件固定.4)用低碱性水泥砂浆将门框与砖墙四周的缝隙填实.(9)地弹簧座的安装.根据地弹簧安装位置,提前剔洞,将地弹簧放入凹坑内,用水泥浆固定.地弹簧安装应注意地弹簧座的上皮与室内地面平.地弹簧的转轴线要与门框横料的定位销轴心线一致.(10)铝合金门窗安装:门框扇的连接是用铝角码的固定方法,具体作法与门框连接相同.(ID安装五金配件:待交活油漆完成,浆活修理后再安装五金配件,安装工艺详见产品说明,要求安装牢固,使用灵活.(12)安装铝合金纱门窗:绷铁纱、裁纱、压条固定、挂纱扇、装五金配件.5 .质量标准(1)

7、保证项目:D铝合金门窗及其附件质量必须符合设计要求和有关标准的规定.2)铝合金门窗的安装位置、开启方向必须符合设计要求.3)铝合金安装必须牢固,预埋件的数量、位置、埋设连接方法必须符合设计要求.4)铝合金门窗与非不锈钢紧固件接触面之间必须做防腐处理;严禁用水泥砂浆作门窗框与墙体之间的填塞材料.(2)基本项目:1)铝合金门窗扇安装应符合以下规定:A.平开门窗扇关闭严密,间隙均匀,开关灵活.工程名称交底部位工程编号日期B.推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求.C.弹簧门扇自动定位准确,开启角度90o1.5,关闭时间在6IOS范围之内.2)铝合金门窗附件齐全,安装位置正确,牢固、

8、灵活适用.达到各自的功能,端正美观.3)铝合金门窗框与墙体间缝隙填嵌饱满密实,表面平整、光滑、无裂缝、填塞材料、方法符合设计要求.4)铝合金门窗表面洁净,无划痕、碰伤、无锈蚀,涂胶表面光滑,平整、厚度均匀,无气孔.(3)允许偏差项目:见表49.铝合金门窗安装允许偏差表4-9项次项目允许偏差(mm)检验方法1门窗框两对角线长度差2000nun2000mm33用钢卷尺检查,量里角2平开窗窗扇与框搭接宽度差1用深度尺或钢板尺枪查3同樟门窗相邻扇的横端角高度差2用拉线和钢板尺检查4推拉扇门窗扇开启力极限扇面积1.5m扇面积1.5m40N用100N弹簧秤钩住拉手处,启闭5次取平均值60N5门窗扇与框或相

9、邻扇立边平行度2用Im钢板尺检查6弹簧门扇门窗对口缝或扇与框间立、横缝留缝极限24用楔形塞尺检查7门扇与地面间隙留缝限值278门扇对口缝关闭时平整2用深度尺检查9门窗框(含拼槿料)正、侧面垂直度2用Im托线板检查10门窗框(含拼橙料)水平度1.5用Im水平尺和楔形塞尺检查11门窗横框标高5用钢板尺检查与基准线比较12双层门窗内外框、挺(含拼橙料)中心距4用钢板尺检查6 .成品保护(1)铝合金门窗应入库存放,下边应垫起、垫平、码放整齐.对已装好披水的窗,注意存放时的工程编号日期支垫,防止损坏披水.(2)门窗保护膜检查无损后再进行安装,安装后及时将门框两侧用木板条捆绑好,防止碰撞损坏.(3)若采用

10、低碱性水泥砂浆或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,和损坏表面氧化膜.铝合金门窗在堵缝前应对水泥砂浆接触面进行涂刷防腐剂进行防腐处理.(4)抹灰前应将铝合金门窗用塑料薄膜保护好,任何工序不得损坏其保护膜,防止砂浆、污物对其铝合金表面的侵蚀.(5)铝合金门窗保护膜应在交工前撕去,要轻撕,且不可用开刀去铲,防止将表面划伤,影响美观.(6)铝合金表面如有胶状物时,应使用棉丝沾专用溶剂进行擦拭干净,如发现局部划痕,可用小毛刷沾染色液进行补染.(7)任何工种严禁用铝合金门窗框当架设支点,防止产生变形和损坏室内运输时严禁砸、碰和损坏.(8)建立严格的成品保护制度.7 .应注

11、意的质量问题(1)铝合金门窗如采用单件组合时应注意拼装质量,拼头处应平整,不应劈棱、窜角、出台.(2)地弹簧及拉手安装不规矩,尺寸不准,应提前检查预先剔洞及预留孔眼尺寸是否准确,如有问题,应处理后再进行安装.(3)面层污染咬色,施工时应注意成品保护及时清理差.(4)表面划痕:施工及清理过程不认真,或用硬物磨划所致.(5)漏装披水:外窗没按设计要求装设披水,或设计漏掉披水,影响使用.(6)外表面颜色不一,花感.D产品质量差,外门窗色差大.2)施工时损坏或污染,清理后面层受损表面处理不利,形成花感,或没找厂方去购买染色液体,自行配制,修理后颜色不一,花感,影响整体效果.技术负责人:交底人:接交人:
