隧道进口抗滑桩施工技术交底.docx

上传人:p** 文档编号:377579 上传时间:2023-08-06 格式:DOCX 页数:10 大小:91.44KB
下载 相关 举报
隧道进口抗滑桩施工技术交底.docx_第1页
第1页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第2页
第2页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第3页
第3页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第4页
第4页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第5页
第5页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第6页
第6页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第7页
第7页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第8页
第8页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第9页
第9页 / 共10页
隧道进口抗滑桩施工技术交底.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《隧道进口抗滑桩施工技术交底.docx》由会员分享,可在线阅读,更多相关《隧道进口抗滑桩施工技术交底.docx(10页珍藏版)》请在第壹文秘上搜索。

1、安全交底书*隧道进口抗滑桩施工技术交底书项目名称第1页共U页交底编号工程名称*隧道进口路基边坡防护设计文件图号施工部位抗滑桩交底日期安全交底内容:一、安全交底范围本交底适用于*隧道进口LI-L9桩板墙、S1-S5抗滑桩施工。二、安全技术措施(1)桩孔开挖顺序桩孔开挖采用人工+爆破的开挖方法,为了保证山体的稳定,以及桩孔间的安全,桩身采用跳槽开挖的形式。即先开挖一批人工挖孔桩,待首批人工挖孔桩灌注到位后,且强度达到设计要求后,再开挖相临的人工挖孔桩。即便是同一批桩孔,也将相临桩孔在开挖时间上彼此错开,保证彼此在开挖深度上错落有致。同时爆破施工时进行统一安排,彼此错开进行,减少和避免爆破的叠加震动

2、影响。(2)挖孔作业要求1)加强领导、强化教育。严格按照有关人工挖孔桩安全操作规程,建立现场施工负责人直至现场作业人员在内的全员安全责任制,健全检查制度,把安全教育工作,做到安全要求人人知,安全措施人人做,警钟长鸣,防患于未然。从事挖孔桩作业的工人开工前必须接受安全生产培训教育,认真履行各自的岗位职责。熟练掌握安全技术操作规程,并严格遵守。应经项目部体检和井下、高空、用电、吊装及简单机械操作等安全作业培训且经考核合格,方可进入现场施工。2)进行人工挖孔施工人员挑选年龄在1845周岁之间,且无妨碍从事人工挖孔疾病和生理缺陷的人员进行作业。所有进入施工现场作业人员必须戴好安全帽,佩带相应劳动保护用

3、品,特别是井下作业人员,必须穿好长筒绝缘胶鞋,井口的作业人员必须拴好安全带,系好保险钩,严禁穿三鞋(拖鞋、高跟鞋、硬平底鞋)和赤脚、赤膊及酒后施工作业。3)每天上班前及施工中,应配合项目管理人员认真检查所有设备、设施、装置、工具、配件以及个人劳保用品等,确保其完好和安全使用,主要设备和工器具有卷扬机、支架、吊绳、挂钩、保险装置和吊桶、刹车制动等。防护设施是否安置到位、正确牢固可靠,发现问题应及时向管理人员报告。并在修复及设备试运行完好后方准许正式使用。对施工现场工人和工作人员上下桩孔所使用的葫芦、渣桶(吊笼)等必须是合格的机械设备,同时配备自动卡紧保险装置,系好安全绳和安全带,以防突然停电。不

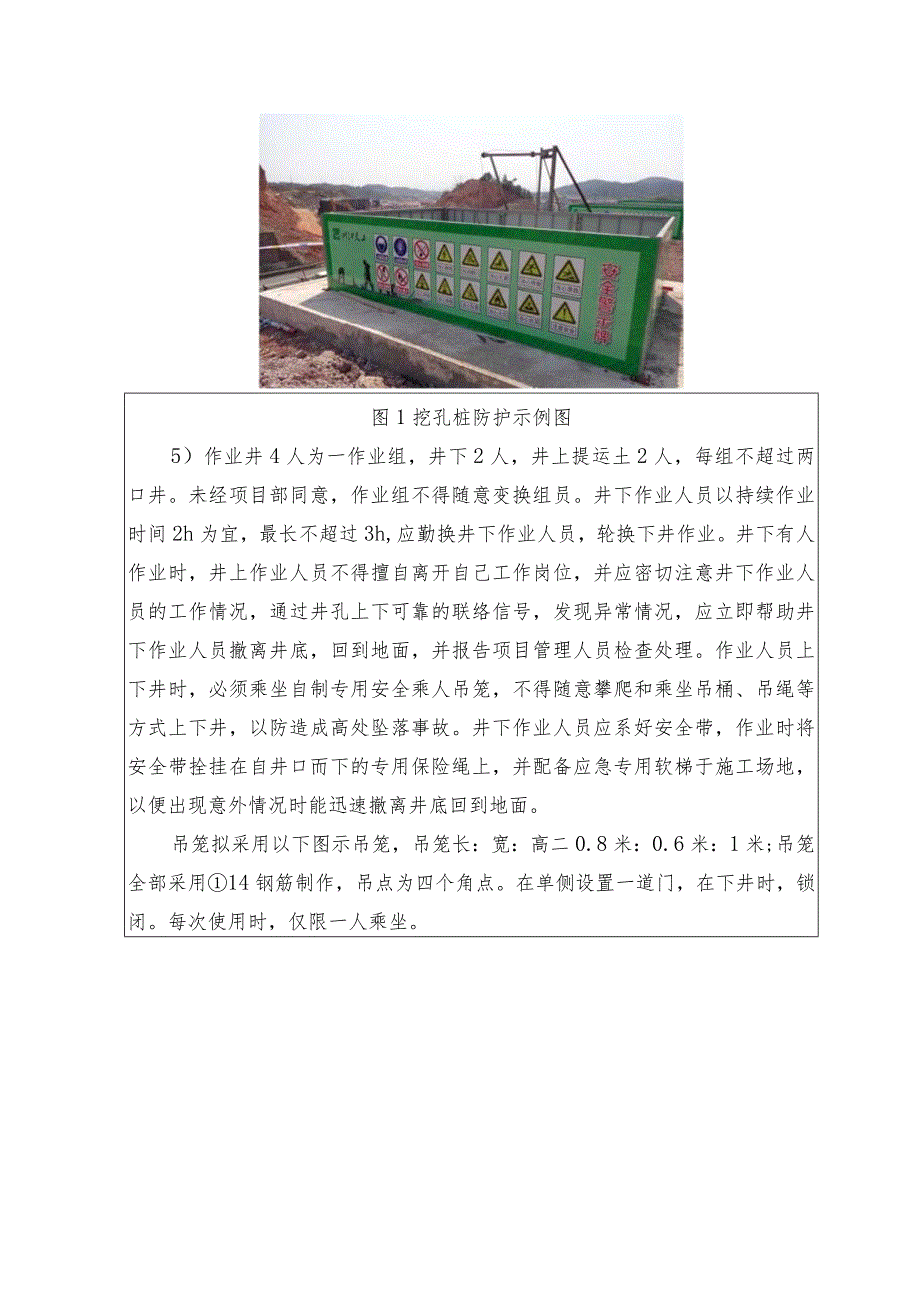

4、得用人工拉绳子运送人员或脚踩护壁凸缘下桩孔Q电动葫芦采用按钮式开关,上班前、下班后均安排专人严格检查并且每天加足润滑油、保证开关灵活、准确;铁链无损,有保险扣且不打死结;钢丝绳无断丝。支架应稳定牢固,使用前先检验其安全起吊能力。吊装设备须合格,安装经检验合格后才能使用。在需要通风时,通风管随挖孔深度增加放长至工作面。施工现场配备软爬梯或设置安全绳。4)浇筑第一节校护壁,应高出地面20cm,厚度同护壁,主要起保护井口和防止物体滑落井内伤人以及地面水流入井口。孔口周边2m范围以内不得堆放杂物,孔内运出的土石料应放在离孔口2m以外的推车内,并及时清理出场,避免土的侧压力致使孔口坍塌,保持作业场所整洁

5、。为防止地面人员和物体落入桩孔内,孔口四周(除井口出土位置)必须设置护栏和安全网(如下图)。孔口配合人员应集中精力,密切监视孔内情况,积极配合孔内人员进行工作,施工时不离岗位。在孔内上下递送工具物品时,严禁抛掷;严防孔物品落入桩孔。图1挖孔桩防护示例图5)作业井4人为一作业组,井下2人,井上提运土2人,每组不超过两口井。未经项目部同意,作业组不得随意变换组员。井下作业人员以持续作业时间2h为宜,最长不超过3h,应勤换井下作业人员,轮换下井作业。井下有人作业时,井上作业人员不得擅自离开自己工作岗位,并应密切注意井下作业人员的工作情况,通过井孔上下可靠的联络信号,发现异常情况,应立即帮助井下作业人

6、员撤离井底,回到地面,并报告项目管理人员检查处理。作业人员上下井时,必须乘坐自制专用安全乘人吊笼,不得随意攀爬和乘坐吊桶、吊绳等方式上下井,以防造成高处坠落事故。井下作业人员应系好安全带,作业时将安全带拴挂在自井口而下的专用保险绳上,并配备应急专用软梯于施工场地,以便出现意外情况时能迅速撤离井底回到地面。吊笼拟采用以下图示吊笼,吊笼长:宽:高二0.8米:0.6米:1米;吊笼全部采用14钢筋制作,吊点为四个角点。在单侧设置一道门,在下井时,锁闭。每次使用时,仅限一人乘坐。图2专用吊笼6)井内吊运土方或物料时,应采用稳定性好的吊桶,上料不得超过吊桶容积的80%,重量不得超过80kg。不得使用单耳吊

7、桶,大块石头破碎后装运。起吊时应保持垂直平稳,不准斜吊,过急和晃动,以免落物伤人。对于爆破后或不易破碎的孤石,应用绳子拴好,并在井下人员上井后,井上人员才能起吊石头。对于施工渣土运输钢丝绳、滑轮安装稳固,运输用钢丝绳不小于。14mm,张拉力不小于IOKN,每次使用时涂层润滑油,减少钢丝与滑轮磨擦,钢丝绳应经常进行张拉试验,不合格马上更换。钢丝绳如有脱毛及滑丝现象应马上更换;渣桶直径不得大于0.5m,高度不得大于1m,渣桶耳环应焊接牢固,吊钩有防滑保险,与钢丝绳绑扎牢固,经试验检测后才能使用;渣桶内渣石放于底部,口沿须留有IOCnl高度,防止渣土漏出,运输时,先启动高度约0.5T.0n时,停顿,

8、用人工稳当后再进行运输。7)每节挖孔进尺深度应根据实际土质的地下水位情况确定。一般土质情况较好,无地下水或地下水较少,土质干燥时,以每次进尺深度不超过Im为宜。如地下水位较高,土质较差较软时每次进尺深度不超过0.5-0.6m。当遇到流砂或流泥时,应停止挖孔改用其他施工措施施工。如果地下压力较大,涌砂,涌泥较多难以进尺时可用降水方案,并用钢筋沿护壁插下,然后用草袋子或麻布之类的物品先堵住流砂、流泥,再清孔绑支模浇灌於护壁。发现烂井及时另行编写处理方案,由项目经理部组织专门人员讨论实施,处理烂井时专职安全员应在井上负责观察,井下作业人员必须拴好安全绳。8)挖孔应保证每节护壁柱设计厚度、平面位置、垂

9、直度,每挖成一节就应及时支模浇灌於,护壁聆浇灌要周围同步上升,振捣密实待舲达到规定强度后方可拆模,挖孔进尺。不及时浇灌护壁舲或拆模过早,在动水压力作用下,容易造成塌方和护壁变形。9)挖孔桩如有水渗入应及时加强孔壁支防,防止水在井壁浸流造成坍孔,渗水应及时排除,井底抽水时,原则上应在挖孔作业人员撤至地面以后,再合闸抽水,抽水后即关闭电源,严禁带电作业。孔内抽水用电设备应用一机一闸保险,电缆应用YHS潜水电机用防水橡皮护套电缆,不得有接头,且应架空敷设,不得承受外来力,还应有防磨损、防潮、防断的保护措施,末级电箱应可靠的漏电和接零保护,漏电保护器的动作电流的动作时间应选用控制范围为15mA和OJs

10、的型号。如遇水量大确需边抽水边挖的,应在项目经理同意情况下,井下人员也采取了足够的安全防护(如穿密封绝缘服),井上有专人监护并设置专门保护电源时方可进行井下作业,作业时间不得超过Ih,如遇涌水量较大的潜水层承压水时,可采用水泥砂浆压灌卵石环圈或其它有效止水措施。必要时,报请指挥部、设计单位,根据指挥部、设计意见采取井点降水进行降水。10)每天开挖桩孔时均应开始用压力风管引至井底进行送风,下井作业前必须对井内送风IOmin以上,经检测确认无害后,方可下井作业。作业中不得间断送风,防止有害气体中毒窒息事故发生,地面还须常备急救用品,如果孔内产生的空气污染物超过现行的规定空气污染三级标准浓度值时,不

11、得下井挖孔。11)挖孔作业中严禁作业人员在施工现场打闹玩笑,当作业人员下班休息或挖孔暂停时,井口必须按要求制作钢筋网盖盖好,并设置醒目的安全标志。12)夜间一般禁止挖孔作业,如遇特殊情况需要夜班作业时,必须经现场负责人同意,并由施工人员和安全员在现场指挥和进行监督检查与技术指导。13)挖孔过程中,当遇有孤石、强风化和中风化岩石需要爆破时,应完全按照爆破方案实施。爆破时井口应用砂袋等作覆盖物,防止石渣飞出孔外,爆破时必须由专人统一指挥,停止孔内作业,待井下作业人员全部撤离井底回到地面安全范围以外,并通过声音(锣、哨)等警示周围群众并确认安全以后,才能起爆。14)爆破人员必须持有公安部颁发的或当地

12、公安机关颁发的爆破员作业证,并持证上岗,严格执行国家标准爆破员安全规程和民用爆破员管理条例炸药、雷管等危险物品应专人保管。火药爆破后,必须对孔内进行通风排烟,经检查烟雾排净后,爆破人员须先下检查有无瞎炮。确认无瞎炮,并向挖孔作业负责人签证交接后,挖孔人员方可下井,下井后应先清除护壁上的溅泥土和石渣,并进一步检查护壁的受损情况,确认安全后,方可进行下一道工序作业。(3)孔内出渣1)通过卷扬提升渣桶(箱)方式出渣,出渣前要仔细检查卷扬及附属设施是否安全可靠。2)每次出渣时,桶内渣物堆积面不可超过桶顶缘,且保证重心良好,提离孔底Im后应停止提升,消除晃动,防止提升时渣桶内渣物掉落伤害。3)桩孔出渣、

13、卷扬提升时,孔内人员应尽量靠在孔壁,躲避开渣桶垂直坠落范围,防止渣桶坠落伤害。同时在作业人员上方设置安全防护盖板,对孔内作业人员进行安全防护。4)在施工期间用火要执行有关规定,大风季节严禁使用明火,对于必要进行的明火操作(如电焊、氧焊)采取相应的隔离防护措施,同时,用火点周围严禁堆放木材等易燃、易爆物品,消除一切可能造成火灾、爆炸事故的根源。5)设专人对同时开挖的孔进行观测,发现震动对邻边孔的影响时应立即上报安全负责人。(4)提升设备及附属设施1)提升设备人工挖孔桩的出渣用提升设备采用支架旋转式卷扬机、吊桶采用铁皮制作。卷扬机的配重采用钢筋笼配放隧道爆破出的块石,根据合理计算确定配重的重量,配

14、重必须满足安全要求。在每台卷扬机旁设置空气开关和漏电保护器,确保一机一闸一漏保。2)附属设施锁口的高度必须大于20Cnb确保孔口作业人员的安全。对作业人员进行了岗前安全培训和教育,提高工人的意识,作业人员每日上班时正确佩戴安全帽、安全带。并将安全带的挂钩有效固定。通风设施采用了移动式空气压缩机配套薄塑料软管送风。护壁采用C15钢筋混凝土或C15素混凝土。(5)桩孔内的作业人员应遵守下列规定:1)必须戴安全帽、穿绝缘胶鞋,严禁酒后作业;不准在孔内吸烟;不准在孔内使用明火;2)每工作3小时应出孔轮换,有水作业不超过2小时进行轮换;3)开挖复杂的土层时,每挖深0.5T米用手钻或不小于16mm钢筋对井

15、底做品字形探查,探查孔底以下是否有洞穴、涌砂等,确认安全后,方可继续进行挖掘;4)认真留意孔内一切动态,如发现流砂、涌水、护壁变形等不良预兆以及有异味气体时,应停止作业并迅速撤离;5)当桩孔挖至5米以下时,应在孔底以上3米左右处的护壁凸缘上设置防护罩,防护罩可用钢(木)板或密眼钢筋(丝)网做成。在吊桶上下时,作业人员必须站在防护罩下面,停止挖土,注意安全;若遇起吊大块石时,孔内作业人员应全部撤离至地面后才能起吊;6)孔内凿岩时应采用湿法作业,并加强通风防尘和人身防护;7)在施工中途抽水后,必须先将地面上的专用电源切断,作业人员方可下孔作业。(6)钢筋制作安全技术钢筋的制作严格按照规范进行。钢筋

16、弯制用钢筋弯曲机和人工配合加工,加工完成后,将钢筋进行编号,同一编号的钢筋堆放在一起,堆放整齐有序,以便下一道工序施工。(7)混凝土浇筑安全技术进行混凝土浇筑的作业人员不得酒后作业,操作机械的人员必须经过培训并取得作业证,机械设备必须按照操作规程进行作业,现场使用的电缆开关电工必须进行安全检查,保证安全使用。在孔内进行振捣的工人必须正确佩戴安全带,机械必须由专人进行指挥,安全员必须在场负责安全管理。(8)其他注意事项:1)孔下作业不得超过2人,作业时应戴安全帽、手套,有水时穿雨衣、雨裤及长筒雨靴。井下有人作业时,井上作业人员不得擅自离开自己的工作岗位,并应密切注意井下作业人员的工作情况,通过井孔上下可靠的联络信号,经常与井下保持联络,发现异常情况,应立即帮助井下作业人员撤离井底

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
