《铝合金门窗施工作业指导书.docx》由会员分享,可在线阅读,更多相关《铝合金门窗施工作业指导书.docx(5页珍藏版)》请在第壹文秘上搜索。

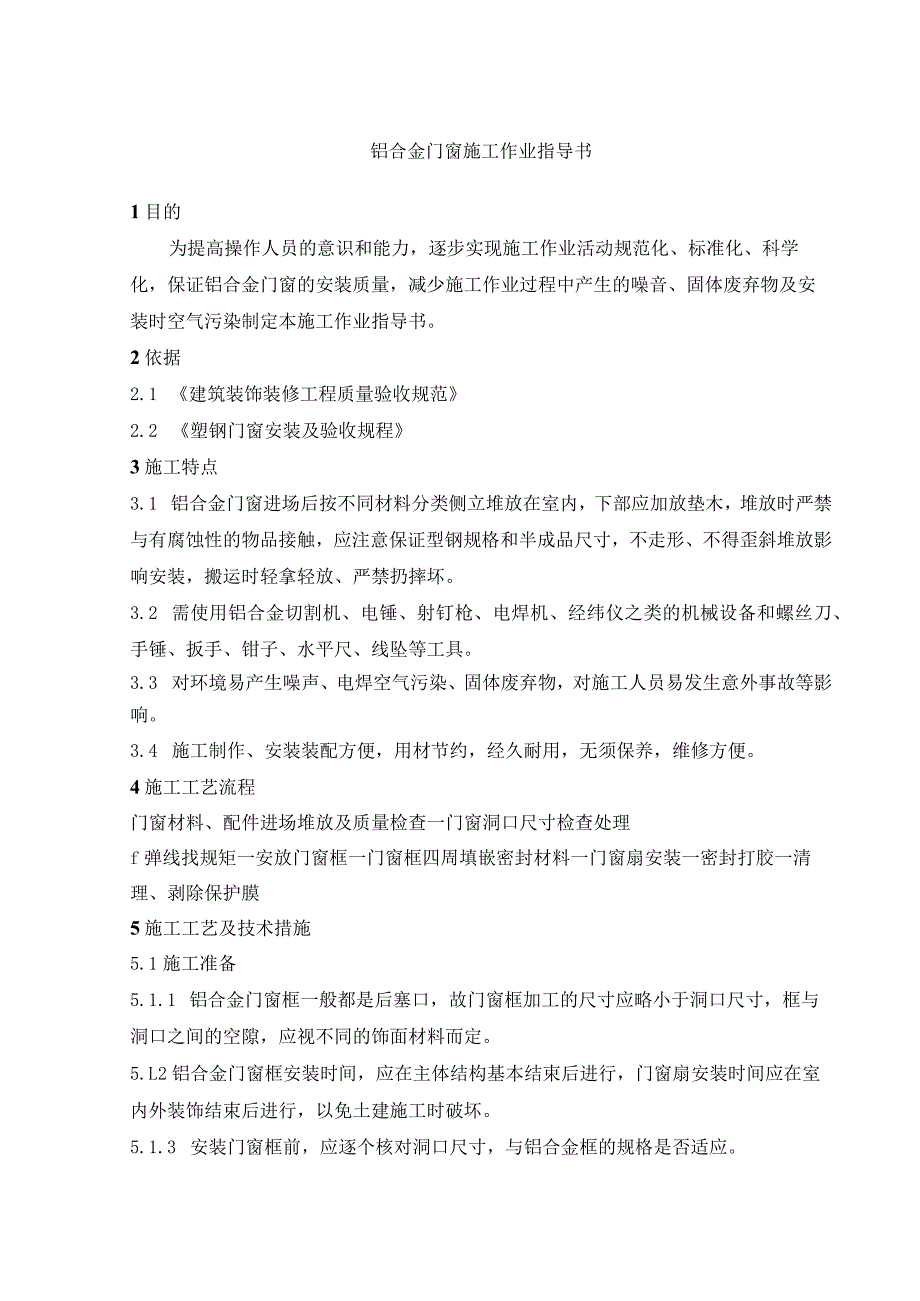

1、铝合金门窗施工作业指导书1目的为提高操作人员的意识和能力,逐步实现施工作业活动规范化、标准化、科学化,保证铝合金门窗的安装质量,减少施工作业过程中产生的噪音、固体废弃物及安装时空气污染制定本施工作业指导书。2依据2.1 建筑装饰装修工程质量验收规范2.2 塑钢门窗安装及验收规程3施工特点3.1 铝合金门窗进场后按不同材料分类侧立堆放在室内,下部应加放垫木,堆放时严禁与有腐蚀性的物品接触,应注意保证型钢规格和半成品尺寸,不走形、不得歪斜堆放影响安装,搬运时轻拿轻放、严禁扔摔坏。3.2 需使用铝合金切割机、电锤、射钉枪、电焊机、经纬仪之类的机械设备和螺丝刀、手锤、扳手、钳子、水平尺、线坠等工具。3

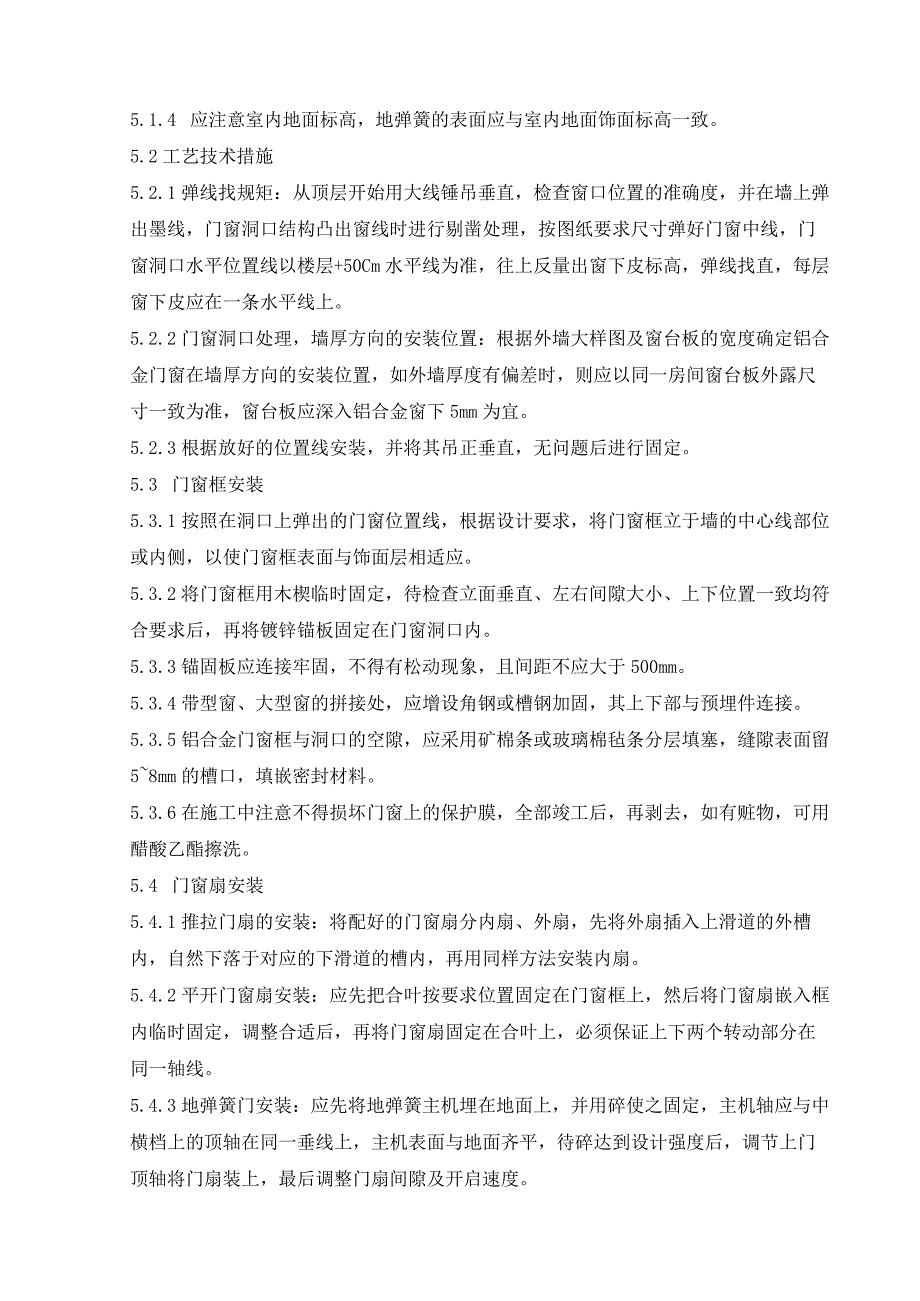

2、.3 对环境易产生噪声、电焊空气污染、固体废弃物,对施工人员易发生意外事故等影响。3.4 施工制作、安装装配方便,用材节约,经久耐用,无须保养,维修方便。4施工工艺流程门窗材料、配件进场堆放及质量检查一门窗洞口尺寸检查处理f弹线找规矩一安放门窗框一门窗框四周填嵌密封材料一门窗扇安装一密封打胶一清理、剥除保护膜5施工工艺及技术措施5.1施工准备5.1.1 铝合金门窗框一般都是后塞口,故门窗框加工的尺寸应略小于洞口尺寸,框与洞口之间的空隙,应视不同的饰面材料而定。5.L2铝合金门窗框安装时间,应在主体结构基本结束后进行,门窗扇安装时间应在室内外装饰结束后进行,以免土建施工时破坏。5.1.3 安装门
3、窗框前,应逐个核对洞口尺寸,与铝合金框的规格是否适应。5.1.4 应注意室内地面标高,地弹簧的表面应与室内地面饰面标高一致。5.2工艺技术措施5.2.1弹线找规矩:从顶层开始用大线锤吊垂直,检查窗口位置的准确度,并在墙上弹出墨线,门窗洞口结构凸出窗线时进行剔凿处理,按图纸要求尺寸弹好门窗中线,门窗洞口水平位置线以楼层+50Cm水平线为准,往上反量出窗下皮标高,弹线找直,每层窗下皮应在一条水平线上。5.2.2门窗洞口处理,墙厚方向的安装位置:根据外墙大样图及窗台板的宽度确定铝合金门窗在墙厚方向的安装位置,如外墙厚度有偏差时,则应以同一房间窗台板外露尺寸一致为准,窗台板应深入铝合金窗下5mm为宜。
4、5.2.3根据放好的位置线安装,并将其吊正垂直,无问题后进行固定。5.3 门窗框安装5.3.1按照在洞口上弹出的门窗位置线,根据设计要求,将门窗框立于墙的中心线部位或内侧,以使门窗框表面与饰面层相适应。5.3.2将门窗框用木楔临时固定,待检查立面垂直、左右间隙大小、上下位置一致均符合要求后,再将镀锌锚板固定在门窗洞口内。5.3.3锚固板应连接牢固,不得有松动现象,且间距不应大于500mm。5.3.4带型窗、大型窗的拼接处,应增设角钢或槽钢加固,其上下部与预埋件连接。5.3.5铝合金门窗框与洞口的空隙,应采用矿棉条或玻璃棉毡条分层填塞,缝隙表面留58mm的槽口,填嵌密封材料。5.3.6在施工中注
5、意不得损坏门窗上的保护膜,全部竣工后,再剥去,如有赃物,可用醋酸乙酯擦洗。5.4 门窗扇安装5.4.1推拉门扇的安装:将配好的门窗扇分内扇、外扇,先将外扇插入上滑道的外槽内,自然下落于对应的下滑道的槽内,再用同样方法安装内扇。5.4.2平开门窗扇安装:应先把合叶按要求位置固定在门窗框上,然后将门窗扇嵌入框内临时固定,调整合适后,再将门窗扇固定在合叶上,必须保证上下两个转动部分在同一轴线。5.4.3地弹簧门安装:应先将地弹簧主机埋在地面上,并用碎使之固定,主机轴应与中横档上的顶轴在同一垂线上,主机表面与地面齐平,待碎达到设计强度后,调节上门顶轴将门扇装上,最后调整门扇间隙及开启速度。5.5玻璃安

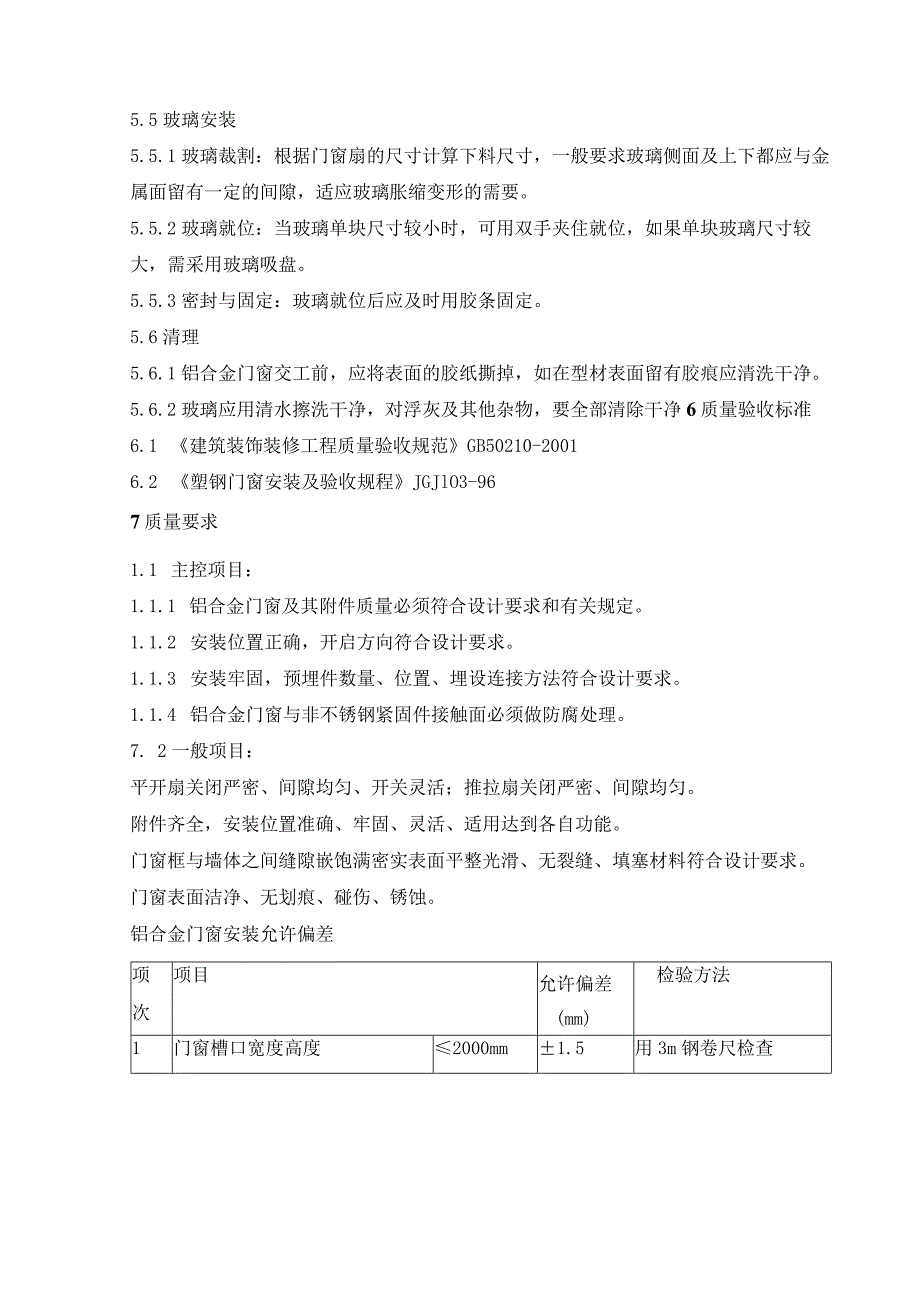

6、装5.5.1玻璃裁割:根据门窗扇的尺寸计算下料尺寸,一般要求玻璃侧面及上下都应与金属面留有一定的间隙,适应玻璃胀缩变形的需要。5.5.2玻璃就位:当玻璃单块尺寸较小时,可用双手夹住就位,如果单块玻璃尺寸较大,需采用玻璃吸盘。5.5.3密封与固定:玻璃就位后应及时用胶条固定。5.6清理5.6.1铝合金门窗交工前,应将表面的胶纸撕掉,如在型材表面留有胶痕应清洗干净。5.6.2玻璃应用清水擦洗干净,对浮灰及其他杂物,要全部清除干净6质量验收标准6.1 建筑装饰装修工程质量验收规范GB50210-20016.2 塑钢门窗安装及验收规程JGJlO3-967质量要求1.1 主控项目:1.1.1 铝合金门窗
7、及其附件质量必须符合设计要求和有关规定。1.1.2 安装位置正确,开启方向符合设计要求。1.1.3 安装牢固,预埋件数量、位置、埋设连接方法符合设计要求。1.1.4 铝合金门窗与非不锈钢紧固件接触面必须做防腐处理。7. 2一般项目:平开扇关闭严密、间隙均匀、开关灵活;推拉扇关闭严密、间隙均匀。附件齐全,安装位置准确、牢固、灵活、适用达到各自功能。门窗框与墙体之间缝隙嵌饱满密实表面平整光滑、无裂缝、填塞材料符合设计要求。门窗表面洁净、无划痕、碰伤、锈蚀。铝合金门窗安装允许偏差项次项目允许偏差(mm)检验方法1门窗槽口宽度高度2000mm1.5用3m钢卷尺检查2000mm22门窗槽口对边尺寸之差2
8、000mm2000mm22.5用3m钢卷尺检查3门窗槽口对角线尺寸之差2000mm2000mm23用3m钢卷尺检查4门窗框(合拼橙料)的垂直度2000mm2000mm22.5用线坠、水平靠尺检查5门窗框(合拼橙料)的水平度2000mm2000mm1.52用水平靠尺检查6门窗框扇搭接宽度差2000mm2000mm+11.5用深度尺或钢板尺检查7门窗开启力60N用100N弹簧秤检查8门窗横框标高5用钢板尺检查9门窗竖向偏离中心5用线坠、钢板尺检查10双层门窗内外框、框(合拼橙料)中心距4用钢板尺检查8环保要求7.1 主要环境因素分类:噪声、固体废弃物、空气污染、资源能源浪费、意外事故。7.2 主要
9、环境因素分析及控制要求7.3 .1噪声:主要来源于加工中机具切割、打磨等过程。主要采取合理安排裁切、打磨时间,避开休息时间加工,严禁晚10点后施工,采用先进机具,及时维护、保养等控制措施。8. 2.2固体废弃物:主要来源于无法利用的边角料等。采取分批分类清运出场、回收等措施。8. 2.3焊条焊药氧气乙快等材料要满足施工要求,运输过程中不要磕碰、泄露以免造成环境污染甚至爆炸等事故。8.1.1 资源能源浪费:主要是电、水的浪费,采取及时断电、循环利用等措施。8.1.2 意外事故:主要来源于切割机、电锤等机具使用不当,造成人身伤害。采取机具定期维护保养,操作人员必须熟悉机械性能,熟悉操作技术,电源应
10、及时切断等措施;9成品保护措施9.1铝合金门窗拆除包装,轻拿轻放,下边应垫起、垫平、码放整齐。9. 2铝合金门窗堵缝前应对水泥沙浆接触面进行涂刷防腐剂作防腐处理。9.3 铝合金门窗保护膜应在交工前撕去,要轻撕,且不可用开刀铲防止表面划伤,影响美观。9.4 任何工种严禁用铝合金窗框当架高支点,防止变形和损坏,运输过程中防止砸碰和损坏。9.5 严禁用硬物清理其铝合金表面,以防划痕。10安全措施10.1 机具转动和危险部位必须安装防护罩。10.2 机具必须专人负责持用,操作人员必须熟悉机械性能,熟悉操作技术,电源应具备及时开关条件。10.3 机具运转时如发现不正常声音或其它故障,应先切断电源,检查修理。10.4 凡是移动设备和手动工具、电闸箱,要有可靠的漏电保护。10.5 高于2米以上作业要搭设脚手架,施工前先检查架体是否牢固,确认合格后方可进行作业。高空作业必须系安全带,安全带绑扎牢固可靠。10.6 焊接作业点设围挡防止火花飞溅,以免发生明火外延造成意外事故。10.7 7电焊周围易产生有毒气体,对人眼睛皮肤造成伤害。焊工作业时,必须戴过滤镜片的面罩,带防护手套。
