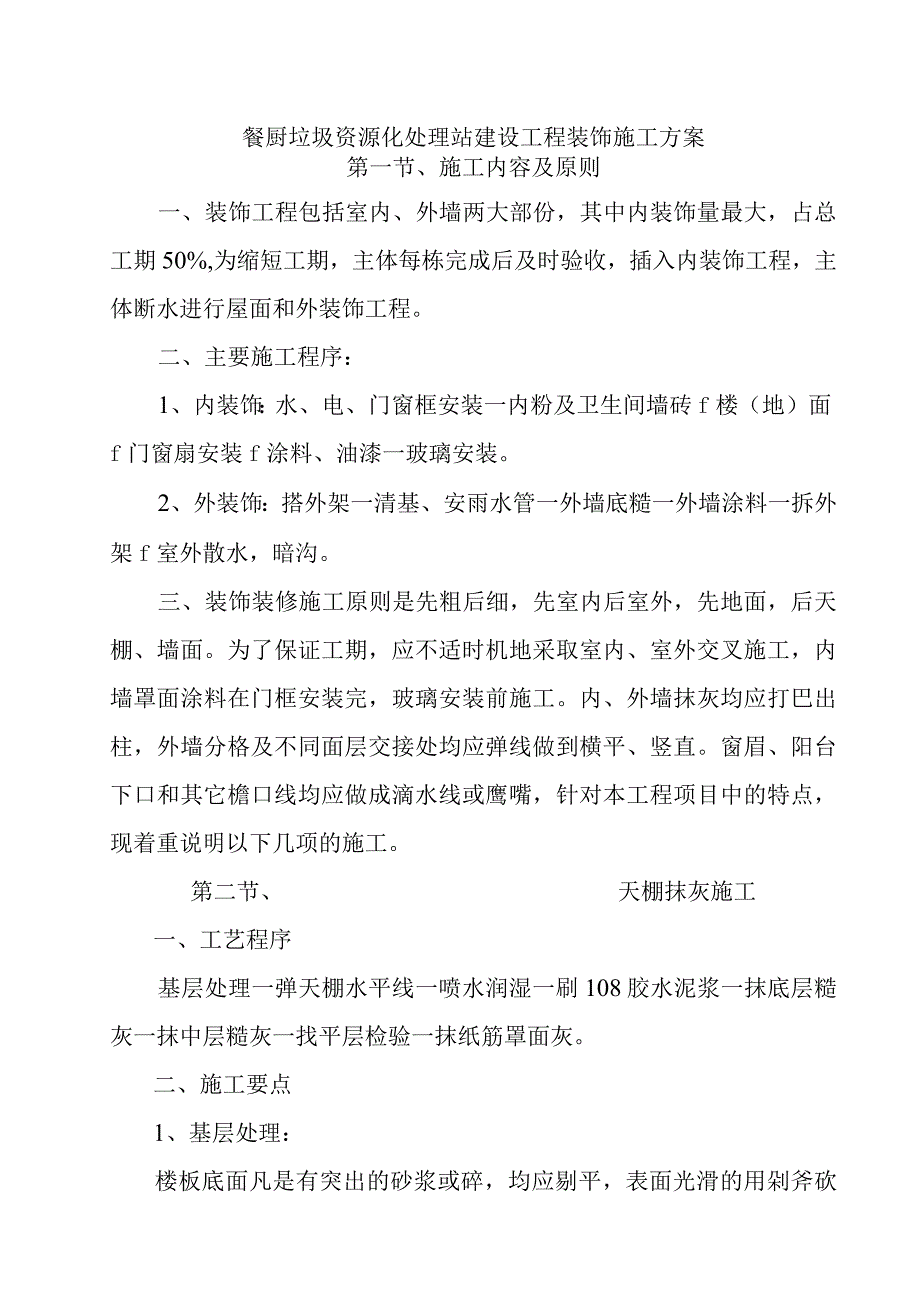

1、餐厨垃圾资源化处理站建设工程装饰施工方案第一节、施工内容及原则一、装饰工程包括室内、外墙两大部份,其中内装饰量最大,占总工期50%,为缩短工期,主体每栋完成后及时验收,插入内装饰工程,主体断水进行屋面和外装饰工程。二、主要施工程序:1、内装饰:水、电、门窗框安装一内粉及卫生间墙砖f楼(地)面f门窗扇安装f涂料、油漆一玻璃安装。2、外装饰:搭外架一清基、安雨水管一外墙底糙一外墙涂料一拆外架f室外散水,暗沟。三、装饰装修施工原则是先粗后细,先室内后室外,先地面,后天棚、墙面。为了保证工期,应不适时机地采取室内、室外交叉施工,内墙罩面涂料在门框安装完,玻璃安装前施工。内、外墙抹灰均应打巴出柱,外墙分

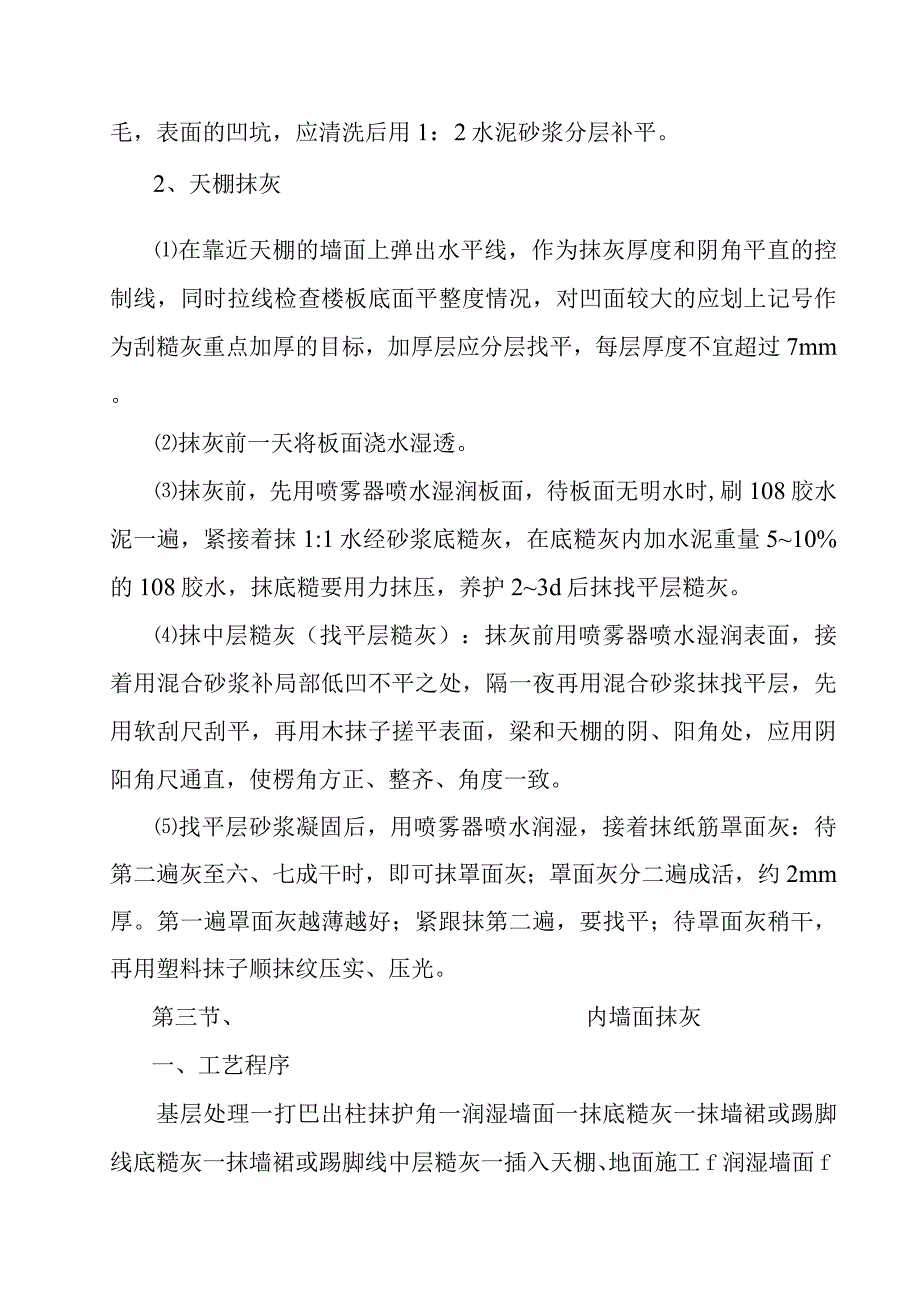

2、格及不同面层交接处均应弹线做到横平、竖直。窗眉、阳台下口和其它檐口线均应做成滴水线或鹰嘴,针对本工程项目中的特点,现着重说明以下几项的施工。第二节、天棚抹灰施工一、工艺程序基层处理一弹天棚水平线一喷水润湿一刷108胶水泥浆一抹底层糙灰一抹中层糙灰一找平层检验一抹纸筋罩面灰。二、施工要点1、基层处理:楼板底面凡是有突出的砂浆或碎,均应剔平,表面光滑的用剁斧砍毛,表面的凹坑,应清洗后用1:2水泥砂浆分层补平。2、天棚抹灰在靠近天棚的墙面上弹出水平线,作为抹灰厚度和阴角平直的控制线,同时拉线检查楼板底面平整度情况,对凹面较大的应划上记号作为刮糙灰重点加厚的目标,加厚层应分层找平,每层厚度不宜超过7m
3、m。抹灰前一天将板面浇水湿透。抹灰前,先用喷雾器喷水湿润板面,待板面无明水时,刷108胶水泥一遍,紧接着抹1:1水经砂浆底糙灰,在底糙灰内加水泥重量510%的108胶水,抹底糙要用力抹压,养护23d后抹找平层糙灰。抹中层糙灰(找平层糙灰):抹灰前用喷雾器喷水湿润表面,接着用混合砂浆补局部低凹不平之处,隔一夜再用混合砂浆抹找平层,先用软刮尺刮平,再用木抹子搓平表面,梁和天棚的阴、阳角处,应用阴阳角尺通直,使楞角方正、整齐、角度一致。找平层砂浆凝固后,用喷雾器喷水润湿,接着抹纸筋罩面灰:待第二遍灰至六、七成干时,即可抹罩面灰;罩面灰分二遍成活,约2mm厚。第一遍罩面灰越薄越好;紧跟抹第二遍,要找平

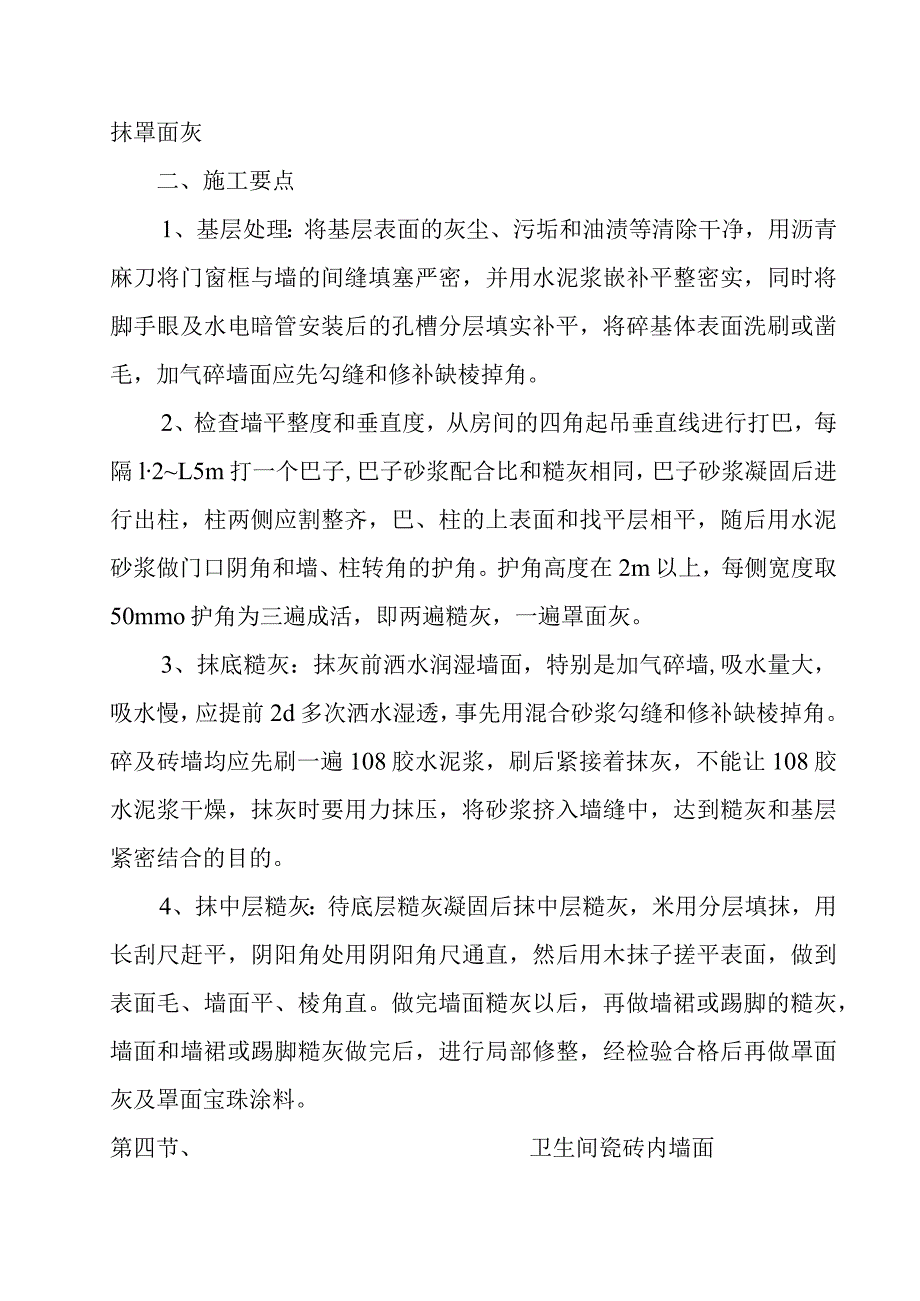

4、;待罩面灰稍干,再用塑料抹子顺抹纹压实、压光。第三节、内墙面抹灰一、工艺程序基层处理一打巴出柱抹护角一润湿墙面一抹底糙灰一抹墙裙或踢脚线底糙灰一抹墙裙或踢脚线中层糙灰一插入天棚、地面施工f润湿墙面f抹罩面灰二、施工要点1、基层处理:将基层表面的灰尘、污垢和油渍等清除干净,用沥青麻刀将门窗框与墙的间缝填塞严密,并用水泥浆嵌补平整密实,同时将脚手眼及水电暗管安装后的孔槽分层填实补平,将碎基体表面洗刷或凿毛,加气碎墙面应先勾缝和修补缺棱掉角。2、检查墙平整度和垂直度,从房间的四角起吊垂直线进行打巴,每隔l2L5m打一个巴子,巴子砂浆配合比和糙灰相同,巴子砂浆凝固后进行出柱,柱两侧应割整齐,巴、柱的上
5、表面和找平层相平,随后用水泥砂浆做门口阴角和墙、柱转角的护角。护角高度在2m以上,每侧宽度取50mmo护角为三遍成活,即两遍糙灰,一遍罩面灰。3、抹底糙灰:抹灰前洒水润湿墙面,特别是加气碎墙,吸水量大,吸水慢,应提前2d多次洒水湿透,事先用混合砂浆勾缝和修补缺棱掉角。碎及砖墙均应先刷一遍108胶水泥浆,刷后紧接着抹灰,不能让108胶水泥浆干燥,抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。4、抹中层糙灰:待底层糙灰凝固后抹中层糙灰,米用分层填抹,用长刮尺赶平,阴阳角处用阴阳角尺通直,然后用木抹子搓平表面,做到表面毛、墙面平、棱角直。做完墙面糙灰以后,再做墙裙或踢脚的糙灰,墙
6、面和墙裙或踢脚糙灰做完后,进行局部修整,经检验合格后再做罩面灰及罩面宝珠涂料。第四节、卫生间瓷砖内墙面瓷砖墙面施工,首先应在墙面结构验收后对基层进行处理清扫、修补,并刷碎界面处理剂,然后进行吊直、套方,按间距1.5m左右用线锤、方尺拉通线的方法做灰饼,灰饼最薄处不小于是7mm,根据灰饼厚度分层抹灰,用抹子搓毛、抹平,对瓷砖本身质量应严格把关,所用瓷砖应经业主封样、认可后方能使用。1、作业条件墙面抹灰完,做好墙面防水层、保护层和地面防水层、混凝土垫层。做好内隔墙和安装好水电管线,堵好管洞。装好门、窗扇,并用符合设计要求的材料将门窗框与洞口缝隙堵塞严实。脸盆架、镜钩、管卡、水箱等应埋设好防腐木砖,
7、并且位置要准确。弹好墙面上+50Cm水平线。2、材料准备:32.5号普通水泥或矿渣水泥:22.5号白水泥;中砂:石灰膏或生石灰粉。瓷砖符合设计要求及质量要求;107胶和矿物颜料。3、室内镶贴瓷砖操作程序:基层处理抹底子灰f选砖、浸砖一排砖弹线一贴标准点一垫底尺一镶贴瓷砖一擦缝。4、施工要点:基层为砖墙时应清理干净墙面上残存的废余砂浆块、灰尘、油污等,并提前一天浇水湿润。基层为碎砖混柱时应剔凿胀模的地方,清洗油污,太光滑的墙面要凿毛,或掺用107胶的水泥细砂浆做小拉毛墙或刷界面处理剂。打底时要分层进行,每层厚度为5-7mm0底层灰6-7成干时,按图纸要求,结合实际和瓷砖规格进行排砖、弹线。正式镶
8、贴前应贴标准点,用废瓷砖或用做灰饼的混合砂浆粘在墙上,用以控制整个镶贴瓷砖表面平整度。垫底尺:计算好最下一皮砖下口标高,底尺上皮一般比地面低Imm左右,以此为依据做好底尺,要求水平、安稳。镶贴瓷砖前,瓷砖应先浸泡2小时以上,然后取出晾干待用。粘砖应自下向上粘贴,要求灰浆饱满,亏灰时,要取下重贴,要求随时用靠尺检查平整度,随粘随检查,同时要保证缝隙宽一致。镶贴完,自检无空鼓、不平、不直后,用棉丝擦净,然后用白水泥浆擦缝,用布将缝子的素浆擦匀,豉面擦净。第五节、水泥砂浆楼地面的施工1、作业条件地面或楼面的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水
9、。墙面的+500水平标高线已弹在四周墙上。门框已立好,并在框内侧做好保护,防止手推车碰坏。墙、顶抹灰已做完。屋面防水做完。2、操作工艺基层处理:先将垫层上的灰尘扫掉,用钢丝刷和塞子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。(1)找标高线:根据墙上的+500水平线,入下量测出面层标高,并弹在墙上。(2)洒水湿润:用喷壶将地面基层均匀洒水一遍。(3)抹灰饼和标筋:根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度,然后拉水平线开始抹灰饼,横竖间距离为L52m,灰饼上平面即是地面面层标高。如果房间较大,为保证整体面层平整度,还须抹标筋,将水泥砂浆铺在
10、灰饼之间,宽度与灰饼宽相同,用木抹子拍成与灰饼上表面相平一致。(5)刷水泥浆结合层:在铺水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.40.5,不要涂刷面积过大,随刷随铺面层砂浆。(6)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀,然后用木刮杠按灰饼高度刮平。铺砂浆时如果灰饼已硬化,木刮杠刮平后,同时将利用过的灰饼敲掉,并用砂浆填平。(7)木抹子槎平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2米靠尺检查其平整度。(8)铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂的拌合物,再用木
11、抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。(9)第二遍压光:面层碎初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把凹处填处,要求不漏压,表面压平、压光。有分格的地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝隙内光滑顺直。(10)第三遍压光:在碎初凝前进行第三遍压光,铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光。(11)养护:地面压光完工后24小时,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不少于7天。第六节、地砖楼地面的施工本工程地面走道、公共楼梯间、办公及其余房间铺设地砖,厨房、卫生间及其他用水房间采用防滑地
12、砖。铺设用水房间地砖时,基层先做防水层,经灌水试验验收合格后,才能做地砖,铺砖时按1%向地漏找坡。成品低于本楼层地面IOmm(门洞交口位置)。一、施工准备(1) .检查各类地砖的几何尺寸、表面平整度。地砖必须形状精确、平整对称、无瑕疵或其它和缺陷。(2)对吸水率高的地砖必须在清洁的水中浸泡24小时。2 .施工程序基层抹灰验收一基层清扫一弹标高线一弹中心线一试拼试排一刮素水泥浆一铺砂浆一铺放标准板块一铺饰面板材一灌浆擦缝一养生保护。3 .施工工艺(1)基层验收:基层(水泥砂浆)粘结牢固,不空鼓,不起砂起皮,无裂纹,表面平整,基层强度达12Nmm2以上,其坡度、坡向符合设计要求。(2)基层清扫:基
13、层表面应清扫干净,使附着良好。(3)按设计要求把地面地砖表面标高线弹在墙柱脚上,对踢脚、墙裙应将设计标高线弹在墙柱立面上。(4)做卫生间防水层,并经灌水试验合格。(5)在房间或过道墙上排尺取中,然后依取中点在地面垫层上弹出十字中心线,用中心线检查和控制饰面地砖的位置,并将底线引至墙面根部。(6)按设计要求铺前应进行试拼,逐块编号,然后按顺序堆放整齐。(7)、依设计或现场所定留缝方案,在地面的纵横方向,将饰面地砖各铺一条,以便检查地砖之间的缝隙(大小符合设计要求),并核定地砖与墙面、柱根、洞口等的相对位置,找出二次加工尺寸和部位,以便划线加工。(8)、基层清扫干净后,洒水湿润(不留明水),均匀刮
14、素水泥浆一道。(9)、在十字线交叉点安放标准地砖作为控制整个房间或过道水平标高的标准和横缝的依据。(10)、根据标准块定出地面结合层厚度,拉通线铺结合层砂浆,一般为体积比1:4o用靠尺以水平线为准刮平后再用木抹子拍实搓平即可铺地砖。(11)、镶铺地砖的顺序:由门口直接往室内铺,一旦出现非整块时则用切割机切割。凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。安放饰面地砖时将板的四角同时往下落,用橡皮锤或木锤轻轻敲击木垫,直至地砖边有水泥浆溢出,用水平尺与邻接板找平。(12)、当遇有与其它地面材料等处相接时,其相接有镶边要求的,按设计要求执行。(13)、镶铺后24h用1:1水泥砂浆进行灌
15、缝,常温下灌缝24h后浇水养护3d,每天不得少于3次。最后根据地砖颜色不同,将配制好的彩色水泥胶浆,用浆壶徐徐压入缝内,灌浆12小时后,用棉纱擦净擦亮。(14)、砂浆强度达到7O%以上时,进行清洗。4 .地面地砖施工的质量要求(1)、地砖品种、规格、颜色、图案必须符合设计要求,颜色应基本一致,无明显色差。(2)、地砖安装牢固,无歪斜、缺楞掉角和裂缝等缺陷,。(3)、表面无变色、起碱、污痕和光泽显著受损处,无空鼓现象。(4)、接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处板的压向正确,非整砖的使用部位适宜。(5)、用整砖套割吻合、边缘整齐;突出墙厚度一致。5.地面地砖允许偏差及检验手段见下表。允许偏差序号项目检查方法(mm)1表面平整度1.5用2m靠尺和楔型塞尺检查2缝格平直2.0拉5m线和用钢尺检查3接缝高低差0.5用钢尺和楔型塞尺检查4板块间隙宽度1.0用钢尺检查第七节、乳胶漆施工本工程内墙面和天棚装修大量是乳胶漆饰面,因此涂料工程直接对整个工程装修观感效果、质量产生影响。为确保腻子乳胶漆及仿瓷涂料质量,在施工中,严格按工艺程序和操作规程施工,各道工序严格把关,层次分明,上下工序交接清楚、明确。大面积施工前,必须先做样板,供有关方面确认后封样,照样施工和验收。一、乳胶漆施工工艺
