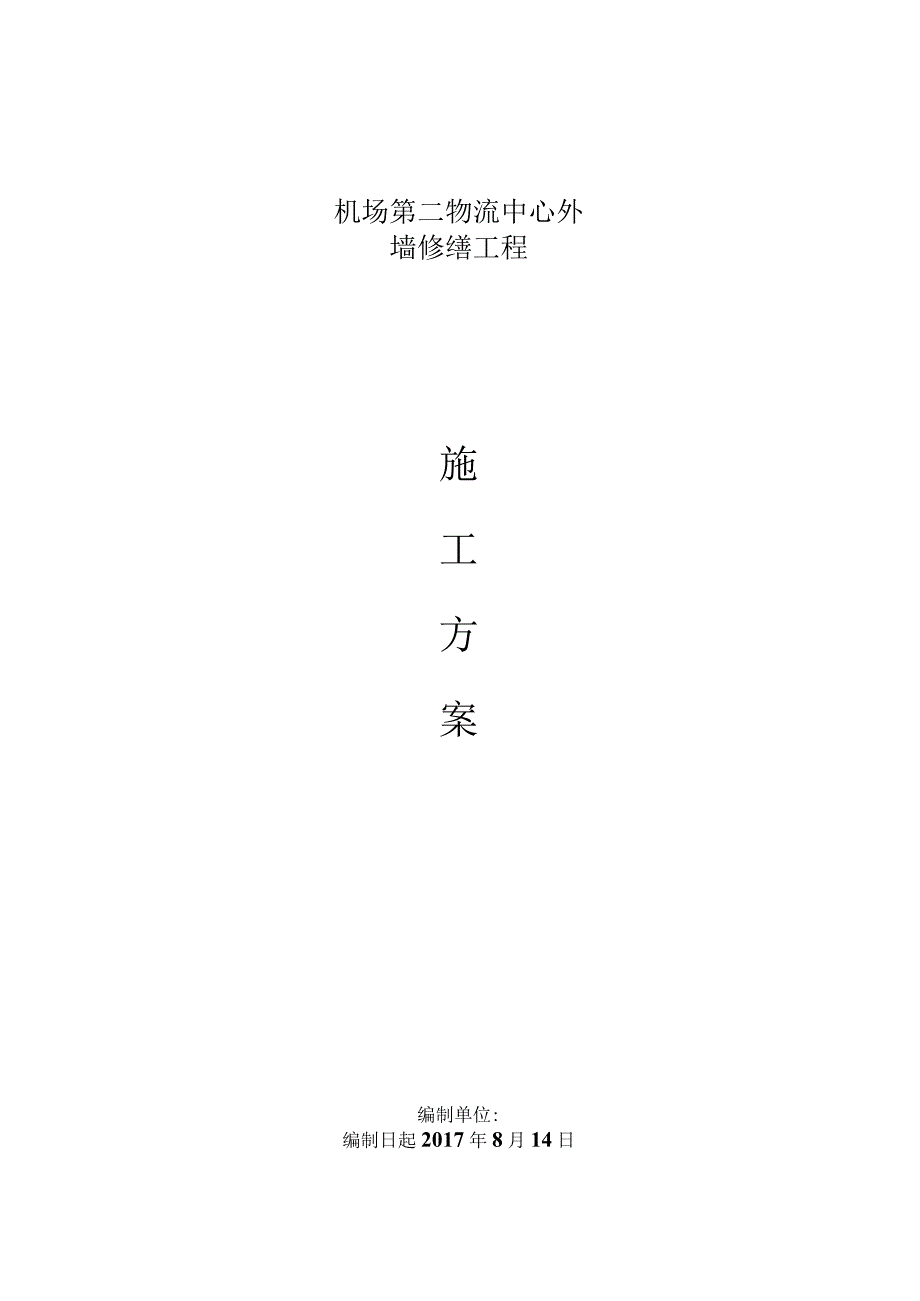

《机场第二物流中心外墙修缮工程施工方案.docx》由会员分享,可在线阅读,更多相关《机场第二物流中心外墙修缮工程施工方案.docx(19页珍藏版)》请在第壹文秘上搜索。

1、机场第二物流中心外墙修缮工程施工方案编制单位:编制日起2017年8月14日一、工程概况二、编制依据三、施工准备四、施工工艺及方案五、质量管理体系及措施六、安全管理体系及措施七、环境管理体系及措施八、工程进度计划与措施九、资源配备计划十、附表一、工程概况一、工程概况工程名称:机场第二物流中心修缮工程建设单位:工程有限公司建筑面积:暂定,以实际发生量为准施工部位:外墙、内顶、内柱子一、编制依据1、建筑工程施工质量验收统一标准GB50300-20012.2、建筑装饰装修工程质量验收规范GB50210-200133、建筑工程施工工艺规程DBJl4-032-20044、4、建筑施工安全检查标准JGJ59
2、-99三、施工准备1、材料准备a、普通425#硅酸盐水泥,宜采用同一批号的水泥,颜色一致,严禁不同品种的水泥混用。水泥进场后应对水泥的凝结时间和安定性进行复验;b、砂石平均粒径0.350.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂石在使用前应根据使用要求过不同孔径的筛子,筛好备用;c、外墙建筑用玻璃纤维网格布,粘接胶掺入量应通过试验确定外墙建筑涂料为合成树脂乳液外墙涂料,产品形态为浆状,在施工现场要严格按照使用说明书要求,严禁采用干粉型砂浆涂料。相关性能指标必须符合建筑涂料GB/T9755-2001标准。d、玻化微珠保温砂浆是应用于外墙内外保温的
3、一种新型无机保温砂浆材料,以玻化微珠为轻质骨料、玻化微珠保温胶粉料按一定比例搅拌均匀混合而成,具有强度高、质轻、保温、隔热好、电绝缘性能好、耐磨、耐腐蚀、防辐射等显著特点。出场检测JG/T283-2010膨胀玻化微珠轻质砂浆e、柔性腻子由优质水泥、填料、合成聚合物和精选添加剂等配制而成,按腻子的柔性和防水性能的不同,分为普通型外墙腻子、柔性抗裂腻子、柔性型外墙腻子和防水型外墙腻子。使用时加入30%的水搅拌均匀即可。执行标准JG/T157-2004f、石漆涂层主要由三部分组成:抗碱封底漆,真石漆中间层和罩面漆.抗碱封底漆抗碱封底漆对不同类型的基层分为油性和水性.封底漆的作用是在溶剂(或水)挥发后
4、,其中的聚合物及填料会渗入基层的孔隙中,从而阻塞了基层表面的毛细孔,这样基层表面就具有了较好的防水性能,可以消除基层因水分迁移而引起的泛碱,发花等,同时也增加了真石漆主层与基层的附著力,避免了剥落和松脱现象.真石漆中间层真石漆中间层是由骨料,粘结剂(基料),各种助剂和溶剂组成.骨料骨料包括彩色骨料和普通骨料两种.彩色骨料是天然石材经过粉碎,清洗,筛选等多道工序加工而成,具有很好的耐候性,耐酸碱和不褪色性,为非人工烧结彩砂.普通骨料选择白度好,含硅量高的石英砂,由于天然石粉颜色比较暗淡,单独使用时颜色比较呆板,用一定量的白色石英砂与天然彩色石粉配合使用,可调整颜色的深浅,使涂层的色调富有层次感,
5、能取得类似天然石材的质感,同时也降低了生产成本.骨料的颗粒级配对真石漆的施工性及涂层的表现状态影响非常大,如果骨料颗粒太粗,在涂料中易沉淀,喷涂时落地砂也会增多,涂料的用量会大,而且涂层的遮盖力下降,涂层外观粗糙,易积灰尘而被污染;如骨料颗粒太细,则装饰效果欠佳,所以,采用粗细颗粒搭配使用,既不易影响涂层的装饰效果,还可以使涂层致密。真石漆中间层涂料配方例:纯丙乳液(黏结力强,MFT高一些的乳液)30天然彩石砂60助剂10市场上大多还是不采用纯丙来做,成本太高,多数用苯丙做,个别高档的客户才会用到纯丙来做,而且此配方的纯丙添加量很大。粘结剂(基料)粘结剂是影响真石漆性能的关键因素之一,它的好坏
6、直接影响著真石漆膜的硬度,粘结强度,耐水,耐候等多方面的性能.用于真石漆的乳液应该满足下列三方面的要求:罩面漆使用罩面材料主要是为了增强真石漆涂层的防水性和耐沾污性,耐紫外线照射等性能,也便于日后的清洗.罩面漆包括油性双组分聚氨酯透明罩面漆,油性双组分氟碳透明罩面漆,水性单组分硅丙罩面漆等。JG/T24-2000合成树脂乳液砂壁状建筑涂料W型GB24408-2009建筑用外墙涂料中有害物质限量(水性外墙涂料面漆)2、主要机具:搅拌机:根据现场情况选择强制式或小型鼓筒混凝土搅拌机等。手推车:根据现场情况选择窄式或者普通式斗车。手推车宜采用胶胎轮或充气胶胎轮,不宜采用硬质轮胎。卷扬机:1、安装时,
7、基座必须平稳牢固,设置地锚并应搭设工作棚。操作人员的位置应能看清指挥人员和拖动或起吊的物件。2、工作前检查卷扬机与地面固定情况、防护设施、电线气路、制动装置和钢丝绳等全部合格后方可使用。3、使用皮带和开式齿轮传动的部分,均须防护罩,导向滑轮不得用开口拉板。4、以动力正反转的卷扬机,卷筒旋转方向应和操纵开关上指示的方向一致。5、从卷筒中心线到第一导向滑轮的距离,带槽卷筒应大于卷筒长度的15倍,无槽光筒应大于20倍。当钢丝绳在卷筒中间位置时,滑轮的位置应与卷筒轴心线垂直。6、在卷扬机的手、脚制动操作杆动作的行程中,不得有障碍物施工工具:铁锹、筛子、水桶、灰槽、灰勺、刮杠、靠尺板、坠线、钢卷尺、方尺
8、、阴阳角抹子、长舌铁抹子、金属水平尺、捋角器、软水管、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、小线、钻子、粉线袋、铁锤、钳子、钉子、托线板等。作业条件将混凝土表面凸出部分剔平,将蜂窝、麻面、疏松部分剔到实处,用胶粘性素水泥浆或界面剂涂刷表面、然后用1:3的水泥砂浆分层抹平。脚手架和废弃的孔洞应堵严。对松动的墙皮铲去,抹灰基层表面的油漆、灰尘、污垢等清除干净。外墙抹灰施工前要提前按安全操作规范搭好外架子。架子离墙20Cnr25Cm以利于操作。为保证减少抹灰接搓,使抹灰面平整,外架宜铺设三步板,以满足施工要求。为保证抹灰不出现接缝和色差,严禁使用单排架子,同时不得在墙面上预留临时孔洞。抹灰开始前应对建
9、筑整体进行表面垂直、平整度检查,在建筑物的大角两面、窗台等两侧吊垂直弹出抹灰层控制线,以作为抹灰的四、施工工艺及方案墙面铲除清理一吊垂直、套方、贴灰饼一基层清理f美缝一抹玻化微珠保温层f铺设网格布一抹抗裂砂浆f养护一涂刷腻子f涂刷真石漆。1、墙面清理对墙皮进行处理,铲掉后,垃圾清运。2、吊垂直、套方、贴灰饼分别在墙面、垛、线条等处吊垂直、套方、抹灰饼,并弹出窗口上下水平线。3、基层清理将墙面残存的砂浆、污垢、灰尘等清理干净、用水浇墙,将墙面湿润,并冲掉砖缝中的尘土。4、抹底灰刷掺水重10%的108胶水泥浆一道,紧跟抹抗渗水泥砂浆,配合比:水泥:中砂:防水剂:水=1:6.45:0.02:L07,
10、厚度为3-5mm,并用大杠刮平、找直,最后用木抹子搓毛。5、抹第一遍底层保温砂浆时,保温砂浆厚度宜控制在ICm左右,且压紧压实(尤其在砖缝处),以保证与基层粘结牢固。单遍抹的厚度一般不超1CM。抹最后一遍玻化微珠保温浆料应达到灰饼厚度并用大杠搓平,门窗、洞口、阳角、垂直平整度应达到规范质量要求。施工后24、小时内应做好自然养护。阴阳角处的施工应采用靠尺,以确保平整、顺直。玻化微珠保温层后期固化干燥时间一般为3天左右,表干并达到手掌按不动后方可进行抗裂砂浆的施工。6、墙面分格处理:分格缝、腰线伸缩缝、分格条、滴水线等施工可按照设计要求进行施工,但要注意避免在墙面产生热桥。防水柔性抗裂砂浆的施工、
11、抗裂保护层的施工。7:抗裂砂浆(1)、保温层施工后3天左右进行防水柔性抗裂保护层的施工,施工前1小时应浇一遍水以满足施工要求。(2)、第一编抹柔性抗裂砂浆厚度1.5mm-2mm,随即铺贴网格布,贴分格条。稍干后抹第二遍防水柔性抗裂砂浆,严格保证保护层砂浆厚度达到设计要求。网格布应处于中间以充分发挥其防裂的作用,其抗裂砂浆厚度不小于3mm。铺设网格布将提前裁剪好的网格布拉紧张贴于已刮底层素浆上,用铁抹刮压进底层素浆,不留折皱,网格布两边平直均匀、宽窄一致。6、抹面层灰网格布铺贴平整后,用铁抹挂素水泥浆抹于网格布,要求不露网格布,抹压平整。7、养护12h后进行洒水养护,保证表面湿润,养护时间不少于
12、3天。8、满刮腻子腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行满刮粗腻子施工时要求,宜薄批而不宜厚刷,将较大的缺陷基本修复补平。要求腻子应具备较好的粘结性,粘结持久性及耐水性。刮腻子时的施工技术:1、掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。2、为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以O.5mm为宜。不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。3、用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。9、真石漆施工1真石漆在使用前
13、,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮。2采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素;要求喷涂均匀、厚薄一致,确保施涂质量和效果。撕揭分格胶带3胶带撕揭前,需用裁纸刀将胶带在纵横交接处,沿平行于水平胶带的方向,将竖向胶带切断,以避免撕揭胶带时真石漆脱落。4灰缝处理胶带撕揭后,对灰缝进行清理和整修,以保证灰缝顺直且宽窄一致。5罩面漆、罩面漆喷涂前,必须确认真石漆已完全干燥、可采用喷涂、滚涂法施工,要求涂装必须均匀,不得漏涂。10、其他注意事项1采用小颗粒真石漆,喷涂后要求表面平整、起伏小,颗粒分布均匀、密实,颜色一致。2要求灰缝横平竖直、
14、宽窄一致;特别要注意在分格条撕揭时,不要带掉底层涂料。3分格胶带宜采用纸面胶带,纸面对真石漆有良好的吸附作用;若采用塑料面胶带,会导致真石漆流淌.同时,在夏季施工时,要求胶带具有良好的耐温性能,避免温度稍高胶带背面熔化,导致胶带撕揭困难。4把握好分格胶带的撕揭时间.真石漆表面干燥,用手按压无明显压痕且不粘手时即可撕揭。撕揭过早,会导致真石漆流淌;撕揭过晚,一是分格胶带不易撕掉,再者会导致灰缝处真石漆被揭掉,灰缝不顺直。5同一单体,应从上而下同步施工,相邻吊篮施工高差不应超过L5m。6同一单体的真石漆要一次进全,以减少色差。五、质量管理体系与措施5.1施工质量保证体系针对本标工程,我单位成立专门
15、的项目部。项目部健全岗位责任制,各负其责,施工有序,争取圆满完成施工任务。3、为确保工程的施工质量,成立以项目经理为主,有施工、技术、质控、材料部门人员组成的质量小组,与监理人员密切配合,形成一个强有力的质量保证体系。施工单位及人员资格符合有关规定要求,项目经理、施工员、特种作业人员要持证上岗。施工人员配备:质量管理体系及措施5.1施工质量保证体系、针对本标工程,我单位成立专门的项目部。项目部健全岗位责任制,各负其责,施工有序,争取圆满完成施工任务。3、为确保工程的施工质量,成立以项目经理为主,有施工、技术、质控、材料部门人员组成的质量小组,与监理人员密切配合,形成一个强有力的质量保证体系。施工单位及人员资格符合有关规定要求,项目经理、施工员、特种作业人员要持证上岗。施工人员配备:序号名称人数备注1项目经理1负责制定项目阶段性目标和项目总体控制计戈IJ2质检员1按照技术标准对受检产品进行质量检验工作3安全员1负责施工生产全过程的安全监察工作4施工员1落实各项生产任务,对施工工序进行检查监督5资料员1负责管理各项生产资料收集整理存
