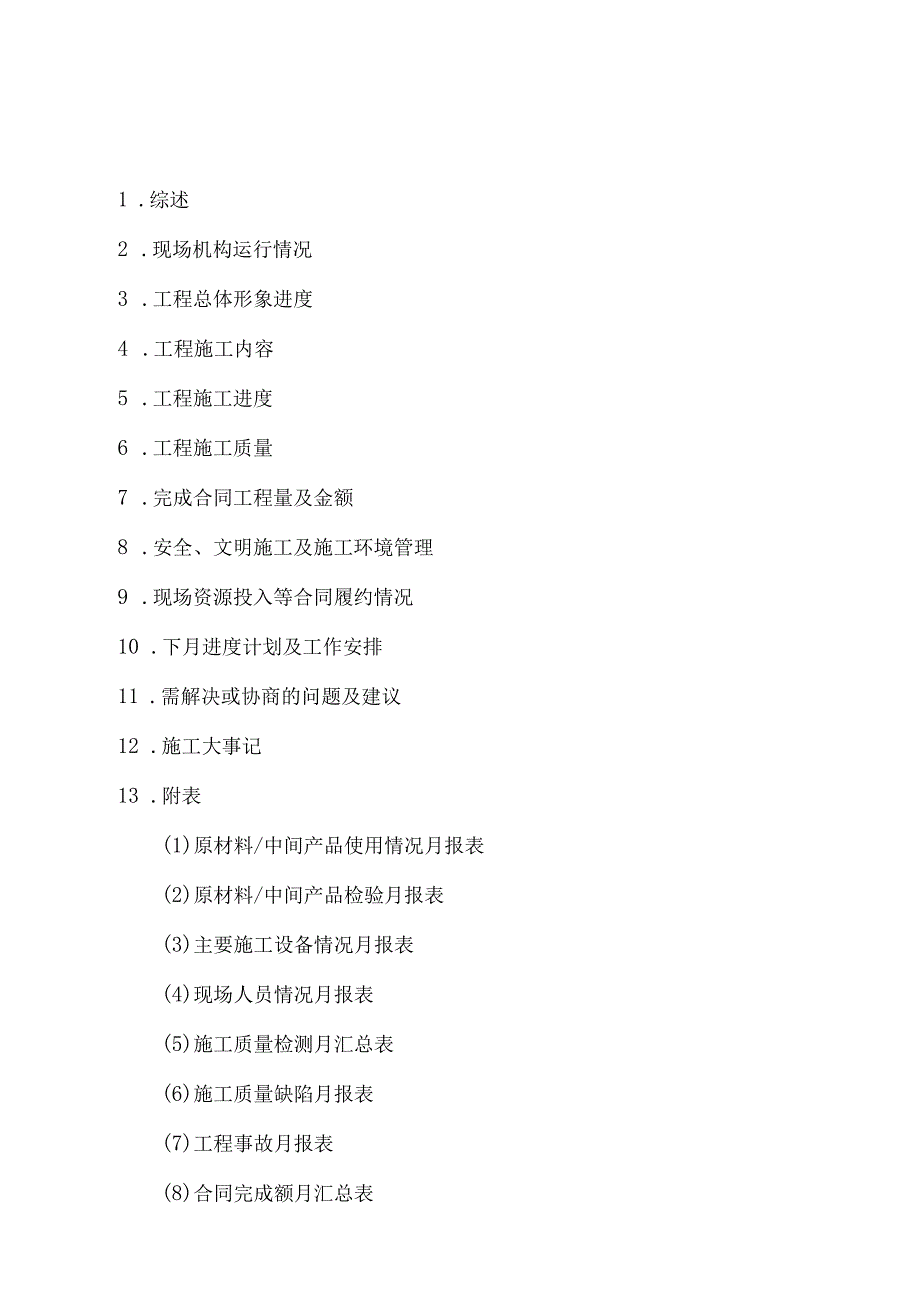

《水利枢纽工程施工月报.docx》由会员分享,可在线阅读,更多相关《水利枢纽工程施工月报.docx(19页珍藏版)》请在第壹文秘上搜索。

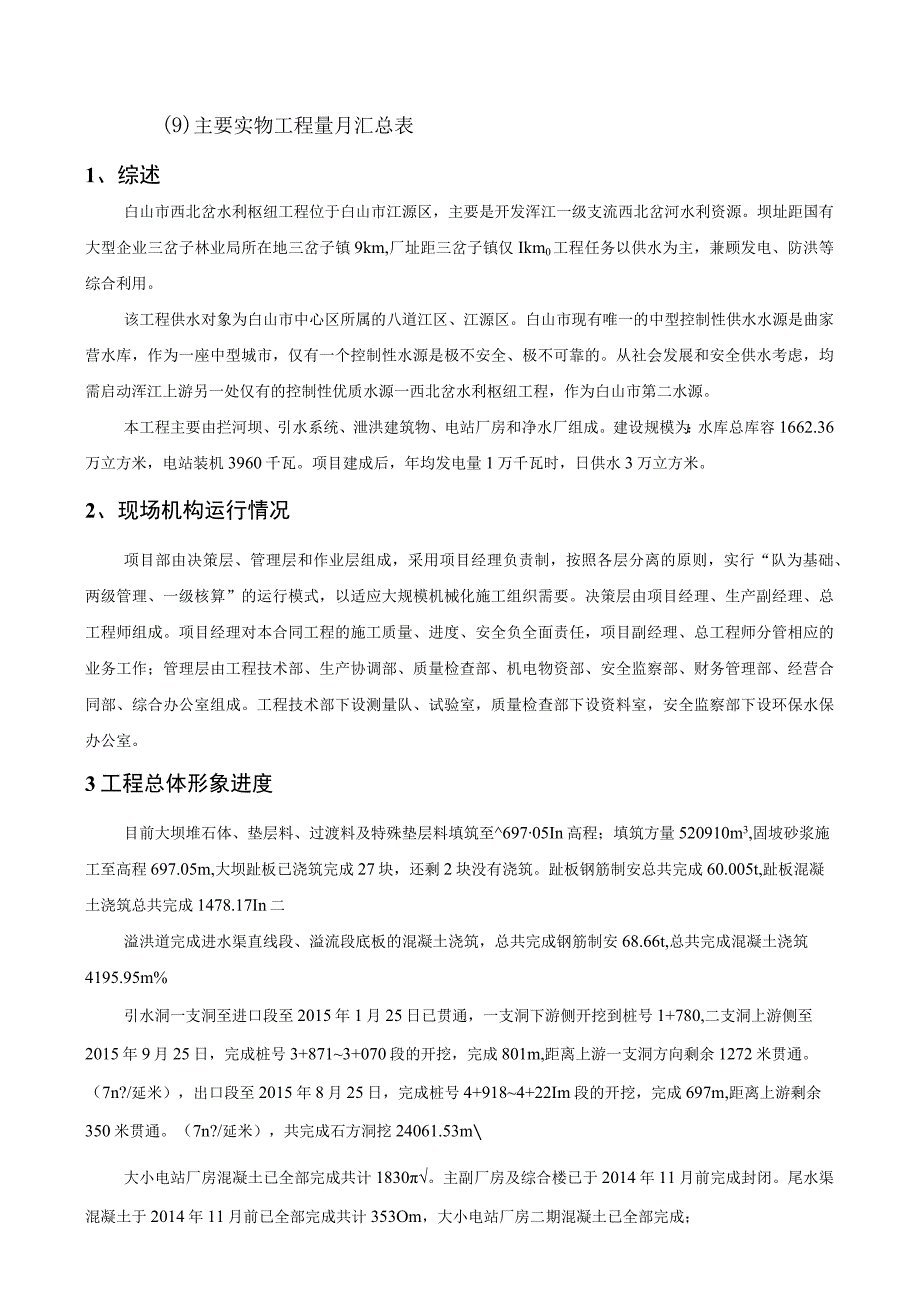

1、1 .综述2 .现场机构运行情况3 .工程总体形象进度4 .工程施工内容5 .工程施工进度6 .工程施工质量7 .完成合同工程量及金额8 .安全、文明施工及施工环境管理9 .现场资源投入等合同履约情况10 .下月进度计划及工作安排11 .需解决或协商的问题及建议12 .施工大事记13 .附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总表(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表1、综述白山市西北岔水利枢纽工程位于白山市江源区,主要是开发浑江一
2、级支流西北岔河水利资源。坝址距国有大型企业三岔子林业局所在地三岔子镇9km,厂址距三岔子镇仅Ikm0工程任务以供水为主,兼顾发电、防洪等综合利用。该工程供水对象为白山市中心区所属的八道江区、江源区。白山市现有唯一的中型控制性供水水源是曲家营水库,作为一座中型城市,仅有一个控制性水源是极不安全、极不可靠的。从社会发展和安全供水考虑,均需启动浑江上游另一处仅有的控制性优质水源一西北岔水利枢纽工程,作为白山市第二水源。本工程主要由拦河坝、引水系统、泄洪建筑物、电站厂房和净水厂组成。建设规模为:水库总库容1662.36万立方米,电站装机3960千瓦。项目建成后,年均发电量1万千瓦时,日供水3万立方米。
3、2、现场机构运行情况项目部由决策层、管理层和作业层组成,采用项目经理负责制,按照各层分离的原则,实行“队为基础、两级管理、一级核算”的运行模式,以适应大规模机械化施工组织需要。决策层由项目经理、生产副经理、总工程师组成。项目经理对本合同工程的施工质量、进度、安全负全面责任,项目副经理、总工程师分管相应的业务工作;管理层由工程技术部、生产协调部、质量检查部、机电物资部、安全监察部、财务管理部、经营合同部、综合办公室组成。工程技术部下设测量队、试验室,质量检查部下设资料室,安全监察部下设环保水保办公室。3工程总体形象进度目前大坝堆石体、垫层料、过渡料及特殊垫层料填筑至69705In高程;填筑方量5
4、20910m3,固坡砂浆施工至高程697.05m,大坝趾板已浇筑完成27块,还剩2块没有浇筑。趾板钢筋制安总共完成60.005t,趾板混凝土浇筑总共完成1478.17In二溢洪道完成进水渠直线段、溢流段底板的混凝土浇筑,总共完成钢筋制安68.66t,总共完成混凝土浇筑4195.95m%引水洞一支洞至进口段至2015年1月25日已贯通,一支洞下游侧开挖到桩号1+780,二支洞上游侧至2015年9月25日,完成桩号3+8713+070段的开挖,完成801m,距离上游一支洞方向剩余1272米贯通。(7n?/延米),出口段至2015年8月25日,完成桩号4+9184+22Im段的开挖,完成697m,距

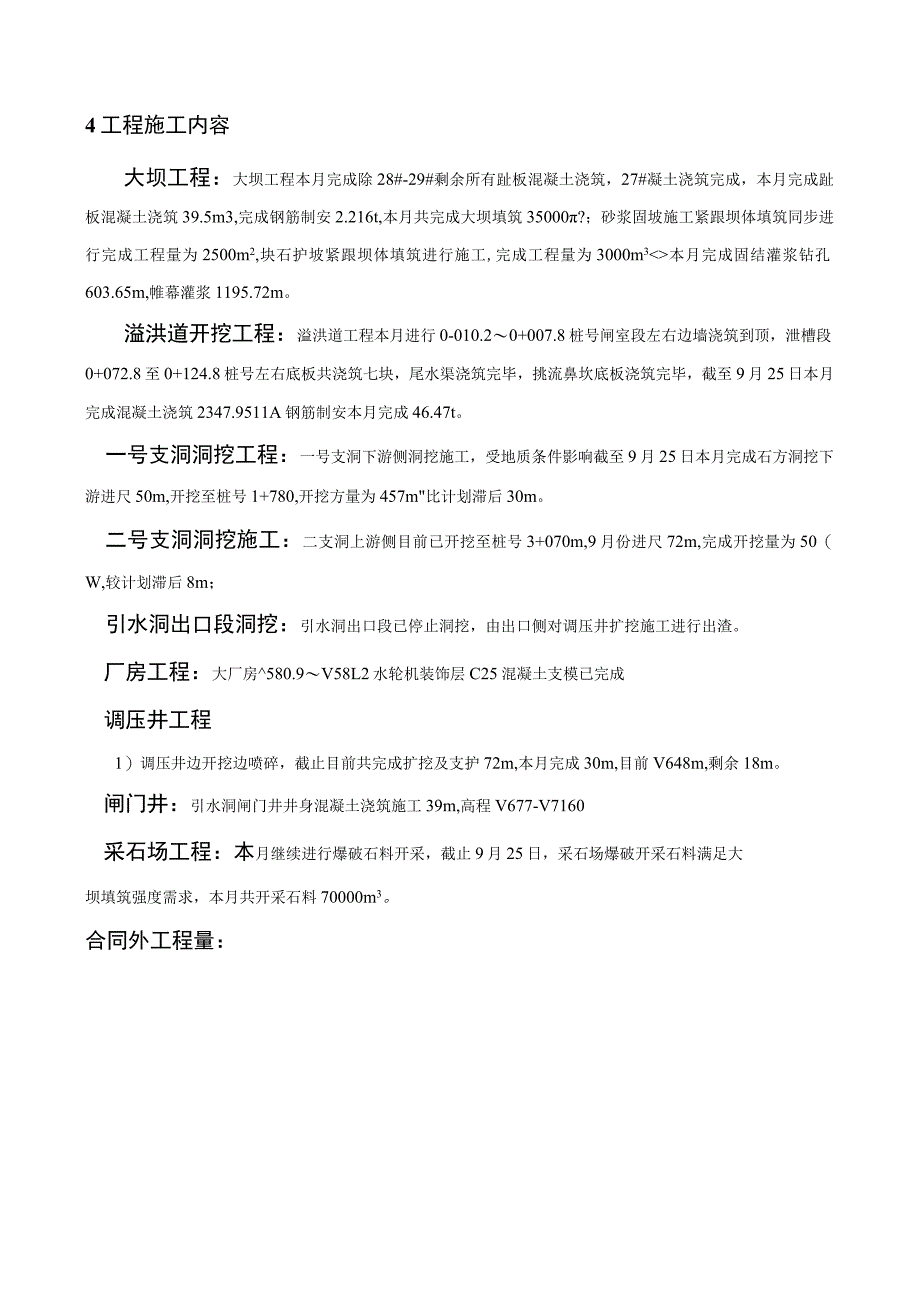

5、离上游剩余350米贯通。(7n?/延米),共完成石方洞挖24061.53m大小电站厂房混凝土已全部完成共计1830。主副厂房及综合楼已于2014年11月前完成封闭。尾水渠混凝土于2014年11月前已全部完成共计353Om,大小电站厂房二期混凝土已全部完成;4工程施工内容大坝工程:大坝工程本月完成除28#-29#剩余所有趾板混凝土浇筑,27#凝土浇筑完成,本月完成趾板混凝土浇筑39.5m3,完成钢筋制安2.216t,本月共完成大坝填筑35000?;砂浆固坡施工紧跟坝体填筑同步进行完成工程量为2500m2,块石护坡紧跟坝体填筑进行施工,完成工程量为3000m3本月完成固结灌浆钻孔603.65m,帷
6、幕灌浆1195.72m。溢洪道开挖工程:溢洪道工程本月进行0-010.20+007.8桩号闸室段左右边墙浇筑到顶,泄槽段0+072.8至0+124.8桩号左右底板共浇筑七块,尾水渠浇筑完毕,挑流鼻坎底板浇筑完毕,截至9月25日本月完成混凝土浇筑2347.9511A钢筋制安本月完成46.47t。一号支洞洞挖工程:一号支洞下游侧洞挖施工,受地质条件影响截至9月25日本月完成石方洞挖下游进尺50m,开挖至桩号1+780,开挖方量为457m比计划滞后30m。二号支洞洞挖施工:二支洞上游侧目前已开挖至桩号3+070m,9月份进尺72m,完成开挖量为50(W,较计划滞后8m;引水洞出口段洞挖:引水洞出口段
7、已停止洞挖,由出口侧对调压井扩挖施工进行出渣。厂房工程:大厂房580.9V58L2水轮机装饰层C25混凝土支模已完成调压井工程1)调压井边开挖边喷碎,截止目前共完成扩挖及支护72m,本月完成30m,目前V648m,剩余18m。闸门井:引水洞闸门井井身混凝土浇筑施工39m,高程V677-V7160采石场工程:本月继续进行爆破石料开采,截止9月25日,采石场爆破开采石料满足大坝填筑强度需求,本月共开采石料70000m3。合同外工程量:5工程施工进度序号本月进度计划本月完成情况1计划堆石体填筑105510m3,过渡料、垫层料计划填筑6813m3,特殊垫层料计划填筑89m3O砂浆固坡计划完成工程量为2
8、27Iln2。块石护坡计划完成工程量为263Im3。灌浆施工预计完成固结灌浆500m完成帷幕灌浆试验100Om堆石体填筑完成35000m3,比计划滞后70510m3,过渡料、垫层料共完成3000m3,比计划滞后3813m3。砂浆固坡完成2500m2,比计划提前229m2,块石护坡完成3000m2,比计划提前369m3o灌浆施工完成固结灌浆603.65m,较计划提前103.65m,帷幕灌浆1195.72m,较计划提前195.72m。2闸室段段边墙混凝土浇筑到顶。泄槽段1至9号右侧底板浇筑完毕。泄槽段0+045.9桩号以下混凝土垫层施工结束;挑流鼻坎段浇筑完毕,本月预计完成混凝土浇筑1725.4m
9、3o溢洪道工程本月进行0-010.20+007.8桩号闸室段左右边墙浇筑到顶,泄槽段0+072.8至0+124.8桩号左右底板共浇筑七块,尾水渠浇筑完毕,挑流鼻坎底板浇筑完毕,截至9月25日本月完成混凝土浇筑2347.95m钢筋制安本月完成46.47t3一号支洞下游侧计划进尺70m,开挖方量365.6m3二号支洞上游侧计划完成80mo完成方量500m3一号支洞下游侧完成石方洞挖下游进尺50m,开挖方量为457m:由于岩石破碎、地质条件复杂多变,需要开挖与临时支护同步进行施工作业,施工进度相对较慢比计划滞后30m。二支洞上游侧目前进尺72m,完成开挖量为500m3,较计划滞后8m;6工程施工质量
10、1本月施工采取的质量控制方法和措施大坝堆石体填筑、过渡料、垫层料、特殊垫层料,趾板钢筋绑扎、混凝土浇筑,溢洪道钢筋绑扎、混凝土浇筑等均按照严格的碾压参数和规范进行操作并通知专业质检人员、监理、业主进行现场检测。2本月工程质量检查、检测及试验情况本月进场原材料:钢筋每批次每型号各抽检4根两根抗拉两根抗弯,碎石及砂已提前从供货厂家取样送检、水泥有出厂合格证书并取样进行了原材料送检。对碎浇筑进行了试件制作。对大坝堆石体填筑进行质量检测,使用注水法试验。堆石体每200(W-6000痛检测一次,过度料每MOOD?检测一次,垫层料每IOoOm2检测一次。3本月工程质量评定情况大坝填筑符合设计要求;趾板钢筋
11、制安、混凝土浇筑符合设计要求,溢洪道钢筋制安、混凝土浇筑符合设计要求。4本月质量存在的问题及整改措施按照监理提出的意见及整改要求,对部分大坝填筑块石超径进行了破碎处理,对块石护坡厚度不够进行了返工处理。7完成合同工程量及金额见经营报表8安全、文明施工及施工环境管理1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作,加强临时用电的安全管理,确保无触电事故发生,临时用电开展定期检查制度。2、施工现场的安全标识、警示牌、防护栏、安全网等部分损坏,已及时修理更新,确保现场的安全文明施工。3、根据业主、监理及相关主管部门,研究并编制本工程的防汛应急预案,并进行报审。本月在业主单位、监理单位、
12、施工单位三方的密切配合下、协作下,安全生产和环保形势良好,未发生安全和环保事故。9现场资源投入等合同履约情况本月资源投入;反铲6台、自卸车16台、推土机2台、振动碾3台、混凝土拌合系统1个,混凝土泵1台等主要施工设备本月人员投入;一支洞开挖队12人、二支洞开挖队12人、厂房施工队16人、大坝填筑队38人、溢洪道开挖11人、采石场开挖30人、机械队19人、动力队23人、综合队11人、物资部11人、浇筑队24人,总共207人。我项目部以合同条款来约束自己,驻工地项目部主要人员始终坚持在各自的岗位上,以确保实现合同规定的“优良工程”质量目标,严格按照标化工地的操作规范进行施工。10下月进度计划及工作
13、安排大坝工程计划继续进行坝体主堆石区及次堆石区填筑,IO月份计划堆石体填筑105510?,过渡料、垫层料10月份计划填筑581311A小区料10月份计划填筑896m3。砂浆固坡施工,计划完成工程量为227111A块石护坡施工,计划完成工程量为263Im灌浆施工预计完成固结灌浆169m,完成帷幕灌浆1380m泄槽段底板全部浇筑完毕。一号支洞下游侧,由于岩石破碎、地质条件复杂多变,需要开挖与临时支护同步进行施工作业,施工进度相对较慢,本月进尺50m,目前开挖至桩号l780,岩石条件好转,不再需要边支护边进尺作业,计划进尺80m,预计10月25日开挖至桩号1+860。闸门井计划四周回填,如条件允许进
14、行上部结构钢筋混凝土浇筑。二支洞上游侧目前已开挖至桩号3+07Onblo月份计划开挖至桩号2+980m,进尺80m,完成方量560m3o调压井扩挖施工全部完成,剩余18m开挖结束。采石场工程计划石方开挖80000n满足大坝填筑强度需求。厂房工程计划进行大电站厂房副厂房装饰层混凝土施工。11需解决或协商的问题及建议12施工大事记2015年8月28日,吉林省水利厅地方水利工程管理局一行来我项目检查工作。CB34附表1材料使用情况月报表(承包2015材料月005号)合同名称:吉林省白山市西北岔水利枢纽工程合同编号:JX2009Z48(TOl)主要材料名称规格/型号单位上月库存本月进货本月消耗本月库存
15、下月计划用量柴油0#t6.423126.6125.47.623123钢筋28t6.9702.5534.417025t08.2248.22406.9318t09.69.607.216t0000014t059.67259.672041.812t04.6884.68807水泥42.5级t02103.82103.801340砂子朝阳镇中砂m302070207001500碎石0.5-2Cmm301619.61619.609002-4cmm01101.21101.20900混合料/m0000火工材料炸药2#岩石乳化炸药Kg1176264030567602400导爆管半秒导爆管发28901700170028902000电雷管/发2103
