《(全)各类砖砌体砌筑工程施工工艺.docx》由会员分享,可在线阅读,更多相关《(全)各类砖砌体砌筑工程施工工艺.docx(9页珍藏版)》请在第壹文秘上搜索。

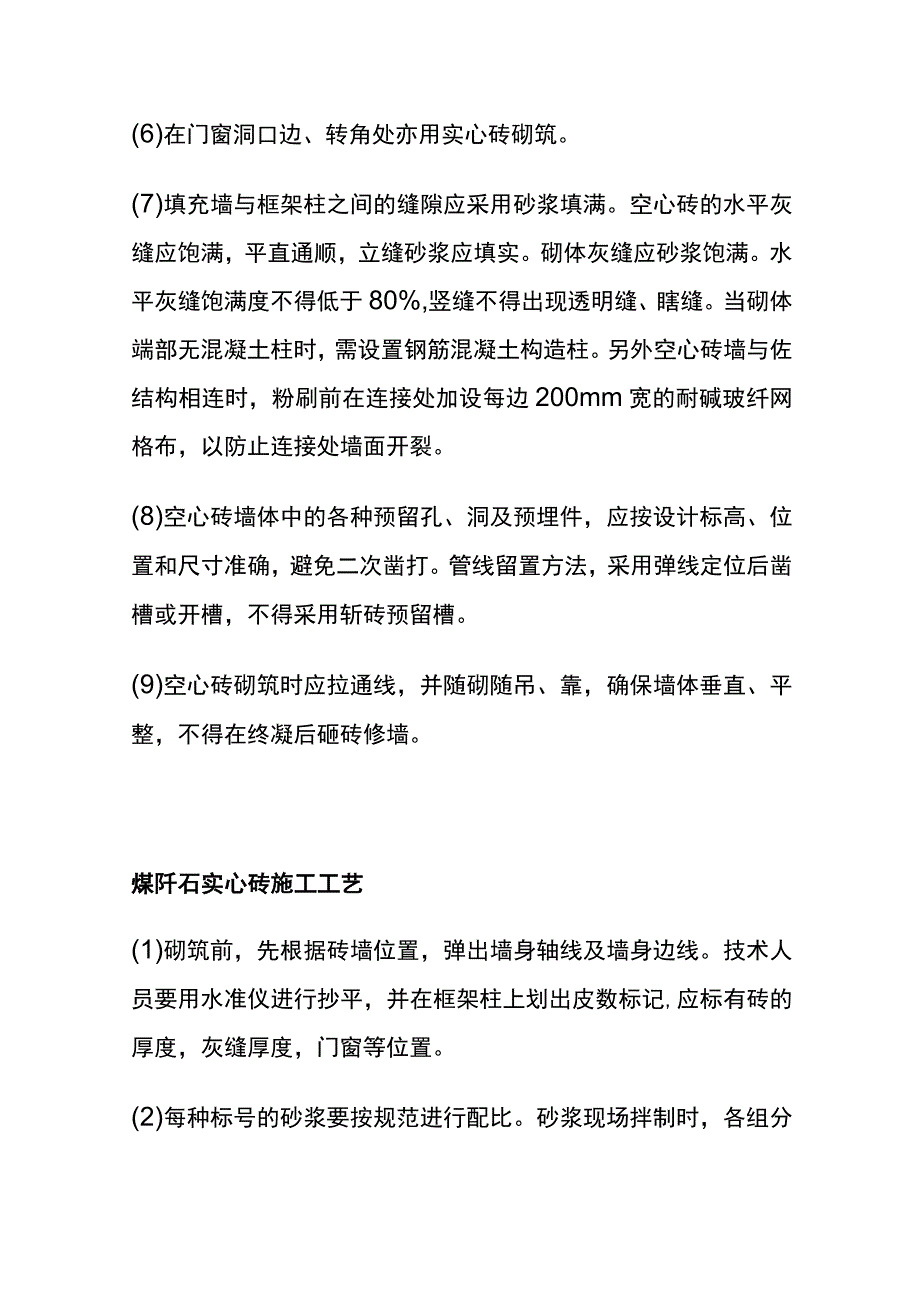

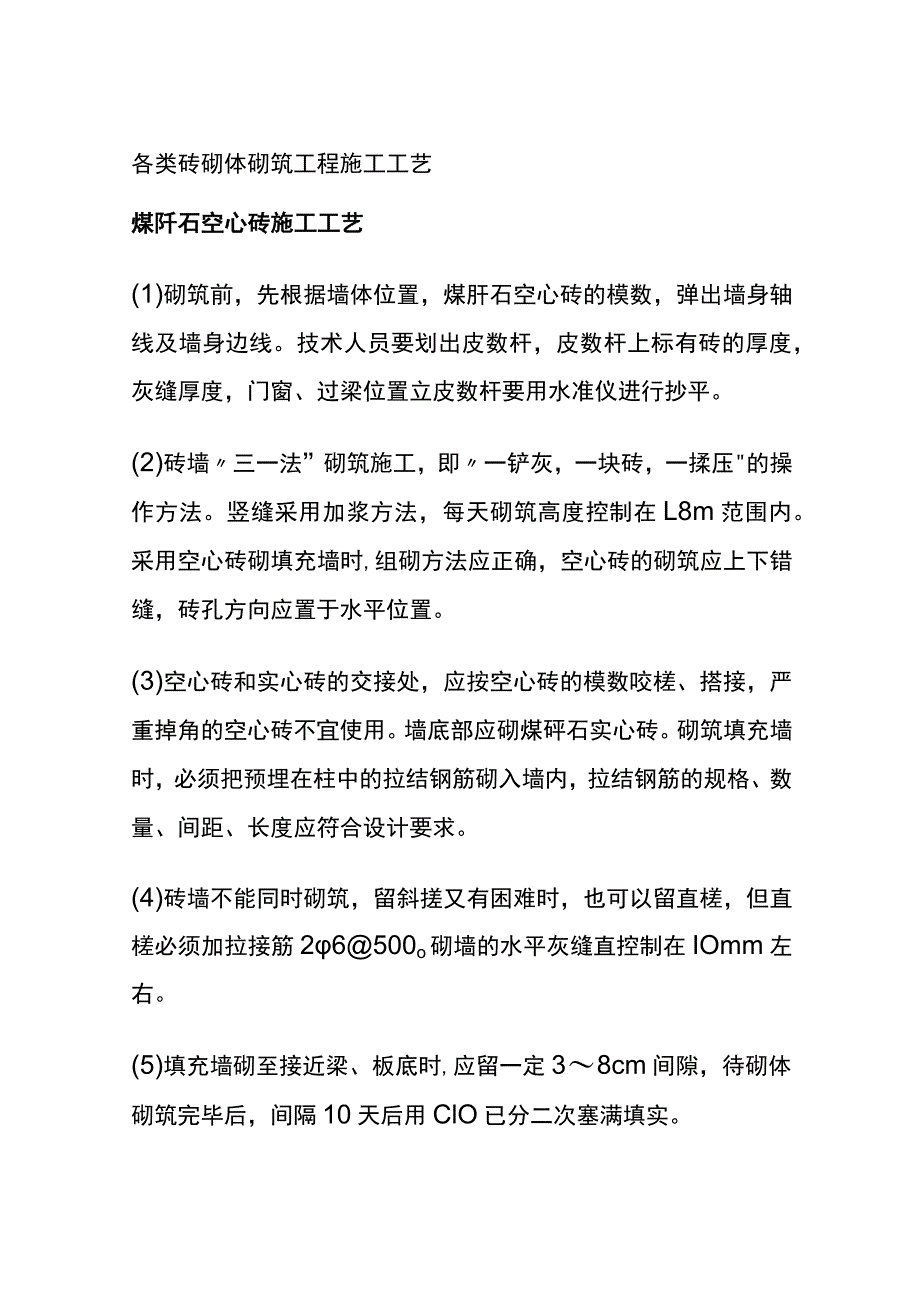

1、各类砖砌体砌筑工程施工工艺煤阡石空心砖施工工艺(1)砌筑前,先根据墙体位置,煤肝石空心砖的模数,弹出墙身轴线及墙身边线。技术人员要划出皮数杆,皮数杆上标有砖的厚度,灰缝厚度,门窗、过梁位置立皮数杆要用水准仪进行抄平。(2)砖墙三一法”砌筑施工,即一铲灰,一块砖,一揉压的操作方法。竖缝采用加浆方法,每天砌筑高度控制在L8m范围内。采用空心砖砌填充墙时,组砌方法应正确,空心砖的砌筑应上下错缝,砖孔方向应置于水平位置。(3)空心砖和实心砖的交接处,应按空心砖的模数咬槎、搭接,严重掉角的空心砖不宜使用。墙底部应砌煤砰石实心砖。砌筑填充墙时,必须把预埋在柱中的拉结钢筋砌入墙内,拉结钢筋的规格、数量、间距
2、、长度应符合设计要求。(4)砖墙不能同时砌筑,留斜搓又有困难时,也可以留直槎,但直槎必须加拉接筋26500o砌墙的水平灰缝直控制在IOmm左右。(5)填充墙砌至接近梁、板底时,应留一定38cm间隙,待砌体砌筑完毕后,间隔10天后用ClO已分二次塞满填实。(6)在门窗洞口边、转角处亦用实心砖砌筑。(7)填充墙与框架柱之间的缝隙应采用砂浆填满。空心砖的水平灰缝应饱满,平直通顺,立缝砂浆应填实。砌体灰缝应砂浆饱满。水平灰缝饱满度不得低于80%,竖缝不得出现透明缝、瞎缝。当砌体端部无混凝土柱时,需设置钢筋混凝土构造柱。另外空心砖墙与佐结构相连时,粉刷前在连接处加设每边200mm宽的耐碱玻纤网格布,以防

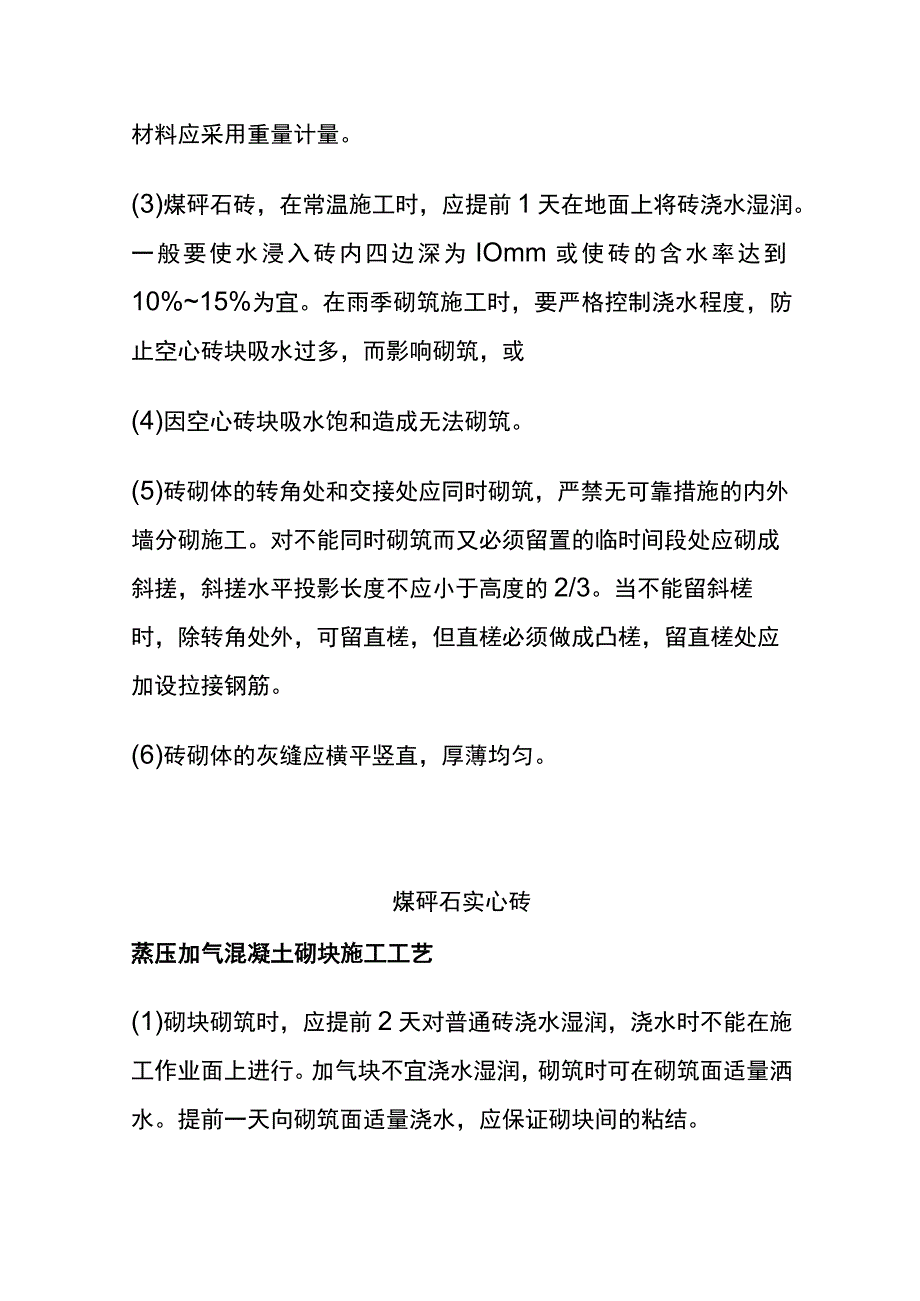

3、止连接处墙面开裂。(8)空心砖墙体中的各种预留孔、洞及预埋件,应按设计标高、位置和尺寸准确,避免二次凿打。管线留置方法,采用弹线定位后凿槽或开槽,不得采用斩砖预留槽。(9)空心砖砌筑时应拉通线,并随砌随吊、靠,确保墙体垂直、平整,不得在终凝后砸砖修墙。煤阡石实心砖施工工艺(1)砌筑前,先根据砖墙位置,弹出墙身轴线及墙身边线。技术人员要用水准仪进行抄平,并在框架柱上划出皮数标记,应标有砖的厚度,灰缝厚度,门窗等位置。(2)每种标号的砂浆要按规范进行配比。砂浆现场拌制时,各组分材料应采用重量计量。(3)煤砰石砖,在常温施工时,应提前1天在地面上将砖浇水湿润。一般要使水浸入砖内四边深为IOmm或使砖
4、的含水率达到10%15%为宜。在雨季砌筑施工时,要严格控制浇水程度,防止空心砖块吸水过多,而影响砌筑,或(4)因空心砖块吸水饱和造成无法砌筑。(5)砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间段处应砌成斜搓,斜搓水平投影长度不应小于高度的2/3。当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,留直槎处应加设拉接钢筋。(6)砖砌体的灰缝应横平竖直,厚薄均匀。煤砰石实心砖蒸压加气混凝土砌块施工工艺(1)砌块砌筑时,应提前2天对普通砖浇水湿润,浇水时不能在施工作业面上进行。加气块不宜浇水湿润,砌筑时可在砌筑面适量洒水。提前一天向砌筑面
5、适量浇水,应保证砌块间的粘结。(2)多孔砖砌筑宜采用三一法进行施工,当采用铺浆法砌筑时铺浆长度不得超过750mm,气温超过30。C时不得超过50Omm。水平铺灰应用套板,砖竖缝先挂灰后砌筑。(3)砌筑前按实地尺寸和砌体规格进行排砖,设置皮数杆,不够整块的可以锯裁需要的规格。最下一层的灰缝大于20mm时,应用细石混凝土找平铺砌,满铺满挤砌筑。(4)每层砖都要拉线看平,使水平缝均匀一致、平直通顺。宜采用外手挂线,可以照顾砖墙两面平整,从而控制抹灰厚度。搁置预制过梁的砌体顶面应用1:2水泥砂浆找平。(5)水平灰缝的砂浆应饱满,水平灰缝的砂浆饱满度不得低于80%灰缝随砌随勒缝将砂浆压实。竖向灰缝不得出
6、现透明缝、瞎缝或假缝。(6)砌筑临时间断可留斜槎,不允许留马牙槎。临时间断处补砌时应将接槎处灰浆及杂物清理干净,浇水湿润,并用砂浆填实保持灰缝顺直。(7)门洞边墙体采用后塞口,砌体施工时沿墙体洞口高度每边埋设2-3块与加气块同高同宽的预制混凝土块。(8)砌体的砂浆稠度按7IOcm采用。采用机械搅拌,自投料完算起,搅拌时间不少于2分钟。(9)砂浆应随拌随用,水泥砂浆和混合砂浆应分别在3小时和4小时内使用完毕,施工气温超过30。(:时,在拌成后2小时和3小时内使用完。蒸压加气混凝土砌块墙普通混凝土小型空心砌块施工工艺(1)砌筑应采用对孔错缝组砌方法,砌块上、下错缝,相互搭接,搭接长度应为主砌块的一
7、半(190mm),必要时可使用290mm长辅助砌块,搭接长度不应小于90mm;当墙体的个别部位不能保证此项规定时,应在灰缝中每皮设置拉结钢筋或钢筋网片,但竖向通缝不得超过两皮小砌块。(2)砌筑砌块应对孔反砌,壁肋光面、大面朝上(即上孔小、下孔大,底面朝上),采用三一砌砖法。水平灰缝采用坐浆法铺浆且铺浆长度不得超过800mm;立缝采用砖端头平面铺灰、立面碰头挤压的方法坐浆。砌筑19Omm厚墙体需单面挂线,超过19Omm厚墙体应双面挂线。(3)砌筑时从外墙转角开始盘角,每次盘角高度不超过三皮砖。盘角后应与皮数杆上的皮数、灰缝厚度、标高保持一致。(4)砌块内外墙应同时砌筑,严禁留直搓。墙体临时间断处
8、砌成斜搓,斜搓水平投影长度不应小于高度的230如留斜楼有困难(除墙转角处及抗震设防地区外),可从墙面伸(5)出19Omm砌成阴阳直搓,并沿墙高每皮砖在灰缝内预埋拉结筋或钢筋网片,必须准确埋入灰缝和芯柱内,从留搓处算起,每边锚入墙内均不应少于600mmo(6)砌筑时应按设计要求在水平灰缝内放置通长6拉结筋,如设计无特殊要求时一般每三皮砖一道。(7)随砌筑随刮去挤出灰缝的砂浆,待灰缝砂浆达到指纹硬化(手指压出清晰指纹而砂浆不粘手)时即可进行划缝,划缝要密实。灰缝要求深浅一致,横平竖直,搭接平整。(8)砌筑时如需要移动已砌好的小砌块或被撞动的小砌块时,需清除原有砂浆重新铺浆砌筑。(9)砌体相邻工作段
9、的高度差不得大于一个楼层或4m0变形缝中的杂物、落灰应及时清除。(10)承重墙体不得采用小砌块与粘土砖等其他块体材料混合砌筑。(11)常温条件下,每日砌筑高度宜控制在L5m或一步脚手架高度内。普通混凝土小型空心砌块砌筑轻骨料空心混凝土砌块施工工艺(1)填充墙砌筑时应预选、预排砌块,并清除砌块表面污物,剔除外观质量不合格的砌块。当填充墙设置芯柱时,还应清除所用砌块的底部毛边,并在砌筑第一皮砌块时,采用开口小砌块或U形小砌块,以形成清理口,混凝土浇筑前,可从清理口中掏出落在砌块孔洞中的杂物。(2)砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。砌块墙的T字交接处应使横墙砌块隔皮断面露头。(3)砌筑时填
10、充墙必须遵循反砌原则,每皮砌块底部朝上砌筑,上下皮应对孔错缝搭砌,搭砌长度一般为砌块长度的l2o如上下皮砌块不能对孔砌筑时,搭砌长度也不应小于砌块90mm,如不能满足上述要求时,应在水平灰缝预埋26拉结筋或4钢筋焊接网片,拉结筋或钢筋网片的长度不宜小于700mmo但是,竖向通缝不应大于2皮砌块。(4)轻集料混凝土小型空心砌块填充墙砌体的竖向灰缝宽度和水平灰缝厚度应为812mmo砌筑时的铺灰长度不得超过800mmo(5)填充墙砌体的水平灰缝应平直,按净面积计算的砂浆饱满度不应小于80%o(6)竖向灰缝应采用加浆方法,使砌筑砂浆饱满,严禁用水冲浆灌缝,不得出现假缝、瞎缝、透明缝。竖缝的饱满度不应低
11、于80%o水平灰缝和竖向灰缝的厚度一般为IOmm,最大不应超过12mm,最小不小于8mmo(7)轻集料混凝土小型空心砌块填充墙砌体与结构构件的连接部位应预埋拉结筋。当有抗震要求时,拉结筋的末端应做40mm长90。弯钩。拉结筋不得任意弯曲,应埋在水平灰缝的砂浆中。(8)轻集料混凝土小型空心砌块填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。如留斜槎确实有困难时,除外墙转角处或有抗震设防的地区墙体临时间断除外,可从墙面伸出200mm砌成阴阳槎,并沿墙高每三皮砖或600mm高,宜设26拉结筋。从留槎处算起,拉结筋每边伸入墙体或芯柱内不应小于600mmo(9)轻集料混凝土小型空心砌块填充墙砌体与后塞口门窗与砌体间的连接有预埋混凝土块。混凝土预埋块的尺寸宜为:与墙等厚、与砌块等高、砌入墙中200mm或300mmo(10)轻骨料混凝土小型空心砌块填充墙砌体每天的砌筑高度不应超过l.8m。(11)对设计规定的洞口、管道、沟槽和预埋件,应在砌筑墙体时预留和预埋,不得随意打凿砌好的墙体。轻骨料空心混凝土砌块砌体主要由块材和砂浆组成,其中砂浆作为胶结材料将块材结合成整体,以满足正常使用要求及承受结构的各种荷载。砌筑工程质量控制不到位,对后续施工工艺影响较大,易在后期抹灰和腻子施工完成后造成开裂、空鼓等质量隐患。
