《(全)监理安全、质量、进度周报.docx》由会员分享,可在线阅读,更多相关《(全)监理安全、质量、进度周报.docx(4页珍藏版)》请在第壹文秘上搜索。

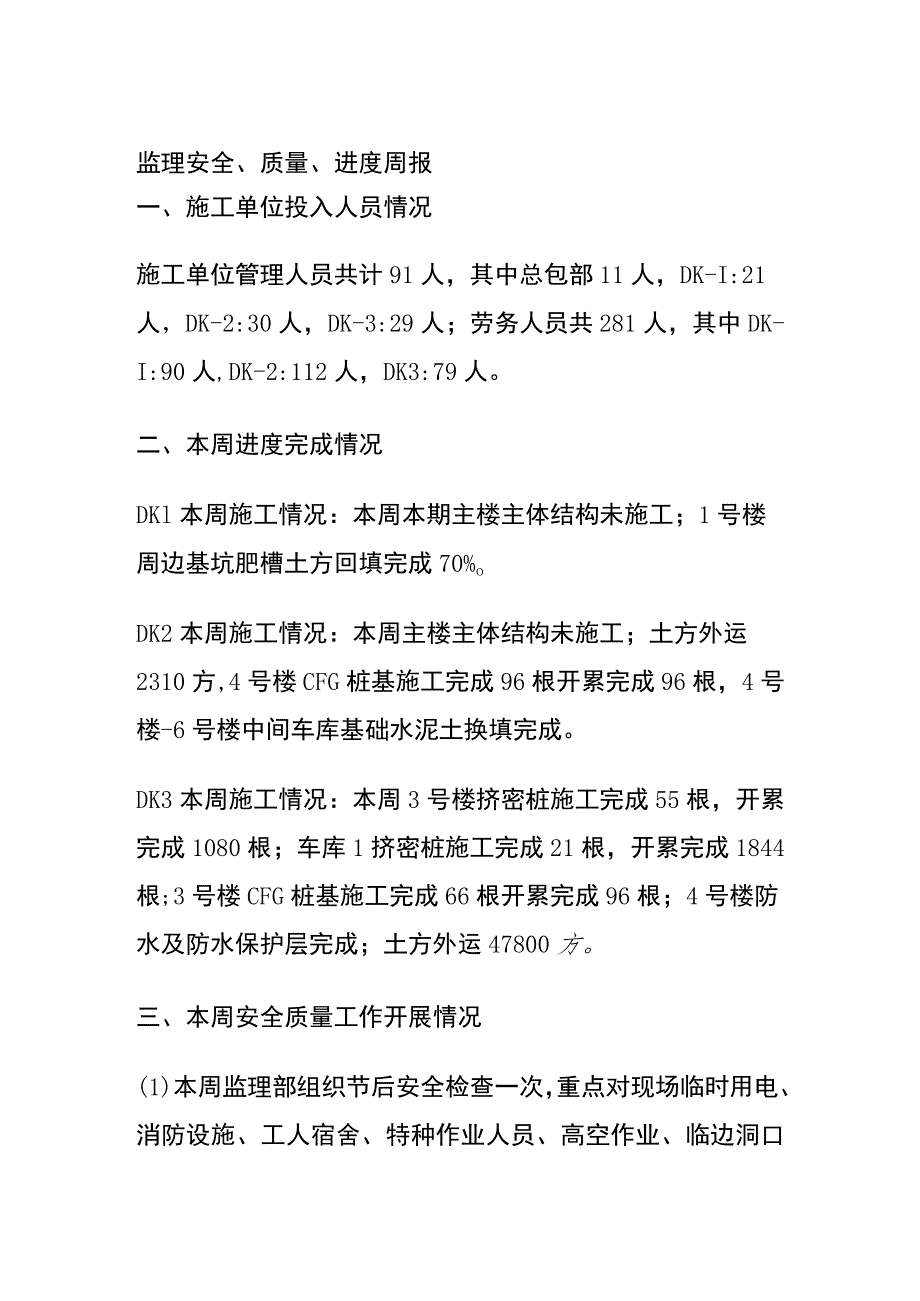

1、监理安全、质量、进度周报一、施工单位投入人员情况施工单位管理人员共计91人,其中总包部11人,DK-I:21人,DK-2:30人,DK-3:29人;劳务人员共281人,其中DK-I:90人,DK-2:112人,DK3:79人。二、本周进度完成情况DKl本周施工情况:本周本期主楼主体结构未施工;1号楼周边基坑肥槽土方回填完成70%oDK2本周施工情况:本周主楼主体结构未施工;土方外运2310方,4号楼CFG桩基施工完成96根开累完成96根,4号楼-6号楼中间车库基础水泥土换填完成。DK3本周施工情况:本周3号楼挤密桩施工完成55根,开累完成1080根;车库1挤密桩施工完成21根,开累完成1844

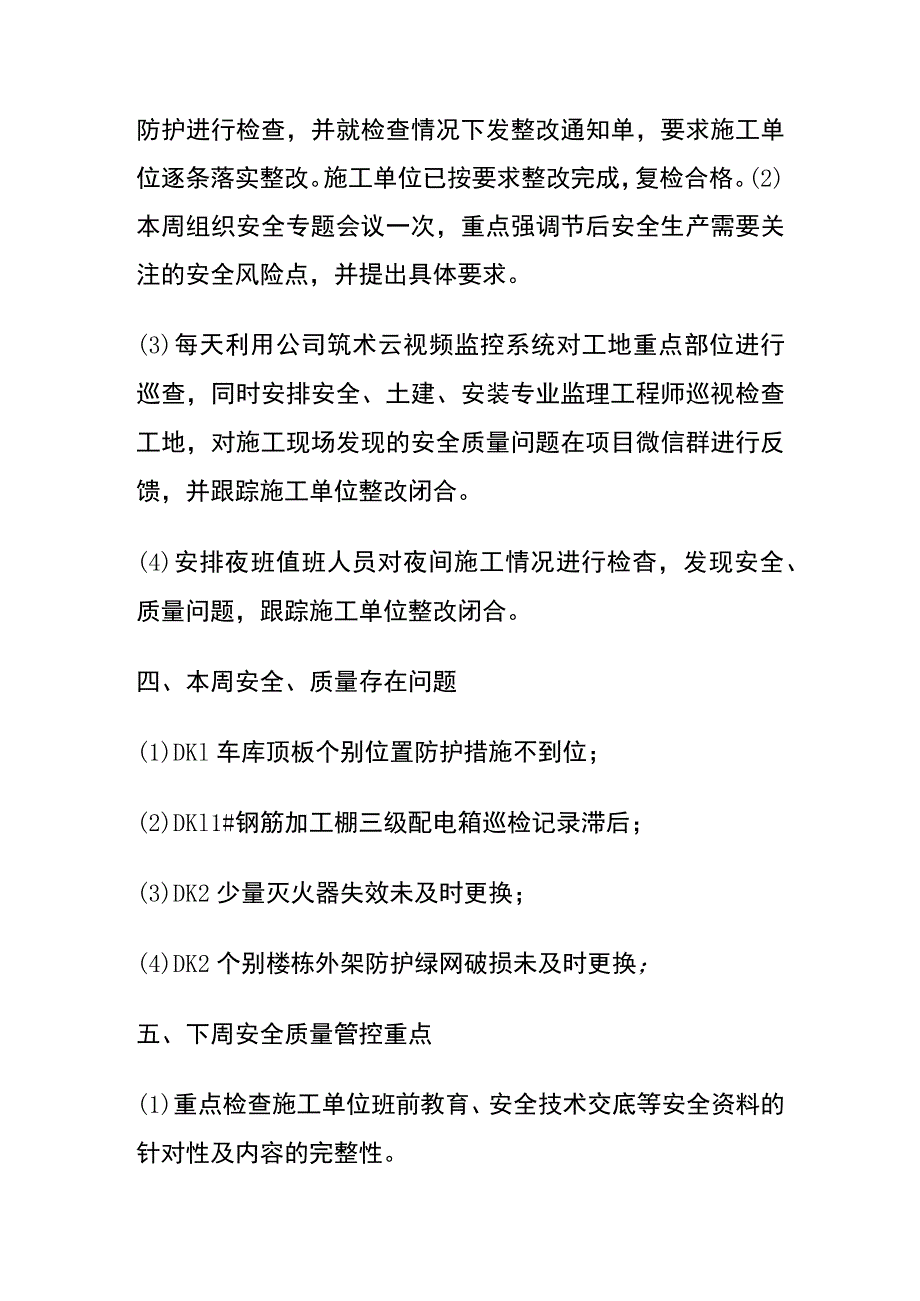

2、根;3号楼CFG桩基施工完成66根开累完成96根;4号楼防水及防水保护层完成;土方外运47800方。三、本周安全质量工作开展情况(1)本周监理部组织节后安全检查一次,重点对现场临时用电、消防设施、工人宿舍、特种作业人员、高空作业、临边洞口防护进行检查,并就检查情况下发整改通知单,要求施工单位逐条落实整改。施工单位已按要求整改完成,复检合格。(2)本周组织安全专题会议一次,重点强调节后安全生产需要关注的安全风险点,并提出具体要求。(3)每天利用公司筑术云视频监控系统对工地重点部位进行巡查,同时安排安全、土建、安装专业监理工程师巡视检查工地,对施工现场发现的安全质量问题在项目微信群进行反馈,并跟踪

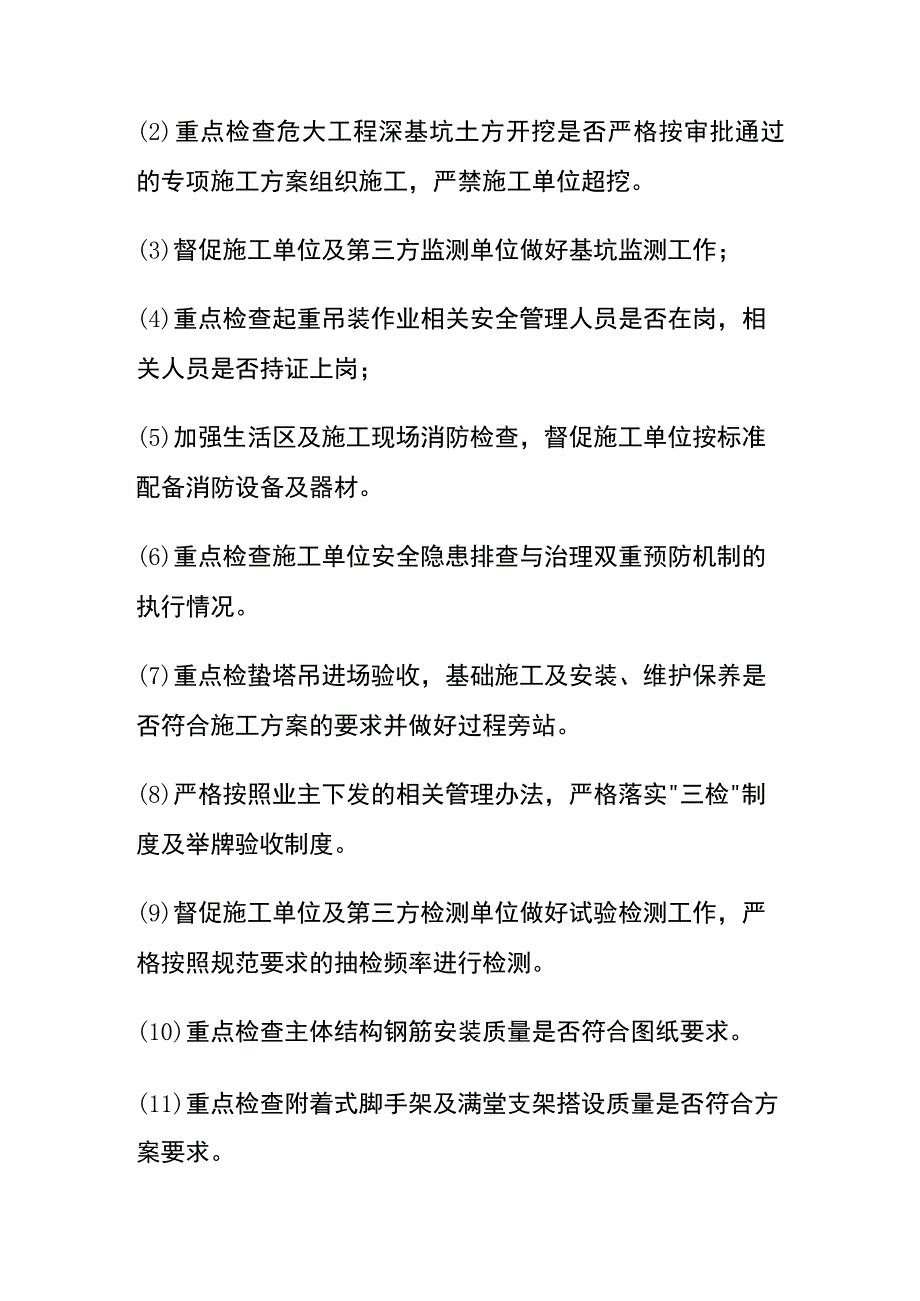

3、施工单位整改闭合。(4)安排夜班值班人员对夜间施工情况进行检杳,发现安全、质量问题,跟踪施工单位整改闭合。四、本周安全、质量存在问题(1)DKl车库顶板个别位置防护措施不到位;(2)DKl1#钢筋加工棚三级配电箱巡检记录滞后;(3)DK2少量灭火器失效未及时更换;(4)DK2个别楼栋外架防护绿网破损未及时更换;五、下周安全质量管控重点(1)重点检查施工单位班前教育、安全技术交底等安全资料的针对性及内容的完整性。(2)重点检查危大工程深基坑土方开挖是否严格按审批通过的专项施工方案组织施工,严禁施工单位超挖。(3)督促施工单位及第三方监测单位做好基坑监测工作;(4)重点检查起重吊装作业相关安全管理
4、人员是否在岗,相关人员是否持证上岗;(5)加强生活区及施工现场消防检查,督促施工单位按标准配备消防设备及器材。(6)重点检查施工单位安全隐患排查与治理双重预防机制的执行情况。(7)重点检蛰塔吊进场验收,基础施工及安装、维护保养是否符合施工方案的要求并做好过程旁站。(8)严格按照业主下发的相关管理办法,严格落实三检制度及举牌验收制度。(9)督促施工单位及第三方检测单位做好试验检测工作,严格按照规范要求的抽检频率进行检测。(10)重点检查主体结构钢筋安装质量是否符合图纸要求。(11)重点检查附着式脚手架及满堂支架搭设质量是否符合方案要求。(12)重点检查直螺纹套筒加工及施工质量是否符合设计及规范要求。六、本周安全质量工作总结本周各地块施工进展顺利,机械设备及劳动力投入满足施工进度需求,项目安全、质量整体可控。总体上,安全态势平稳,本周未发生安全及质量事故。
