《(全)室内楼地面防渗漏措施.docx》由会员分享,可在线阅读,更多相关《(全)室内楼地面防渗漏措施.docx(5页珍藏版)》请在第壹文秘上搜索。

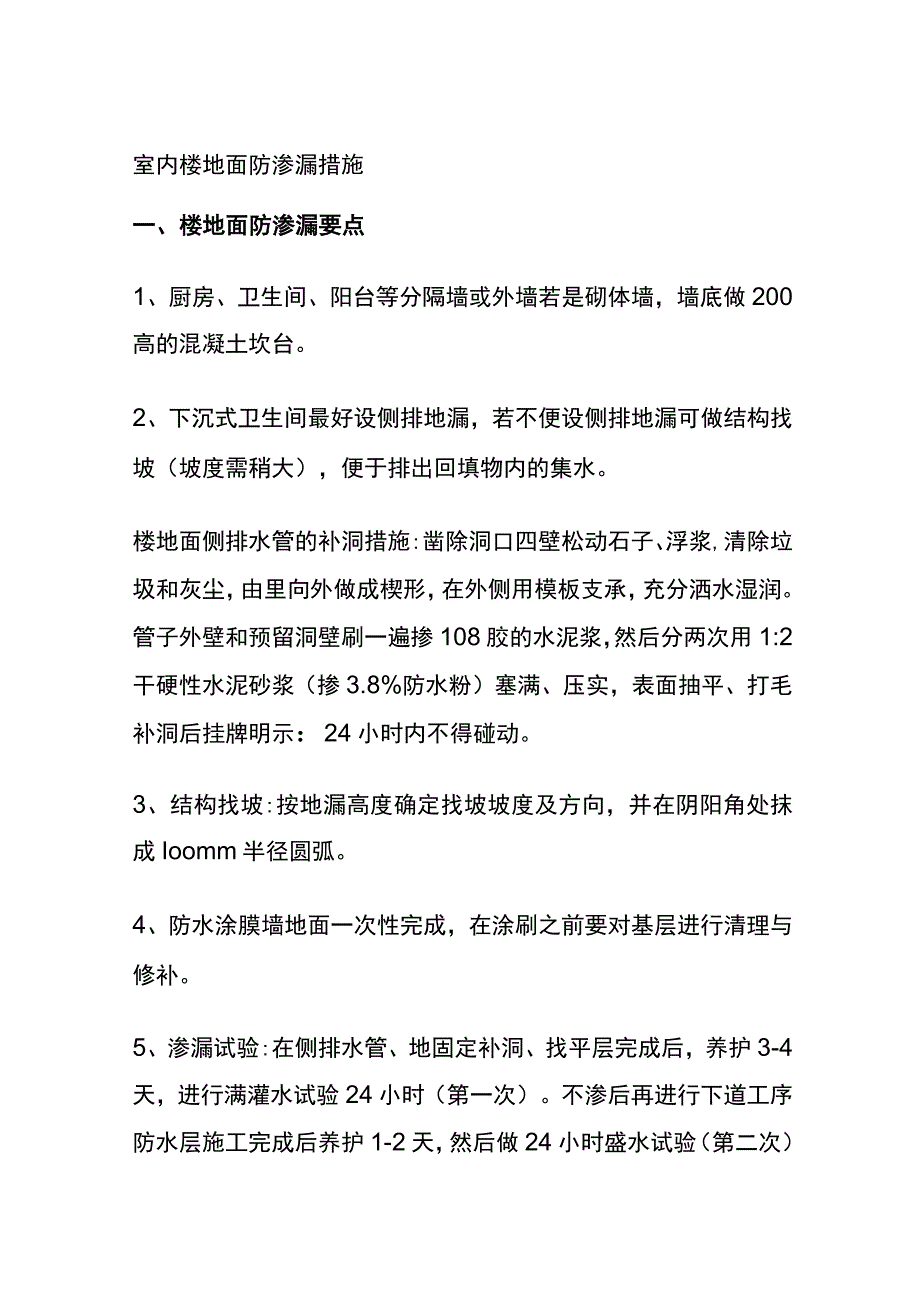

1、室内楼地面防渗漏措施一、楼地面防渗漏要点1、厨房、卫生间、阳台等分隔墙或外墙若是砌体墙,墙底做200高的混凝土坎台。2、下沉式卫生间最好设侧排地漏,若不便设侧排地漏可做结构找坡(坡度需稍大),便于排出回填物内的集水。楼地面侧排水管的补洞措施:凿除洞口四壁松动石子、浮浆,清除垃圾和灰尘,由里向外做成楔形,在外侧用模板支承,充分洒水湿润。管子外壁和预留洞壁刷一遍掺108胶的水泥浆,然后分两次用1:2干硬性水泥砂浆(掺3.8%防水粉)塞满、压实,表面抽平、打毛补洞后挂牌明示:24小时内不得碰动。3、结构找坡:按地漏高度确定找坡坡度及方向,并在阴阳角处抹成Ioomm半径圆弧。4、防水涂膜墙地面一次性完

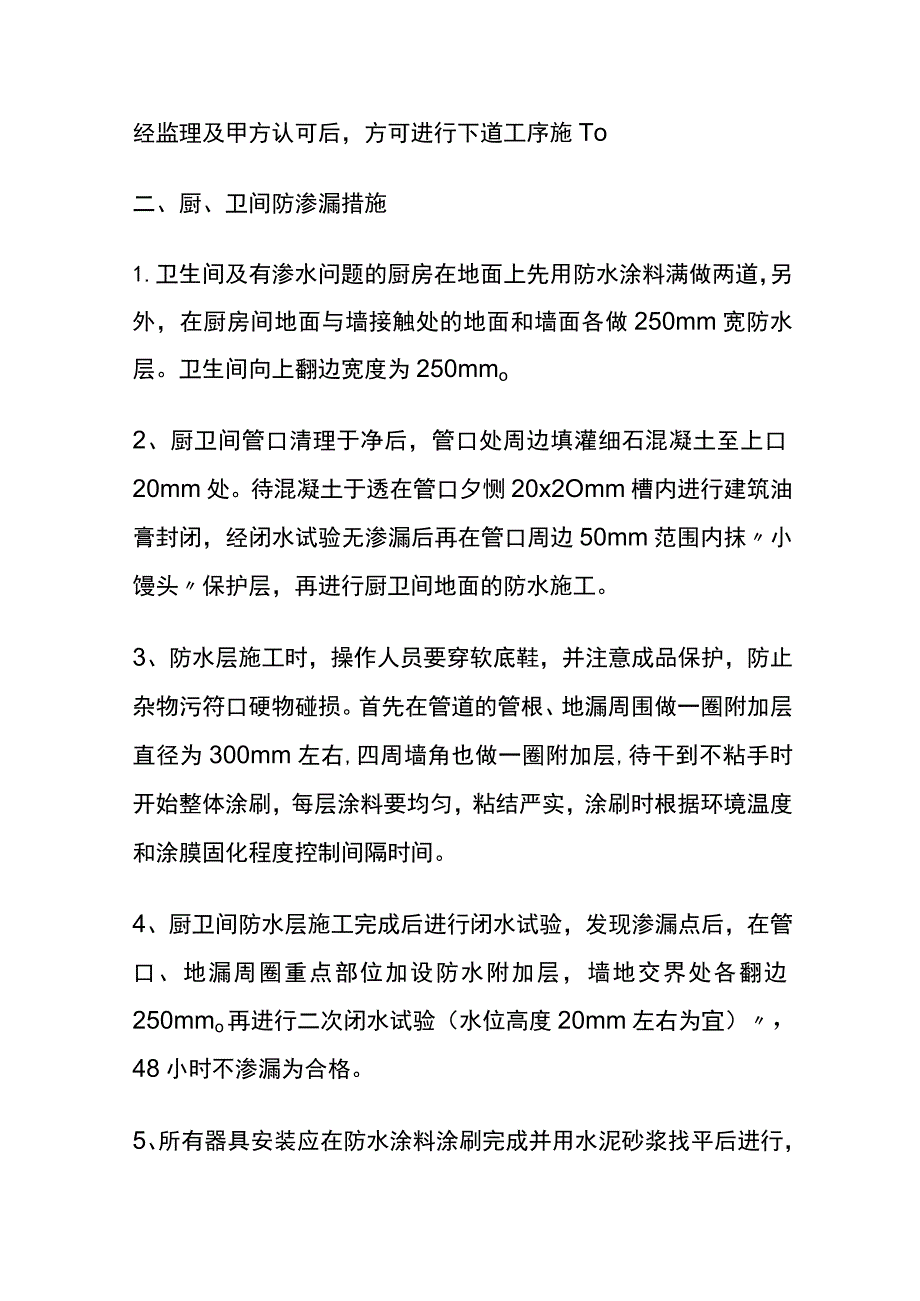

2、成,在涂刷之前要对基层进行清理与修补。5、渗漏试验:在侧排水管、地固定补洞、找平层完成后,养护3-4天,进行满灌水试验24小时(第一次)。不渗后再进行下道工序防水层施工完成后养护1-2天,然后做24小时盛水试验(第二次)经监理及甲方认可后,方可进行下道工序施To二、厨、卫间防渗漏措施1.卫生间及有渗水问题的厨房在地面上先用防水涂料满做两道,另外,在厨房间地面与墙接触处的地面和墙面各做250mm宽防水层。卫生间向上翻边宽度为250mmo2、厨卫间管口清理于净后,管口处周边填灌细石混凝土至上口20mm处。待混凝土于透在管口夕恻20x2Omm槽内进行建筑油膏封闭,经闭水试验无渗漏后再在管口周边50m
3、m范围内抹小馒头保护层,再进行厨卫间地面的防水施工。3、防水层施工时,操作人员要穿软底鞋,并注意成品保护,防止杂物污符口硬物碰损。首先在管道的管根、地漏周围做一圈附加层直径为300mm左右,四周墙角也做一圈附加层,待干到不粘手时开始整体涂刷,每层涂料要均匀,粘结严实,涂刷时根据环境温度和涂膜固化程度控制间隔时间。4、厨卫间防水层施工完成后进行闭水试验,发现渗漏点后,在管口、地漏周圈重点部位加设防水附加层,墙地交界处各翻边250mmo再进行二次闭水试验(水位高度20mm左右为宜),48小时不渗漏为合格。5、所有器具安装应在防水涂料涂刷完成并用水泥砂浆找平后进行,以有效保护防水层。卫生器具安装后与

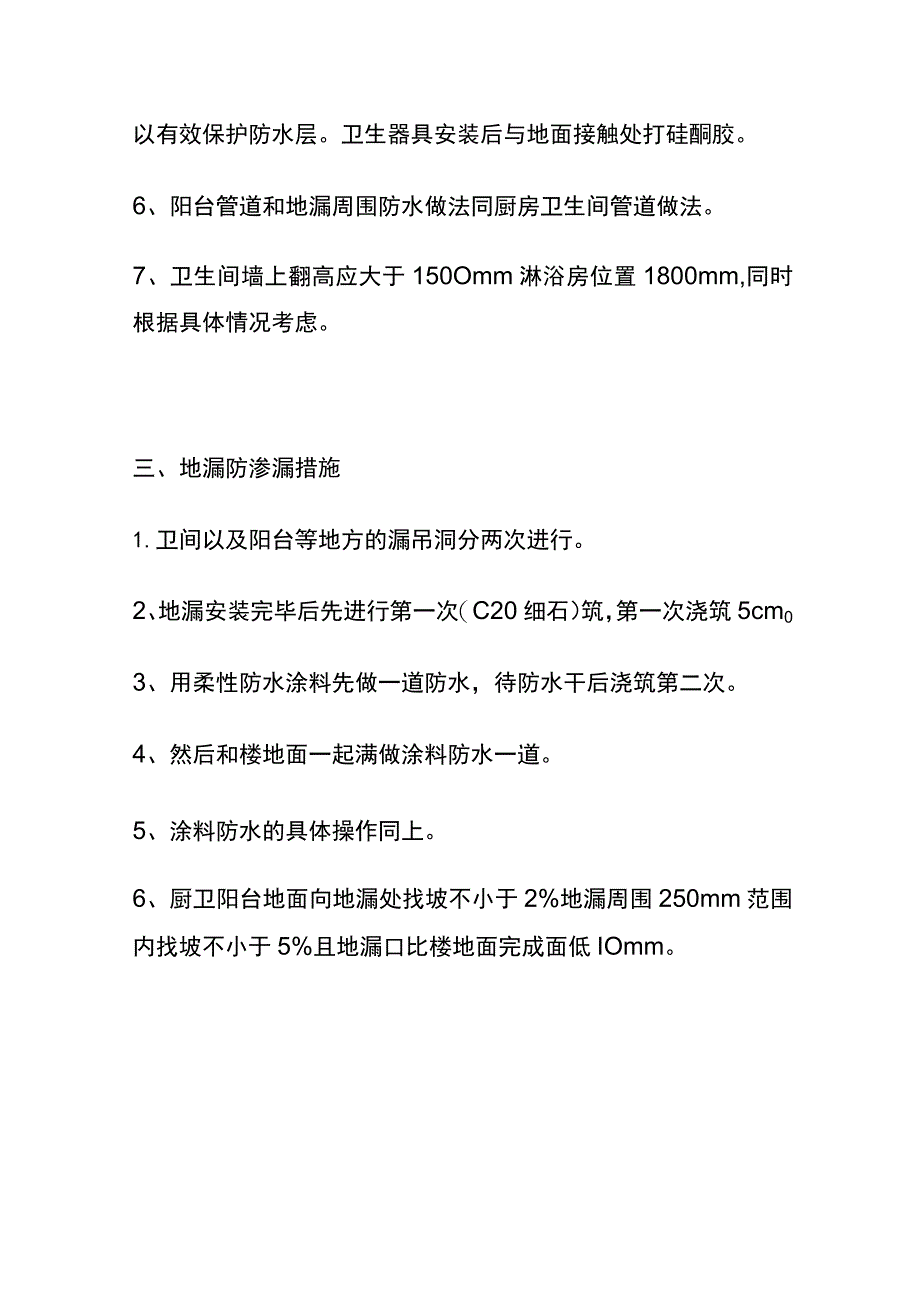

4、地面接触处打硅酮胶。6、阳台管道和地漏周围防水做法同厨房卫生间管道做法。7、卫生间墙上翻高应大于150Omm淋浴房位置1800mm,同时根据具体情况考虑。三、地漏防渗漏措施1.卫间以及阳台等地方的漏吊洞分两次进行。2、地漏安装完毕后先进行第一次(C20细石)筑,第一次浇筑5cm03、用柔性防水涂料先做一道防水,待防水干后浇筑第二次。4、然后和楼地面一起满做涂料防水一道。5、涂料防水的具体操作同上。6、厨卫阳台地面向地漏处找坡不小于2%地漏周围250mm范围内找坡不小于5%且地漏口比楼地面完成面低IOmm。四、管道竖井防渗漏措施1、待管井内管道安装完毕后,对预留洞进行吊洞。2、吊洞使用C20细石
5、分两次进行。第一次浇筑50mm。3、第一次完成后,在其面上做柔性涂料防水一道。4、待第一道防水试水48小时合格后在管井范围内浇筑100mmC20细石磴,同时吊洞第二次一起浇筑,找坡0.5%,坡向卫生间。5、在100mm上满做涂料防水二道,管道四周先用水泥砂浆做成馒头状,然后再做防水。防水完成后做第二次试水试验。6、防水在卧室墙面上翻200mm。7、然后根据管井的大小在100mm上五寸墙,在其下预留一小孔道,使管井中的可能积水排向卫生间。8、如管井中有多根管道时,必须确保管道间距不小于40mmo9、所有吊洞必须专人专洞,全数检查。10、门口处设置IOomm高挡水台。五、穿楼板管道防渗漏措施管道安装完成后支模浇筑混凝土,然后在管根部位打建筑密封膏。基层找平后进行防水层施工,防水层需沿管道上翻50mmo施工完成两天后进行第一次闭水试验,确保管根无渗漏。之后再进行防水保护层、装饰面层的施工。并做第二次闭水试验。五、穿楼板烟道防渗漏措施检查洞口一基层处理一安装烟风道一堵塞孔洞一闭水试验一打密封膏一找平找坡防水附加层一防水层一闭水试验一防水保护层一饰面层一闭水试验。
