XXX市人民医院医技楼工程外架专项施工方案.docx

上传人:p** 文档编号:386202 上传时间:2023-08-06 格式:DOCX 页数:22 大小:195.52KB
下载 相关 举报
XXX市人民医院医技楼工程外架专项施工方案.docx_第1页
第1页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第2页
第2页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第3页
第3页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第4页
第4页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第5页
第5页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第6页
第6页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第7页
第7页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第8页
第8页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第9页
第9页 / 共22页
XXX市人民医院医技楼工程外架专项施工方案.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX市人民医院医技楼工程外架专项施工方案.docx》由会员分享,可在线阅读,更多相关《XXX市人民医院医技楼工程外架专项施工方案.docx(22页珍藏版)》请在第壹文秘上搜索。

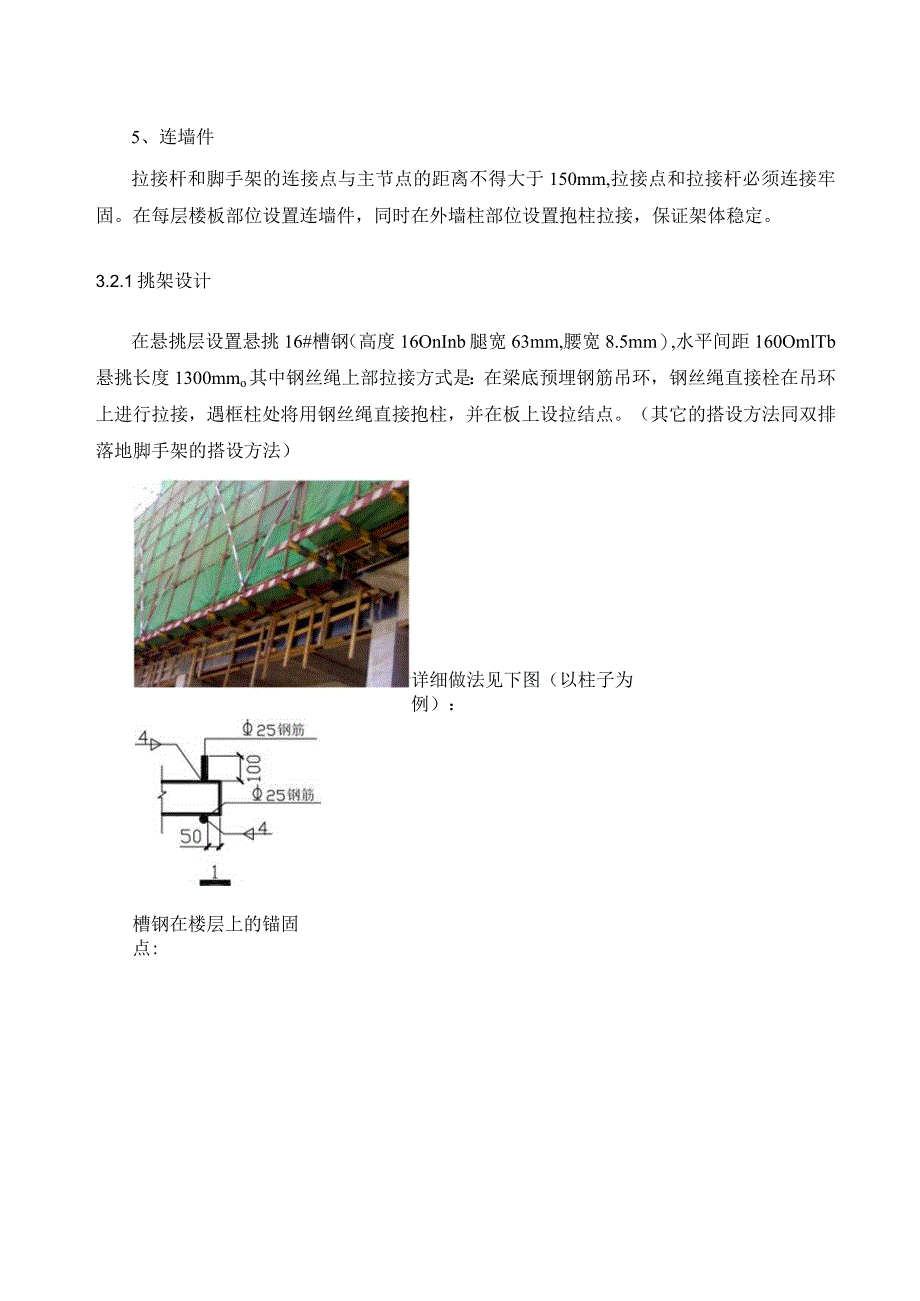

1、XXX市人民医院医技楼工程外架专项施工方案编制:审核:审批:二O二X年XX月5、连墙件拉接杆和脚手架的连接点与主节点的距离不得大于150mm,拉接点和拉接杆必须连接牢固。在每层楼板部位设置连墙件,同时在外墙柱部位设置抱柱拉接,保证架体稳定。3.2.1挑架设计在悬挑层设置悬挑16#槽钢(高度16OnInb腿宽63mm,腰宽8.5mm),水平间距160OmlTb悬挑长度1300mmo其中钢丝绳上部拉接方式是:在梁底预埋钢筋吊环,钢丝绳直接栓在吊环上进行拉接,遇框柱处将用钢丝绳直接抱柱,并在板上设拉结点。(其它的搭设方法同双排落地脚手架的搭设方法)详细做法见下图(以柱子为例):槽钢在楼层上的锚固点:

2、注:槽钢的地储是采用圆钏12预埋,每根立杆处预埋2个埋件,当槽钢固定位置后焊接圆钢和槽钢,焊缝长度值不少于120m。3.2.2挑架立杆、横杆、剪刀撑、拉接点的设计1、立杆:立杆用单杆,纵距160Onlnb横距700mm,接头用对接扣件。内立杆与主体之间距离为350mmo2、大横杆:步距1800mm,接头处连接用对接扣件,与立杆连接用直角扣件。3、小横杆:间距1600mm,与大横杆连接用直角扣件4、剪刀撑:满堂布置剪刀撑,倾斜角度45度。搭接处和与立杆、横杆连接均用旋转扣件。剪刀撑搭接1000mm,三个旋转扣件连接。5、楼层连接点:沿楼高每层设置一道,沿水平方向每隔420Omm设置一道,有拐角处

3、设置一道。在梁位置上使用预埋钢管,然后用扣件连接。6、脚手板:木脚手板满铺,两端使用16号铁丝捆紧在小横杆上。端头再用木条钉上,形成整体。7、安全网:宽180Omnb长600OnInb颜色为绿色,地上部分外架要满挂。8、楼层施工电梯口处的外脚手架搭设。在平面布置中电梯安装位置的楼层处,电梯通道口中心是外架立杆距离1600m的中心,横杆在此处要用短钢管连接,以便于安装电梯时拆除横杆,根据电梯门移动横杆的上下间距。详见下图:此外怫楠开,用拱那连翻阚管1507I;/II1.-J/19、悬挑脚手架首层布置挡脚板,挡脚板做法:20Onlm高,图条的倾角45度,木板外侧布置刷如下图案的挡脚板彩条布。详细做

4、法见下图:挡脚板的做法四、双排落地脚手架的搭设1、脚手架底部立杆选择4000mm和6000mm的两种钢管交错设置。2、在设置第一排连墙件前,脚手架每隔6跨设置一道抛撑,以确保构架稳定和架上操作人员的安全。3、凡有拉接点的位置,拉接点对应的楼板位置,预埋设在梁上中48钢管作为拉接点。4、拉接件和剪刀撑应及时设置,滞后不得超过两步。在顶排连接件之上的架高(以纵向横杆记)不得多于两步,否则应每隔6跨架设一道拉撑。5、杆件端部伸出扣件之处为150mmo6、剪刀撑与大横杆之间要有四道连接,其中钢管搭接接头处一道,中间两道。7、周边脚手架的大横杆必须交圈和立杆拉接固定。8、搭设的脚手架必须横平竖直,整体清

5、晰,图形一致,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。9、脚手架的小横杆、上下步距交叉设置于立柱的不同侧面,使立柱在受荷时偏心减小。如下图:立杆大横杆10、立杆接长用对接扣件。大小横杆与立杆连接采用直角扣件。剪刀撑与立杆或大横杆连接采用3个旋转扣件。剪刀撑的接长采用旋转扣件,不得用对接扣件,搭接长度1000mm;所有扣件要拧紧,可用力矩扳手实测,要求达到4065NM。过小则扣件容易滑移,过大则会引起扣件的铸铁断裂。11、脚手板铺放时,要铺平铺稳,用8号镀锌铁丝捆紧在小横杆上。在立杆下要铺垫脚手板。横杆铺板严禁出现端头超出支撑横杆250mm以上未做固定的探头板,搭接和对接的搭法如下图

6、。12、在搭设脚手架时,要保证立杆的垂直度和大、小横杆的标高和水平度,使脚手架的步距、横距、纵距始终保持一致。13、在搭设高层脚手架时,同时要做好脚手架的接地工作,接地的地极用40X4的扁钢,要求扁钢的电阻不大于4欧姆,埋入地下150Onlm。,再用40X4扁与钢管脚手架连接引出。14、脚手架外立杆内侧用16号铁线满挂安全网,作业层每步必须挂平网,作业层以下每隔100OOmm设置一道木板防护,外排安全网的细部张挂方法如下(见图)15、在1段、7段、9段边缘有结构+0.OOOm向外扩大,此处1层顶板的外架往上采用槽钢悬挑外架方式,以及在外架落到后浇带处时,同样采用槽钢悬挑外架。详见下图:+ 0,

7、000O五、脚手架的验算5.1落地脚手架的验算落地外架要从T.2m开始搭设到地上六层,总高度为24.35m,总架体总高度计算数按25m。首次悬挑脚手架高度为18.1m,以上每次悬挑槽钢高度为17.5m,悬挑槽钢高度以18.5m为计算值,外围安全网全封闭,用于结构作业时为1层作业(即n=l),用于装修施工时为2层同时作业(即n=2)。所在地区的基本风压值为0.55KNm2.脚手架的设计参数为:立杆纵距Ia=L53m,立杆横距lb=0.9m,横杆步距h=L8m,连墙件为2步3跨设置,脚手板为50mm厚跳板。其它设计参数:立杆截面积A=489mm2,立杆的截面抵抗矩为W=(5.08X103)mm3,

8、立杆回转半径i=15.8mm,挡风面积An=L81.0=1.8m2,相应的迎风面积Aw=L818=2.96m2,钢材的抗压强度设计值fc=O.205KNm2;连墙件的横距lw=5.4m,连墙杆的竖距hw=3.6m。1、荷载计算1)恒载的标准值GKG=Hi(gk1+gk3)+n1lagk2查表得gk=O.1904、gk2=0.0922gk3=0.3459用于结构施工:G=25(0.1904+0.0922)+1.80.3459=7.4IKN用于装修施工:G=25(0.1904+0.0922)+2X1.8X0.3459=8.03KN2)活载标准值QKQ=11laqk查表得用于结构施工:qk=1.35

9、KNm2用于装修施工:qk=0.9KNm2结构施工Qk=1.81.35=2.43KN装修施工Q=21.80.9=3.24KN3)风荷载标准值WKWk=laWkW=O.7UsUzwo=AnAw=0.608查表得Us=LO=0.608Uz=1.72W=0.7X0.6081.720.55=0.403KNZm22、脚手架的整体稳定验算1)材料的附加强度分项系数取m=1.56072)计算轴心设计值NN=1.2(G+Q)验算底部截面:用于结构施工:N=1.2(7.41+2.43)=11.808KN用于装修施工:N=1.2(8.03+3.24)=13.524KN3)计算风荷载弯矩MWMw=0.12Wh2验算

10、底部截面:Mw=O.12X0.403X0.92=0.039KN4)确定稳定系数3查表的U=1.50=uhi=1.500.9/0.0158=85.4查表得=0.6925)验算稳定N/(A)+MwWfc(0.9m)将数值带入上式得:结构和装修施工时N/(MjA)+MwW0.146KNZm25.2悬挑水平支架抗弯强度验算11)荷载计算按照搭设4层脚手架作业层施工的最大荷载值,立杆是560道,横杆19320道,跳板3层共18.9吨,脚手架所有钢管、扣件、跳板、安全网总重的134.44吨,所以每根单立杆的恒载取2.6kN,活荷载根据JGJ1302001规定取5kNm2.则施工荷载=IaIbX5=(1.6

11、X0.9)5=7.2kN,7.22=3.6kN荷载N=1.22.61.43.6=8.16kN计算简图3)抗弯验算最大弯矩Mmax=Fab2(3-bl)212=8.160.402X0.9(3-0.4.0/1.2)/2X1.22=0.84kNm0=MmaxymaxZIy查表得:Iy=53.2104mm4,ymax=70mm。=0.841000100070/(53.2104)110.5Nmm2215Nmm2满足要求4)A点的抗剪验算A点反力R=11N16=11X8.16/16=5.6IkNT=RA=5.61X1000/2131=2.6N=0.8=0.8215=172Nmm2T=2.6Nmm211.9

12、6KN满足要求3、稳定性验算计算高度取8X2.9=23.2m,施工荷载取3个作业层1)恒载标准值GK=Hi(gkl+gk3)+nllagk2查表得:gk1=0.1058,gk2=0.3587,gk3=0.0728,n1=3,Ia=1.6mHi=23.2mGk=23.2(0.1058+0.0728)+31.60.3587=5.86kN2)施工荷载标准值:Qk=nIlaqknl=3,Ia=1.6m,查表得:qk=1.24Qk=31.61.24=5.95kN3)风荷载标准值:Wk=IaWkwk=0.7suZWO=0.724,Ia=1.6m,us=l=0.724,w0=0.35,Hz=3.74wk=0

13、.7X0.7243.740.35=0.6634Wk=1.60.7240.6634=0.76854)脚手架整体稳定性验算:(1)确定材料强度附加分项系数YM因组合风荷载,取Ym=L5607(2)轴心力设计值N=1.2(NGK+NQK)=1.2(GK+QK)=1.2(5.86+5.95)=11.81kN(3)风荷载弯矩MWMw=0.12qwkh2=0.12WkX1.82=0.120.76853.04=0.2084kN(4)确定稳定系数查表得:U=1.43=hi=1.431.80.1058=163查表得:=0.265(5)稳定验算0.9(N7A)+MwWfcmN,=11.81kN,Mw=0.2084KN-m,W=5103mm3,=0.265,A=4.89102mm2fC=

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
