1、保温墙面施工方案一、做法要求(l)810厚面砖(2)聚合物砂浆(东西立面掺入防水剂)(3)镀锌钢丝网,锚固件锚固在基础上(4)40厚发泡陶瓷保温板(5)20厚1:3水泥砂浆粉刷(6)刷界面剂处理一道(7)小型混凝土砌块墙(混凝土墙)二、外墙发泡陶瓷保温层施工(一)主要性能指标序号检验项目单位标准要求1密度Kg/m32802导热系数w/(mk)0.083尺寸稳定性%0.34垂直于板面方向的抗拉强度MPa0.255燃烧的性能Al(二)施工要求及施工条件1、基层墙体已经验收合格。门窗框及墙身上各种进户管线、水落管支架及预埋件等按设计要求安装完毕。2、基层墙体及找平层应该干燥,环境温度不得低于5度,五

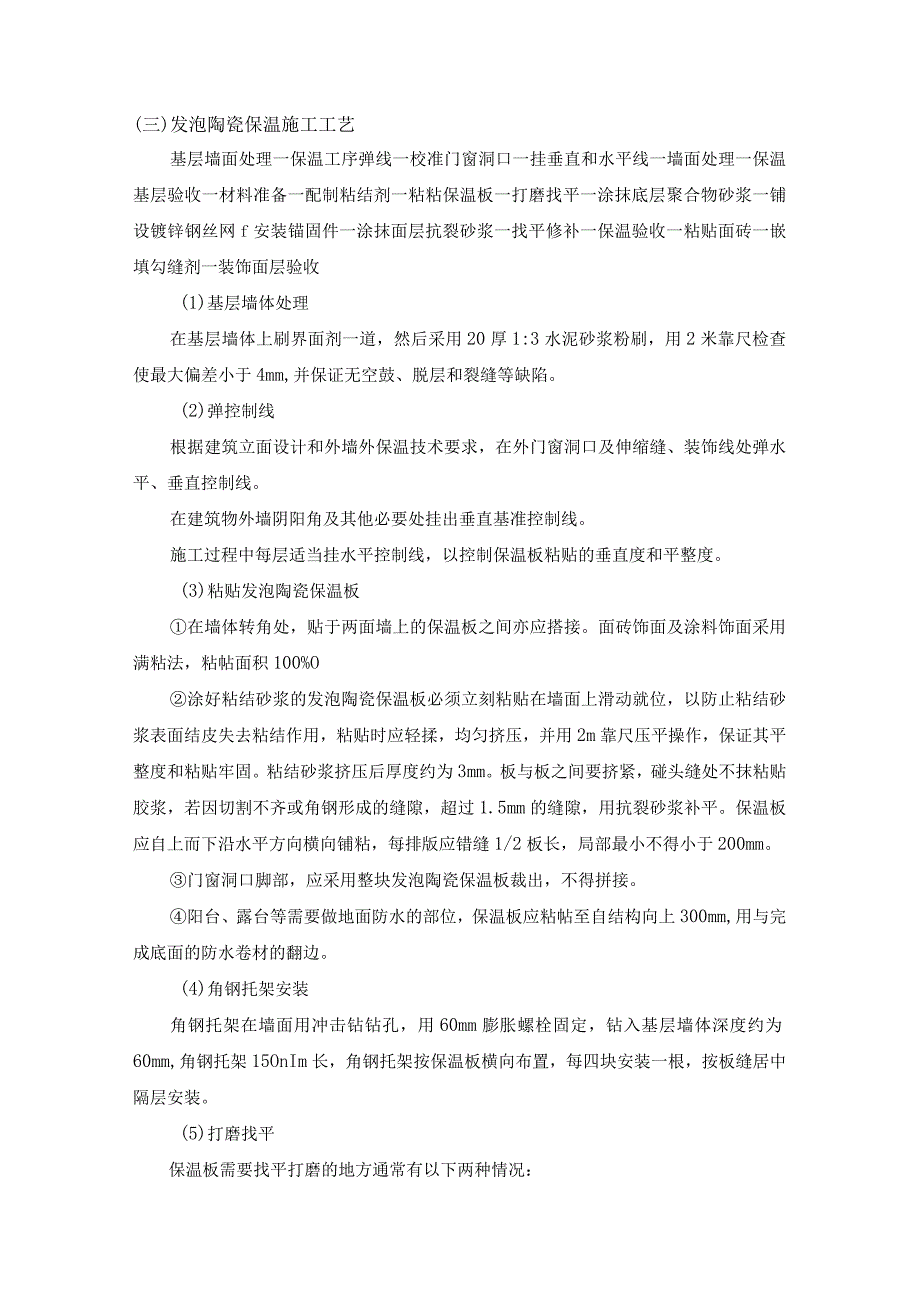

2、级以上大风及大雨天气不得施工。3、外脚手架拉结已经移到门窗洞口处。4、夏季施工时应采取有效措施防止雨水冲刷墙面。5、基层墙面不应出现空鼓开裂等现象,表面无油渍、浮尘、脱模剂等附着物,施工孔洞、架眼、残缺部分应该用聚合物水泥砂浆或者细石混凝土填补整平。6、搭设搅拌棚,所有材料必须在搅拌棚内进行机械作业。7、施工队必须派专人打浆。配合各种浆料必须严格按照厂家规定的配合比进行。(三)发泡陶瓷保温施工工艺基层墙面处理一保温工序弹线一校准门窗洞口一挂垂直和水平线一墙面处理一保温基层验收一材料准备一配制粘结剂一粘粘保温板一打磨找平一涂抹底层聚合物砂浆一铺设镀锌钢丝网f安装锚固件一涂抹面层抗裂砂浆一找平修补

3、一保温验收一粘贴面砖一嵌填勾缝剂一装饰面层验收(1)基层墙体处理在基层墙体上刷界面剂一道,然后采用20厚1:3水泥砂浆粉刷,用2米靠尺检查使最大偏差小于4mm,并保证无空鼓、脱层和裂缝等缺陷。(2)弹控制线根据建筑立面设计和外墙外保温技术要求,在外门窗洞口及伸缩缝、装饰线处弹水平、垂直控制线。在建筑物外墙阴阳角及其他必要处挂出垂直基准控制线。施工过程中每层适当挂水平控制线,以控制保温板粘贴的垂直度和平整度。(3)粘贴发泡陶瓷保温板在墙体转角处,贴于两面墙上的保温板之间亦应搭接。面砖饰面及涂料饰面采用满粘法,粘帖面积100%O涂好粘结砂浆的发泡陶瓷保温板必须立刻粘贴在墙面上滑动就位,以防止粘结砂

4、浆表面结皮失去粘结作用,粘贴时应轻揉,均匀挤压,并用2m靠尺压平操作,保证其平整度和粘贴牢固。粘结砂浆挤压后厚度约为3mm。板与板之间要挤紧,碰头缝处不抹粘贴胶浆,若因切割不齐或角钢形成的缝隙,超过1.5mm的缝隙,用抗裂砂浆补平。保温板应自上而下沿水平方向横向铺粘,每排版应错缝1/2板长,局部最小不得小于200mm。门窗洞口脚部,应采用整块发泡陶瓷保温板裁出,不得拼接。阳台、露台等需要做地面防水的部位,保温板应粘帖至自结构向上300mm,用与完成底面的防水卷材的翻边。(4)角钢托架安装角钢托架在墙面用冲击钻钻孔,用60mm膨胀螺栓固定,钻入基层墙体深度约为60mm,角钢托架15OnIm长,角

5、钢托架按保温板横向布置,每四块安装一根,按板缝居中隔层安装。(5)打磨找平保温板需要找平打磨的地方通常有以下两种情况:保温板接缝不平处:用衬有平整处理的粗纱纸打磨,打磨动作宜为轻柔的圆周运动,不宜沿着与把保温板接缝平行的方向打磨。打磨后应用刷子或压缩空气将打磨操作产生的碎屑、及其它浮灰清理干净。保温板粘结不平处:用聚合物砂浆找平,找平前应刷界面剂。(6)铺贴钢丝网抹聚合物砂浆底层剪割相应大小的钢丝网,将钢丝网压入发泡陶瓷保温板上,安装锚固件,钢丝网不搭接,需要搭接的部位采用玻纤网搭接。由于钢丝网容易翘起,采用“U”形卡压入保温板内,帮助临时固定钢丝网。阴阳角和门窗口边钢丝网不弯折,不搭接,在阴

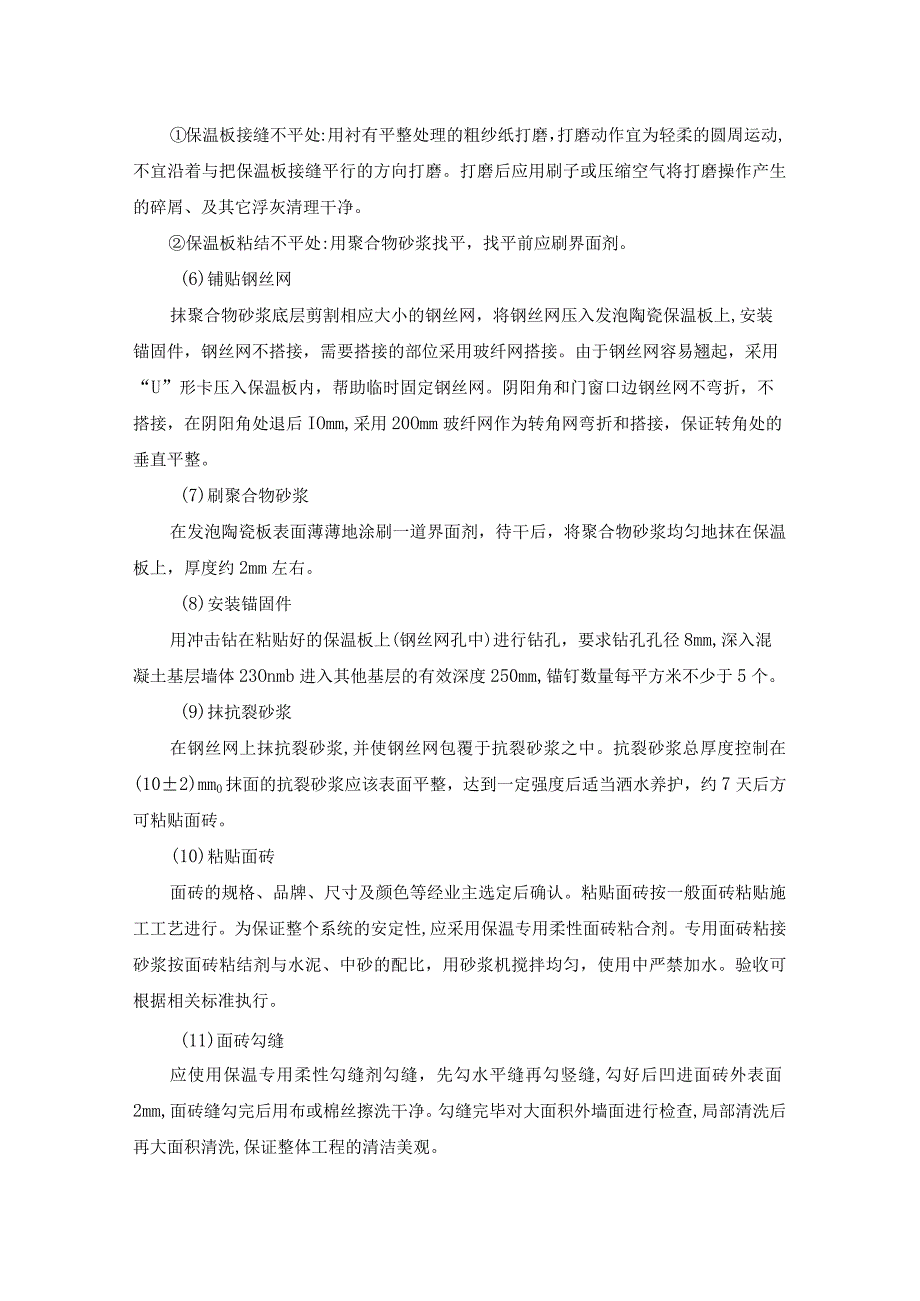

6、阳角处退后IOmm,采用20Omm玻纤网作为转角网弯折和搭接,保证转角处的垂直平整。(7)刷聚合物砂浆在发泡陶瓷板表面薄薄地涂刷一道界面剂,待干后,将聚合物砂浆均匀地抹在保温板上,厚度约2mm左右。(8)安装锚固件用冲击钻在粘贴好的保温板上(钢丝网孔中)进行钻孔,要求钻孔孔径8mm,深入混凝土基层墙体23Onmb进入其他基层的有效深度250mm,锚钉数量每平方米不少于5个。(9)抹抗裂砂浆在钢丝网上抹抗裂砂浆,并使钢丝网包覆于抗裂砂浆之中。抗裂砂浆总厚度控制在(102)mm0抹面的抗裂砂浆应该表面平整,达到一定强度后适当洒水养护,约7天后方可粘贴面砖。(10)粘贴面砖面砖的规格、品牌、尺寸及颜

7、色等经业主选定后确认。粘贴面砖按一般面砖粘贴施工工艺进行。为保证整个系统的安定性,应采用保温专用柔性面砖粘合剂。专用面砖粘接砂浆按面砖粘结剂与水泥、中砂的配比,用砂浆机搅拌均匀,使用中严禁加水。验收可根据相关标准执行。(11)面砖勾缝应使用保温专用柔性勾缝剂勾缝,先勾水平缝再勾竖缝,勾好后凹进面砖外表面2mm,面砖缝勾完后用布或棉丝擦洗干净。勾缝完毕对大面积外墙面进行检查,局部清洗后再大面积清洗,保证整体工程的清洁美观。(12)外墙面砖的加固措施采用金属锚栓固定镀锌钢丝的方法:在保温层和第一道抗裂砂浆施工完24h后进行,同时应保证钢丝网大面平整,钢丝网完成后采用金属螺栓固定,金属螺栓锚固深度如下:锚入基层230mm+保温层厚度+聚合物砂浆厚度。对高层建筑,从10层起金属锚栓间距为300mm,10层以下金属膨胀螺栓间距为500mm。
