地面花岗岩铺贴施工作业指导书.docx

上传人:p** 文档编号:386723 上传时间:2023-08-06 格式:DOCX 页数:4 大小:22.66KB
下载 相关 举报

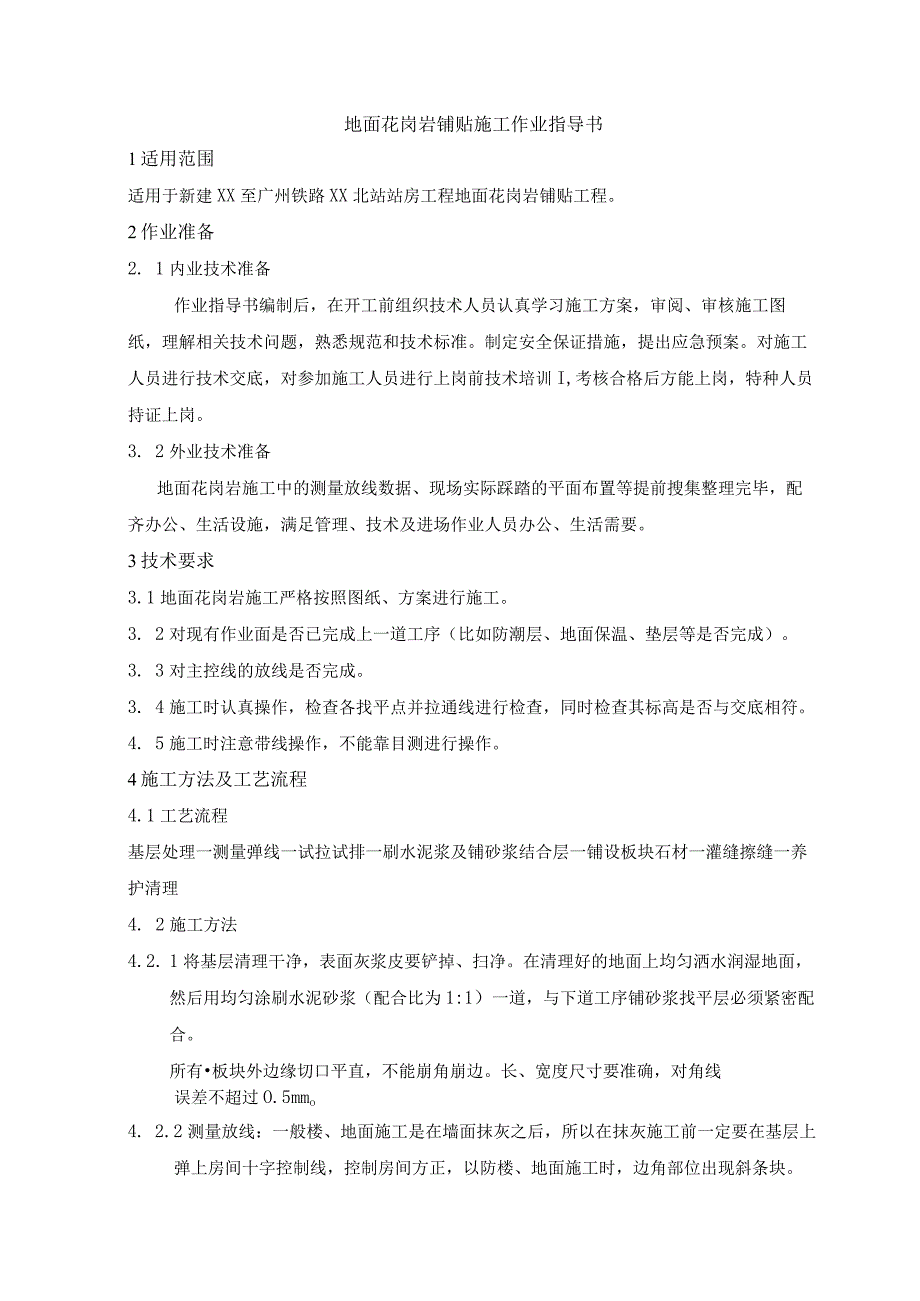

地面花岗岩铺贴施工作业指导书.docx_第1页
第1页 / 共4页
地面花岗岩铺贴施工作业指导书.docx_第2页

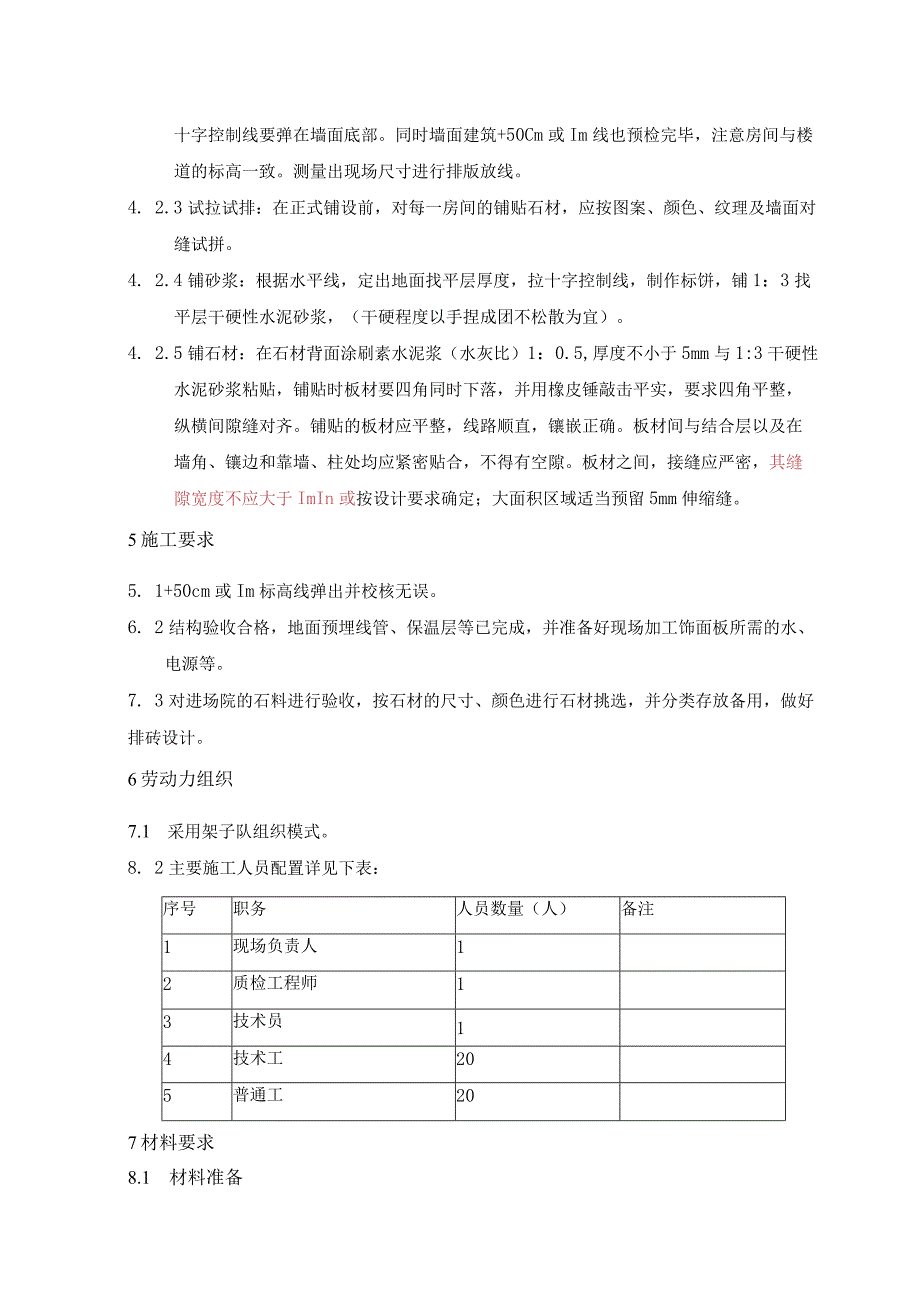

第2页 / 共4页
地面花岗岩铺贴施工作业指导书.docx_第3页

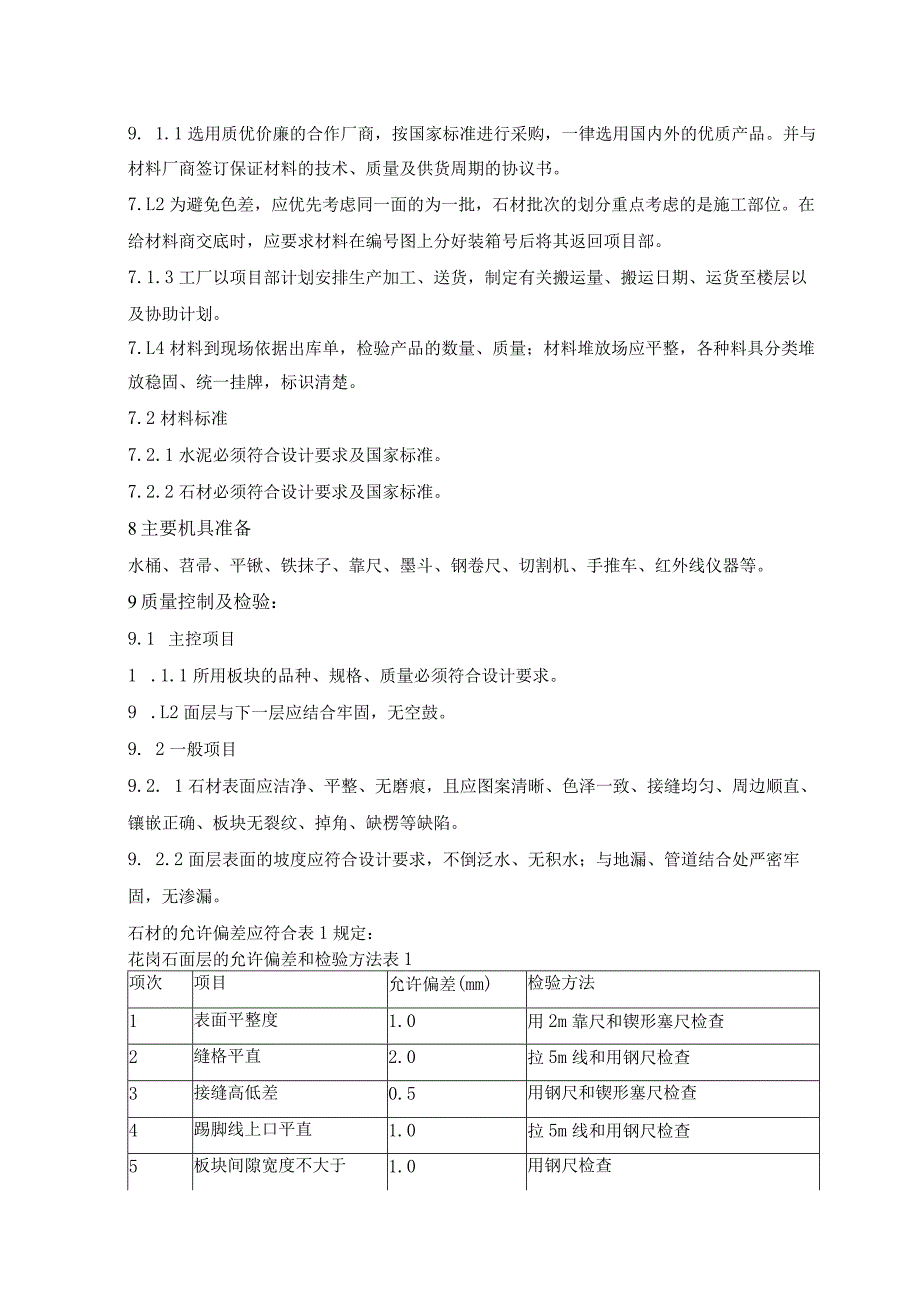

第3页 / 共4页
地面花岗岩铺贴施工作业指导书.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《地面花岗岩铺贴施工作业指导书.docx》由会员分享,可在线阅读,更多相关《地面花岗岩铺贴施工作业指导书.docx(4页珍藏版)》请在第壹文秘上搜索。

1、地面花岗岩铺贴施工作业指导书1适用范围适用于新建XX至广州铁路XX北站站房工程地面花岗岩铺贴工程。2作业准备2. 1内业技术准备作业指导书编制后,在开工前组织技术人员认真学习施工方案,审阅、审核施工图纸,理解相关技术问题,熟悉规范和技术标准。制定安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训I,考核合格后方能上岗,特种人员持证上岗。3. 2外业技术准备地面花岗岩施工中的测量放线数据、现场实际踩踏的平面布置等提前搜集整理完毕,配齐办公、生活设施,满足管理、技术及进场作业人员办公、生活需要。3技术要求3.1地面花岗岩施工严格按照图纸、方案进行施工。3. 2对现

2、有作业面是否已完成上一道工序(比如防潮层、地面保温、垫层等是否完成)。3. 3对主控线的放线是否完成。3. 4施工时认真操作,检查各找平点并拉通线进行检查,同时检查其标高是否与交底相符。4. 5施工时注意带线操作,不能靠目测进行操作。4施工方法及工艺流程4.1工艺流程基层处理一测量弹线一试拉试排一刷水泥浆及铺砂浆结合层一铺设板块石材一灌缝擦缝一养护清理4. 2施工方法4.2. 1将基层清理干净,表面灰浆皮要铲掉、扫净。在清理好的地面上均匀洒水润湿地面,然后用均匀涂刷水泥砂浆(配合比为1:1)一道,与下道工序铺砂浆找平层必须紧密配合。所有板块外边缘切口平直,不能崩角崩边。长、宽度尺寸要准确,对角

3、线误差不超过O.5mmo4. 2.2测量放线:一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条块。十字控制线要弹在墙面底部。同时墙面建筑+50Cm或Im线也预检完毕,注意房间与楼道的标高一致。测量出现场尺寸进行排版放线。4. 2.3试拉试排:在正式铺设前,对每一房间的铺贴石材,应按图案、颜色、纹理及墙面对缝试拼。4. 2.4铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,制作标饼,铺1:3找平层干硬性水泥砂浆,(干硬程度以手捏成团不松散为宜)。4. 2.5铺石材:在石材背面涂刷素水泥浆(水灰比)1:0.

4、5,厚度不小于5mm与1:3干硬性水泥砂浆粘贴,铺贴时板材要四角同时下落,并用橡皮锤敲击平实,要求四角平整,纵横间隙缝对齐。铺贴的板材应平整,线路顺直,镶嵌正确。板材间与结合层以及在墙角、镶边和靠墙、柱处均应紧密贴合,不得有空隙。板材之间,接缝应严密,其缝隙宽度不应大于ImIn或按设计要求确定;大面积区域适当预留5mm伸缩缝。5施工要求5. 1+50cm或Im标高线弹出并校核无误。6. 2结构验收合格,地面预埋线管、保温层等已完成,并准备好现场加工饰面板所需的水、电源等。7. 3对进场院的石料进行验收,按石材的尺寸、颜色进行石材挑选,并分类存放备用,做好排砖设计。6劳动力组织7.1 采用架子队

5、组织模式。8. 2主要施工人员配置详见下表:序号职务人员数量(人)备注1现场负责人12质检工程师13技术员14技术工205普通工207材料要求8.1 材料准备9. 1.1选用质优价廉的合作厂商,按国家标准进行采购,一律选用国内外的优质产品。并与材料厂商签订保证材料的技术、质量及供货周期的协议书。7.L2为避免色差,应优先考虑同一面的为一批,石材批次的划分重点考虑的是施工部位。在给材料商交底时,应要求材料在编号图上分好装箱号后将其返回项目部。7.1.3工厂以项目部计划安排生产加工、送货,制定有关搬运量、搬运日期、运货至楼层以及协助计划。7.L4材料到现场依据出库单,检验产品的数量、质量;材料堆放

6、场应平整,各种料具分类堆放稳固、统一挂牌,标识清楚。7.2材料标准7.2.1水泥必须符合设计要求及国家标准。7.2.2石材必须符合设计要求及国家标准。8主要机具准备水桶、苕帚、平锹、铁抹子、靠尺、墨斗、钢卷尺、切割机、手推车、红外线仪器等。9质量控制及检验:9.1 主控项目1 .1.1所用板块的品种、规格、质量必须符合设计要求。9 .L2面层与下一层应结合牢固,无空鼓。9. 2一般项目9.2. 1石材表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。9. 2.2面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处严密牢固

7、,无渗漏。石材的允许偏差应符合表1规定:花岗石面层的允许偏差和检验方法表1项次项目允许偏差(mm)检验方法1表面平整度1.0用2m靠尺和锲形塞尺检查2缝格平直2.0拉5m线和用钢尺检查3接缝高低差0.5用钢尺和锲形塞尺检查4踢脚线上口平直1.0拉5m线和用钢尺检查5板块间隙宽度不大于1.0用钢尺检查满足以匕要求即可,如有特殊要求据实而定。10安全及环保要求:10. 1安全要求10. 1.1加强对作业人员的安全、环境意识教育,严格遵守公司关于环境、职业健康、安全作业指导书的有关规定。10.1. 2使用电动工具不得随意拉接电线。10. 1.3使用电动工具时要小心谨慎,正确使用。10.2. 4施工过

8、程中产生的垃圾要运到指定地方集中处理。11成品保护11.1存放石材板块,不得雨淋、水泡、长期日晒。一般采用板块立放,光面相对。板块的背面应支垫木方。在施工现场内倒运时,也须如此。IL2运输石材板块、水泥砂浆时,应采取措施防止碰撞已作完的墙面、门口等。铺设地面用水时防止浸泡、污染其他房间地面墙面。11.3 试拼应在地面平整的房间或操作棚内进行。调整板块人员宜穿干净的软底鞋搬动、调整板块。11.4 铺砌花岗石板块过程中,操作人员应做到随铺随砌随揩净,揩净板面应该用软毛刷和白色干布。11.5 新铺砌的花岗石板块的房间应临时封闭。当操作人员和检查人员踩踏新铺砌的板块时,要穿软底鞋,并且轻踏在一块板材上。11.6 在花岗石地面上行走时,结合层砂浆的抗压强度不得低于L2MPa.IL7花岗石地面完工后,房间封闭,粘贴层上强度后,方可上人。在没有完全完工的情况下,进行成品保护,防止金属及硬质物品划伤石材表面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
