调水泵站工程材料采购方案.docx

上传人:p** 文档编号:388324 上传时间:2023-08-06 格式:DOCX 页数:16 大小:60.08KB
下载 相关 举报
调水泵站工程材料采购方案.docx_第1页
第1页 / 共16页
调水泵站工程材料采购方案.docx_第2页
第2页 / 共16页
调水泵站工程材料采购方案.docx_第3页
第3页 / 共16页
调水泵站工程材料采购方案.docx_第4页
第4页 / 共16页
调水泵站工程材料采购方案.docx_第5页
第5页 / 共16页
调水泵站工程材料采购方案.docx_第6页
第6页 / 共16页
调水泵站工程材料采购方案.docx_第7页
第7页 / 共16页
调水泵站工程材料采购方案.docx_第8页
第8页 / 共16页
调水泵站工程材料采购方案.docx_第9页
第9页 / 共16页
调水泵站工程材料采购方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《调水泵站工程材料采购方案.docx》由会员分享,可在线阅读,更多相关《调水泵站工程材料采购方案.docx(16页珍藏版)》请在第壹文秘上搜索。

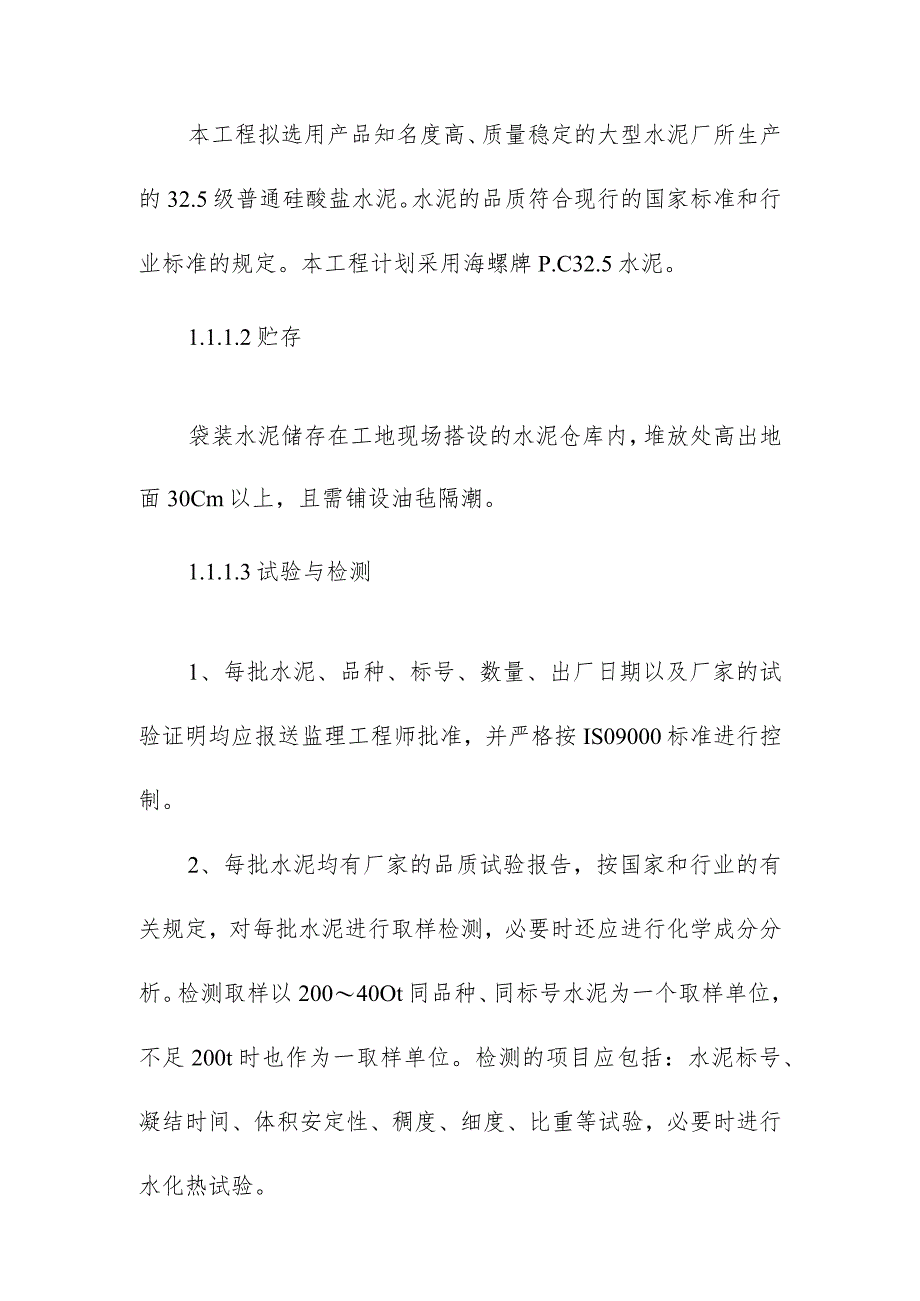

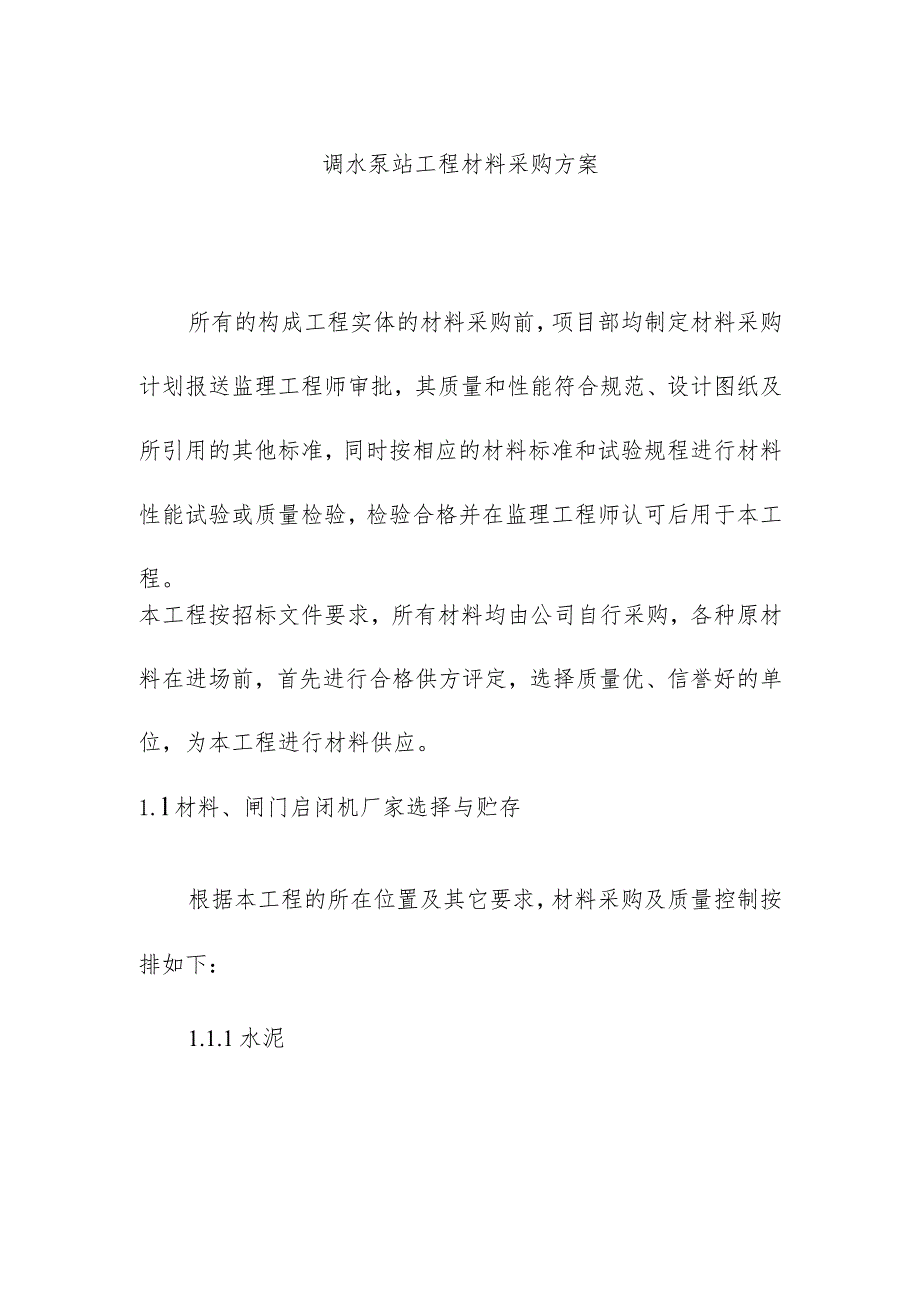

1、调水泵站工程材料采购方案所有的构成工程实体的材料采购前,项目部均制定材料采购计划报送监理工程师审批,其质量和性能符合规范、设计图纸及所引用的其他标准,同时按相应的材料标准和试验规程进行材料性能试验或质量检验,检验合格并在监理工程师认可后用于本工程。本工程按招标文件要求,所有材料均由公司自行采购,各种原材料在进场前,首先进行合格供方评定,选择质量优、信誉好的单位,为本工程进行材料供应。1.l材料、闸门启闭机厂家选择与贮存根据本工程的所在位置及其它要求,材料采购及质量控制按排如下:1.1.1水泥本工程拟选用产品知名度高、质量稳定的大型水泥厂所生产的32.5级普通硅酸盐水泥。水泥的品质符合现行的国家

2、标准和行业标准的规定。本工程计划采用海螺牌P.C32.5水泥。1.1.1.2贮存袋装水泥储存在工地现场搭设的水泥仓库内,堆放处高出地面30Cm以上,且需铺设油毡隔潮。1.1.1.3试验与检测1、每批水泥、品种、标号、数量、出厂日期以及厂家的试验证明均应报送监理工程师批准,并严格按IS09000标准进行控制。2、每批水泥均有厂家的品质试验报告,按国家和行业的有关规定,对每批水泥进行取样检测,必要时还应进行化学成分分析。检测取样以20040Ot同品种、同标号水泥为一个取样单位,不足200t时也作为一取样单位。检测的项目应包括:水泥标号、凝结时间、体积安定性、稠度、细度、比重等试验,必要时进行水化热

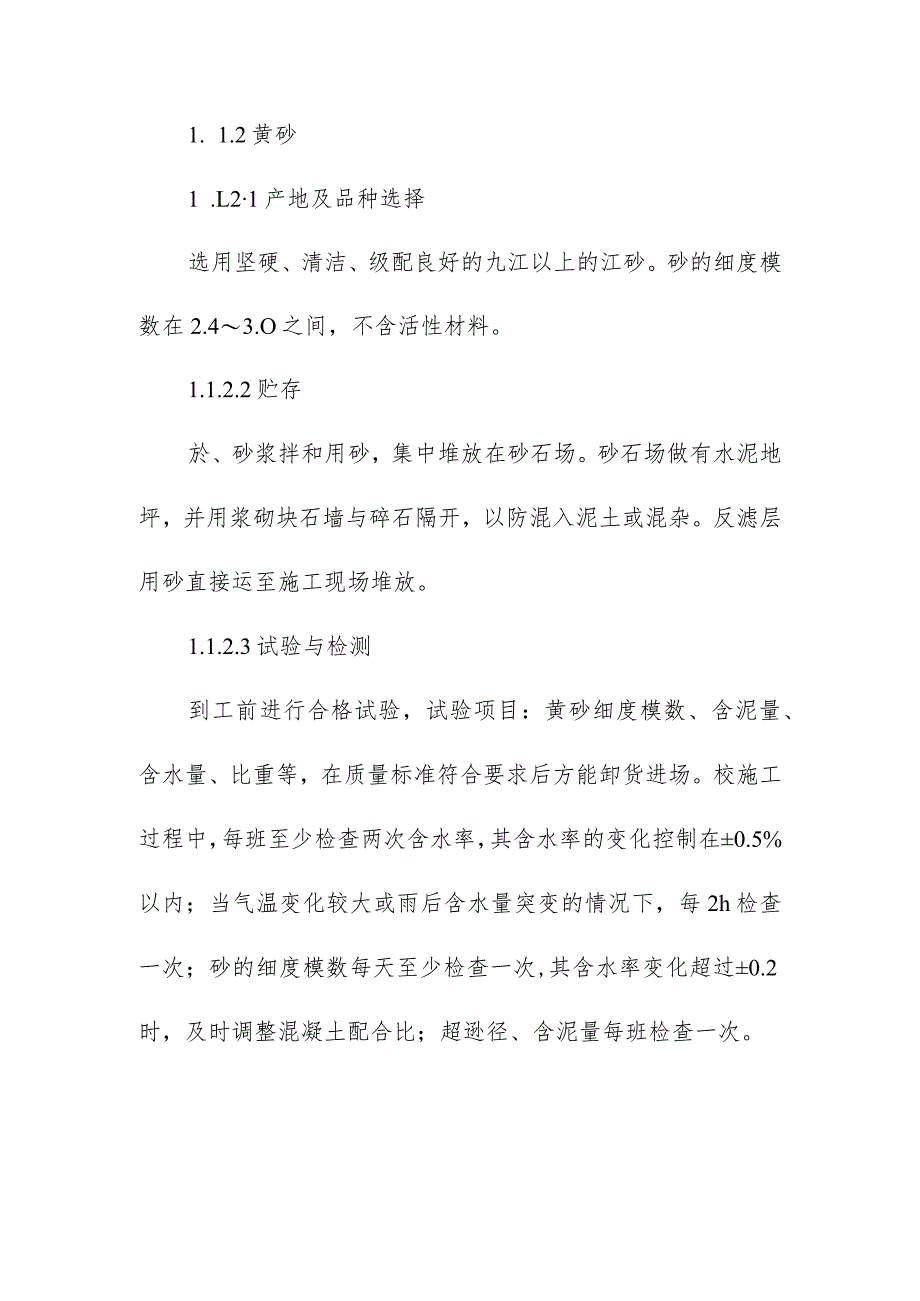

3、试验。1. 1.2黄砂1 .L21产地及品种选择选用坚硬、清洁、级配良好的九江以上的江砂。砂的细度模数在2.43.O之间,不含活性材料。1.1.2.2贮存於、砂浆拌和用砂,集中堆放在砂石场。砂石场做有水泥地坪,并用浆砌块石墙与碎石隔开,以防混入泥土或混杂。反滤层用砂直接运至施工现场堆放。1.1.2.3试验与检测到工前进行合格试验,试验项目:黄砂细度模数、含泥量、含水量、比重等,在质量标准符合要求后方能卸货进场。校施工过程中,每班至少检查两次含水率,其含水率的变化控制在0.5%以内;当气温变化较大或雨后含水量突变的情况下,每2h检查一次;砂的细度模数每天至少检查一次,其含水率变化超过0.2时,及

4、时调整混凝土配合比;超逊径、含泥量每班检查一次。LL3.1产地及品种选择本工程拟选用镇江产的的碎石。碎石级配,最大粒径等应符合招标文件及规范、标准要求。1.L3.2运输碎石船运至工地临时码头,通过皮带输送机卸料。自卸汽车运至施工现场。1.L3.3贮存於拌和用碎石,集中堆放在砂石场。砂石场做有水泥地坪,并用砖墙与砂隔开,以防混入泥土或混杂。1. 垫层和道路用碎石直接运至施工现场堆放。2. 1.3.4试验与检测到工前在船上目测合格后卸货进场。每批硅用碎石均按规范检测检颗粒级配、含泥量、针、片颗粒含量、强度、坚固性、有害物质含量等,检验合格使用。於施工过程中,每班至少检查两次含水率,其含水率的变化控

5、制在0.2%以内;当气温变化较大或雨后含水量突变的情况下,每2h检查一次;其含水率变化超过0.2时,及时调整混凝土配合比;超逊径、含泥量每班检查一次。I .1.4预拌舲(商品舲)根据招标文件要求泵站主体工程采用预拌硅。II .4.1预拌校厂家选择本工程拟采用具有相应预拌於生产资质的厂家,报监理工程师同意实施。III 4.2运输浇筑校运输采用社运输罐车至现场,浇筑采用於输送泵进行操作。1.L4.3试验、检测为确保聆施工质量,每次硅浇筑均应提供所购商品校等符合有关质量标准的证明书。预拌校到工地现场应进行开仓鉴定,测定其於坍落度是否符合要求,每次浇筑均应按规范要求留置相应数量的胫试块。1.1.5钢材

6、本工程钢筋为自购,本工程拟选用江苏永钢和江苏沙钢产的钢材。1.L5.2运输钢材采用汽车直接运至施工现场。1. 1.5.3贮存不同型号的钢筋标明并分别堆放,以便识别。钢筋应保持清洁并应无锈蚀,锈屑、氧化皮、油脂、泥土、油漆、滴下的砂浆以及盐类或其他任何材料污染等,使粒与钢筋之间握固力不受到损害。所有材料应堆在块石或舲的支承上并复盖好,离地面至少有150毫米的净空,并以足够的支撑防止钢筋变形。1.L5.4试验与检测为了确保原材料的质量,每批钢筋进货时都必须有相应的出厂质保书,到工地后,根据规格、数量按有关规范规定分批做机械性能抽样试验。试验合格后才能使用,不合格材料严禁使用。花岗岩根据招标文件所列

7、的要求采用五莲红。1.L6.1花岗岩的选择在确定具体的花岗岩(山东五莲红)供货单位之前,我方将先行派出专门采购人员,赴山东进行实际考察,然后根据考察结果,选择至少三家供货单位,请业主到现场考察,如有经业主确认的合格供应商,则我方将采用该供应商的石材。1.1.11.2贮存石材进入施工场后,在指定的堆放场地堆放,堆放地必须平整压实,堆放高度小于1,8%每层堆放一件,件与件之间不得叠放,装卸过程中,不得损坏板面,造成边角缺损的不得使用。1.1.6闸门、拦污栅及启闭机1. 1.6.1生产厂家选择本工程拟选用产品知名度高、质量稳定、具有相应资质的厂家,其闸门、拦污栅、启闭机的质量必须符合现行的国家标准和

8、行业标准的规定。1.LlL2运输采用汽车直接运至施工现场。2. 1.11.2贮存按闸门、启闭机的型号分别进行标识,分别堆放,以便识别,应保持清洁并应无锈蚀,锈屑、氧化皮、油脂、泥土、油漆、滴下的砂浆以及盐类或其他任何材料污染等。所有设备、材料应放置在木方支承上并复盖好,离地面至少有150毫米的净空,并以足够的支撑防止损坏。3. 1.1.3试验与检测1、闸门、拦污栅、埋件所用材料(含铸件)的材质和规格必须符合设计。主要部位焊接工艺评定应符合规定。焊缝质量应符合规范要求。表面防腐施工质量应符合水工金属结构防腐蚀规范(SLlO5-95),除现场安装焊缝两侧外,闸门和埋件的防腐工作宜在制造厂完成。埋件

9、及闸门在出厂前应进行组装检验,经检验合格后方可出厂。2、启闭机启闭机出厂前,应进行整体组装和试运转,经检查合格,方可出厂。出厂产品必须有合格证和产品说明书。启闭机运到现场后,应对其主要零部件按“规范”要求进行复测,必要时,应对设备进行分解、清扫、检查。启闭机电气设备安装、试验、质量等级评定,应按国家与行业现行的有关标准和规范执行。1.2材料质量控制与保证措施1、采购的物项或服务编写采购规范。采购规范包括用来完全确定和控制该项或服务,使其符合质量要求。2、提出采购要求的材设科要负责正确地规定技术要求,并进行相应的审查验收。3、执行采购的部门负责采购文件的管理、调查和评价供应商的资格和保存正式的采

10、购记录。4、评价供应方包括下列内容:其过去表现的记载,有无质量保证记录和质量保证体系,现场调查,抽样评价和其他可用资料的评价。5、建立验证供应的工作计划和程序。6、对负责执行计划和程序的人员进行资格鉴定。7、建立鉴别、控制和处置那些不符合采购要求的文件物项和服务的程序,采购过程中产生的不符合质量要求的情况,确定鉴别的方法和及时的纠正。8、对接收的材料和设备除建档建卡管理外,并分类予以明显标识。9、根据施工图预算,由技术人员根据工程进度计划编制各项材料进场数量和时间,由采购人员经过了解、分析、比较,并征得项目经理、项目总工认可后,签订及时的供货协议。对采购物资进行检验,确保未经检验、验证的的材料

11、或产品不投入使用,项目部质量检验部门和材料设备科负责项目中所有进货检验和试验活动。对原材料进行控制及对产品追踪开工后编报材料采购计划,材料在采购前,对生产厂家进行考察,选择优质的原材料。原材料进场后,按规定进行抽样试验,试验合格后用于本工程。对主要材料试验合格后方用于本工程。采购控制程序如下:1.2.1水泥1、每批水泥出厂前,项目部对制造厂水泥的品质进行检查复验,每批水泥发货时均要求附有出厂合格证和复检资料。每批水泥运至工地后,项目部对水泥进行查库和抽样检测。2、项目部要求采取有效措施防止水泥受潮,防止因贮存不当引起水泥变质。3、水泥检验:每批水泥均要求有厂家的品质试验报告,项目部按国家和行业

12、的有关规定,对供货商提供的每批水泥进行取样检测,必要时进行化学成分分析。检测取样以200400t同品种、同标号水泥为一个取样单位,不足20Ot时也作为一取样单位。检测的项目应包括:水泥标号、凝结时间、体积安定性、稠度、细度、比重等试验,监理工程师认为有必要时,可要求进行水化热试验。1.2.2水1、水质检查:拌和及养护混凝土所用的水,除按规定进行水质分析外,还按监理工程师指示进行定期检测,在水源改变或对水质有怀疑时,采取砂浆强度试验法进行检测对比,如果水样制成的砂浆抗压强度,低于原合格水源制成的砂浆28天龄期抗压强度的90%时,该水不能继续使用。2、使用水的PH值、不溶物、可溶物、氯化物、磷酸盐

13、、硫化物的含量做到符合下表的规定标准极限:项H混凝PH值ms/L4不溶物me/L5000可溶物ms/L10000氯化物(以计)ms/L3500硫酸盐(以SO酸计)ms/L2040mm和4080mm,最大粒径为80mm;四级配:分成520mm、2040mm、4080mm和8015Omm(或120mm),最大粒径为15Omm(或12Omm)O采用连续级配或间断级配,由试验确定并经监理工程师同意,如采用间断级配,做好混凝土运输中骨料的分离问题;C含有活性骨料、黄锈等的粗骨料,做到进行专门试验论证后,投入使用;d其它粗骨料的质量要求做到符合SDJ20782表4.1.14中的规定。4、骨料质量检验:骨料

14、的质量检验在拌和场进行:每班至少检查两次砂和小石子的含水率,其含水率的变化分别控制为0.5%(砂)和0.2%(小石子)范围内;当气温变化较大或雨后骨料含水量突变的情况下,每两小时检查一次;砂的细度模数每天至少检查一次,其含水率超过0.2时,需调整混凝土配合比;骨料的超逊径、含泥量每班检查一次。1.2.4外加剂1、用于混凝土中的外加剂(包括减水剂、加气剂、缓凝剂、速凝剂和早强剂等),其质量做到符合DL/T51001999第4.Ll条至第4.L4条的规定。2、项目部根据混凝土的性能要求,结合混凝土配合比的选择,通过试验确定外加剂的掺量,同时将其试验成果报送监理工程师备案。3、不同品种外加剂做到分别储存,在运输与储存中不相互混装,以避免交叉污

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
