《600MW定冷水系统检修方案.docx》由会员分享,可在线阅读,更多相关《600MW定冷水系统检修方案.docx(5页珍藏版)》请在第壹文秘上搜索。

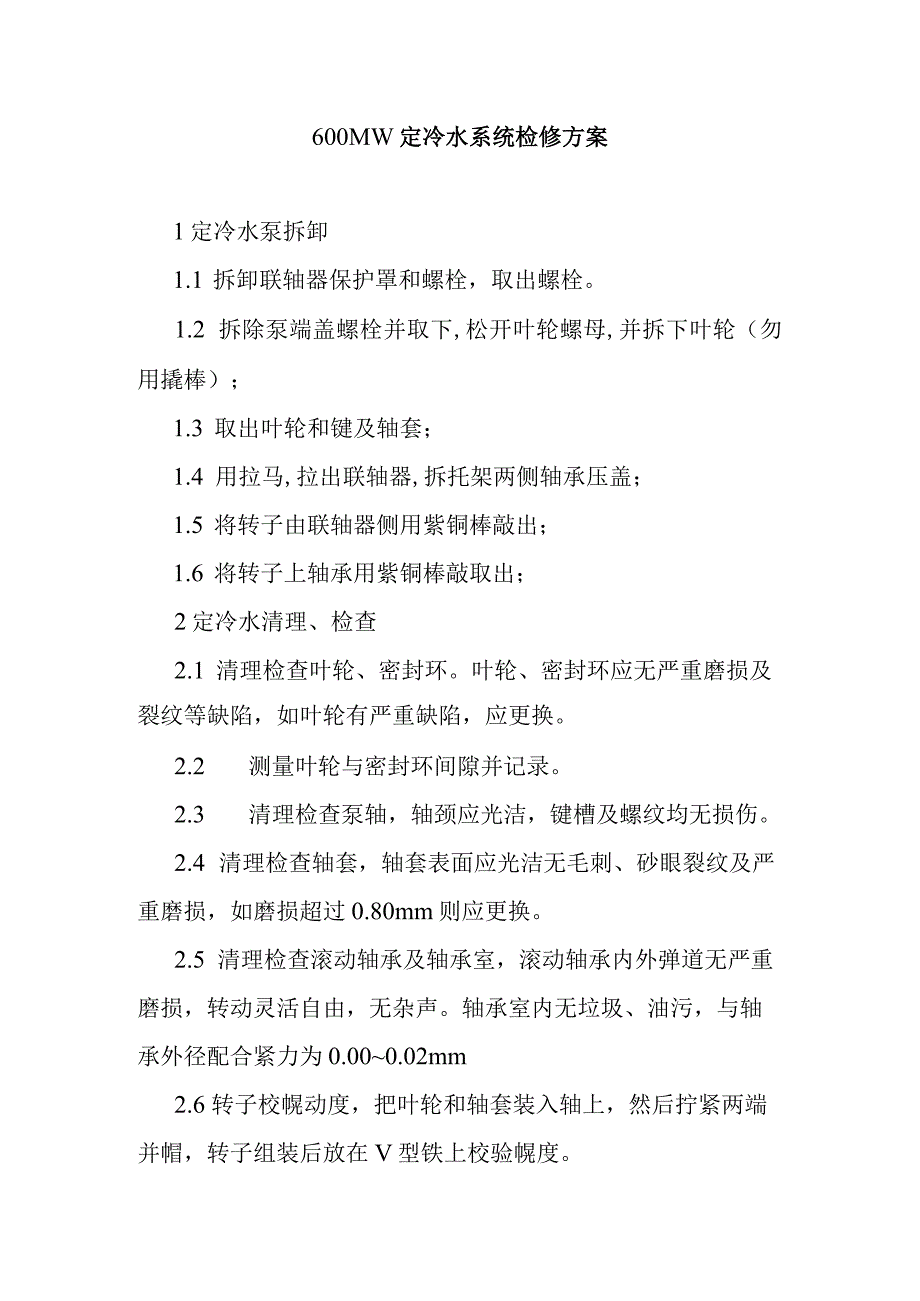

1、600MW定冷水系统检修方案1定冷水泵拆卸1.1 拆卸联轴器保护罩和螺栓,取出螺栓。1.2 拆除泵端盖螺栓并取下,松开叶轮螺母,并拆下叶轮(勿用撬棒);1.3 取出叶轮和键及轴套;1.4 用拉马,拉出联轴器,拆托架两侧轴承压盖;1.5 将转子由联轴器侧用紫铜棒敲出;1.6 将转子上轴承用紫铜棒敲取出;2定冷水清理、检查2.1 清理检查叶轮、密封环。叶轮、密封环应无严重磨损及裂纹等缺陷,如叶轮有严重缺陷,应更换。2.2 测量叶轮与密封环间隙并记录。2.3 清理检查泵轴,轴颈应光洁,键槽及螺纹均无损伤。2.4 清理检查轴套,轴套表面应光洁无毛刺、砂眼裂纹及严重磨损,如磨损超过0.80mm则应更换。
2、2.5 清理检查滚动轴承及轴承室,滚动轴承内外弹道无严重磨损,转动灵活自由,无杂声。轴承室内无垃圾、油污,与轴承外径配合紧力为0.000.02mm2.6 转子校幌动度,把叶轮和轴套装入轴上,然后拧紧两端并帽,转子组装后放在V型铁上校验幌度。2.7 清理检查联轴器,联轴器和螺栓无毛刺,螺纹完好;内孔光滑,与轴配合紧力为0.000.03mm02.8 清理检查泵壳、泵体,结合面无裂纹、凹坑等缺陷,螺栓孔完好。3定冷水泵装复3.1 把滚动轴承稍加热后两侧同时装复,冷却后盘动轴承应无卡涩现象.3.2 把转子用铜棒轻敲入托架,先将填料压盖侧轴承端盖装复,用深度游标卡尺,测出轴承与端盖的配合间隙,其值为:0
3、.100.15mm,并装复端盖。3.3 装复填料压盖、轴套;3.4 将叶轮套入轴,旋紧螺帽,盘动转子应无磨擦3.5 装复泵盖,拧紧与泵体连接螺丝,再盘动转子应活动自如;3.6 装复联轴器和键,并加好填料,填料压盖不宜过紧;3.7 装复进、出水管及压力表管;3.8 找中心中心园周偏差不大于0.08mm,平面胀口不大于0.05mm;3.9 两联轴器间距不大于5mmo3.10 联轴器保护罩装复4阀门解体4.1 先稍微打开阀门,在阀体上做好标记,以便装复。4.2 折除阀盖与阀体连接螺栓,小心吊出阀盖、阀杆及门芯。(闸板阀门芯要做好标记,避免装反)。4.3 松开填料压盖螺栓,取出门杆。5阀门修理5.1
4、清理各个螺丝上的锈垢,螺杆、螺帽应完好。5.2 清理阀体及阀盖污垢,检查阀体及阀盖应无砂眼、裂纹及其它缺陷。5.3 检查门杆表面应光洁,无锈垢,与盘根密封接触部位不得有片状腐蚀及表面脱层现象,均匀腐蚀点深度大于0.05mm的应换新,光洁度保持在46以上,门杆弯曲度不大于l1000o5.4 取出旧盘根,清理填料室及填料压盖,填料室及填料压盖应无腐蚀、磨损,测量填料压盖与填料室及门杆配合间隙应符合要求。5.5 检查门芯及门座密封面上是否有划沟、裂纹、麻点,必要时对密封面进行研磨,研磨后接触面应占阀瓣口宽度的2/3以上,光洁度AlO以上。5.6 清理门盖与门座接触面,其表面应无裂纹、沟槽等缺陷。5.
5、7 门杆螺纹及螺母套结合良好,转动灵活。门杆螺纹及螺母套牙要求无缺损、断裂等现象,磨损量不大于梯形螺纹厚度的1/3,磨损严重的应换新备品。6阀门组装6.1 将门杆旋入阀盖,注意不要漏装填料压盖。6.2 检查阀体内部无杂物,法兰结合面擦拭干净并更换垫片或金属垫。6.3 装好门芯,将门盖吊起扣在门座上,检查门盖是否入了正口,对好法兰和门芯的位置标记,对角拧紧螺丝。6.4 加盘根,盘根接头斜口为45。,相邻两圈的接头要错开180-90,压盖压入填料室应为其高度的1/3O6.5 阀门手动开关灵活、无卡涩。6.6 水冷却器检查、清洗7.1 拆除定冷水冷却器端盖螺栓,将端盖打开。7.2 把定冷水冷却器内杂
6、物清理干净。7.3 检查定冷水冷却器管子结垢情况,必要时进行清洗。7.4 检查水室隔板有无裂缝或破漏,必要时进行焊补修复。7.5 在管子水侧灌水对管子进行查漏。7.6 对泄漏的管子进行堵头封堵,管子封堵后需再次进行试验查漏7.7 清理各个螺丝上的锈垢,螺杆、螺帽应完好。7.8 将端盖装复,对角锁紧紧固螺栓.8定冷水箱检修8.1 松开定冷水箱人孔端盖螺栓,将人孔端盖打开。8.2 把定冷水箱内杂物清理干净8.3 检查水箱内部是否完好、如有破损应进行修复.8.4 将定冷水箱人孔端盖螺栓锁紧。9定冷水滤网解体检修9.1 松开定冷水滤网端盖螺栓,将端盖打开9.2 取出定冷水滤网清洗.9.3 检查定冷水滤网是否完好、如有破损应进行修复或更9.4 锁紧定冷水滤网端盖螺栓。
