600MW主机密封瓦检修技术方案.docx

上传人:p** 文档编号:388850 上传时间:2023-08-06 格式:DOCX 页数:3 大小:16.26KB
下载 相关 举报
600MW主机密封瓦检修技术方案.docx_第1页
第1页 / 共3页
600MW主机密封瓦检修技术方案.docx_第2页
第2页 / 共3页
600MW主机密封瓦检修技术方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《600MW主机密封瓦检修技术方案.docx》由会员分享,可在线阅读,更多相关《600MW主机密封瓦检修技术方案.docx(3页珍藏版)》请在第壹文秘上搜索。

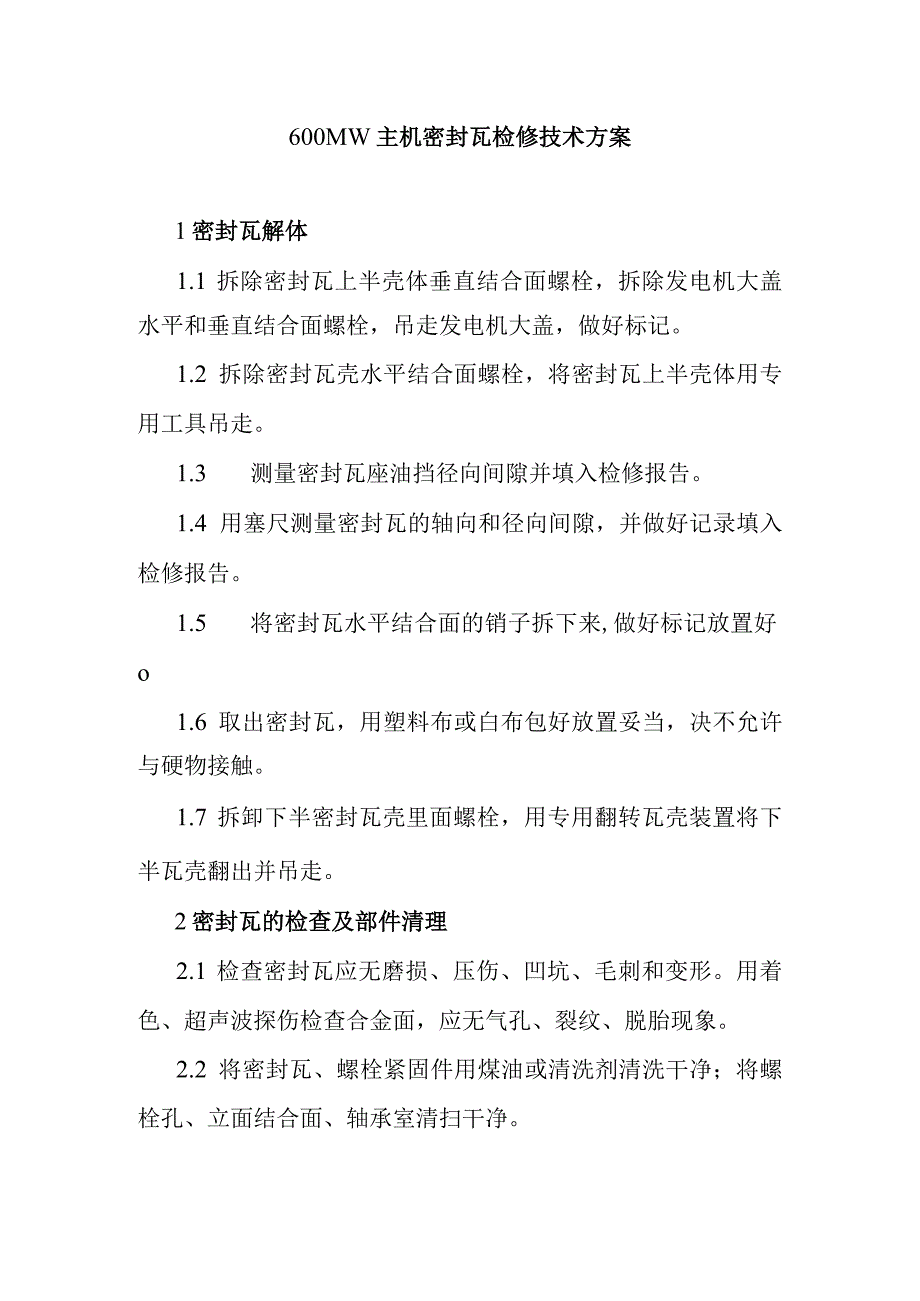

1、600MW主机密封瓦检修技术方案1密封瓦解体1.1 拆除密封瓦上半壳体垂直结合面螺栓,拆除发电机大盖水平和垂直结合面螺栓,吊走发电机大盖,做好标记。1.2 拆除密封瓦壳水平结合面螺栓,将密封瓦上半壳体用专用工具吊走。1.3 测量密封瓦座油挡径向间隙并填入检修报告。1.4 用塞尺测量密封瓦的轴向和径向间隙,并做好记录填入检修报告。1.5 将密封瓦水平结合面的销子拆下来,做好标记放置好o1.6 取出密封瓦,用塑料布或白布包好放置妥当,决不允许与硬物接触。1.7 拆卸下半密封瓦壳里面螺栓,用专用翻转瓦壳装置将下半瓦壳翻出并吊走。2密封瓦的检查及部件清理2.1 检查密封瓦应无磨损、压伤、凹坑、毛刺和变

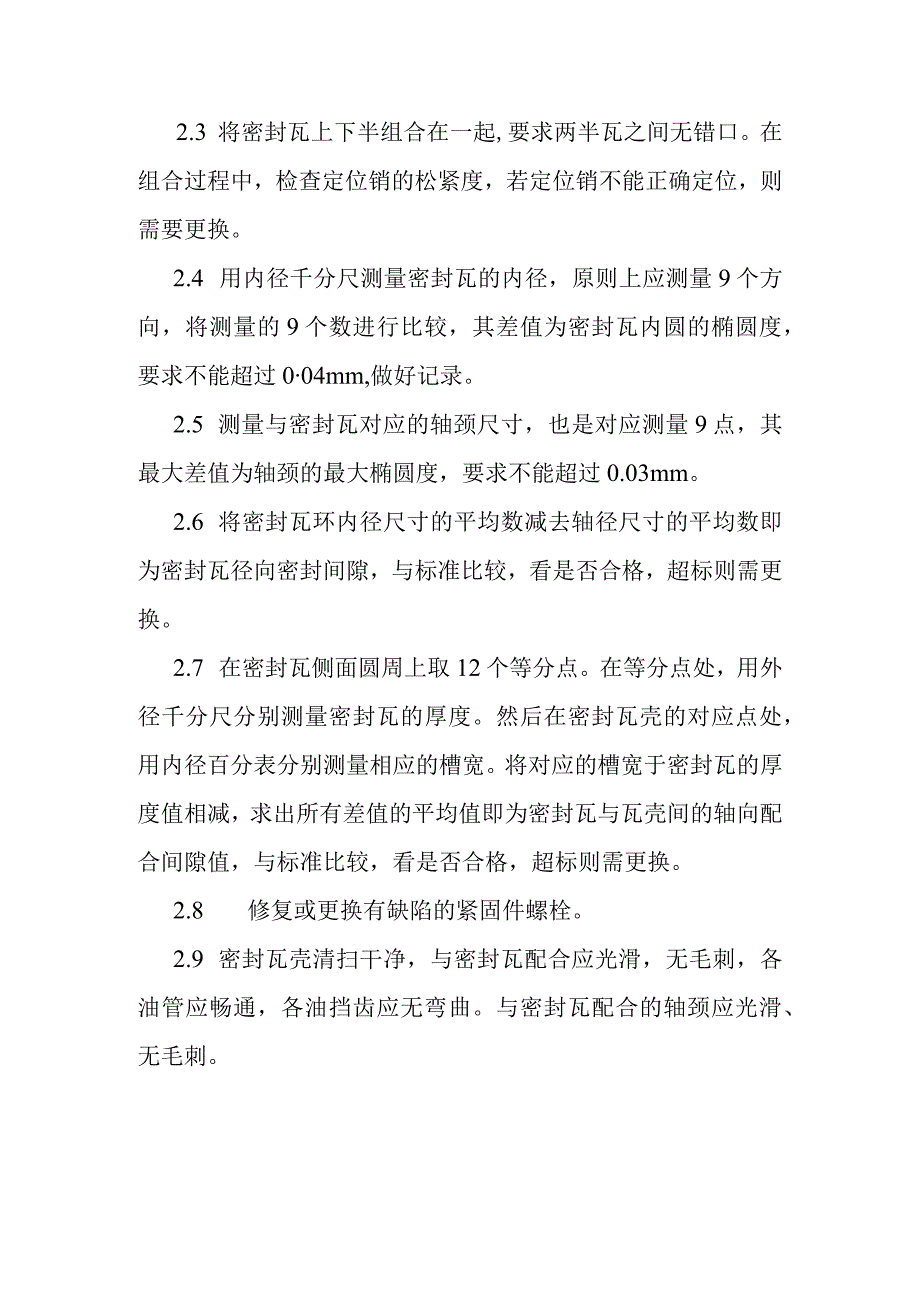

2、形。用着色、超声波探伤检查合金面,应无气孔、裂纹、脱胎现象。2.2 将密封瓦、螺栓紧固件用煤油或清洗剂清洗干净;将螺栓孔、立面结合面、轴承室清扫干净。2.3 将密封瓦上下半组合在一起,要求两半瓦之间无错口。在组合过程中,检查定位销的松紧度,若定位销不能正确定位,则需要更换。2.4 用内径千分尺测量密封瓦的内径,原则上应测量9个方向,将测量的9个数进行比较,其差值为密封瓦内圆的椭圆度,要求不能超过004mm,做好记录。2.5 测量与密封瓦对应的轴颈尺寸,也是对应测量9点,其最大差值为轴颈的最大椭圆度,要求不能超过0.03mm。2.6 将密封瓦环内径尺寸的平均数减去轴径尺寸的平均数即为密封瓦径向密

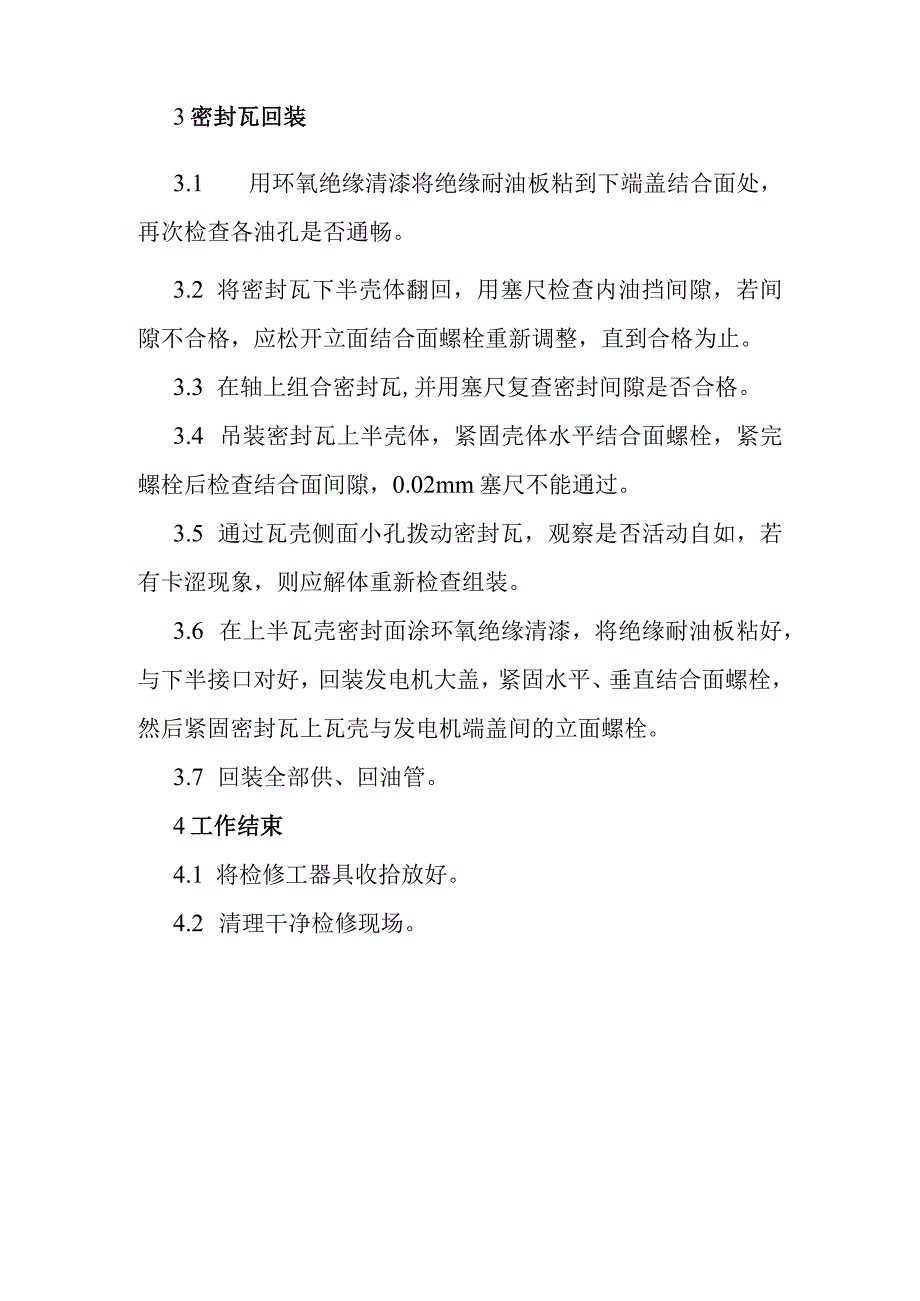

3、封间隙,与标准比较,看是否合格,超标则需更换。2.7 在密封瓦侧面圆周上取12个等分点。在等分点处,用外径千分尺分别测量密封瓦的厚度。然后在密封瓦壳的对应点处,用内径百分表分别测量相应的槽宽。将对应的槽宽于密封瓦的厚度值相减,求出所有差值的平均值即为密封瓦与瓦壳间的轴向配合间隙值,与标准比较,看是否合格,超标则需更换。2.8 修复或更换有缺陷的紧固件螺栓。2.9 密封瓦壳清扫干净,与密封瓦配合应光滑,无毛刺,各油管应畅通,各油挡齿应无弯曲。与密封瓦配合的轴颈应光滑、无毛刺。3密封瓦回装3.1 用环氧绝缘清漆将绝缘耐油板粘到下端盖结合面处,再次检查各油孔是否通畅。3.2 将密封瓦下半壳体翻回,用塞尺检查内油挡间隙,若间隙不合格,应松开立面结合面螺栓重新调整,直到合格为止。3.3 在轴上组合密封瓦,并用塞尺复查密封间隙是否合格。3.4 吊装密封瓦上半壳体,紧固壳体水平结合面螺栓,紧完螺栓后检查结合面间隙,0.02mm塞尺不能通过。3.5 通过瓦壳侧面小孔拨动密封瓦,观察是否活动自如,若有卡涩现象,则应解体重新检查组装。3.6 在上半瓦壳密封面涂环氧绝缘清漆,将绝缘耐油板粘好,与下半接口对好,回装发电机大盖,紧固水平、垂直结合面螺栓,然后紧固密封瓦上瓦壳与发电机端盖间的立面螺栓。3.7 回装全部供、回油管。4工作结束4.1 将检修工器具收拾放好。4.2 清理干净检修现场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
