资源描述

《临时用水施工方案(含计算)全.docx》由会员分享,可在线阅读,更多相关《临时用水施工方案(含计算)全.docx(9页珍藏版)》请在第壹文秘上搜索。

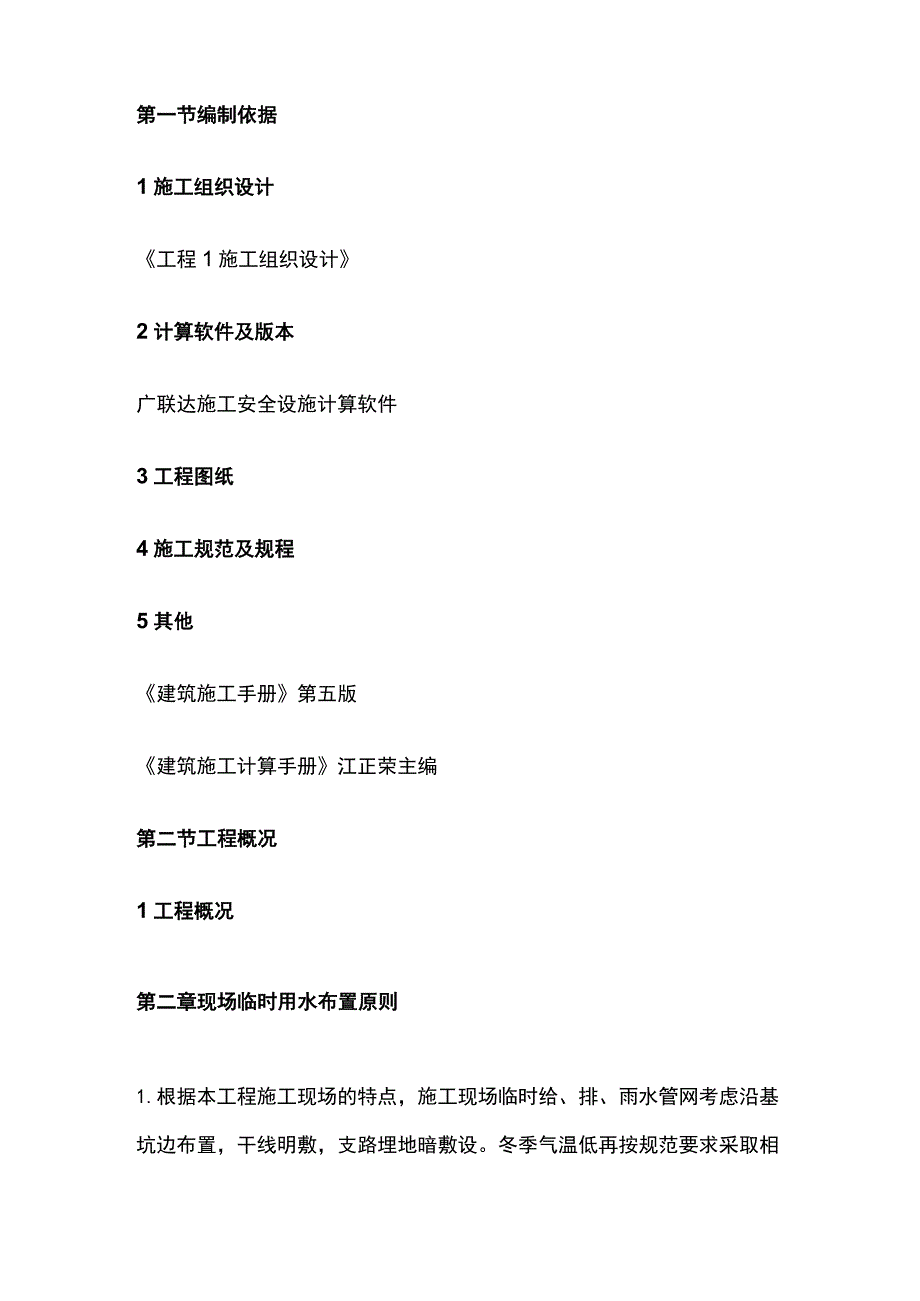

1、临时用水施工方案(含计算)目录第一章编制依据及工程概况1第一节编制依据1第二节工程概况1第二章现场临时用水布置原则2第三章施工准备2第一节材料准备2第二节作业条件2第四章施工部署2第五章用水量计算3第六章现场临时管道布置设计3第七章临水系统维护4第八章排水4第一章编制依据及工程概况第一节编制依据1施工组织设计工程1施工组织设计2计算软件及版本广联达施工安全设施计算软件3工程图纸4施工规范及规程5其他建筑施工手册第五版建筑施工计算手册江正荣主编第二节工程概况1工程概况第二章现场临时用水布置原则1.根据本工程施工现场的特点,施工现场临时给、排、雨水管网考虑沿基坑边布置,干线明敷,支路埋地暗敷设。冬

2、季气温低再按规范要求采取相应的保温措施。2.现场临时用水的水源均引自1#大门处市政管网的水源,在建筑物的西南角设消防水池和消防加压泵,一旦发生火灾,消防泵立即启动,提供消防所需压力。3,现场污水系统临时排水羟过现场的沉淀池后,采用DN150的UPVC排水塑料管管道排入市政污水管网。4.现场雨水管网设雨水集水井,外加雨水篦子,沿现场护坡三面设置,道路均采用明排水沟排入市政雨水管网。第三章施工准备第一节材料准备1.材料应具有出厂合格证,达到国家有关质量标准。2 .材料采用PVC管材,应使用新管材。3 .阀门必须逐个进行严密性试验,保证阀门能够灵活开启和关闭。4 .消火栓应采用消防局认可的产品。第二

3、节作业条件1.施工技术人员向班组作了施工方案交底。2 .管材、管件、阀门及消火栓型号规格应核对无误,并具有产品合格证。3 .现场障碍应清除。第四章施工部署1.本系统的设置主要是施工现场用水和消防用水,由于业主提供的自来水水压不能满足高层建筑的施工用水,因此在施工现场邻近增加储水池和加压水泵,而达到高层建筑施工用水的目地。2根据现场实际,在地下室顶板,1#和3#楼之间的地下室顶板上设一处加压水泵和蓄水池,储水池约20m3的容积,可以满足现场施工用水(包括临时消防水量10Ls)o3 .一旦发生火灾,立即启动加压水泵,临时加压,使管网内的流量和水压达到消防要求。本工程室外消火栓系统用水量为IOLs0

4、本设计沿土建开挖线外围敷设室外消火栓系统给水主管,环管各处按用水点需要预留甩口,并按不小于60米的间隔布置室外地下式消火栓,消火栓规格为SXI00-1.6,具体安装方法参见国标。4 .在水房内设置两台高层加压水泵,当施工用时,启动一台加压水泵。如发生火情,可开启高扬程消防水泵同时运行,在加压水泵的出水口增加橡胶软接头,为防止设备振动而转动给管道系统,在水泵的出水口加缓冲式上回阀,以保护设备和管道系统不会受到水击的破坏,并且要在出水口增加一根DN50回路水管至地下水池,起到降压作用。第五章用水量计算一、计算依据:建筑施工手册(第五版)说明:工地临时用水包括生产用水、生活用水、消防用水;生产用水包

5、括工程施工用水、施工机械用水;生活用水包括施工现场生活用水和生活区生活用水。二.计算参数1.基本参数三、工程用水量计算3.Is用水定额3.2.计算公式ql=l.lX(8000X2400+2000X250+50030)/(2202)1.5/(83600)=2.567Lso四.机械用水量计算4.1 、用水定额4.2 计算公式q2=l.l(4500+2750)2(83600)=0.267LS五.工地生活用水量计算5.用水定额5.2.计算公式q3=300601.3(283600)=0.406LSo六.生活区用水量计算6.1.用水定额6.1、计算公式q4=200(25+15+50+60)2.2(2436

6、00)=0.764LS七、施工工地总用水量计算施工工地总用水量Q可按以下组合公式计算:由于工地面积5万平方米,且(ql+q2+q3+q4)q5,故取Q=l.lq5=l.l12=13.2其中系数Ll是为了补偿不可避免的水管漏水损失,而增加10%o八、供水管径计算工地临时网路需用管径,可按下式计算:d=(4Q1000v)l2供水管径由计算公式:d=(413.2(3.142l1000)0.5=0.13m取大的整数得临时网路需用内径为130mm的供水管。第六章现场临时管道布置设计1.消防竖管布置设计根据工程施工中消1范的要求,室外消火栓沿现场的道路设置,距路边不小于1.5米,消火栓采用SXlOO-LO

7、型地下式消火栓,出水口径为DN65,共设置4个消火栓,1#、2#楼建筑物内设置一根DNlOO的消防立管,每层各设置1个消火栓,栓口为DN65,设置一个消防箱内存放一条25M长的消防水龙带,19mm口径水枪,高度距地1.1M,在10层以下消防栓支管上加设节流减压孔板,保证栓头压力在0.30Mpa左右。消防栓近处安放消防箱(采用木制板加工,外刷红锈漆),箱底距地IM,消防箱可采用墙体挂装或另外加工落地支架固定,需固定稳固。2 .施工用水支管布置设计利用消防竖管,每趟立管每层设一个施工用水支管,再分支成二个DNI5甩口,装设取水咀或阀门,距地0.9M。3 .立管的固定消防用水立管需固定牢固,可采用L

8、40*4落地卡或墙上栽卡以及其它可行方式固定。4 .施工现场生活及料场水支管布置设计现场生活用水主要通往厨房及厕所,在料场具体给排水管道布置详见施工区用水平面布置图。5 .施工现场排水管布置设计现场办公楼及工人宿舍前设明沟排水,均自西向东按3%的坡度,排至未来路市政雨水井内,厕所前设一个化粪池,厕所污水经沉淀处理后经地下管道排入市政污水井内。6 .设泵房一座,消防泵四台,(1#、2#楼、3#楼各用一台、另外一台备用)。水泵出水管设压力继电器和DNlOO旁通管通到主楼地下室内集水坑,平时旁通阀门打开,用水量大时阀门关闭。第七章临水系统维护1.水泵房设值班人员,有专人维修,当施工用水时开启水泵,如

9、不用水关闭水泵。2、如临时用水的管道和其它阀件发生漏水现象,立刻通知值班人员将水泵关闭,将管路或阀件修复完成后,再开启水泵。3、维护人员要对现场的临时用水系统,做到经常检查,发现阀件有不严、渗水、漏水现象,及时更换。4、水泵不吸水、压力表指针剧烈演励时,应检查底阀是否漏水,再灌足引水,拧紧漏气处。5、在运行中,泵的轴承温度不得超过外界温度35oCz其极限温度不得大于75oCo6、定期检查联轴器,注意轴承温升。7、泵在运转中发现有不正常噪音时,应立即停止运转检查其原因。8、冬季使用时,如短期停用水泵时,须将存水放掉,以免冻裂水泵。第八章排水1.污水排水采用合流制排水形式,即生活废水和生活粪便污水合流排至室外,经化粪池处理后再排至城市污水排水管网。2 .地下室污水经排水沟汇集至集水坑,再由污水泵加压排出。污水泵的启停由液位继电器控制。3 .雨水采用内排水方式,用87型雨水斗。4,为防止进出车辆污染市政道路,在车辆进出口设置冲洗位置。所有雨水、冲洗用水及混凝土养护用水经沉淀后,再排入工地附近的市政管网。

展开阅读全文
