《中型砌块砌筑工程施工工艺标准(6041996)工程文档范本.docx》由会员分享,可在线阅读,更多相关《中型砌块砌筑工程施工工艺标准(6041996)工程文档范本.docx(7页珍藏版)》请在第壹文秘上搜索。

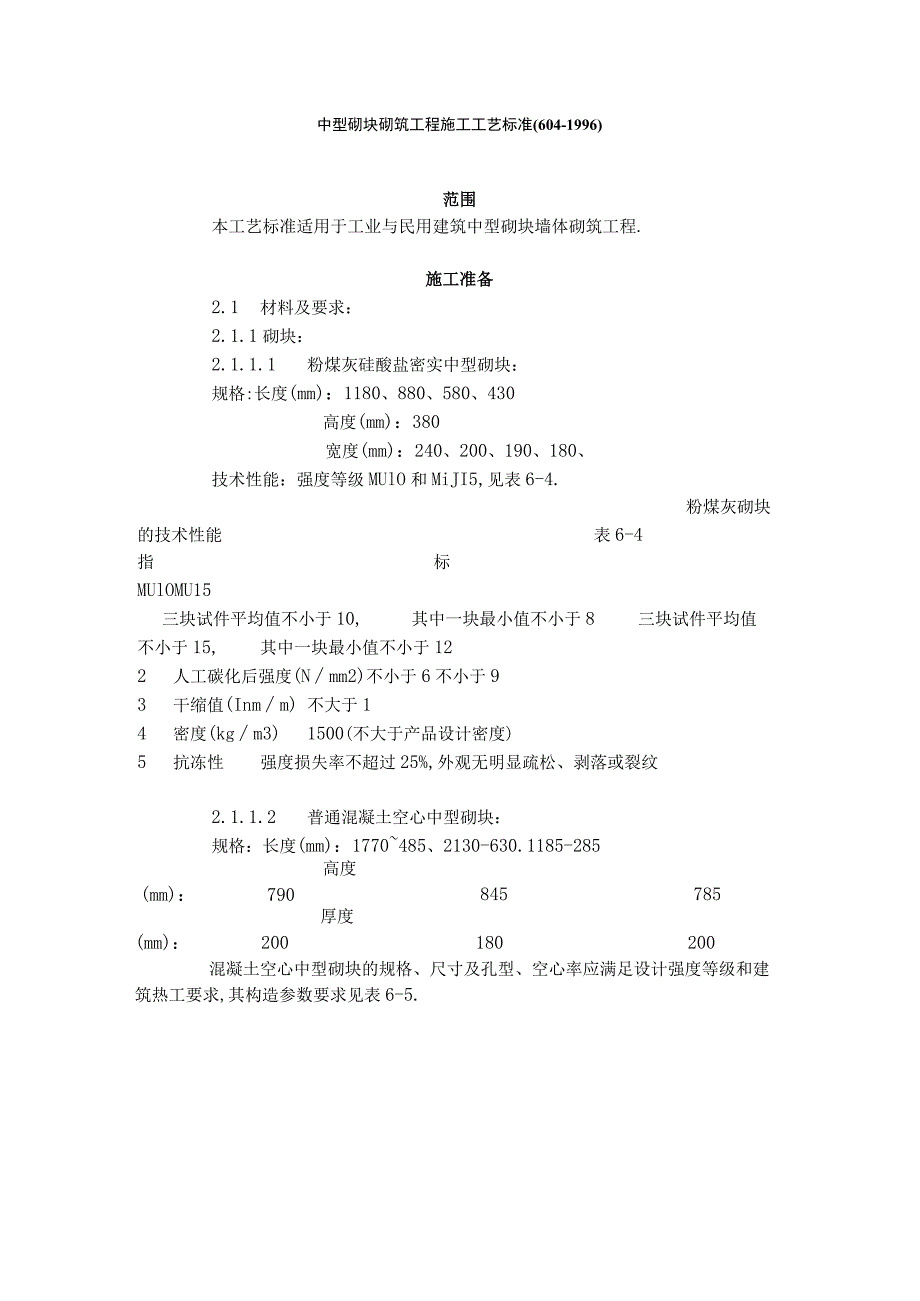

1、中型砌块砌筑工程施工工艺标准(604-1996)范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程.施工准备2.1材料及要求:2.1.1砌块:2.1.1.1粉煤灰硅酸盐密实中型砌块:规格:长度(mm):1180、880、580、430高度(mm):380宽度(mm):240、200、190、180、技术性能:强度等级MUlO和MiJI5,见表6-4.粉煤灰砌块的技术性能表6-4指标MUlOMU15三块试件平均值不小于10,其中一块最小值不小于8三块试件平均值不小于15,其中一块最小值不小于122 人工碳化后强度(Nmm2)不小于6不小于93 干缩值(Inmm)不大于14 密度(kgm3)1

2、500(不大于产品设计密度)5 抗冻性强度损失率不超过25%,外观无明显疏松、剥落或裂纹2.1.1.2普通混凝土空心中型砌块:规格:长度(mm):1770485、2130-630.1185-285(mm):高度790845785厚度(mm):200180200混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求,其构造参数要求见表6-5.块构造参数孔 型单排孔单排圆孔123混凝土空心中型砌 表6-5多排孔空心率 () 50-60 40-50 35-45厚 (mm) 2535 2530 2535距 h (mm) 1012 d + (30-40)技术性能:强度等级MUl0、

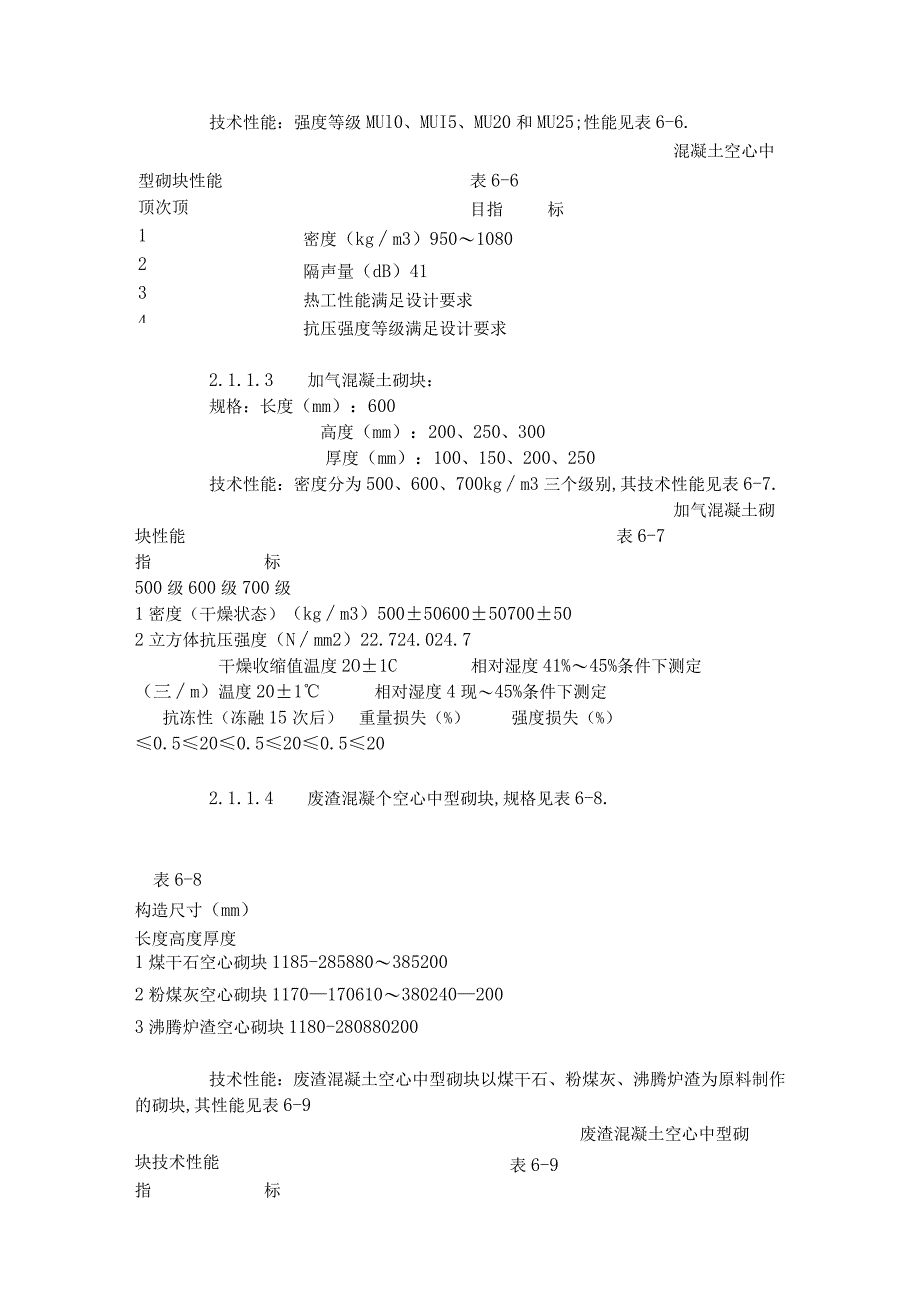

3、MUI5、MU20和MU25;性能见表6-6.混凝土空心中型砌块性能顶次顶1234表6-6目指标密度(kgm3)9501080隔声量(dB)41热工性能满足设计要求抗压强度等级满足设计要求2.1.1.3加气混凝土砌块:规格:长度(mm):600高度(mm):200、250、300厚度(mm):100、150、200、250技术性能:密度分为500、600、700kgm3三个级别,其技术性能见表6-7.加气混凝土砌块性能表6-7指标500级600级700级1密度(干燥状态)(kgm3)5005060050700502立方体抗压强度(Nmm2)22.724.024.7干燥收缩值温度2O1C相对湿度
4、41%45%条件下测定(三m)温度201相对湿度4现45%条件下测定抗冻性(冻融15次后)重量损失(%)强度损失(%)0.5200.5200.5202.1.1.4废渣混凝个空心中型砌块,规格见表6-8.表6-8构造尺寸(mm)长度高度厚度1煤干石空心砌块1185-2858803852002粉煤灰空心砌块11701706103802402003沸腾炉渣空心砌块1180-280880200技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块,其性能见表6-9废渣混凝土空心中型砌表6-9块技术性能指标煤干石砌块粉煤灰砌块1234材料强度(Nmm2) 块体强度(Nmm2) 密度(
5、干燥状态)沸腾炉渣砌块1527 156.8-10.9 MU5 MU5.57.0 (kgm3) Iloo1350 1100人工碳化系数0.720.93 0. 655收缩值(mmm)0.32-0.376抗冻性(强度损失)(%)897导热系数(Wmk)0.94-1.120.662 .1.1.5其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品.3 .1.2砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆.2.2 主要机具:2.2.1 机械:塔式起重机、卷扬机及井架、切割机.2.2.2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推年.2.3 作业条件:
6、2. 3.1中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工.3. 3.2中型砌块砌筑施工前,必须做完基础工程,办完隐检预检手续.4. 3.3放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格.5. 3.4按砌筑操作需要,找好标高,立好标尺杆.6. 3.5搭设好操作和卸料架子.2.3.6配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模.操作工艺3.1工艺流程:墙体放线一制备砂浆一砌块排列一铺砂浆一砌块就位一校正砌块浇水砂筑镶砖一竖缝灌砂浆一勒缝3.
7、 2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线.3. 3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线.排列砌块的方法和要求如下:3. 3.1砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块.3. 3.2砌块排列应从地基或基础面、0.00面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%80%.3. 3.3砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取
8、压砌钢筋网片的措施,具体构造按设计规定.3. 3.4外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌.3. 3.5砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为2025mm,垂直灰缝宽度为20un.大于30un的垂直缝,应用C20的细石混凝土灌实.3. 3.6砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级.3. 3.7砌块墙体与结构构件位置有矛盾时,应先满足构件布置.3 .4制配砂浆:按设计要求的砂浆品种、强度制配砂浆,
9、配合比应由试验室确定,采用重量比,计量精度为水泥2%,砂、灰膏控制在5%以内,应采用机械搅拌,搅拌时间不少于1.5min.4 .5铺砂浆:将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,在砌块就位前,用大铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500mm.3. 6砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位.砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度.砌块安装时,起吊砌块应避免偏心,使砌块底面能水平下落;就位时由人手扶控制,对准位置,缓慢地下落,经
10、小撬棒微撬,用托线板挂直、核正为止.3. 7砌筑镶砖:用普通粘土砖镶砌前后一皮砖,必须选用无横裂的整砖,顶砖镶砌,不得使用半砖.7. 8竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为35mm.质量标准7.1 保证项目:7.1.1 使用的中型砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准.4.1. 2砂浆的品种、强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度.7.2 基本项目:8. 2.1砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到本标准的要求.9. 2.2转角处、交
11、接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致.10. 2.3砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动.11. .4拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求.4.3允许偏差项目,见表6T0.中型砌块砌表 6-10体允许偏差顶次顶目允许偏差(mm)检查方法1轴线位置10经纬仪,水平仪检查,并检查施工记录.2基础或楼面标高15经纬仪,水平仪检查,并检查施工记录.每楼层5吊线检查3垂直度IOm以下10经纬仪或吊线检查IOm以下204表面平整102m长直尺和塞尺检查清水墙7IOm长拉线和尺量检查混水墙106水平灰缝厚度+10、-5尺量检查7垂直缝宽度+10、-5尺量检查8
12、门窗洞口宽度(后塞框)+10.-5尺量检查9清水墙面错缝2.0吊线和尺量检查成品保护1. 1先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框的埋件牢固,不可损坏、不可使其松动.5. 2砌体上的设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体的完整性.6. 3砌筑施工应及时清除落地砂浆.7. 4拆除施工架子时,注意保护墙体及门窗口角.应注意的质量问题8. 1砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆的面积过大,校正不及时;砌块在砌筑使用的前一天,应充分浇水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝.9. 2第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平.6.3拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和规范的规定,设置拉结带和拉结钢筋及压砌钢筋网片.6.4砌体错缝不符合设计和规范的规定:未按砌块排列组砌图施工.应注意砌块的规格并正确的组砌.6.5砌体偏差超规定:控制每皮砌块高度不准确.应严格按标帜杆高度控制,掌握铺灰厚度.质量记录本工艺标准应具备以下质量记录:7. 17.27.37.4砌块、原材料出厂合格证.施工试验报告.施工组砌图资料.质量检验评定资料.
