井巷工程质量管理制度模板范本.docx

上传人:p** 文档编号:389434 上传时间:2023-08-06 格式:DOCX 页数:16 大小:30.87KB
下载 相关 举报
井巷工程质量管理制度模板范本.docx_第1页
第1页 / 共16页
井巷工程质量管理制度模板范本.docx_第2页
第2页 / 共16页
井巷工程质量管理制度模板范本.docx_第3页
第3页 / 共16页
井巷工程质量管理制度模板范本.docx_第4页
第4页 / 共16页
井巷工程质量管理制度模板范本.docx_第5页
第5页 / 共16页
井巷工程质量管理制度模板范本.docx_第6页
第6页 / 共16页
井巷工程质量管理制度模板范本.docx_第7页
第7页 / 共16页
井巷工程质量管理制度模板范本.docx_第8页
第8页 / 共16页
井巷工程质量管理制度模板范本.docx_第9页
第9页 / 共16页
井巷工程质量管理制度模板范本.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《井巷工程质量管理制度模板范本.docx》由会员分享,可在线阅读,更多相关《井巷工程质量管理制度模板范本.docx(16页珍藏版)》请在第壹文秘上搜索。

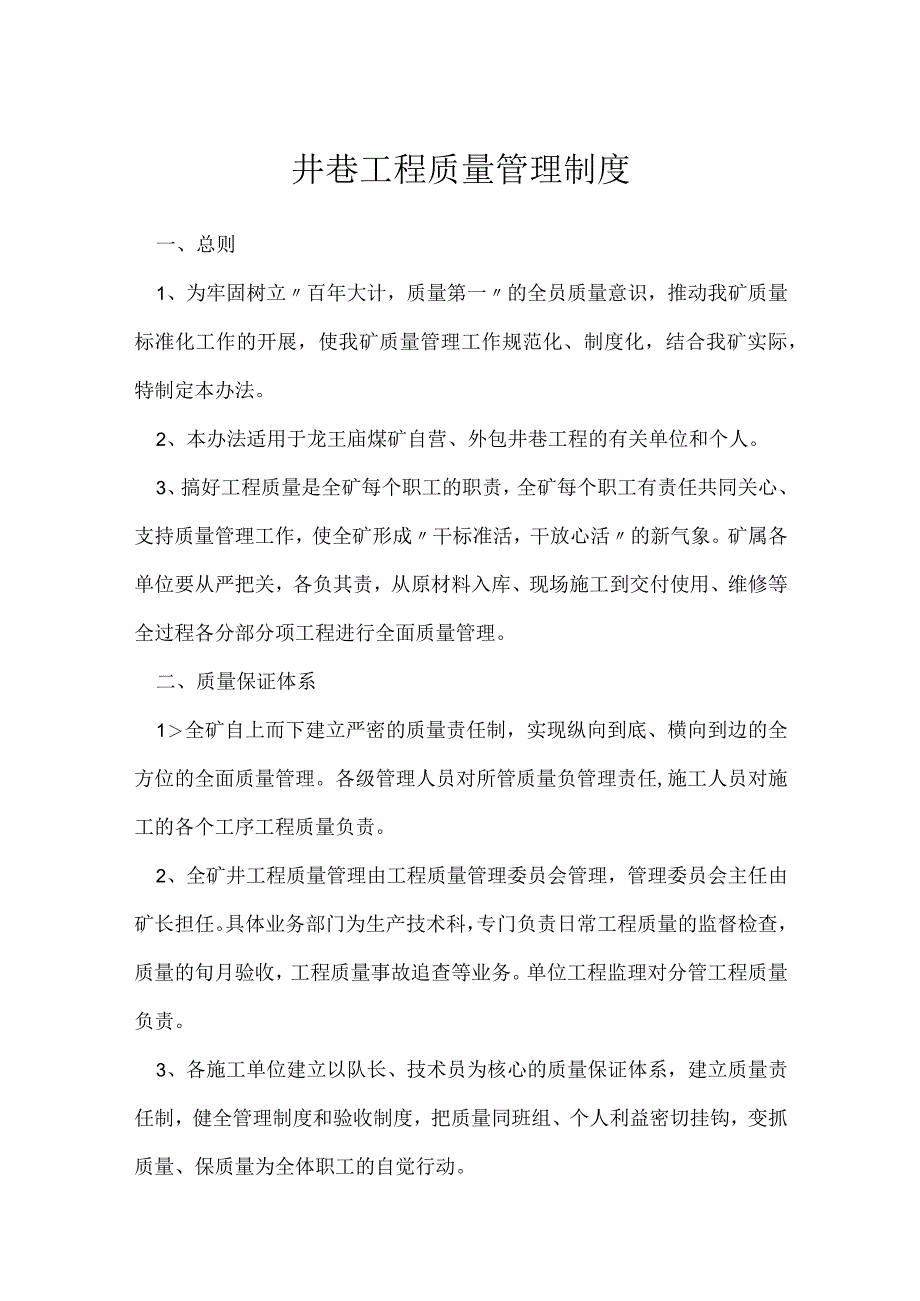

1、井巷工程质量管理制度一、总则1、为牢固树立百年大计,质量第一的全员质量意识,推动我矿质量标准化工作的开展,使我矿质量管理工作规范化、制度化,结合我矿实际,特制定本办法。2、本办法适用于龙王庙煤矿自营、外包井巷工程的有关单位和个人。3、搞好工程质量是全矿每个职工的职责,全矿每个职工有责任共同关心、支持质量管理工作,使全矿形成干标准活,干放心活的新气象。矿属各单位要从严把关,各负其责,从原材料入库、现场施工到交付使用、维修等全过程各分部分项工程进行全面质量管理。二、质量保证体系1全矿自上而下建立严密的质量责任制,实现纵向到底、横向到边的全方位的全面质量管理。各级管理人员对所管质量负管理责任,施工人

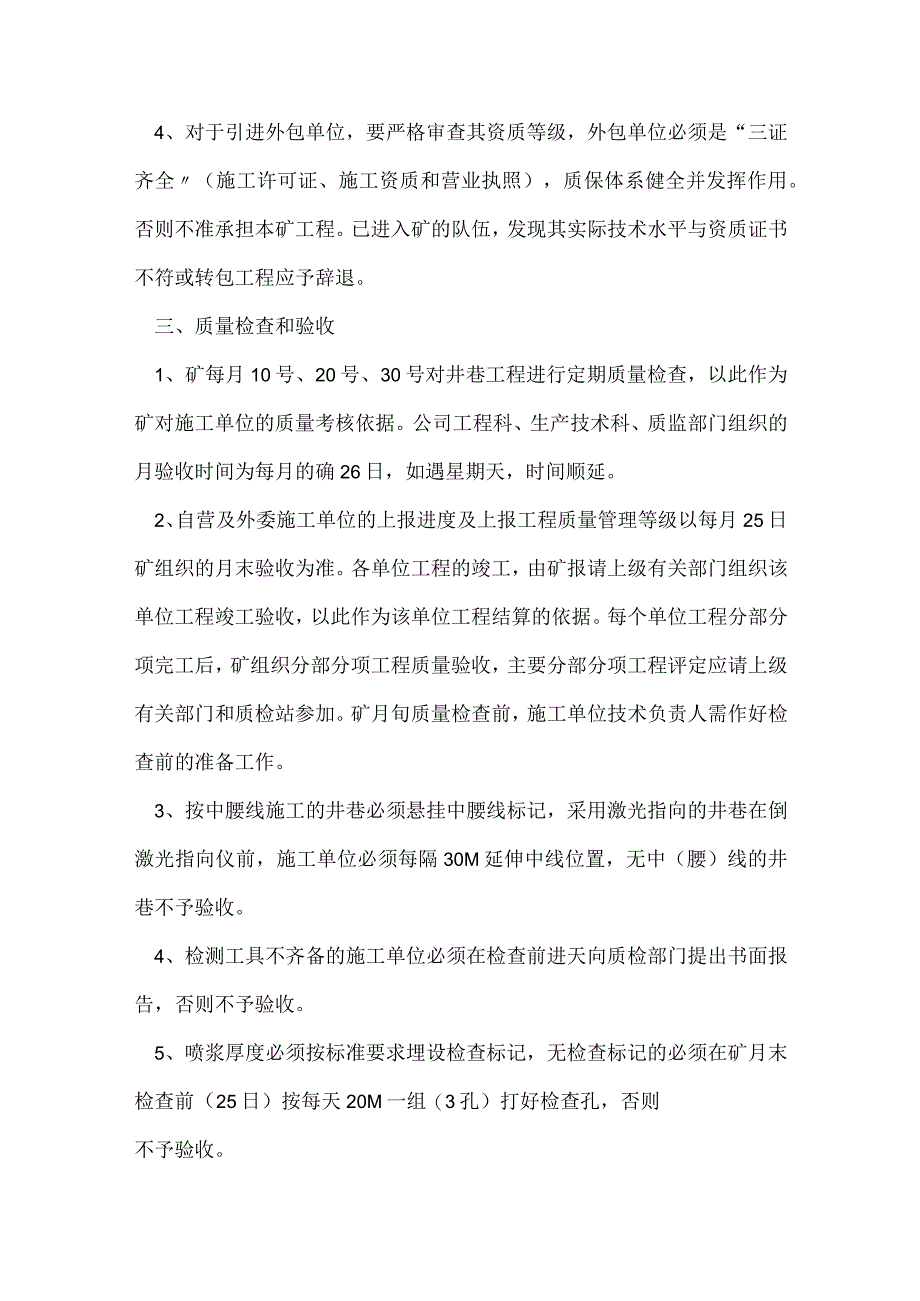

2、员对施工的各个工序工程质量负责。2、全矿井工程质量管理由工程质量管理委员会管理,管理委员会主任由矿长担任。具体业务部门为生产技术科,专门负责日常工程质量的监督检查,质量的旬月验收,工程质量事故追查等业务。单位工程监理对分管工程质量负责。3、各施工单位建立以队长、技术员为核心的质量保证体系,建立质量责任制,健全管理制度和验收制度,把质量同班组、个人利益密切挂钩,变抓质量、保质量为全体职工的自觉行动。4、对于引进外包单位,要严格审查其资质等级,外包单位必须是“三证齐全(施工许可证、施工资质和营业执照),质保体系健全并发挥作用。否则不准承担本矿工程。已进入矿的队伍,发现其实际技术水平与资质证书不符或

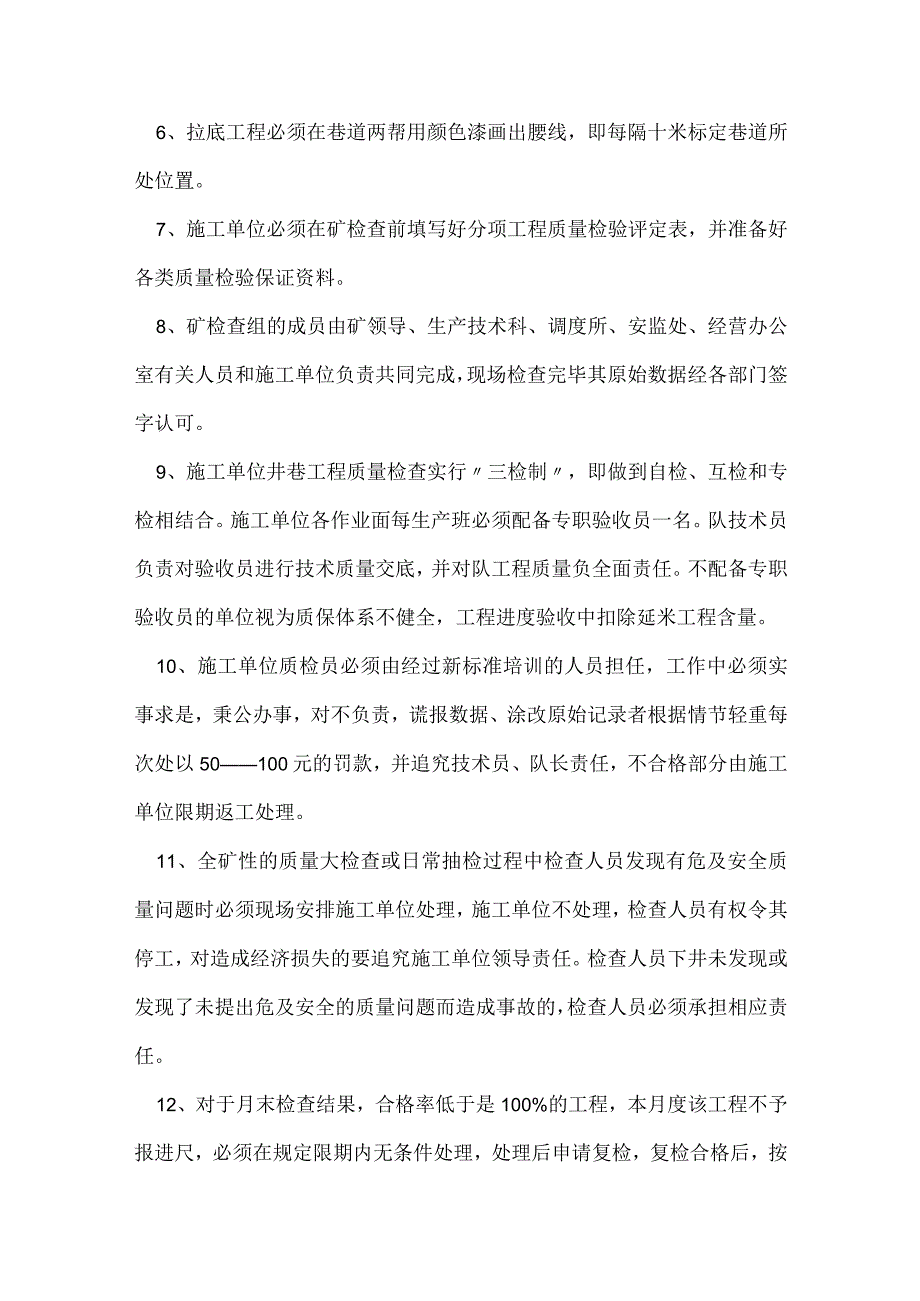

3、转包工程应予辞退。三、质量检查和验收1、矿每月10号、20号、30号对井巷工程进行定期质量检查,以此作为矿对施工单位的质量考核依据。公司工程科、生产技术科、质监部门组织的月验收时间为每月的确26日,如遇星期天,时间顺延。2、自营及外委施工单位的上报进度及上报工程质量管理等级以每月25日矿组织的月末验收为准。各单位工程的竣工,由矿报请上级有关部门组织该单位工程竣工验收,以此作为该单位工程结算的依据。每个单位工程分部分项完工后,矿组织分部分项工程质量验收,主要分部分项工程评定应请上级有关部门和质检站参加。矿月旬质量检查前,施工单位技术负责人需作好检查前的准备工作。3、按中腰线施工的井巷必须悬挂中腰

4、线标记,采用激光指向的井巷在倒激光指向仪前,施工单位必须每隔30M延伸中线位置,无中(腰)线的井巷不予验收。4、检测工具不齐备的施工单位必须在检查前进天向质检部门提出书面报告,否则不予验收。5、喷浆厚度必须按标准要求埋设检查标记,无检查标记的必须在矿月末检查前(25日)按每天20M一组(3孔)打好检查孔,否则不予验收。6、拉底工程必须在巷道两帮用颜色漆画出腰线,即每隔十米标定巷道所处位置。7、施工单位必须在矿检查前填写好分项工程质量检验评定表,并准备好各类质量检验保证资料。8、矿检查组的成员由矿领导、生产技术科、调度所、安监处、经营办公室有关人员和施工单位负责共同完成,现场检查完毕其原始数据经

5、各部门签字认可。9、施工单位井巷工程质量检查实行三检制,即做到自检、互检和专检相结合。施工单位各作业面每生产班必须配备专职验收员一名。队技术员负责对验收员进行技术质量交底,并对队工程质量负全面责任。不配备专职验收员的单位视为质保体系不健全,工程进度验收中扣除延米工程含量。10、施工单位质检员必须由经过新标准培训的人员担任,工作中必须实事求是,秉公办事,对不负责,谎报数据、涂改原始记录者根据情节轻重每次处以50100元的罚款,并追究技术员、队长责任,不合格部分由施工单位限期返工处理。11、全矿性的质量大检查或日常抽检过程中检查人员发现有危及安全质量问题时必须现场安排施工单位处理,施工单位不处理,

6、检查人员有权令其停工,对造成经济损失的要追究施工单位领导责任。检查人员下井未发现或发现了未提出危及安全的质量问题而造成事故的,检查人员必须承担相应责任。12、对于月末检查结果,合格率低于是100%的工程,本月度该工程不予报进尺,必须在规定限期内无条件处理,处理后申请复检,复检合格后,按矿有关政策及合同规定报尺计价,复检仍不合格工程,将停工整改,并追究领导责任。四、支护材料1、井下各种支护材料质量由公司供应部门、矿经营办公室、生产技术科、安监处和施工单位共同把关,绝不允许以劣充优,以次充好,以小充大。坚决杜绝不合格材料下井。2、井巷工程所需的钢带、锚杆、锚固剂、水泥、速凝剂等。各施工单位每月必须

7、有材料申报计划(合同中规定可自行采购的除外)供应处负责办理材料的采购、出库手续,材料的品种、规格、质量要符合设计要求,进货渠道要正规,杜绝假冒伪劣支护材料入井。砖、石、砂子等必须通过矿区质监站检验认可方可使用。3、各种支护材料必须有出厂合格证、试验报告(检验报告)和矿区质监站出据的复试报告,在保质期内方可入井使用,严禁使用过期、变质的支护材料,违者罚款500300元/次,并无条件对不合格的工程返工处理。4、由物资供应部门给施工单位提供的资料有:(1)所有分批钢材、管材出厂合格证、试验报告。(2)水泥(包括快硬水泥、速凝剂)出厂合格证、试验报告,药卷(树脂或水泥药卷)出厂合格证、试验报告、钢带、

8、锚杆出厂合格证,钢网出厂合格证及其复试报告或代用材料试验报告。5、由施工单位向质监站及时送检的材料有:砂浆试块和碎试块。6、施工单位向质监站要求的资料:碎试块和砂浆度块强度试验报告、碎砂浆配合比报告。7、以上资料必须向生产办公室、各单位工程监理处提供原件一份,以归入工程档案。8、施工单位擅自未经许可的支护材料,一经查出,罚款IOoO-3000元,并返工处理,且追究施工单位领导责任,造成重大责任事故的按有关政策进行追查处理,对于施工单位在工程中偷工减料、弄虚作假、屡教不改的须停工整顿,罚一5000元,并不予结算,直至中止合同。五、砌块、碎试块管理1、各施工单位技术负责人(外包单位行政技术负责人)

9、必须认真负责,按规定制作砌块、竹、砂浆块并及时送质检部门试验。2、各种试块制作必须符合下列要求:(1)井巷支护施工中预留混凝土试块的数量。立井、风井、溜井:每浇注20-30M或20M以下独立工程不少于是组(3块)。斜井、平胴、巷道:每浇注3050M或30M以下独立工程不少于1组。胴室:每浇注1000m3以上不少于5组,500-1000m3不少于3组,500m3以下不少于2组。设备基础、地坪、道床、水沟、台阶每浇筑IOom3或100m3以下独立工程不少于1组。(2)喷射碎(砂浆)试块的数量。立井、风井、溜井:喷厚在100MM以上时,每20-30M不少于1组(3块)喷厚在IOoMM以下时,每50M

10、不少于1组。斜井、平胴、巷道:喷厚在100MM以上时,每3050不少于1组。胴室:1000m3以上不少于5组,50O-100Om3不少于3组,500m3以下不少于2组。其它独立工程:50-100m3不少于1组。(2)骨料或级配变更时应另行取样。3、制作的试块上必须标明工程名称、部位、施工单位和制作日期,并由技术负责人在现场养护28天,试块制作须是现场取样,不许弄虚作假。生产办公室有权对此进行抽查、监督,一经发现弄虚作假者,罚施工单位IoO-IoOO元/组。4、试块制作规格:碎试块为150x150x150。砂浆块为70.7x70.7x70.7,制作好的碎、砂浆试块24小时后脱掉,并在现场养护28

11、天,养护好的试块从现场取回,妥善保管,月底24小时前施工单位将汇总的试块送往质监站试验试压,没有试块试验报告的不予进行等级评定。5、砖、碎、砂浆块数量必须与施工工程相一致,若数量不够,每少一组罚施工单位100-200元,造成质量事故的按事故追查处理。六、隐蔽工程管理1、施工单位和检查部门必须严肃充分考虑好隐蔽工程管理工作。2、矿各隐蔽工程管理由单位工程监理负责,业务部门为生产办,专门负责施工现场的监督和签证工作,矿自营工程的隐蔽工程现场管理由队技术负责人负责,外包单位的隐蔽工程现场管理由其施工单位技术主管和技术员负责。3、隐蔽工程的项目和内容。4、砌石宣巷道:基础深度、砌厚、灰浆饱满程度、超欠

12、近似量。冒顶片帮、毛巷尺寸、壁后充填及材质等。5、锚喷巷道:巷道尺寸、钢带、锚杆规格、数量、锚固力、扭矩、间排距、安装角度、外露长度、钢梁分布及规格、数量、网片铺设(包括规格、数量)喷射厚度、材质等。6、其它被视为隐蔽工程的工程。7、施工单位被视为隐蔽工程的内容必须由施工单位填写隐蔽工程记录表,砌殖巷道每IOm填写一张,锚喷巷道每50Om填写一张,其它工程根据施工条件、施工进度及施工需要自行决定。8、一般性隐蔽工程验收,由施工单位提前一天发生隐蔽通知单,通知矿生产办,并同时提交隐蔽工程记录表,经双方共同验收,重要隐蔽工程由矿提前三天通知基建主管、设计单位、质监站,共同进行隐蔽工程验收,对于隐蔽

13、工程须在施工组织设计或措施中明确说明。9、生产办接到施工单位发生的隐蔽通知后,应按时指派矿检查人员到现场监督检查。施工单位技术负责人和矿质检员应积格配合搞好隐蔽检查工作。矿检查人员应对照隐蔽项目逐项核实,发现问题及时提出让其处理,待符合规定后方可让其隐蔽。隐蔽过程中矿检查人员要现场监督,并按要求隐蔽,砌诡巷道和碎底板工程一般不离现场,若需检查几个隐蔽头时,矿质检员应巡回监督,保证重点,当班隐蔽不完的工程要充分考虑履行交接手续,保证监督检查工作连续性,待隐蔽工程按规定施工完成后方可予以鉴证。10、施工单位发隐蔽通知前,必须充分考虑进行自检,合格后方可发通知。隐蔽工程记录表的隐蔽项目和内容必须与工

14、程施工工段对应,标明施工位置和方向,并附图说明,以便检查。11、对于锚喷巷道,当掘进、锚杆支护作业与喷浆作业或碎底板等属不同施工单位时,由施工单位各自填写各自的隐蔽工程记录表,在隐蔽前一天通知监理部门进行隐蔽检查,生产办签字认可后方可进行下一道工序的作业。施工单位发出隐蔽通知单后监理部门24小时内不予检查,且无特别说明,施工单位可自行隐蔽,出现质量事故由监理负责。12、施工单位技术负责人和质检员必须充分考虑负责,严格把关,不准弄虚作假,玩忽职守。13、矿日常检查或抽查中对于掘进成巷每发现一米超宽而不合格,罚款30-100元,超高视使用情况给予每米10-20元罚款(不含巷道底形成大坑),顶台阶每

15、米2050元,帮台阶每个30100元,底台阶每米10-50元。巷道欠宽欠高必须进行处理,否则不予进尺,并罚款每米50-100元。掘进中底板形成大坑视情形每米罚款50100元,交岔点跨度掘进每超长1米按砌塌处理费用处罚。14、钢带锚杆支护中,每发现一条顶钢带锚杆支护下不合格罚50100元,并重新处理至合格为止。凡支护出现有割料、崛烂的钢带视损坏程度罚款100300元/根,并责令其处理至合格为止。凡支护中用小规格锚杆代替标准要求锚杆或出现过期作废锚杆等弄虚作假的情况,每根罚款500元并重新处理至合格为止。每发现空顶一处,罚款500元,缺失锚杆,罚款50元/根,并要求处理至合格。检查中,钢带锚杆间排

16、距不合格除要求重新加打锚杆至合格要求,每米罚款20元。外委工程视为合格的钢带锚杆增加的支护材料由施工单位负担。自营工程施工中,失效锚杆采用重新补打合格时,其补打率应在2%以内,超过部颁标准其材料消耗由施工单位承担。15、喷浆作业中出现下列问题时,按以下办法处罚:(1)喷浆前不检查锚杆的紧固程度或明知锚杆未紧而喷浆者,罚喷浆施工工20元m,如喷浆前100m发生喷浆通知则不受此处罚。(2)喷浆中不冲洗岩(煤)帮每次罚款200元。(3)喷浆出现蜂窝、麻面或漏喷,每平方米巷道罚款300元,穿裙赤脚每米罚款30元。达不到设计质量要求的不予上报进尺。(4)喷浆回弹清理不净,除限期处理外,巷道每米罚款20元,设备出现不掩盖,不清理每台件罚50100元,电缆管路

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 劳动合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
