《厂区传动设备紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《厂区传动设备紧急施工实施方案.docx(11页珍藏版)》请在第壹文秘上搜索。

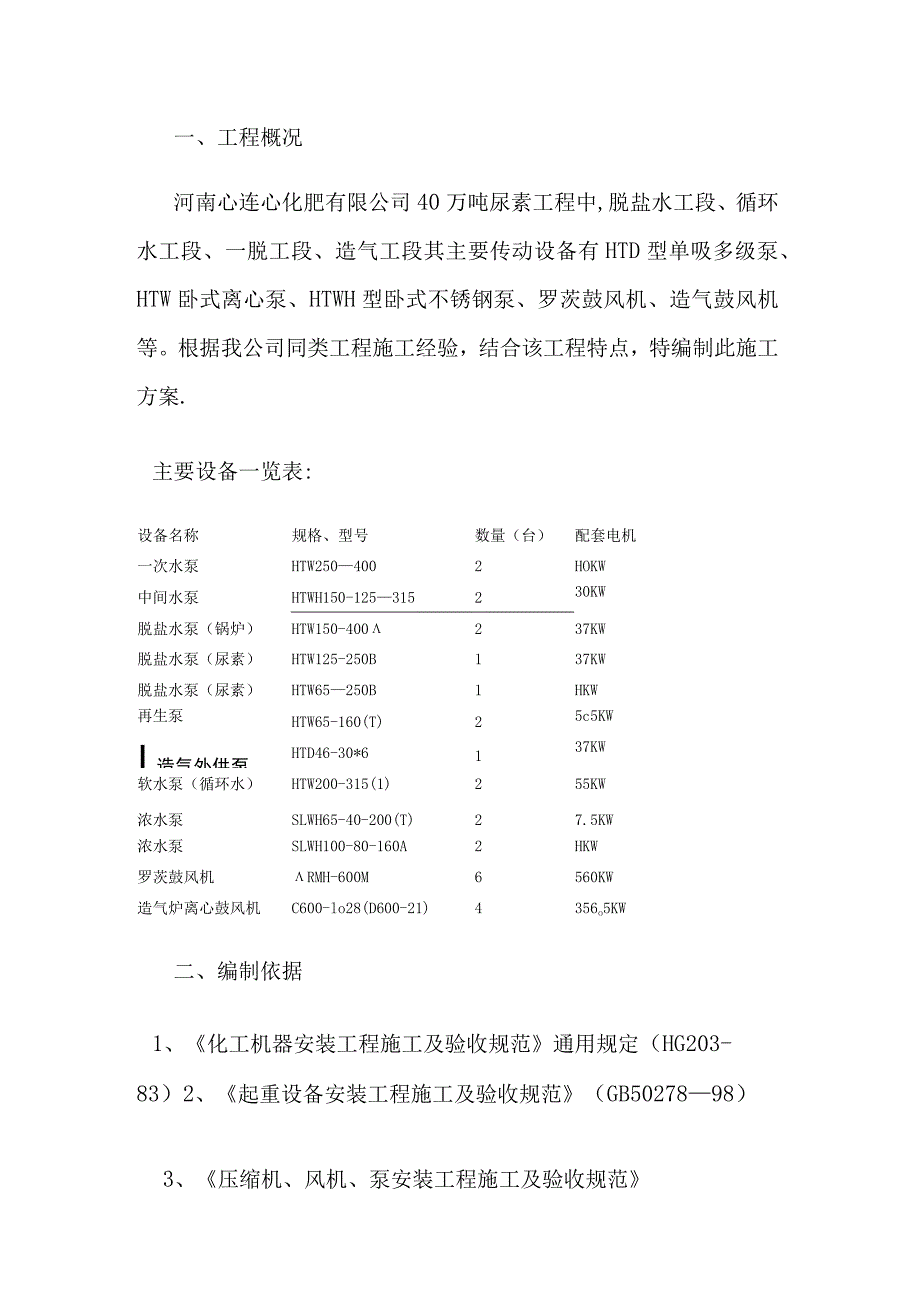

1、一、工程概况河南心连心化肥有限公司40万吨尿素工程中,脱盐水工段、循环水工段、一脱工段、造气工段其主要传动设备有HTD型单吸多级泵、HTW卧式离心泵、HTWH型卧式不锈钢泵、罗茨鼓风机、造气鼓风机等。根据我公司同类工程施工经验,结合该工程特点,特编制此施工方案.主要设备一览表:设备名称规格、型号数量(台)配套电机一次水泵HTW2504002HOKW中间水泵HTWH150-125315230KW脱盐水泵(锅炉)HTW150-400237KW脱盐水泵(尿素)HTW125-250B137KW脱盐水泵(尿素)HTW65250B1HKW再生泵IHTW65-160(T)25c5KWI造气外供泵IHTD46

2、-30*6137KW软水泵(循环水)HTW200-315(1)255KW浓水泵SLWH65-40-200(T)27.5KW浓水泵SLWH100-80-160A2HKW罗茨鼓风机RMH-600M6560KW造气炉离心鼓风机C600-lo28(D600-21)4356o5KW二、编制依据1、化工机器安装工程施工及验收规范通用规定(HG203-83)2、起重设备安装工程施工及验收规范(GB5027898)3、压缩机、风机、泵安装工程施工及验收规范(GB5027598)4、工程设计说明,施工图纸、厂商提供的安装说明图纸及有关技术资料5、施工现场实际情况三、施工准备1、技术资料的准备安装前应具备下列技术

3、资料:1)设备出厂的合格证明书;2)制造厂提供的有关重要零件及附件制造装配证明书;3)设备安装平面布置图、基础图、装配图;4)设备装箱清单;5)有关安装规范及安装技术要求文件;2、施工现场准备1)对安装现场附近的场地进行清理平整,以便进出汽车和吊车。2)设备基础应具备验收条件,按图检查基础标高、中心、基础孔尺寸及预埋螺栓尺寸,划好标高线和中心线。3)施工机具、起重机具、材料要准备齐全,并进行认真检查,加油润滑.4)施工量具应经校验合格后方能使用。5)设备到货,并经验收合格。按设备平面布置图的要求,结合吊车吊装就位的站车情况,指挥卸车,使设备摆放的位置尽量给吊装和安装工作创造方便。四、传动设备安
4、装1、基础验收1)基础移交时,应有质量合格证明书及测量记录。在基础上应明显地划出:标高基准线及基础的纵横中心线。在建筑物上应标有坐标轴线,重要设备的基础应有沉降观测点。2)基础外观无裂纹、蜂窝、露筋等缺陷。3)基础尺寸及位置允许偏差应符合下表的规定:基础尺寸及位置的允许偏差(mm)项次项目名称允许偏差1基础坐标位置(纵横轴线)20O2基础各不同平面的标高-20基础上平面外形尺寸203凸台上平面外形尺寸-20凹穴尺寸+20基础上平面的水平度(包括地坪上需安装的设备的部分):每米54全长10竖向偏差:每米55全高20预埋地脚螺栓:标高(顶端)+206中心距(在根部和顶部两处测量)0中心距(在根部和
5、顶部两处测量)210预留地脚螺栓孔:中心位置+207深度0孔壁的铅垂度(全深)10带锚板的预埋活动地脚螺栓:+20标高08中心位置+5水平度(带槽的锚板)5水平度(带螺纹孔的锚板)22、设备检查验收1)设备名称、型号、规格与装箱清单应一致。2)随机技术资料及专用工具应齐全。3)对设备主体、附属设备及零部件进行外观检查,要求无损伤,并核实零部件的品种、规格、数量等。3、设备安装D设备安装程序:基础检查、验收及放线一安放临时垫铁一设备吊装就位,初步找平、找正一地脚螺栓灌浆、座浆法安放正式垫铁一碎养护一设备精平、附件安装一设备二次灌浆。2)整体安装的泵,纵向安装水平偏差不应大于0.10/1000,横
6、向安装水平偏差不应大于0.20/1000,水平仪应放置在设备的进出口法兰面或其它精加工水平面上进行测量.3)联轴器的同轴度径向偏差0。05mm,轴向偏差0.20/1000,端面开口间隙35mmo4)联轴器的同轴度偏差及端面开口间隙见下表:联轴器外径(mm)端面间隙(mm)对中偏差联轴器外径(mm)端面间隙(mm)对中偏差径向位移(mm)轴向倾斜径向位移(mm)轴向倾斜71224(0.058030.040o2/100025050.2/100095315(0o1064000813040.050.2/10004756(Oo08(0o2/1000160600O0105)设备的垫铁布置应放置在地脚螺栓的
7、两侧,垫铁伸入设备底座的长度,均应超过地脚螺栓的中心。每组垫铁一平二斜(斜垫铁应配对使用)最多不应超过四块,相邻两垫铁组的间距,可根据设备的重量、底座的结构形式以及负荷分布等具体情况定,一般为50Omnb垫铁组的高度一般为3070mm。6)散件供货的泵、风机安装时,应以泵体或风机为基准,先进行找平、找正,然后按泵体或风机联轴器来调整减速机和电动机传动轴的不同轴度,使其达到标准的要求.7)设备在最初找平、找正后,即可进行地脚螺栓预留孔的一次浇灌工作,地脚螺栓预留孔内应清洁、无杂物.在捣实地脚螺栓预留孔中的混凝土时,不得使地脚螺栓歪斜或使设备产生位移。8)风机的纵横向安装水平应在主轴和进气、排气口
8、法兰面上进行测量,其偏差均不应大于0。201000o9)设备最终找平、找正后,垫铁组应进行点焊定位、隐蔽工程检查合格,然后进行二次浇灌。10)地脚螺栓预留孔内及二次灌浆层的灌浆用料,以细碎石混凝土为宜,其标号应比基础混凝土的标号高一级。五、劳动力安排和施工进度计划1、劳动力安排计划见附表:人员人数负责人安装钳工8常向阳起重工3王广昌焊工1胡兵奇专职安全员1韩庆潭辅助工5李帅伟合计人数182、施工进度计划D具备安装条件之日起计算,共计40天。如设备到货不及时、设备有重大缺陷或其它原因影响安装的工期顺延。2)现场施工可根据甲方要求及实际情况调整施工先后顺序,依据甲方提交的总控制网络计划工期为核心实
9、施安装进度.六、主要施工机具主要施工机械、量具配备表机械或序号数量序号工具、量具名称数量设备名称125T汽车吊1台1钢盘尺30M1个216T汽车吊1台2游标卡尺01501个320T平板车1台3游标卡尺03001个4道木50根4经纬仪1台5硅整流电焊机2台5水准仪1台6倒链IOT2台6铸铁水平仪1台7倒链5T2台7磁力线坠2个8倒链3T2台8合像水平仪1台9气焊工具1套9活动扳手12、15各2把七、质量保证措施1、安装前,认真进行技术交底,组织施工人员学习有关技术资料。2、对在开箱检查及安装过程中发现的与制造厂提供资料不符或损坏部件,要及时提出,与建设单位及设备制造厂共同协商解决.3、安装施工各
10、工序要认真自检、互检和专业检查的原则,加1强质量监督工作,质检人员发现质量问题及时纠正。4、施工记录(交工资料)应依据现行化工标准、规范进行整理,要做到规范、同步、准确.5、安装设备找平时,应清除加工面油污、铁锈、毛刺等杂物.6、施工过程中,虚心接受建设单位及监理指导、监督工作。7、施工过程中,如发现有必要对某处进行修改设计时,必须事先征得有关部门的同意出具变更单后再进行修改,并记入竣工图中。8、质量保证体系组织机构图:M目经理项目林工程师咬口副挺理任丸标S检责任T程S理部部长周宗瞅机装施工就组常向阳八、安全技术及环保措施1、认真贯彻落实国家有关劳动保护、安全生产的方针、法令、法规、安全操作规
11、程和上级有关规定,杜绝一切人身、设备事故。2、坚持每天认真作好班前安全技术交底,提高施工人员安全意识.3、在设备吊装范围内,非工作人员不准进入。4、设备起吊前,要检查捆绑点是否可靠,重心是否准确;吊装设备时,捆扎位置要作好设备防护,避免造成设备损坏;在吊装中发现问题时,应告知总指挥,确实需要处理时要采取可靠措施。5、设备到货后,认真做好防护工作(防雨等),应用塑料布覆盖,妥善保管.6、设备包装材料及废弃物易对环境污染,应及时对废弃物进行清理回收。7、施工作业中产生的有毒有害废弃物,如:废弃化工材料、包装材料、含油棉纱棉布、焊条头,酸洗管道的废液,清洗保养工器具及机械设备产生的废渣等必须统一收集处理。8、防噪、防扰民措施1)施工中尽量减轻扰民噪声,选择低噪声施工机械;同时与建设单位共同搞好周边关系,以获得周边住户的谅解。2)每天晚22时至次日早6时,不进行噪声大工序的施工作业。9、安全保证体系组织机构图:埃先F质量安全F部长F f ft 周宗工里管理部部长春英一吼K专业为土工程师机笠殛JL班组常向重
