冬季施工监理细则全.docx

上传人:p** 文档编号:389770 上传时间:2023-08-06 格式:DOCX 页数:7 大小:19.78KB
下载 相关 举报
冬季施工监理细则全.docx_第1页
第1页 / 共7页
冬季施工监理细则全.docx_第2页
第2页 / 共7页
冬季施工监理细则全.docx_第3页
第3页 / 共7页
冬季施工监理细则全.docx_第4页
第4页 / 共7页
冬季施工监理细则全.docx_第5页
第5页 / 共7页
冬季施工监理细则全.docx_第6页
第6页 / 共7页
冬季施工监理细则全.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季施工监理细则全.docx》由会员分享,可在线阅读,更多相关《冬季施工监理细则全.docx(7页珍藏版)》请在第壹文秘上搜索。

1、冬季施工监理细则1、工程概况:本工程位于北京朝阳区,属于大陆性季风气候区。2018年冬期施工预计从11月15日起,至3月15日止。当室外日平均气温连续5天稳定低于5,即进入冬施。当室外日平均气温连续5天高于5,即解除冬施。二.监理工作依据1国家混凝土结构工程施工质量验收规范GB50204-20152国家建设工程施工现场供用电安全规范GB50194-933国家混凝土结构工程施工规范GB50666-20154国家混凝土外加剂应用技术规范GB50119-20135国家施工现场临时用电安全技术规范JGJ46-20056行业建筑工程冬期施工规程JGJ/T104-20117行业钢筋机械连接通用技术规程JG

2、J107-20168行业混凝土泵送施工技术规程JGJ/T10-20109行业建筑机械使用安全技术规程JGJ133-201210施工组织设计及冬季施工方案11工程施工图纸12监理规划三.监理工作流程严格要求施工单位按照冬季施工规范及监理审核批准的颐瑞中路冬季施工方案进行施工,针对上述要求,发现问题及时促使施工单位进行整改,施工单位整改完毕后要报我方验收,方可进入下一道工序,对施工单位未及时整改或整改不合格的,我方需签发监理工作联系单指令其整改,拒不整改的上报建设单位四.监理工作的控制要点及目标值1、施工准备阶段控制要点1)审查施工单位编制的冬季施工专项施工方案是否复合冬季施工规范要求;2 )审查

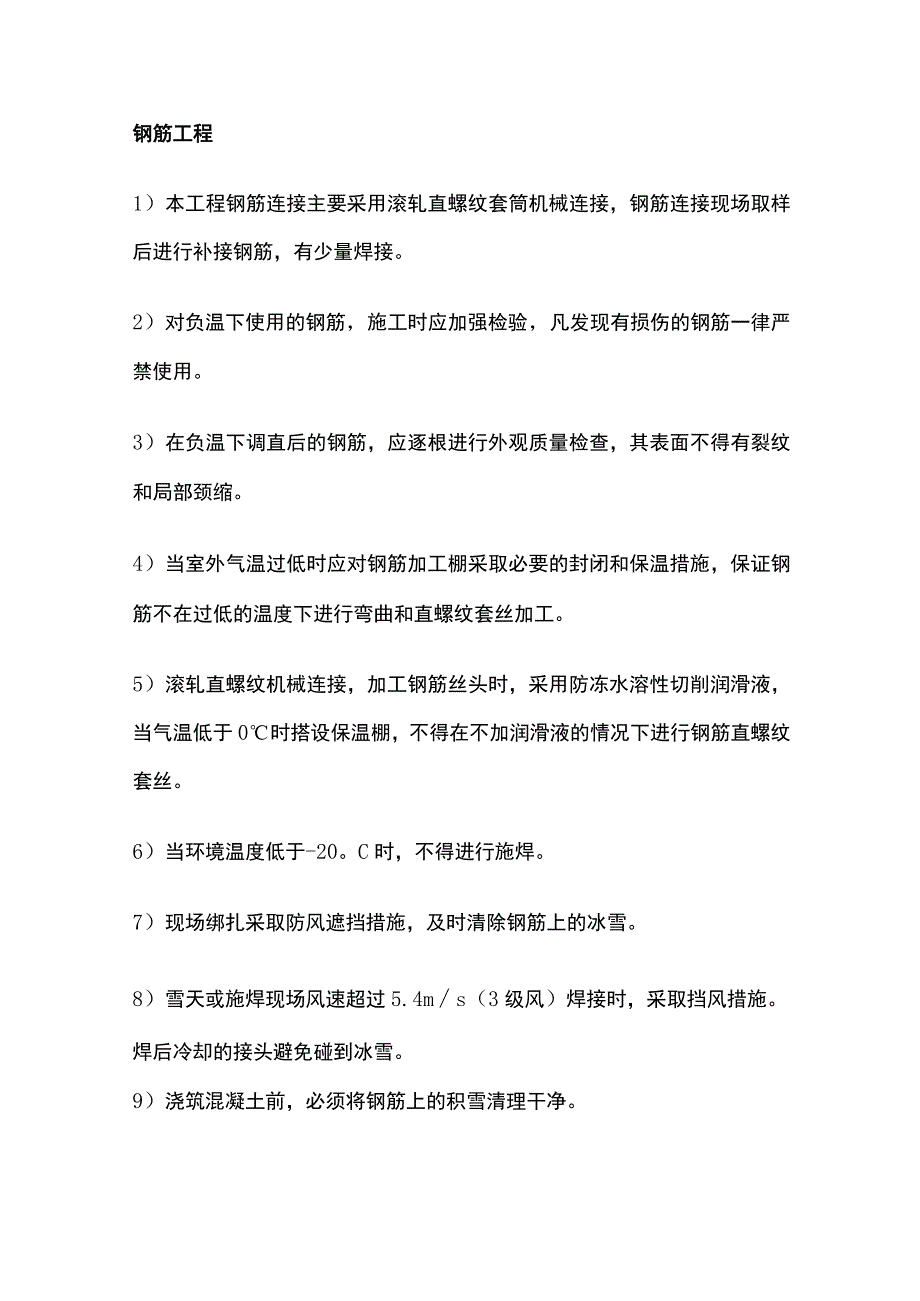

3、施工单位冬施准备物资是否方案要求;3 )审查施工单位冬季施工保障措施及应急预案;4)审查施工单位的测温记录方案;2、施工阶段控制要点本工程主要控制钢筋、模板及混凝土的冬季施工,把这三个分项工程作为质量控制重点。钢筋工程1)本工程钢筋连接主要采用滚轧直螺纹套筒机械连接,钢筋连接现场取样后进行补接钢筋,有少量焊接。2)对负温下使用的钢筋,施工时应加强检验,凡发现有损伤的钢筋一律严禁使用。3)在负温下调直后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。4)当室外气温过低时应对钢筋加工棚采取必要的封闭和保温措施,保证钢筋不在过低的温度下进行弯曲和直螺纹套丝加工。5)滚轧直螺纹机械连接,加

4、工钢筋丝头时,采用防冻水溶性切削润滑液,当气温低于0时搭设保温棚,不得在不加润滑液的情况下进行钢筋直螺纹套丝。6)当环境温度低于-20。C时,不得进行施焊。7)现场绑扎采取防风遮挡措施,及时清除钢筋上的冰雪。8)雪天或施焊现场风速超过5.4ms(3级风)焊接时,采取挡风措施。焊后冷却的接头避免碰到冰雪。9)浇筑混凝土前,必须将钢筋上的积雪清理干净。模板工程1)本工程的墙、柱、顶板结构构采用木模板,冬施期间主要考虑模板的保温措施。2)模板合模前,必须将模板内杂物清理干净,不得有积雪等杂物。3)模板合模时,随时用彩布条盖住模板上口。已落入模内的积雪,用吹风机吹向未合的模板或清扫口处进行清理。4)大

5、风大雪后,要对模板的牢固性及时进行检查,防止模板倒塌。5)模板的保温措施结构竖向构件模板保温采用岩棉保温被,岩棉保温被覆盖上模板背楞上,遇严寒天气,覆盖两层岩棉保温被,岩棉保温被用铅丝与模板绑扎牢固,要求遮盖严密,无裸露。6)加强模板四角和穿墙螺栓部位的保温措施,以免形成冷桥现象。7)管廊顶板施工时对后浇带处及时用岩棉保温被进行封闭,管廊顶板支撑完毕后,如气温很低,且封闭不严的情况在下面支顶一层岩棉保温被。8项板浇筑完毕后上部覆盖1层塑料布和2层岩棉保温被进行保温,用木方压牢。保温养护过程中,非测温人员严禁入内。9)模板的拆除竖向结构混凝土强度达到4MPa时,且试块试压报告结果出来后方可拆除模

6、板和保温。拆模前必须提前填写拆模申请单,经技术部门审批合格后方可进行拆除。水平构件模板的拆除时间通过先计算混凝土的成熟度值,然后试压混凝土同条件试块确定。竖向构件拆模后,立即在混凝土表面覆盖塑料布,挂上保温材料进行养护,墙顶和柱顶岩棉保温被。混凝土工程1)本工程的混凝土工程全部使用商品混凝土,混凝土现场浇筑采用汽车泵、地泵,冬施期间使用综合蓄热法进行养护。2)混凝土原料控制提前与预拌混凝土供应单位取得联系,在进入冬期施工之前,要求供应单位对冬施期间所用的水泥、砂、石及有关的外加剂作质量检定试验,提前进行试配工作,并将配合比及试验报告提交监理项目部。水泥、砂、石、外加剂等必须符合环保要求,并提供

7、相应的检测报告。3 )在委托拌制混凝土时,要注明所需混凝土的种类、强度等级、用量、初凝时间、坍落度要求、供应时间和部位、出罐温度和入模温度,以便搅拌站提前作好准备。4 )拌合混凝土的水应加热,当使用P.O42.5以下标号水泥时,水的最高温度不大于80oCo5 )墙、柱、梁、板、楼梯等混凝土出罐温度不低于10,入模温度不低于5oCo混凝土到场后不得出现分层离析现象。3、监理工作的目标值保证冬季施工期间混凝土不发生受冻现象,施工质量合格,安全文明施工符合相关规定。五.监理工作方法及措施1.现场监督检查1)审查施工单位现场的安全管理组织结构、技术管理质量体系、管理制度及专职管理人员资格证书。2)检查施工单位的人员配备、职责与分工落实情况。3)施工过程中跟踪监督、检查与控制,主要是监督检查在工序施工过程中,人员、施工机械设备、材料、施工方法及工艺在施工环境条件的影响下是否处于良好状态,是否符合保证工程质量和安全的要求,如发现问题及时纠正和控制。2、巡视检查、验收1)施工现场关键部位、关键工序监理部实施全过程现场监督。2)监理工程师对施工现场有目的地进行巡视检查;对施工过程关键工序、重点部位和关键控制点进行旁站;对所发生的问题由监理工程师签发监理通知,承包单位将整改措施及结果用书面回复,监理工程师对整改结果进行验证。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
