施工日志编制内容及要求全.docx

上传人:p** 文档编号:390633 上传时间:2023-08-06 格式:DOCX 页数:4 大小:16.24KB
下载 相关 举报
施工日志编制内容及要求全.docx_第1页
第1页 / 共4页
施工日志编制内容及要求全.docx_第2页
第2页 / 共4页
施工日志编制内容及要求全.docx_第3页
第3页 / 共4页
施工日志编制内容及要求全.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工日志编制内容及要求全.docx》由会员分享,可在线阅读,更多相关《施工日志编制内容及要求全.docx(4页珍藏版)》请在第壹文秘上搜索。

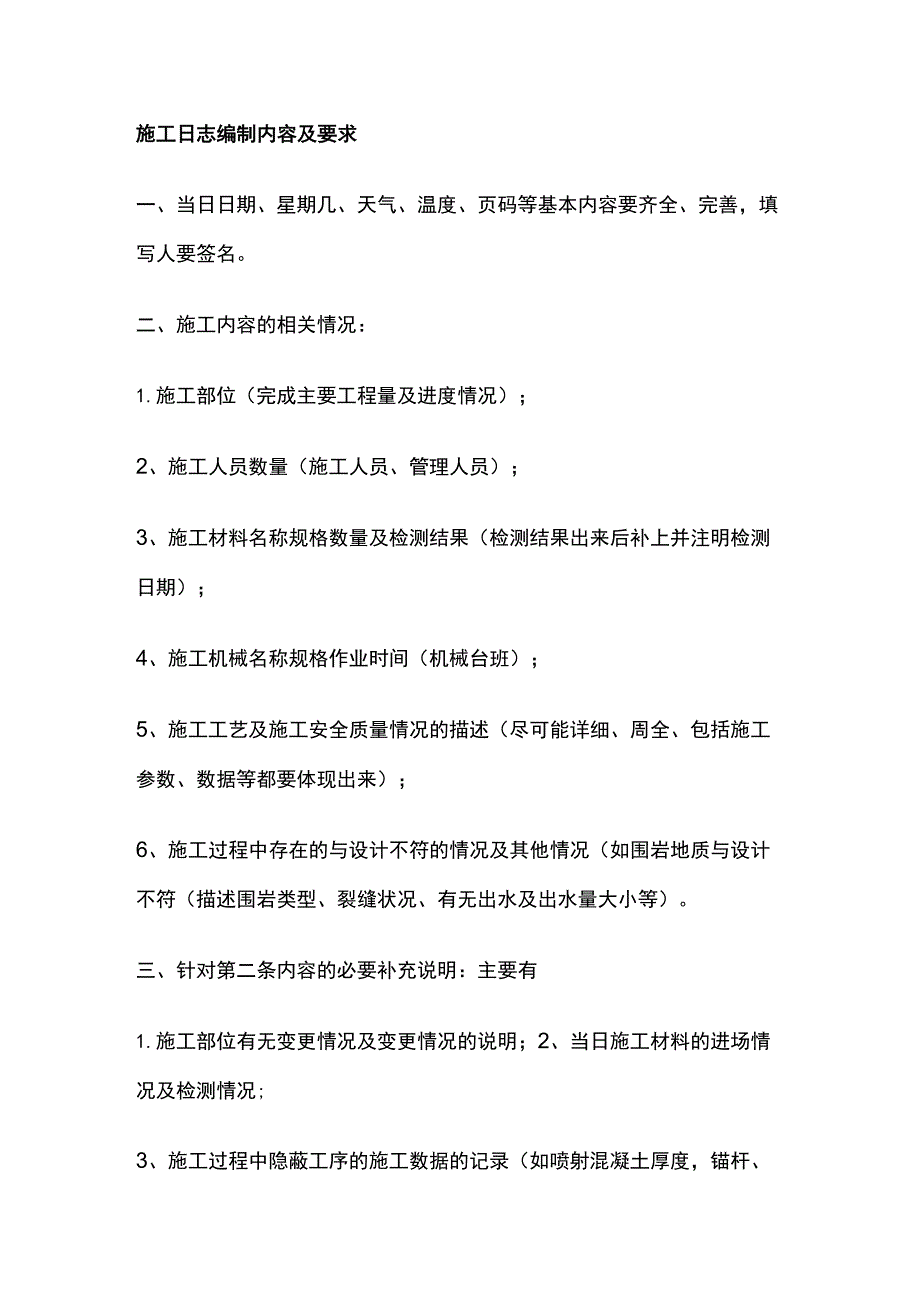

1、施工日志编制内容及要求一、当日日期、星期几、天气、温度、页码等基本内容要齐全、完善,填写人要签名。二、施工内容的相关情况:1.施工部位(完成主要工程量及进度情况);2、施工人员数量(施工人员、管理人员);3、施工材料名称规格数量及检测结果(检测结果出来后补上并注明检测日期);4、施工机械名称规格作业时间(机械台班);5、施工工艺及施工安全质量情况的描述(尽可能详细、周全、包括施工参数、数据等都要体现出来);6、施工过程中存在的与设计不符的情况及其他情况(如围岩地质与设计不符(描述围岩类型、裂缝状况、有无出水及出水量大小等)。三、针对第二条内容的必要补充说明:主要有1.施工部位有无变更情况及变更

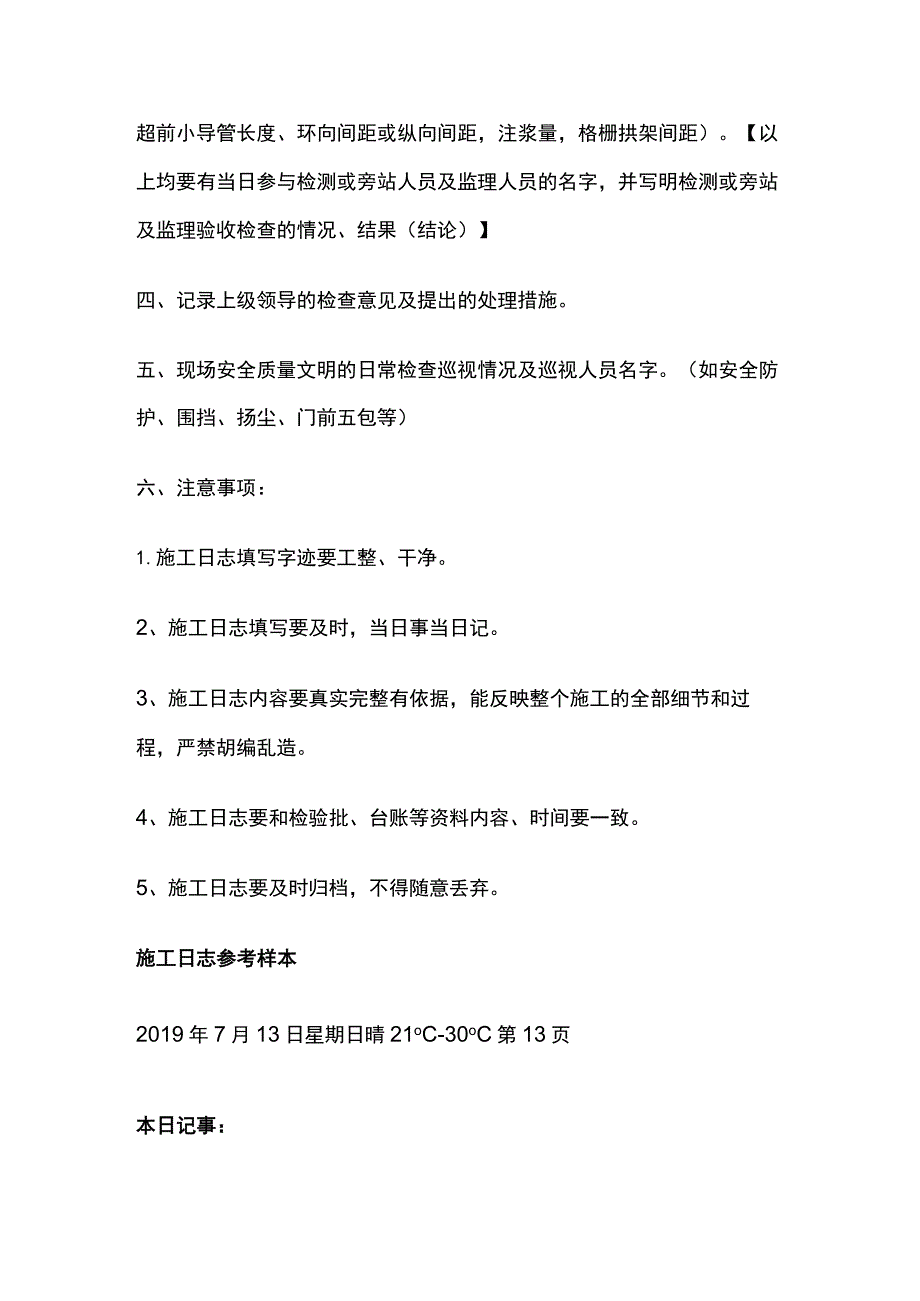

2、情况的说明;2、当日施工材料的进场情况及检测情况;3、施工过程中隐蔽工序的施工数据的记录(如喷射混凝土厚度,锚杆、超前小导管长度、环向间距或纵向间距,注浆量,格栅拱架间距)。【以上均要有当日参与检测或旁站人员及监理人员的名字,并写明检测或旁站及监理验收检查的情况、结果(结论)】四、记录上级领导的检查意见及提出的处理措施。五、现场安全质量文明的日常检查巡视情况及巡视人员名字。(如安全防护、围挡、扬尘、门前五包等)六、注意事项:1.施工日志填写字迹要工整、干净。2、施工日志填写要及时,当日事当日记。3、施工日志内容要真实完整有依据,能反映整个施工的全部细节和过程,严禁胡编乱造。4、施工日志要和检验

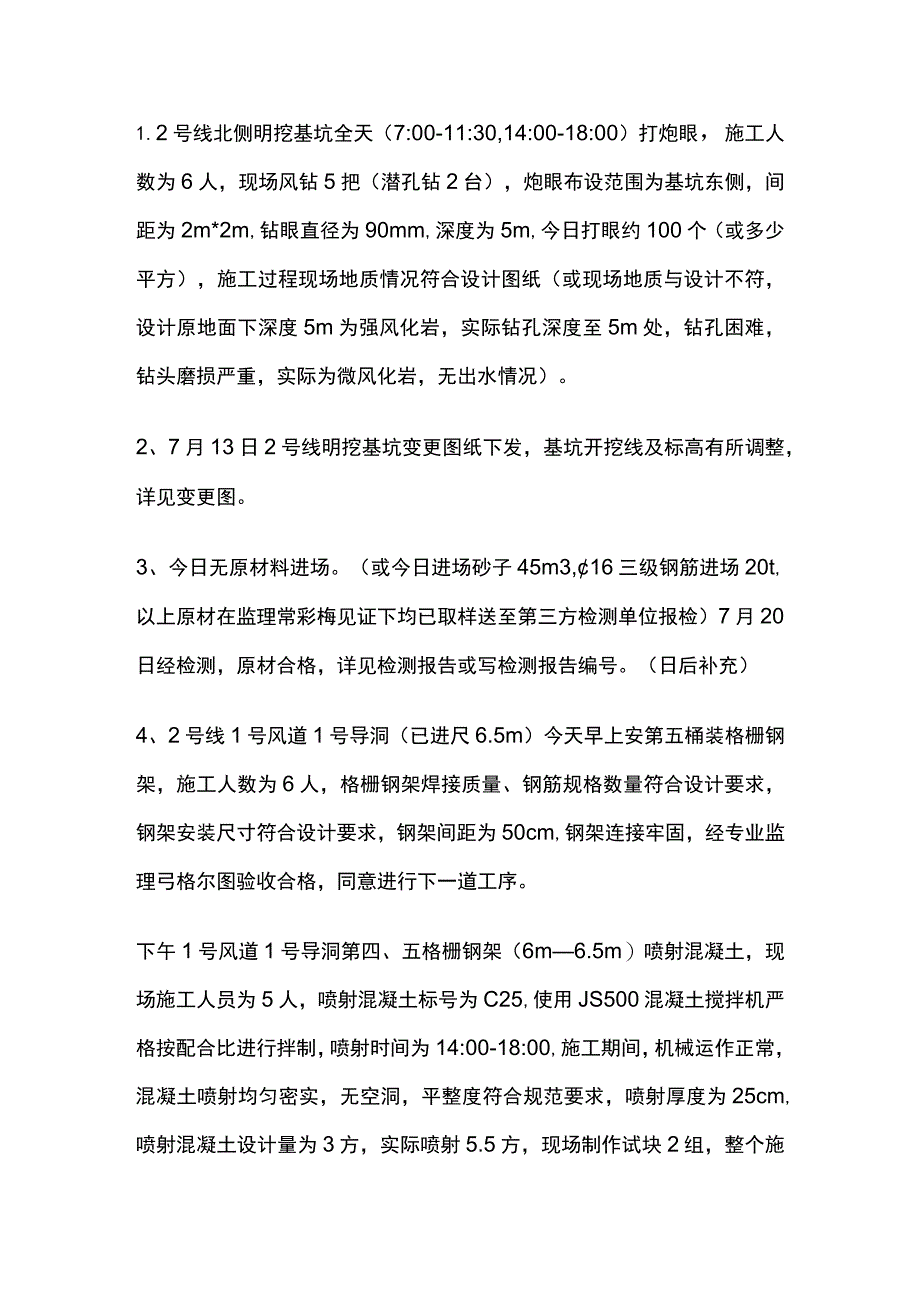

3、批、台账等资料内容、时间要一致。5、施工日志要及时归档,不得随意丢弃。施工日志参考样本2019年7月13日星期日晴21oC-30oC第13页本日记事:1.2号线北侧明挖基坑全天(7:00-11:30,14:00-18:00)打炮眼,施工人数为6人,现场风钻5把(潜孔钻2台),炮眼布设范围为基坑东侧,间距为2m*2m,钻眼直径为90mm,深度为5m,今日打眼约100个(或多少平方),施工过程现场地质情况符合设计图纸(或现场地质与设计不符,设计原地面下深度5m为强风化岩,实际钻孔深度至5m处,钻孔困难,钻头磨损严重,实际为微风化岩,无出水情况)。2、7月13日2号线明挖基坑变更图纸下发,基坑开挖线

4、及标高有所调整,详见变更图。3、今日无原材料进场。(或今日进场砂子45m3,16三级钢筋进场20t,以上原材在监理常彩梅见证下均已取样送至第三方检测单位报检)7月20日经检测,原材合格,详见检测报告或写检测报告编号。(日后补充)4、2号线1号风道1号导洞(已进尺6.5m)今天早上安第五桶装格栅钢架,施工人数为6人,格栅钢架焊接质量、钢筋规格数量符合设计要求,钢架安装尺寸符合设计要求,钢架间距为50cm,钢架连接牢固,经专业监理弓格尔图验收合格,同意进行下一道工序。下午1号风道1号导洞第四、五格栅钢架(6m6.5m)喷射混凝土,现场施工人员为5人,喷射混凝土标号为C25,使用JS500混凝土搅拌机严格按配合比进行拌制,喷射时间为14:00-18:00,施工期间,机械运作正常,混凝土喷射均匀密实,无空洞,平整度符合规范要求,喷射厚度为25cm,喷射混凝土设计量为3方,实际喷射5.5方,现场制作试块2组,整个施工过程符合规范及设计要求。旁站人员:专监弓格尔图、虎康。5、下午地铁公司徐处(具体名字)检查,发现现场挡墙基坑深度过深,实际深度为5-6m,存在坍塌等安全风险隐患,要求进行喷射支护并加强监测。备注栏:施工日志编制人员签名

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
