《落地扣件式脚手架专项方案全.docx》由会员分享,可在线阅读,更多相关《落地扣件式脚手架专项方案全.docx(18页珍藏版)》请在第壹文秘上搜索。

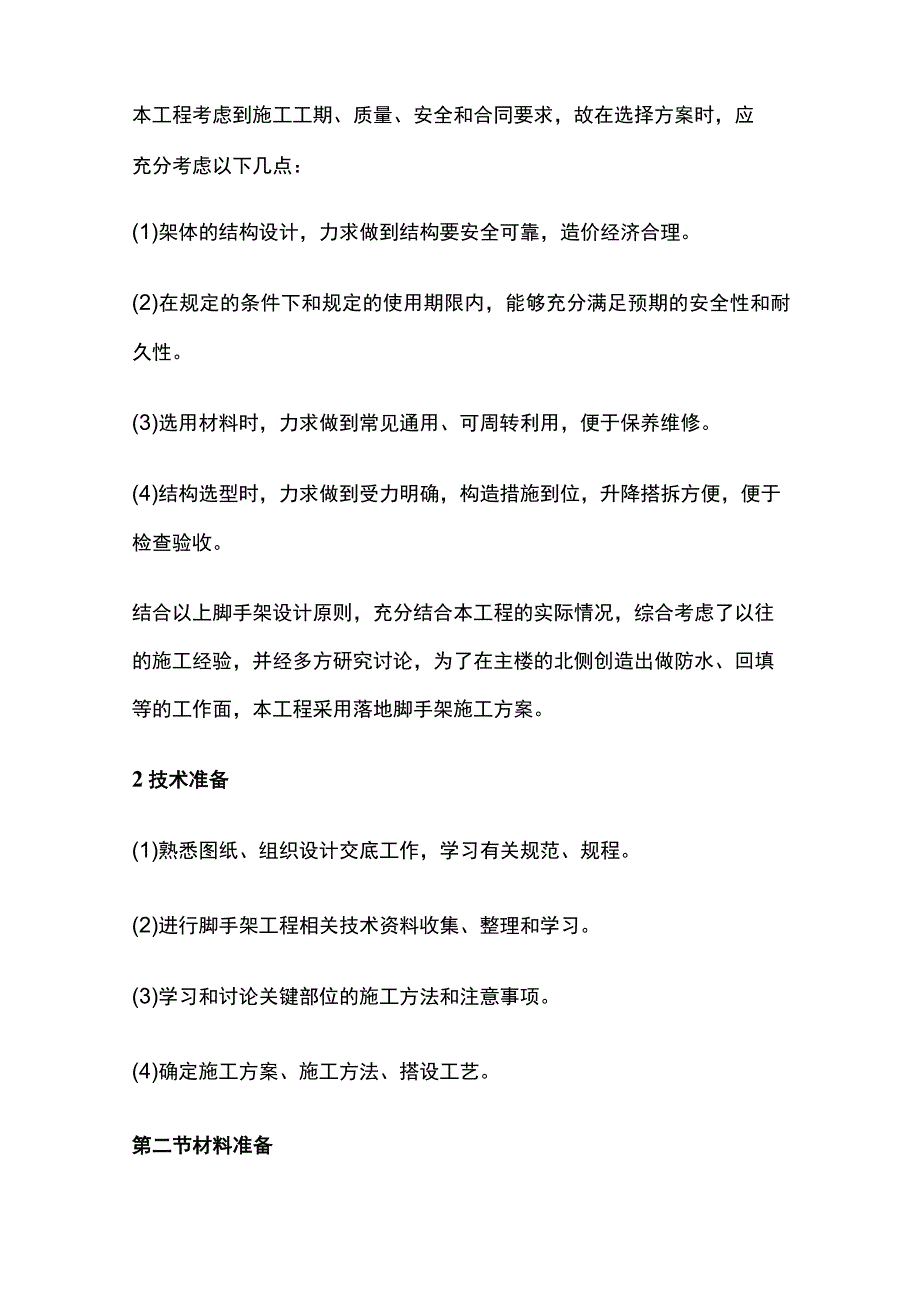

1、落地扣件式脚手架专项方案:需要电子版的工程师可以关注,在下方评论留言邮箱,小编将在两日内发送,另外本方案还附带计算书一并发送。第一章编制依据及工程概况第一节编制依据1施工组织设计某项目工程施工组织设计2计算软件及版本广联达施工安全设施计算软件20153工程图纸4施工规范及规程第二章施工准备第一节技术准备本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:(1)架体的结构设计,力求做到结构要安全可靠,造价经济合理。(2)在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。(3)选用材料时,力求做到常见通用、可周转利用,便于保养维修。(4)结构选型时,力

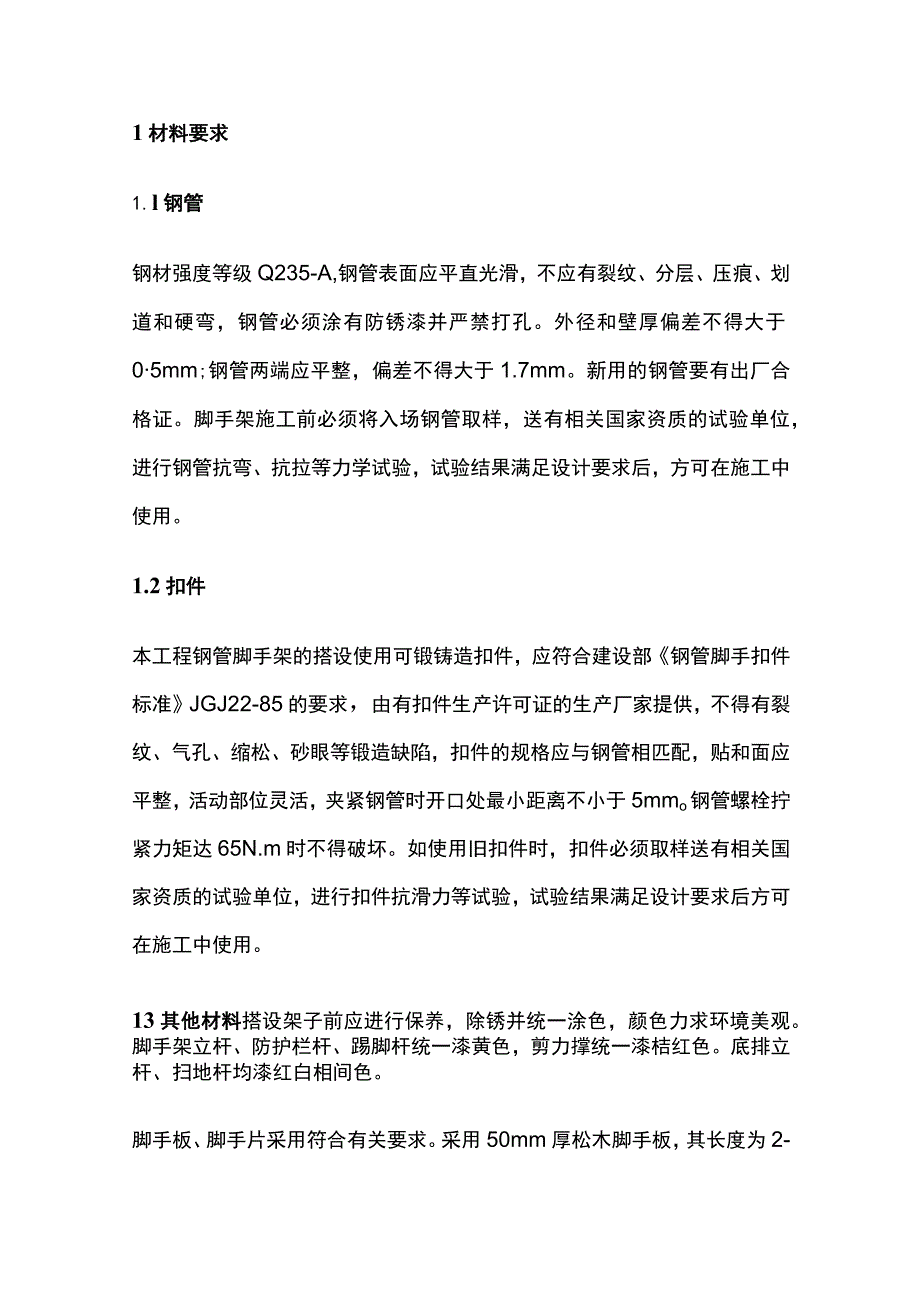

2、求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。结合以上脚手架设计原则,充分结合本工程的实际情况,综合考虑了以往的施工经验,并经多方研究讨论,为了在主楼的北侧创造出做防水、回填等的工作面,本工程采用落地脚手架施工方案。2技术准备(1)熟悉图纸、组织设计交底工作,学习有关规范、规程。(2)进行脚手架工程相关技术资料收集、整理和学习。(3)学习和讨论关键部位的施工方法和注意事项。(4)确定施工方案、施工方法、搭设工艺。第二节材料准备1材料要求1.l钢管钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,钢管必须涂有防锈漆并严禁打孔。外径和壁厚偏差不得大于05
3、mm;钢管两端应平整,偏差不得大于1.7mm。新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。1.2扣件本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部钢管脚手扣件标准JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mmo钢管螺栓拧紧力矩达65N.m时不得破坏。如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满
4、足设计要求后方可在施工中使用。13其他材料搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色。脚手板、脚手片采用符合有关要求。采用50mm厚松木脚手板,其长度为2-6m,宽度为23-25cm,脚手板两端应采用4mm厚镀锌钢丝各绑两道箍。脚手板不得使用有裂缝、腐朽、斜拉及大横透节的板材。安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,L6L5m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由北京市
5、建筑安全监督管理部门发放的准用证。连墙件采用钢管,其材质应符合现行国家标准碳素钢结构(GB700-88)中Q235A钢的要求。2材料准备第三节人员及机具准备1人员准备1.1 施工手续及证件所有架子工必须具备特种作业操作证、安全资格上岗证(接受相应三级安全教育)等准许施工证件。架子工必须定期体检,合格者方可持证上岗,凡患有高血压、心脏病、癫痫病、晕高或视力不够等不得从事脚手架搭设。1.2 管理人员及劳务人员培训、教育全体管理人员除每年参加年审及其教育外,每周一都参加经理部组织的教育。架子工进场必须进行三级安全教育和相应考核,每周一参加经理部组织的教育,必须建立班前会,并有会议纪要。13人员准备第
6、三章主要施工方法第一节架体搭设构造要求1立杆立杆纵距L5m,步距1.5米,横向间距0.85米。在距底座上皮200mm处设置纵、横向水平扫地杆,横向水平杆设置在纵向水平杆下方,用直角扣件固定在立杆上。基础不在同一高度的立杆,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不得大于1米。靠边坡上方的立杆轴线到边坡的距离不小于500mmo立杆接长时,其相邻立杆接头要错开(相邻立杆分别用6m立杆和4m立杆交错布置)对接用对接扣件连接。2纵向水平杆设置在立杆内侧,长度为6米,局部4米调整。钢管接头要错开,用对接扣件连接,两根相邻纵向水平杆的接头不得设置在同步或同跨内,接头中心至主节点的距离不小于5
7、00mmo各接头中心至最近主节点的距离不应大于纵距的l3o纵向水平杆与立杆用直角扣件连接,至少伸出0.1米。当采用搭接时,搭接长度不应小于Im,应等间距设置3个旋转扣件固定端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mmo3横向水平杆主节点处必须设置一根横向水平杆,不得随意拆除。长度L5米。两头搁于纵向水平杆上,至少伸出0l米。脚手架内侧端头离墙0l米。横向水平杆与纵向水平杆用直角扣件连接。作业层上非主节点处的横向水平杆,根据所支撑的脚手板的需要设置,最大间距不大于立杆纵距的l2o4脚手板作业层脚手板应铺满、铺稳、铺实,横向水平杆用直角扣件固定在纵向水平杆上。脚手板的铺设应采用对接
8、平铺或搭接铺设。脚手板对接平铺时,接头处应设两根横向水平杆,脚手板夕M申长度应取13Omm至15Omm,两块脚手板外伸长度的和不应大于300mm。脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mmo脚手板每三层,不超过IOm铺一道,作为硬防护。拐角处两方向的脚手板应重叠放置,避免出现探头及空挡现象。5连墙件连墙杆设置主要采用两种方式:一种是预埋连接,另外一种是抱柱连接。当脚手架搭设至梁跨中部位时,在楼板处采用预埋连接;当脚手架搭设至构造柱部位时,采用抱柱连接。连墙杆用钢管时,它与脚手架、建筑物的连接采用直角扣件。本工程落地式脚手架连墙
9、件按两步三跨布置,特殊位置可根据实际情况减小连墙件距离,但不得大于设置要求。在结构每一外框架柱处设双杆箍柱式拉杆与框架柱拉结。在顶板上两框架柱间中点处,预埋钢管净高度约03m,距离边梁外缘15Omm,用钢管与脚手架可靠拉结。在脚手架可靠的转角处,在框架柱上双向设置上述箍柱式拉杆。连墙件横竖向顺序排列、均匀布置、与架体和结构立面垂直,并尽量靠近主节点(距主节点的距离不大于30cm)o连墙杆伸出扣件的距离应大于10cm。底部第一根大横杆就开始布置连墙杆,靠近框架柱的小横杆可直接用扣件作连墙杆用。本工程连墙件主要使用以下二种方式:在使用第一种连墙件进行连接时,一定注意限制连墙件偏离主节点的最大距离:
10、300mmo只有连墙件在主节点附近方能有效地阻止脚手架发生横向弯曲失稳或倾覆,若远离主节点设置连墙件,因立杆的抗弯刚度较差,将会由于立杆产生局部弯曲,减弱甚至起不到约束脚手架横向变形的作用。6剪刀撑脚手架夕M则设置剪刀撑,由脚手架端头开始,按水平距离6m(每四跨)连续设置一排剪刀撑,剪刀撑钢管与地面呈50。角,自下而上,左右连续贯通设置,剪刀撑在搭设时将一根斜杆扣在立杆上,另一根斜杆扣在横向水平杆的外伸部分上,以免两根斜杆相交时把钢管别弯。斜杆两端扣件与立杆节点的距离不宜大于15Cm,最下面的斜杆与立杆的结点离地面为20cm,以保证外架的稳定性。当钢管接长时采用搭接接长,搭接长度不小于100O
11、mm,应采用不少于三只旋转扣件扣牢,端部扣件盖板的边缘至杆端距离不应小于100mmo第二节脚手架施工1架体具体搭设1.1架体搭设参数2安全通道及斜道搭设2.1 安全通道钢管架搭设安全通道顶满铺两层脚手板防砸,外围挂密闭安全网封闭严密。要设有明显标志。设置消防通道,基础施工阶段的消防通道采用地下汽车坡道作为应急消防通道;主体施工阶段利用楼梯作为消防通道。2.2 斜道搭设运料斜道宽度不宜小于L5m,坡度宜采用1:6,人行斜道宽度不宜小于Im,坡度宜采用1:3;拐弯处应设置平台,其宽度不应小于斜道宽度;斜道两侧及平台外围均应设置栏杆及挡脚板。栏杆高度应为1.2m,挡脚板高度不应小于18Omm;运料斜
12、道两侧、平台外围和端部均应按2步2跨设置连墙件;每两步应加设水平斜杆;连续设置剪刀撑和横向斜撑。脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;脚手板顺铺时,接头宜采用搭接;下面的板头应压住上面的板头,板头的凸棱外宜采用三角木填顺;人行斜道和运料斜道的脚手板上应每隔25030Omm设置一根防滑木条,木条厚度宜为2030mmo第四章脚手架质量睑收第一节脚手架检查与验收架子搭设完毕投入使用前要及时检查验收,检查工作由工程负责人和安全负责人进行组织,验收时须有脚手架施工方案技术审批人和安全部门参加。检查依据为施工组织设计、施工方案、技术交底、变更文件和脚手架有关规范。
13、在检查过程中如发现工程技术文件与规范有冲突的地方,以规范为准,并及时修改技术文件。架子检查要分阶段进行,根据工程的特点架子分为以下几个阶段进行检查:1.落地架第二步大横杆安装搭设前,主要检查安装的各杆件尺寸位置,脚手板是否铺平、破损;悬挑架悬挑钢梁安装固定完毕后架子搭设前,主要检查安装的尺寸位置,安装是否牢固,顶板混凝土的强度是否达到要求。2、作业层上施加施工荷载前;3、达到设计高度后;4、遇有六级大风与大雨后;5、停用超过一个月。除了按以上几个阶段进行检查外,项目安全部门每周必须对架子进行不少于二次的周检,技术部门安排测量人员及时做好架子的变形观测,观测项目主要是架子的垂直度和变形。架子每次
14、的检查验收均由安全检查部门做好检查记录,纳入安全资料内存档。架子验收和定期检查的主要项目:1.杆件的设置和连接,连墙件、支撑的构造;2、扣件螺栓是否松动;3、架子的变形;4、安全防护措施;5、是否超载。第五章脚手架的拆除第一节拆除前准备工作1、全面检查脚手架扣件连接、连墙件、支撑体系是否符合安全要求;2、编写拆除脚手架安全技术措施、方案并对作业人员进行技术交底;3、清除脚手架上的杂物。第二节脚手架的拆除1、脚手架拆除必须严格按照操作规程进行施工,作业人员必须持证上岗。上架操作前要进行安全技术交底,戴好安全帽、系好安全带。做到安全第一、预防为主,把各项工作做的更好。2、脚手架拆除顺序必须遵循和搭
15、设相反的顺序,由上而下进行,即先搭后拆,后搭先拆。依次为先拆栏杆、脚手板、剪刀撑,而后拆横向水平杆、纵向水平杆,最后拆立杆。3、拆除中应严格按照一步一清的原则依次进行,禁止上下同时拆除作业;拆除立杆时,应先抱住立杆再拆开最后两个扣件,纵向水平杆及剪刀撑先拆中间扣件,后拆两端扣件;连墙杆应逐层拆除。4、所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架翁段拆除脚手架高差不得超过2步如高差超过2步,应增设连墙件;当脚手架拆除至最后一根立杆位置时,应先设置抛撑,再拆除连墙件;当脚手架分段、分片拆除时,对不拆除的脚手架两端应设置连墙件与连续横向支撑加固。5、拆除脚手架时应统一指挥,上下呼应动作协调;拆除前应对电线、机具等采取隔离措施,拆下的材料应用滑轮下运,禁止往下抛掷任何材料。6、在拆除过程中,不许中途换人,防止盲目乱拆,心中无数。7、拆除的各种材料应随时运到指定的地点,分类堆放,当天拆除的各种材8、料应当天清理干净,集中回收,堆放整齐。第六章安全施工技术措施第一节材质及其使用安全技术措施扣件的紧固程度应在4550N.m,并不大于65N.m,对接扣件的抗拉承载力为3KNo扣件上螺栓保持适当的拧紧程度。对接扣
