《输变电建设工程架空输电线路杆塔组立前监督检查.docx》由会员分享,可在线阅读,更多相关《输变电建设工程架空输电线路杆塔组立前监督检查.docx(5页珍藏版)》请在第壹文秘上搜索。

1、输变电建设工程架空输电线路杆塔组立前监督检查1总则1. 0.1架空输电线路工程杆塔组立前质量监督检查应在首基杆塔组立前完成。2监督检查前应具备的条件2. 0.1全线杆塔基础工程完成70%及以上。2.0.2已完的基础工程完成了验收,且质量控制资料齐全、完整。3责任主体质量行为的监督检查3.1 建设单位3.1.1 工程采用的专业标准清单已审批。3. 1.2组织完成设计交底和施工图会检。3.1.3 组织本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。3.1.4 组织完成基础工程质量验收。3.2勘察单位3 .2.1勘察代表到位,处理问题及时。4 .2.2本阶段工程建设有关质量强制性标准(

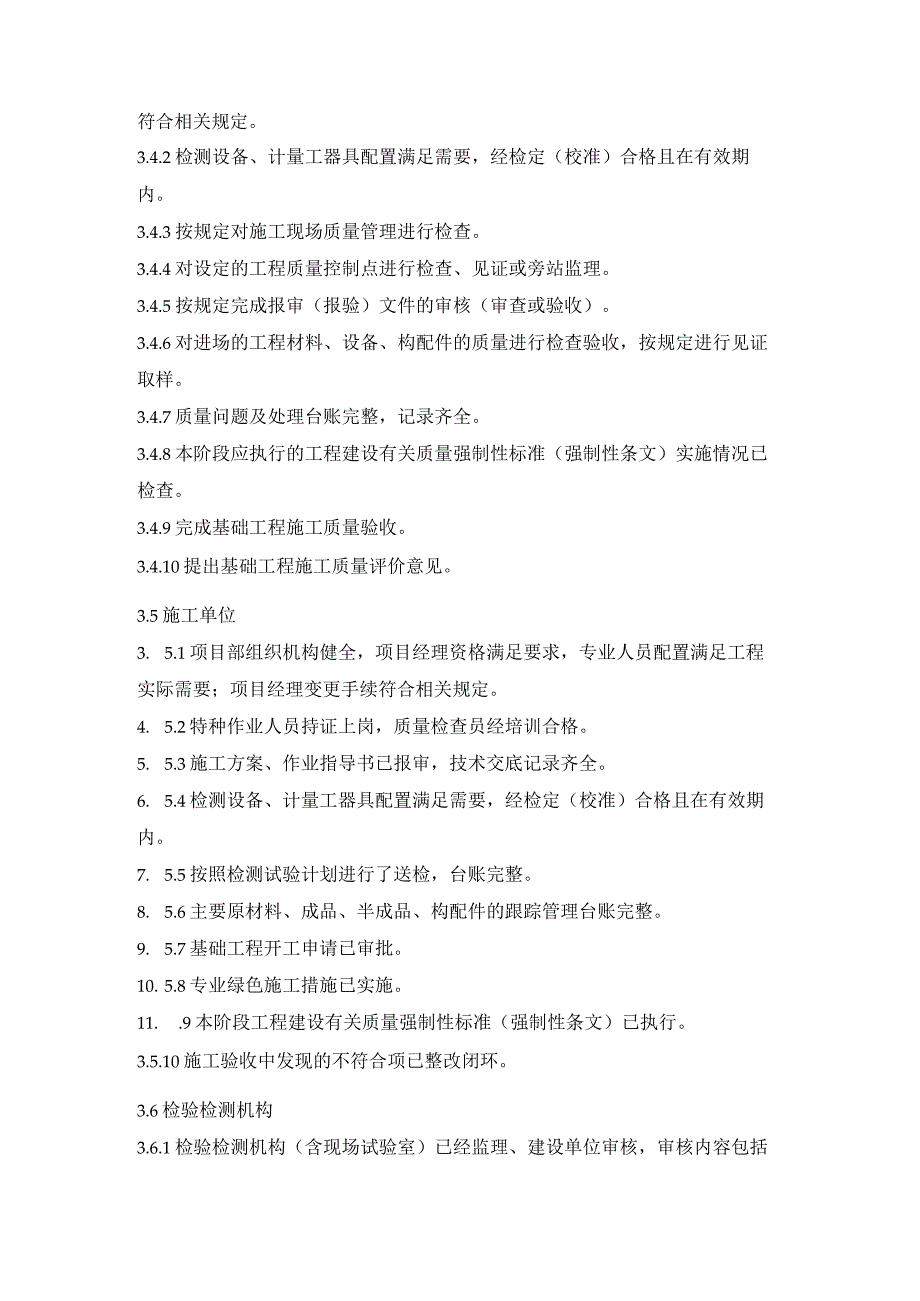

2、强制性条文)已执行。3. 2.3按规定参加工程的质量验收并签证。4. 2.4进行了本阶段工程实体质量与勘察的符合性确认。5. 2.5勘察技术交底已完成,交底记录齐全。3.3 设计单位3. 3.1设计图纸交付进度能保证连续施工。4. 3.2设计交底已完成,交底记录齐全。5. 3.3设计更改文件完整,手续齐全。6. 3.4本阶段工程建设有关质量强制性标准(强制性条文)已执行。7. 3.5设计代表到位、处理问题及时。8. 3.6按规定参加工程的质量验收及签证。9. 3.7进行了本阶段工程实体质量与设计符合性的确认。3.4 监理单位3.4.1监理人员专业配备及数量符合合同约定,资格满足要求;人员变更手
3、续符合相关规定。3.4.2检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.4.3按规定对施工现场质量管理进行检查。3.4.4对设定的工程质量控制点进行检查、见证或旁站监理。3.4.5按规定完成报审(报验)文件的审核(审查或验收)。3.4.6对进场的工程材料、设备、构配件的质量进行检查验收,按规定进行见证取样。3.4.7质量问题及处理台账完整,记录齐全。3.4.8本阶段应执行的工程建设有关质量强制性标准(强制性条文)实施情况已检查。3.4.9完成基础工程施工质量验收。3.4.10提出基础工程施工质量评价意见。3.5施工单位3. 5.1项目部组织机构健全,项目经理资格满足要求

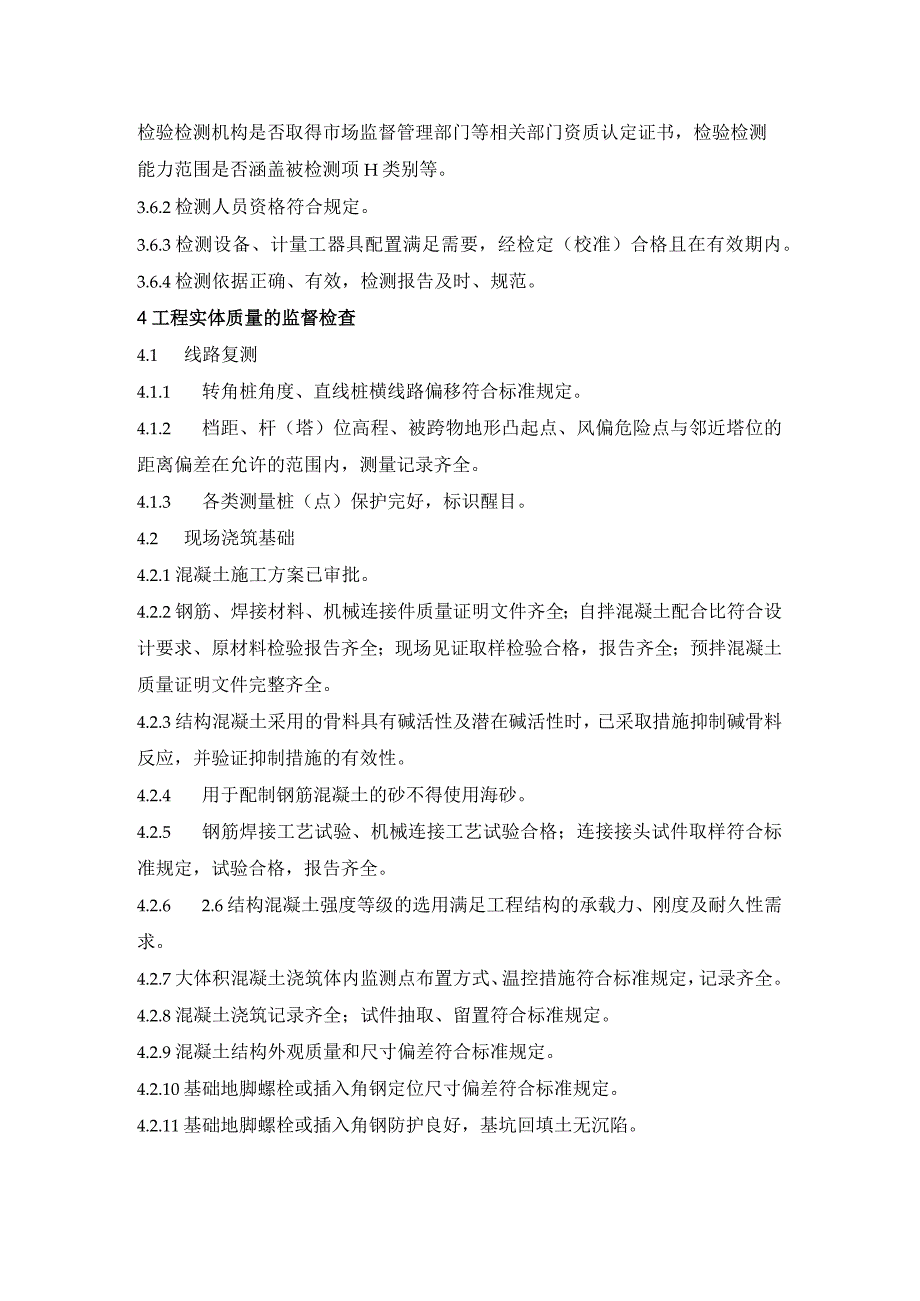

4、,专业人员配置满足工程实际需要;项目经理变更手续符合相关规定。4. 5.2特种作业人员持证上岗,质量检查员经培训合格。5. 5.3施工方案、作业指导书已报审,技术交底记录齐全。6. 5.4检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。7. 5.5按照检测试验计划进行了送检,台账完整。8. 5.6主要原材料、成品、半成品、构配件的跟踪管理台账完整。9. 5.7基础工程开工申请已审批。10. 5.8专业绿色施工措施已实施。11. .9本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.5.10施工验收中发现的不符合项已整改闭环。3.6检验检测机构3.6.1检验检测机构(含
5、现场试验室)已经监理、建设单位审核,审核内容包括检验检测机构是否取得市场监督管理部门等相关部门资质认定证书,检验检测能力范围是否涵盖被检测项H类别等。3.6.2检测人员资格符合规定。3.6.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.6.4检测依据正确、有效,检测报告及时、规范。4工程实体质量的监督检查4.1 线路复测4.1.1 转角桩角度、直线桩横线路偏移符合标准规定。4.1.2 档距、杆(塔)位高程、被跨物地形凸起点、风偏危险点与邻近塔位的距离偏差在允许的范围内,测量记录齐全。4.1.3 各类测量桩(点)保护完好,标识醒目。4.2 现场浇筑基础4.2.1混凝土施
6、工方案已审批。4.2.2钢筋、焊接材料、机械连接件质量证明文件齐全;自拌混凝土配合比符合设计要求、原材料检验报告齐全;现场见证取样检验合格,报告齐全;预拌混凝土质量证明文件完整齐全。4.2.3结构混凝土采用的骨料具有碱活性及潜在碱活性时,已采取措施抑制碱骨料反应,并验证抑制措施的有效性。4.2.4 用于配制钢筋混凝土的砂不得使用海砂。4.2.5 钢筋焊接工艺试验、机械连接工艺试验合格;连接接头试件取样符合标准规定,试验合格,报告齐全。4.2.6 2.6结构混凝土强度等级的选用满足工程结构的承载力、刚度及耐久性需求。4.2.7大体积混凝土浇筑体内监测点布置方式、温控措施符合标准规定,记录齐全。4
7、.2.8混凝土浇筑记录齐全;试件抽取、留置符合标准规定。4.2.9混凝土结构外观质量和尺寸偏差符合标准规定。4.2.10基础地脚螺栓或插入角钢定位尺寸偏差符合标准规定。4.2.11基础地脚螺栓或插入角钢防护良好,基坑回填土无沉陷。4.2.12质量验收记录齐全。4.3灌注桩基础4.3.1灌注桩施工方案已审批。4.3.2钢筋、水泥、砂、石、掺合料、水、外加剂及焊材、套筒、防腐蚀材料、地脚螺栓、声测管等质量证明文件、现场见证取样复检合格,报告齐全。4.3.3混凝土配合比及强度等级满足设计要求及符合标准规定,试块检验报告齐全。4.3.4钢筋焊接工艺试验、机械连接工艺试验合格;连接接头试件取样符合标准规
8、定,试验合格,报告齐全。4.3.5人工挖孔桩终孔时,持力层检验记录齐全,溶洞处理满足设计要求及符合标准规定。4.3.6灌注桩桩径、垂直度、孔底沉渣厚度及桩位的偏差符合标准规定。4.3.7承载力测试结果满足设计要求,桩身质量的检验符合标准规定,报告齐全。4. 3.8质量验收记录齐全。4.4岩石基础4.4.1施工时,逐基进行了覆盖土层厚度及岩石质量核查,记录齐全。4.4.2技术方案、施工方案齐全,已审批。4.4.3钢筋、锚杆、水泥、砂、石、水等原材料质量证明文件及现场见证取样复检合格,报告齐全。4.4.4锚孔施工、锚杆灌浆和张拉满足设计要求,资料齐全。4.4.5特殊地质条件处理满足设计要求及符合标
9、准规定。4. 4.6质量验收记录齐全。4.5冬期施工4. 5.1原材料预热、选用的外加剂、混凝土拌合和浇筑条件、试块的留置符合标准规定。5. 5.2冬期施工的混凝土工程,养护条件、测温次数符合标准规定,记录齐全。6. 5.3冬期停、缓建工程,停止位置的混凝土强度满足设计要求及符合标准规定。7. 5.4越冬工程保护符合标准规定。5质量监督检测5. 0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样检测。对监督检查中发现有突出质量问题、隐患或对工程安全有影响的重要部位、隐蔽工程,以及对检测成果存疑或与现场实际情况不符的,由具备资质的第三方检验检测机构独立进行检验检测,并出具结论性意见。
