输变电建设工程电缆线路工程投运前监督检查.docx

上传人:p** 文档编号:392227 上传时间:2023-08-06 格式:DOCX 页数:4 大小:19.31KB
下载 相关 举报
输变电建设工程电缆线路工程投运前监督检查.docx_第1页
第1页 / 共4页
输变电建设工程电缆线路工程投运前监督检查.docx_第2页
第2页 / 共4页
输变电建设工程电缆线路工程投运前监督检查.docx_第3页
第3页 / 共4页
输变电建设工程电缆线路工程投运前监督检查.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《输变电建设工程电缆线路工程投运前监督检查.docx》由会员分享,可在线阅读,更多相关《输变电建设工程电缆线路工程投运前监督检查.docx(4页珍藏版)》请在第壹文秘上搜索。

1、输变电建设工程电缆线路工程投运前监督检查1总则1. 0.1电缆线路工程投运前质量监督检查应在线路送电前完成。1.0.2分阶段投运的电缆线路工程,各阶段投运前均应按本大纲进行质量监督检查。2监督检查前应具备的条件2. 0.1电缆线路的土建、安装工程按设计范围及相关技术标准施工完,验收合格,签证齐全。2.0.2电缆投运前的各项试验已完成,取得合格报告文件。2.0.3工程预验收完成,且提出的质量问题已整改闭环。2.0.4生产准备工作就绪。3责任主体质量行为的监督检查3.1 建设单位3.1.1 工程采用的专业标准清单已审批。3. 1.2组织完成设计交底和施工图会检。3.1.3 组织完成电缆线路工程的验

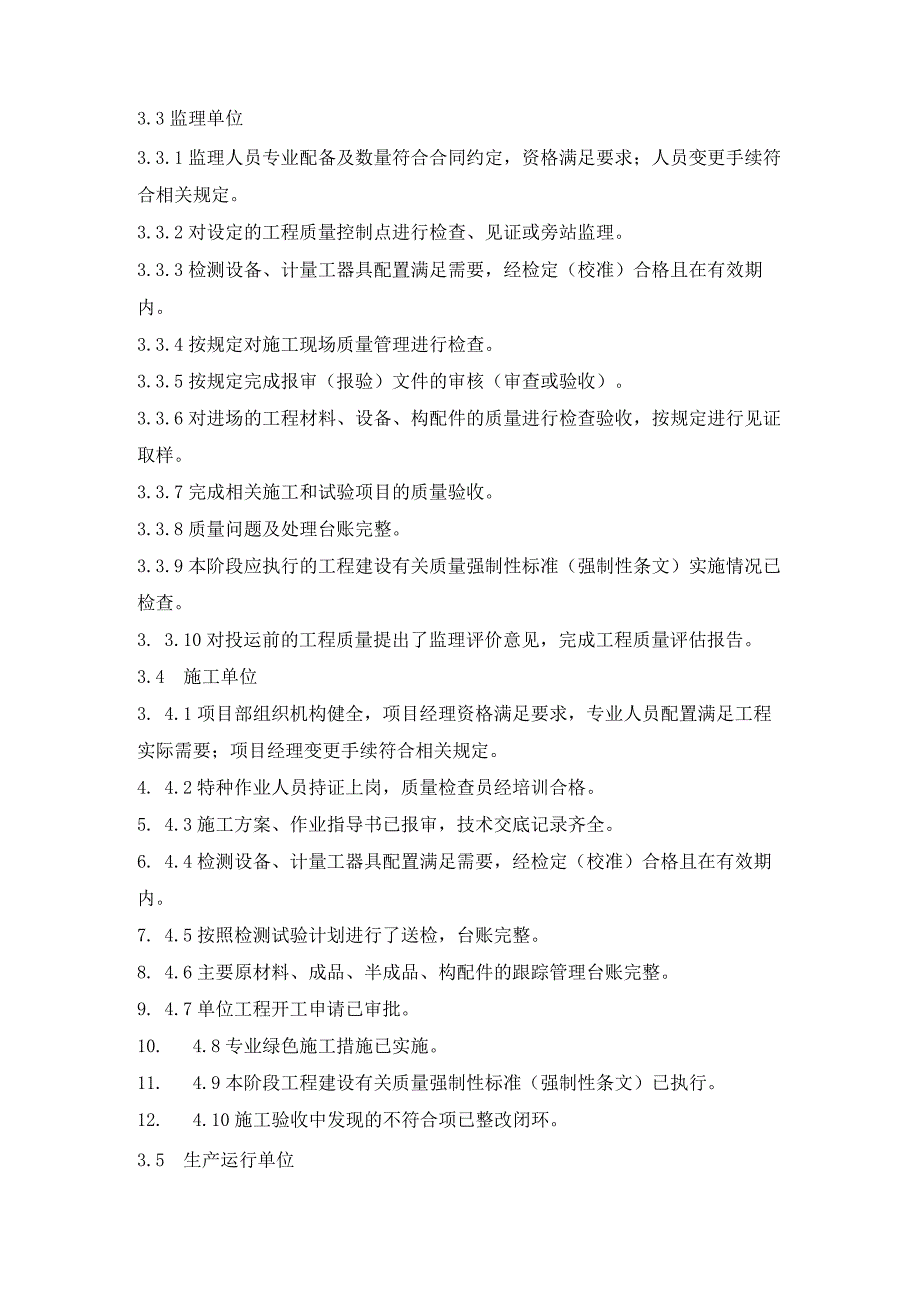

2、收,不符合项已整改闭环。3.1.4 启动验收委员会已成立,各工作组按职责正常开展工作。3.1.5 送电方案已审核。3.1.6 组织本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。3.2设计单位3. 2.1设计图纸交付进度能保证连续施工。4. 2.2设计交底已完成,交底记录齐全。5. 2.3设计更改文件完整,手续齐全。6. 2.4本阶段工程建设有关质量强制性标准(强制性条文)已执行。7. 2.5设计代表到位,处理问题及时。8. 2.6参加工程的质量验收并签证。3. 2.7进行了本阶段工程实体质量与设计符合性的确认。3.3监理单位3.3.1监理人员专业配备及数量符合合同约定,资格满足

3、要求;人员变更手续符合相关规定。3.3.2对设定的工程质量控制点进行检查、见证或旁站监理。3.3.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.3.4按规定对施工现场质量管理进行检查。3.3.5按规定完成报审(报验)文件的审核(审查或验收)。3.3.6对进场的工程材料、设备、构配件的质量进行检查验收,按规定进行见证取样。3.3.7完成相关施工和试验项目的质量验收。3.3.8质量问题及处理台账完整。3.3.9本阶段应执行的工程建设有关质量强制性标准(强制性条文)实施情况已检查。3. 3.10对投运前的工程质量提出了监理评价意见,完成工程质量评估报告。3.4 施工单位3.

4、 4.1项目部组织机构健全,项目经理资格满足要求,专业人员配置满足工程实际需要;项目经理变更手续符合相关规定。4. 4.2特种作业人员持证上岗,质量检查员经培训合格。5. 4.3施工方案、作业指导书已报审,技术交底记录齐全。6. 4.4检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。7. 4.5按照检测试验计划进行了送检,台账完整。8. 4.6主要原材料、成品、半成品、构配件的跟踪管理台账完整。9. 4.7单位工程开工申请已审批。10. 4.8专业绿色施工措施已实施。11. 4.9本阶段工程建设有关质量强制性标准(强制性条文)已执行。12. 4.10施工验收中发现的不符合项已

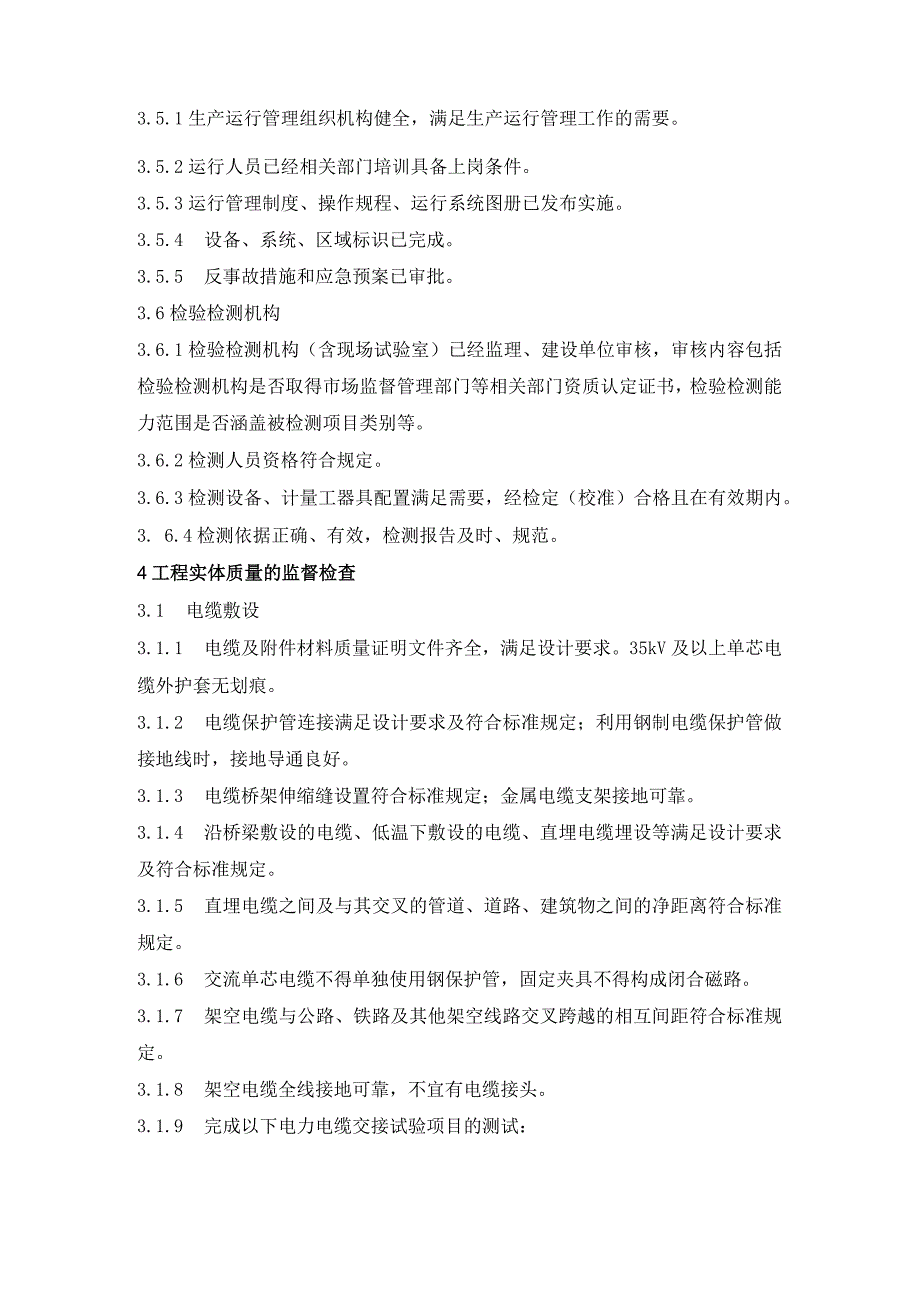

5、整改闭环。3.5 生产运行单位3.5.1生产运行管理组织机构健全,满足生产运行管理工作的需要。3.5.2运行人员已经相关部门培训具备上岗条件。3.5.3运行管理制度、操作规程、运行系统图册已发布实施。3.5.4 设备、系统、区域标识已完成。3.5.5 反事故措施和应急预案已审批。3.6检验检测机构3.6.1检验检测机构(含现场试验室)已经监理、建设单位审核,审核内容包括检验检测机构是否取得市场监督管理部门等相关部门资质认定证书,检验检测能力范围是否涵盖被检测项目类别等。3.6.2检测人员资格符合规定。3.6.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3. 6.4检测依

6、据正确、有效,检测报告及时、规范。4工程实体质量的监督检查3.1 电缆敷设3.1.1 电缆及附件材料质量证明文件齐全,满足设计要求。35kV及以上单芯电缆外护套无划痕。3.1.2 电缆保护管连接满足设计要求及符合标准规定;利用钢制电缆保护管做接地线时,接地导通良好。3.1.3 电缆桥架伸缩缝设置符合标准规定;金属电缆支架接地可靠。3.1.4 沿桥梁敷设的电缆、低温下敷设的电缆、直埋电缆埋设等满足设计要求及符合标准规定。3.1.5 直埋电缆之间及与其交叉的管道、道路、建筑物之间的净距离符合标准规定。3.1.6 交流单芯电缆不得单独使用钢保护管,固定夹具不得构成闭合磁路。3.1.7 架空电缆与公路

7、、铁路及其他架空线路交叉跨越的相互间距符合标准规定。3.1.8 架空电缆全线接地可靠,不宜有电缆接头。3.1.9 完成以下电力电缆交接试验项目的测试:(1) 主绝缘及外护层绝缘电阻测量;(2) 主绝缘直流耐压试验及泄漏电流测量;(3) 主绝缘交流耐压试验;(4) 外护套直流耐压试验;(5) 检查电缆线路两端的相位;(6) 充油电缆的绝缘油试验;(7) 交叉互联系统试验;(8) 电力电缆线路局部放电测量。3.2 电缆附件安装4. 2.1三芯电缆终端、中间接头绝缘良好,屏蔽层与铠装层导通良好。5. 2.2三芯电力电缆终端通过零序电流互感器时,金属护层接地线安装正确。4.2.3充油电缆终端、中间接头

8、及油系统无渗漏。4.2.4电力电缆终端相色标识醒目、正确。4.2.5电缆终端与中间接头接地满足设计要求及符合标准规定。4.2.6充油电缆的绝缘油试验合格。4.2.7电缆金属护层交叉互联系统试验合格。4.3电缆防火4.3.1电缆防火封堵、阻燃材料满足设计要求,封堵和阻燃隔断施工满足设计要求,质量验收合格。4. 3.2电缆线路火灾自动报警系统满足设计要求及符合标准规定,旦调试合格。5质量监督检测5. 0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样检测。对监督检查中发现有突出质量问题、隐患或对工程安全有影响的重要部位、隐蔽工程,以及对检测成果存疑或与现场实际情况不符的,由具备资质的第三方检验检测机构独立进行检验检测,并出具结论性意见。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
