配套工程混凝土方案.docx

上传人:p** 文档编号:392278 上传时间:2023-08-06 格式:DOCX 页数:25 大小:133.10KB
下载 相关 举报
配套工程混凝土方案.docx_第1页
第1页 / 共25页
配套工程混凝土方案.docx_第2页
第2页 / 共25页
配套工程混凝土方案.docx_第3页
第3页 / 共25页
配套工程混凝土方案.docx_第4页
第4页 / 共25页
配套工程混凝土方案.docx_第5页
第5页 / 共25页
配套工程混凝土方案.docx_第6页
第6页 / 共25页
配套工程混凝土方案.docx_第7页
第7页 / 共25页
配套工程混凝土方案.docx_第8页
第8页 / 共25页
配套工程混凝土方案.docx_第9页
第9页 / 共25页
配套工程混凝土方案.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《配套工程混凝土方案.docx》由会员分享,可在线阅读,更多相关《配套工程混凝土方案.docx(25页珍藏版)》请在第壹文秘上搜索。

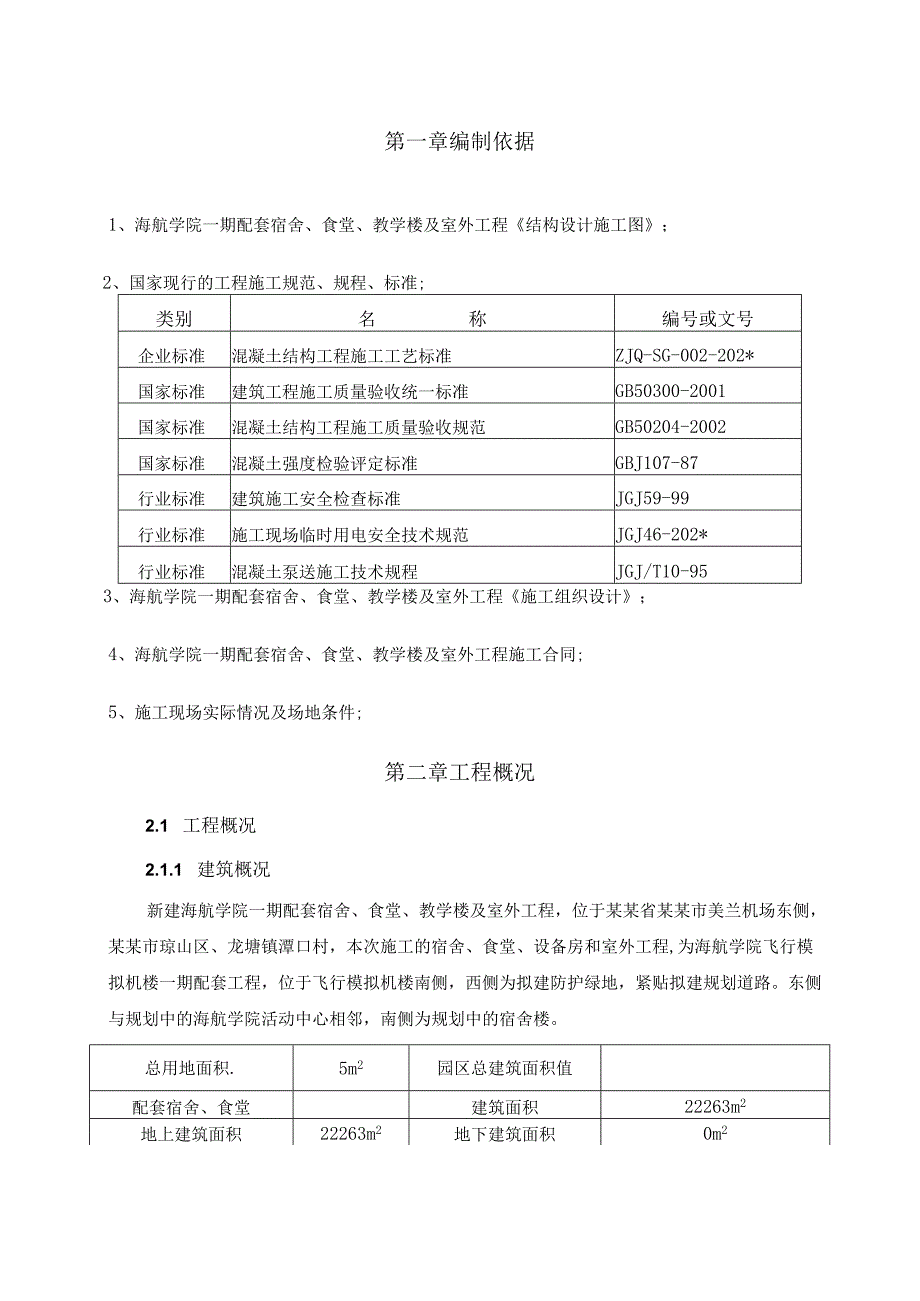

1、第一章编制依据1、海航学院一期配套宿舍、食堂、教学楼及室外工程结构设计施工图;2、国家现行的工程施工规范、规程、标准;类别名称编号或文号企业标准混凝土结构工程施工工艺标准ZJQ-SG-002-202*国家标准建筑工程施工质量验收统一标准GB50300-2001国家标准混凝土结构工程施工质量验收规范GB50204-2002国家标准混凝土强度检验评定标准GBJ107-87行业标准建筑施工安全检查标准JGJ59-99行业标准施工现场临时用电安全技术规范JGJ46-202*行业标准混凝土泵送施工技术规程JGJ/T10-953、海航学院一期配套宿舍、食堂、教学楼及室外工程施工组织设计;4、海航学院一期配

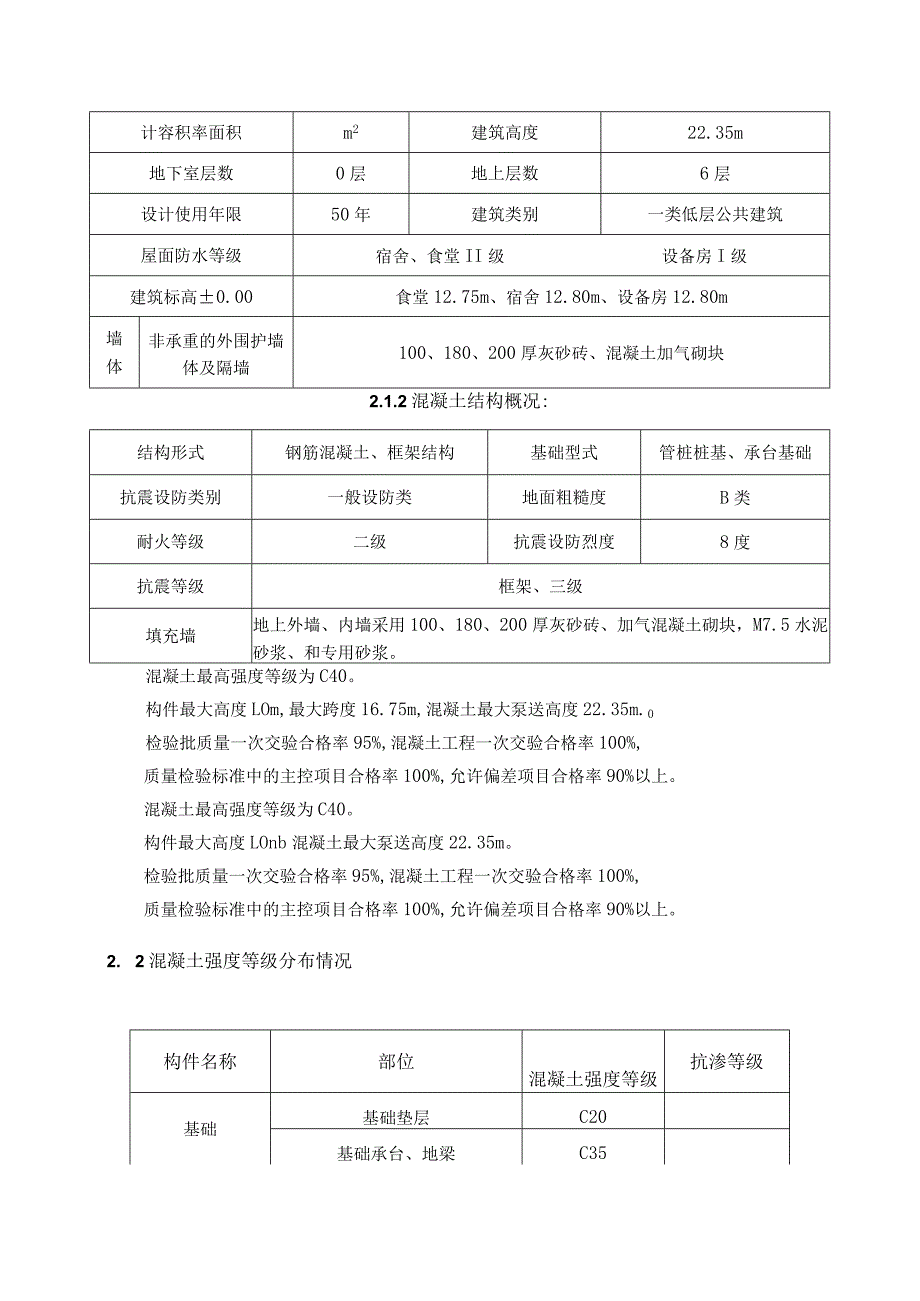

2、套宿舍、食堂、教学楼及室外工程施工合同;5、施工现场实际情况及场地条件;第二章工程概况2.1 工程概况2.1.1 建筑概况新建海航学院一期配套宿舍、食堂、教学楼及室外工程,位于某某省某某市美兰机场东侧,某某市琼山区、龙塘镇潭口村,本次施工的宿舍、食堂、设备房和室外工程,为海航学院飞行模拟机楼一期配套工程,位于飞行模拟机楼南侧,西侧为拟建防护绿地,紧贴拟建规划道路。东侧与规划中的海航学院活动中心相邻,南侧为规划中的宿舍楼。总用地面积.5m2园区总建筑面积值配套宿舍、食堂建筑面积22263m2地上建筑面积22263m2地下建筑面积0m2计容积率面积m2建筑高度22.35m地下室层数0层地上层数6层

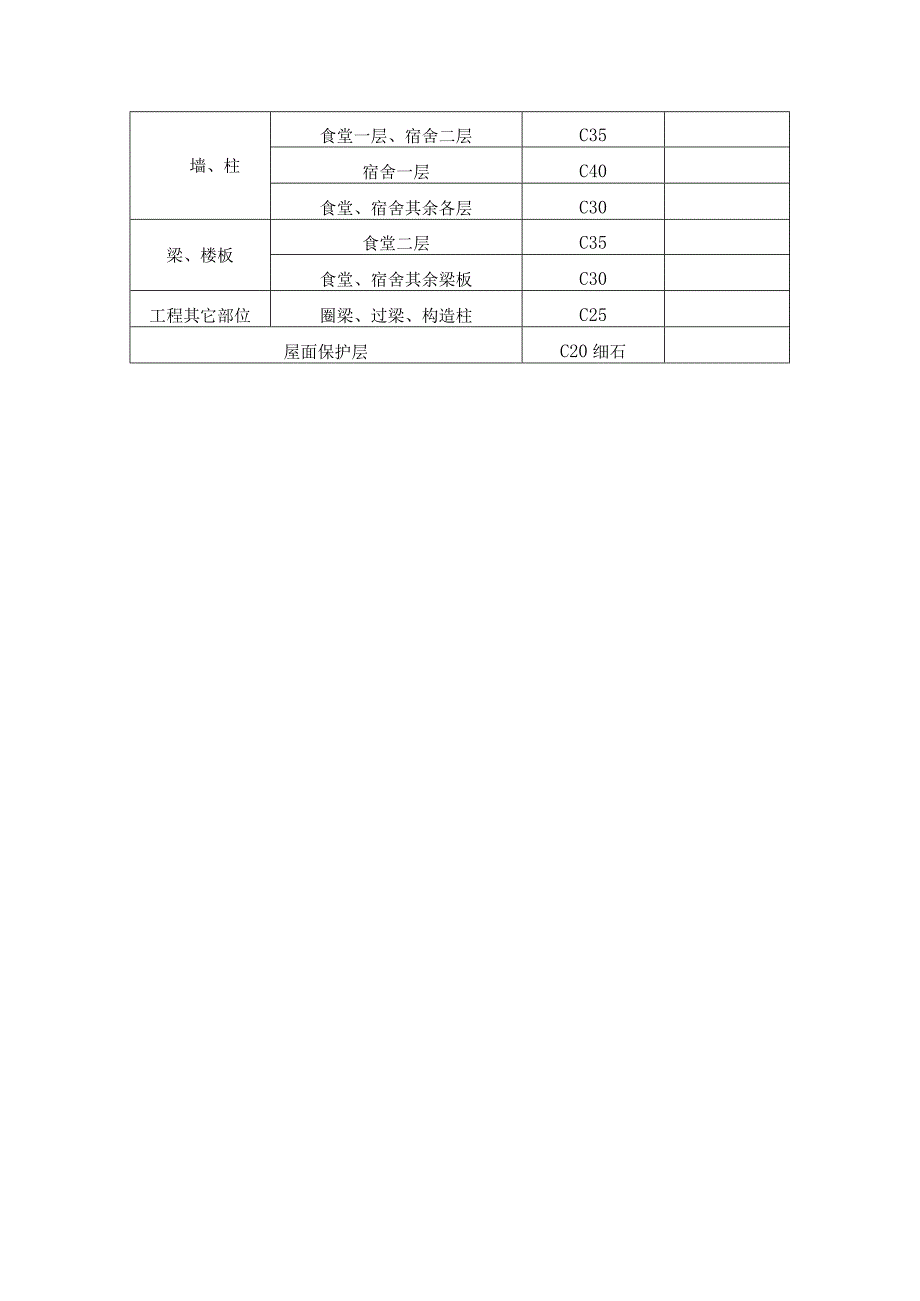

3、设计使用年限50年建筑类别一类低层公共建筑屋面防水等级宿舍、食堂II级设备房I级建筑标高0.00食堂12.75m、宿舍12.80m、设备房12.80m墙体非承重的外围护墙体及隔墙100、180、200厚灰砂砖、混凝土加气砌块2.1.2混凝土结构概况:结构形式钢筋混凝土、框架结构基础型式管桩桩基、承台基础抗震设防类别一般设防类地面粗糙度B类耐火等级二级抗震设防烈度8度抗震等级框架、三级填充墙地上外墙、内墙采用100、180、200厚灰砂砖、加气混凝土砌块,M7.5水泥砂浆、和专用砂浆。混凝土最高强度等级为C40。构件最大高度LOm,最大跨度16.75m,混凝土最大泵送高度22.35m.0检验批质

4、量一次交验合格率95%,混凝土工程一次交验合格率100%,质量检验标准中的主控项目合格率100%,允许偏差项目合格率90%以上。混凝土最高强度等级为C40。构件最大高度LOnb混凝土最大泵送高度22.35m。检验批质量一次交验合格率95%,混凝土工程一次交验合格率100%,质量检验标准中的主控项目合格率100%,允许偏差项目合格率90%以上。2. 2混凝土强度等级分布情况构件名称部位混凝土强度等级抗渗等级基础基础垫层C20基础承台、地梁C35墙、柱食堂一层、宿舍二层C35宿舍一层C40食堂、宿舍其余各层C30梁、楼板食堂二层C35食堂、宿舍其余梁板C30工程其它部位圈梁、过梁、构造柱C25屋面

5、保护层C20细石第三章施工准备2.1 技术及生产管理安排2.1.1 技术准备1、根据设计施工图,编制施工方案,对作业人员进行技术交底和安全技术交底。2、依据各部位使用混凝土的混凝土强度等级联系商品混凝土站,进行混凝土配合比试配,最终确定本工程各使用部位混凝土强度配合比。3、钢筋隐检合格,预留洞、预埋管、线、加强筋复核无误,模板验收合格,办理浇筑令;2.1.2 生产准备1、搅拌站派实验员、调度到现场,监测到场混凝土质量及发车速度,并及时与搅拌站沟通协调,配备备用商品混凝土搅拌站,避免混凝土中断供应。施工人员要熟悉施工图纸,并对班组长作好技术交底工作,使施工操作人员作到心中有数。2、指派专人提前一

6、天收听天气预报,收听当天交通台的路况信息。3、各种施工机具落实到位,对各种机具进行检查,避免施工中出现机器故障,造成不必要的停工。4、提前一天向物资科提交书面商品混凝土需用计划,说明供应时间、数量(扣除钢筋体积)、强度等级、供应速度及其他技术措施。5、施工现场设施应按施工总平面布置图的要求按时完成,场区内道路坚实平坦,必要时,应与市政、交管等部门协调,制订场外交通临时疏导方案。6、施工现场的供水、供电应满足混凝土连续施工的需要,当有断电可能时,应有双路供电或自备电源等措施。7、进行基础大体积混凝土的供应量应满足混凝土连续施工的需要,其混凝土的供应能力宜不低于单位时间所需量的L2倍。8、基础大体

7、积混凝土施工用设备,在浇筑混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。3. 2原材料的选择序号项目内容1水泥选用水化热较低和安定性较好的普通硅酸盐42.5水泥,要求质量稳定、含碱量低、CsA含量少、强度富余系数大、活性好、标准稠度用水量小,水泥与外加剂之间的适应性良好。比表面积在3000-3500cm7g为宜。要求每批水泥进厂时均有出厂合格证,进厂后按规定批量作好抽样复试,复试合格后方可用于工程。2砂砂选用中砂,0.315筛余量90%,含泥量按重量计WL0%,有害物质按重量计L0%3碎石混凝土粗骨料选用520mm双级配的青碎石,针片状颗粒含量不大于8%,含泥

8、量不大于1.0%,空隙率小于40%,压碎指标小于6%。骨料进厂后按规范要求取样检验,其质量应符合国家有关标准的规定。4水采用经过化验合格的水或自来水进行混凝土搅拌。5粉煤灰为了减少水泥用量,降低混凝土在固化过程中产生的水化热,掺加一级粉煤灰。掺合料必须满足标准要求,特别是粉煤灰比表面积应达到4000cm2g,其中SiO2和AI2O3含量占总量的50%-706外加剂混凝土掺加高效减水剂、缓凝剂的方法改善混凝土拌和物的和易性能,减少水的用量,降低水化热;缓凝剂延长混凝土初凝时间,防止混凝土浇注过程中因意外因素导致浇筑停止而出现冷缝;同时缓凝剂可以降低水化热峰值,降低单位时间内水化热的释放量。要求实

9、用与水泥相容性较好的聚竣酸高效减水剂。为满足本工程地下部分混凝土防水要求,基础底板,外墙,消防水池四周墙防水外加剂采用高效复合防水剂,掺入量由试验确定。初凝时间控制在12小时以内。3.3劳动力准备第一作业班第二作业班职责总负责1人、电话号码:劳务队人员、材料协调碎工长1人、电话号码:混凝土施工总负责后台放料22指挥罐车、放料,协调前台控制放料速度前台放料44选择下料点,控制浇筑速度、顺序,控制天泵混凝土放料速度。振捣手44振捣、托线瓦工55找平、收光养护22养护、保温普工55摊、平、铺、接管、洗管、清理模板维护11及时维护、维修模板照明1人电话号码:前后台夜间照明试验1塌落度测量、试块制作、维

10、护验收11方量验收、签发料单3.4机具准备序号名称型号数量备注1混凝土汽车泵臂长56米以上2台3层以上用63米2混凝土地泵2台备用3混凝土罐车10辆4振捣棒1()根8根施工用,2根备用5水泵口径100mm2台洗泵6碘鸨灯(带罩)8盏夜间照明7混凝土试模16组8手推车2辆9铁锹4把落地灰清理10铁杷子4把分摊混凝土11平板振动器2台12塔吊QTC56103台机具吊运料斗吊运3.5现场平面布置本工程为海航学院一期配套工程,由1幢食堂、3幢宿舍,1栋设备房组成,单层面积约4600肝。由于混凝土汽车泵有较好的机动性、灵活性、覆盖面大,根据本工程特点、场地条件(边征地边施工)及建筑物平面结构尺寸,泵车布

11、置需根据现场实际情况而定。本工程所有混凝土三层以下采用56米汽车泵浇筑,三层以上(含三层)采用63米汽车泵。第四章混凝土施工4.1技术要点序号项目技术要点1润管浇筑前,先用泵送水后加入约Im3同级配砂浆润管,放入在事先备好的料斗内,严禁打入构件内,倒入沉淀池另行处理。2振捣振捣操作要“快插慢拔”,防止混凝土内部振捣不实;混凝土在振捣过程中宜将振动棒上下略有抽动,使上下混凝土振动均匀,每次振捣时间以15s左右为宜(混凝土表面不再出现气泡、泛出灰浆为准)。振捣棒插点采用行列式的次序移动,每次移动距离不超过混凝土振捣棒的有效作用半径的1.5倍,一般振动棒的作用半径为3040cm。振捣时注意振捣棒与模

12、板的距离,不准大于0.5R,即15Cnb并避免碰撞钢筋、模板、预埋管;底板作业面分前、中、后三排振捣佐,在出料口、坡角、坡中各配备2根振捣棒振捣,边浇筑边成型及抹平底板表面混凝土采取二次振捣以排除碎因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高险与钢筋的握裹力,增加佐密实度,防止因碎沉落而出现裂缝,减少内部微裂。二次振捣的的时间是将运转着的振动棒以其自身的重力逐渐插入混凝土中进行振捣,振动棒小心拔出时混凝土仍能自行闭合,而不会在混凝土中留下空隙的时候。3坍落度控制现场混凝土坍落度在18Omm20mm坍落度测试的具体方法为在混凝土罐车出站时测定此时的坍落度,然后待此罐车到达现场时再测定一次坍

13、落度,比较两次测定结果,得出坍落度损失结果。另外随时观察现场混凝土坍落度情况,若发现异常及时向项目技术负责人汇报。4表面处理标高、厚度采用扫平仪定点测平,刮杠严格控制板面标高和表面平整;剪力墙施工缝待混凝土终凝后凿毛,拆模后经总包和监理检查后立即对墙面质量缺陷部位进行修补。大体积碎的表面水泥浆较厚,混凝土表面会出现龟裂,在碎浇筑后4-8小时内,将部分浮浆清掉,初步用长刮尺刮平,然后用找平机磨平压实,在初凝以后,终凝前要进行二次磨平,以便将龟裂纹消除。序号项目技术要点突发事对在混凝土浇筑过程中可能发生的影响混凝土连续浇筑的突然事件,应做好充分的预防、准备工作,确保混凝土浇筑连续进行:1)混凝土浇

14、筑期间天气可能发生变化,故在混凝土浇筑前准备足量的雨布用以防雨。2)为防止施工期间发生振捣棒损坏而影响施工质量,施工前配备备用6件的处置振捣棒,安排电工、机修工带着必备工具在现场值班。3)为防止运输过程中坍落度损失,在现场存放外加剂,并由混凝土公司派专业技术人员进行填力口,确保浇筑质量。4)如遇胀模、暴模等严重情况,此处应立即停止浇筑,并组织木工恢复模板,同时回收落地灰,用塔吊配合在其他部位浇筑,防止上下层混凝士间隔时间过长。4.2施工缝设置4. 2.1梁、现浇板垂直隐形施工缝在梁、柱的混凝土强度等级不同时,施工中应先浇筑柱头混凝土,再浇筑梁混凝土,这样在梁两端有隐含施工缝,可采用铁丝片叠合二层,用细铁丝绑扎牢固,紧贴铁丝的外侧用12水平钢筋14的竖向钢筋焊结成钢筋片绑扎在梁的钢筋上,作为背楞。在浇筑梁混凝土时把制作隐含施工缝的铁丝片、短钢筋等材料不再拆除取出。此隐含施工缝的设置位置、采用材料、设置方法

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
