雨天安全施工注意事项.docx

上传人:p** 文档编号:392583 上传时间:2023-08-06 格式:DOCX 页数:5 大小:18.84KB
下载 相关 举报
雨天安全施工注意事项.docx_第1页
第1页 / 共5页
雨天安全施工注意事项.docx_第2页
第2页 / 共5页
雨天安全施工注意事项.docx_第3页
第3页 / 共5页
雨天安全施工注意事项.docx_第4页
第4页 / 共5页
雨天安全施工注意事项.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《雨天安全施工注意事项.docx》由会员分享,可在线阅读,更多相关《雨天安全施工注意事项.docx(5页珍藏版)》请在第壹文秘上搜索。

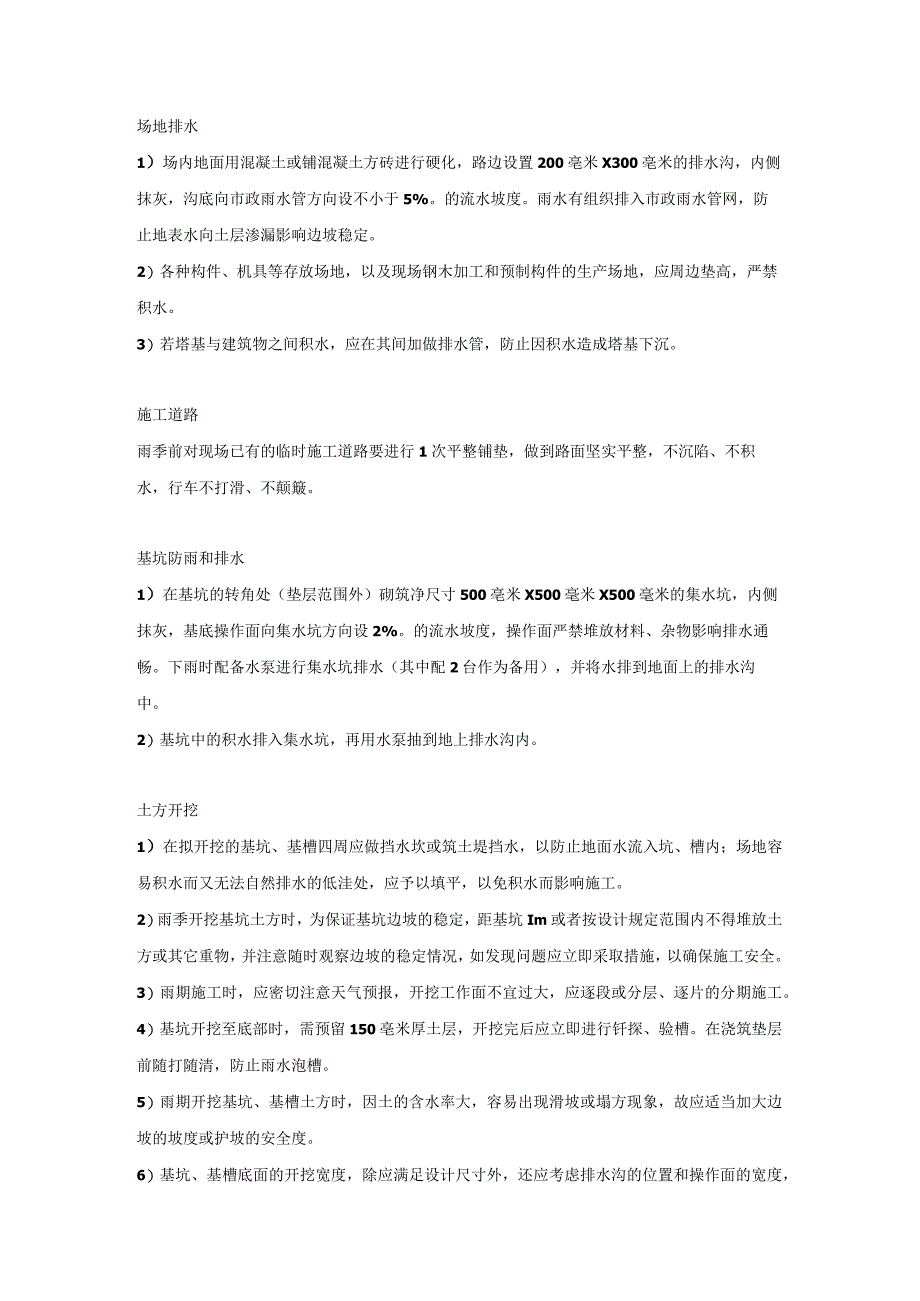

1、场地排水1)场内地面用混凝土或铺混凝土方砖进行硬化,路边设置200亳米X300亳米的排水沟,内侧抹灰,沟底向市政雨水管方向设不小于5%。的流水坡度。雨水有组织排入市政雨水管网,防止地表水向土层渗漏影响边坡稳定。2)各种构件、机具等存放场地,以及现场钢木加工和预制构件的生产场地,应周边垫高,严禁积水。3)若塔基与建筑物之间积水,应在其间加做排水管,防止因积水造成塔基下沉。施工道路雨季前对现场已有的临时施工道路要进行1次平整铺垫,做到路面坚实平整,不沉陷、不积水,行车不打滑、不颠簸。基坑防雨和排水1)在基坑的转角处(垫层范围外)砌筑净尺寸500亳米X500毫米X500毫米的集水坑,内侧抹灰,基底操

2、作面向集水坑方向设2%。的流水坡度,操作面严禁堆放材料、杂物影响排水通畅。下雨时配备水泵进行集水坑排水(其中配2台作为备用),并将水排到地面上的排水沟中。2)基坑中的积水排入集水坑,再用水泵抽到地上排水沟内。土方开挖1)在拟开挖的基坑、基槽四周应做挡水坎或筑土堤挡水,以防止地面水流入坑、槽内;场地容易积水而又无法自然排水的低洼处,应予以填平,以免积水而影响施工。2)雨季开挖基坑土方时,为保证基坑边坡的稳定,距基坑Im或者按设计规定范围内不得堆放土方或其它重物,并注意随时观察边坡的稳定情况,如发现问题应立即采取措施,以确保施工安全。3)雨期施工时,应密切注意天气预报,开挖工作面不宜过大,应逐段或

3、分层、逐片的分期施工。4)基坑开挖至底部时,需预留150亳米厚土层,开挖完后应立即进行钎探、验槽。在浇筑垫层前随打随清,防止雨水泡槽。5)雨期开挖基坑、基槽土方时,因土的含水率大,容易出现滑坡或塌方现象,故应适当加大边坡的坡度或护坡的安全度。6)基坑、基槽底面的开挖宽度,除应满足设计尺寸外,还应考虑排水沟的位置和操作面的宽度,因雨季施工难度较大,故操作面的宽度宜适当增加。回填土工程1)基础施工完后,应及早排出积水,清除淤积泥砂,尽快回填土。2)基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。3)雨期土方回填施工应严格控制回填土的含水率,及时

4、取样试验,将回填土的含水率控制在设计要求范围内,如含水率偏高,采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。4)当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。钢筋工程1)对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。2)进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。混凝土工程1)混凝土搅拌台设置防雨棚。对砂石含水量要及时测定,根据测定结果,调整混凝土的砂、石、水的用量。散装水泥罐不得漏雨,如使用散装水泥,应注意覆盖,不得使用淋雨、受潮变质

5、的水泥。2)混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。如果在混凝土浇筑过程中遇雨,应及时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。3)雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。4)混凝土浇筑后,未达初凝如遇下雨应及时用塑料布遮盖,防止雨淋。5)如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时砸至密实层,再进行修补处理。防水工程1)防水工程不宜安排在雨季施工应尽量避开雨季,下雨时应停止防水施工,对已施工部位用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做。2

6、)雨季期间防水施工,要经常注意当地近期天气预报,利用晴好天气施工。3)找坡层施工过程中或施工完做防水层前,遇雨天(包括小雨天气)必须用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做。砂浆搅拌1)水泥应入库存放,库内地面应砌筑高于室外地面300毫米的破地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。2)砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。3)砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要做防雨盖以防雨水进入砂浆内。架子工程1)雨季施工期间,应特别注意架子的搭设质量和安全要求,应经常进行检查,发现问题及时

7、整改。2)搭设架子的地面要求夯实,并注意排水,立杆下端应垫通长厚木板,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。3)上人马道的坡度要适当,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫马道上的积泥。4)雨后高空作业人员应穿胶底鞋,注意防滑。5)雨季施工期间对架子工程应安排专人巡查维修,特别下雨后地面容易下沉,防止架子悬空及下沉,确保使用安全。砌筑工程1)要防止砌块(砖)被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(破)覆盖,含水量较多的砌块(破)应待适当晾干后再用。2)砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干破与湿砖搭配砌筑,或用稠度较小

8、的砂浆。3)下雨前对新砌筑的墙应及时覆盖,以防止砌体砂浆被雨水冲刷。如雨后发现砌体砂浆被雨水冲刷严重时,应拆除重砌。4)雨季砌墙时,容易出现砂浆流淌的现象,如不注意纠正,不仅影响墙面整洁,还容易出现墙身倾斜,灰缝厚薄不均,水平灰缝不平直等质量问题,必须及时纠正。装修工程1)外墙面装修施工应尽量避开雨季,或者根据当地气象预报,好天气抓紧施工。2)外墙装修时,如遇下雨,应及时覆盖,如装修面被雨水冲刷损坏,应返工重做。3)室内刷浆、油漆等装修施工应待屋面断水后和外门窗玻璃安装后进行。吊装工程1)塔吊雨天后应及时检查,观察基础沉陷情况,并做好观测记录,如有沉降应立即进行处理,保证塔吊使用时的安全。2)

9、大雨、暴雨及大风时应停止吊装作业。3)高空操作人员雨后施工,要注意防滑、穿胶底鞋,不准穿硬底鞋上高空操作。4)塔吊接地电阻值要进行实测,其电阻值不大于4欧姆。5)塔吊基础四周挖200毫米X300毫米的排水沟与现场临时排水沟连接,内侧抹灰,沟底向临时排水沟方向设5%。的流水坡度。塔基上设置4个沉降观测点,定期及雨后进行沉降观测,发现问题及时处理。机电设备1)对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要安装预防漏电保护器。2)在施工现场比较固定的机电设备(对焊机、电锯、电刨等)要搭设防雨棚或对电机加防护罩;不允许用塑料布包裹)。3)对于变压

10、器、避雷器的接地电阻值必须进行复测(电阻值大于4欧姆),不符合要求的必须及时处理。对于避雷器要做一次预防性试验。4)机电设备的安装、电器线路的架设,必须严格按照临时用电方案措施执行。5)各种机械的机电设备的电器开关,要有防雨、防潮设施。6)雨后对各种机电设备、临时线路、外用脚手架等进行巡视检查,如发生倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固,有严重危险的立即停工处理。7)施工现场经常移动的机电设备(如打夯机、混凝土振动器等)用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。8)手持电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损,使用前要做空载检查,运转正常方可使用。9)从事钢筋焊接及操作蛙式打夯机、碎振捣棒等室外作业人员,必须戴好绝缘手套,穿绝缘鞋

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 幼儿/小学教育 > 幼儿教育

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
