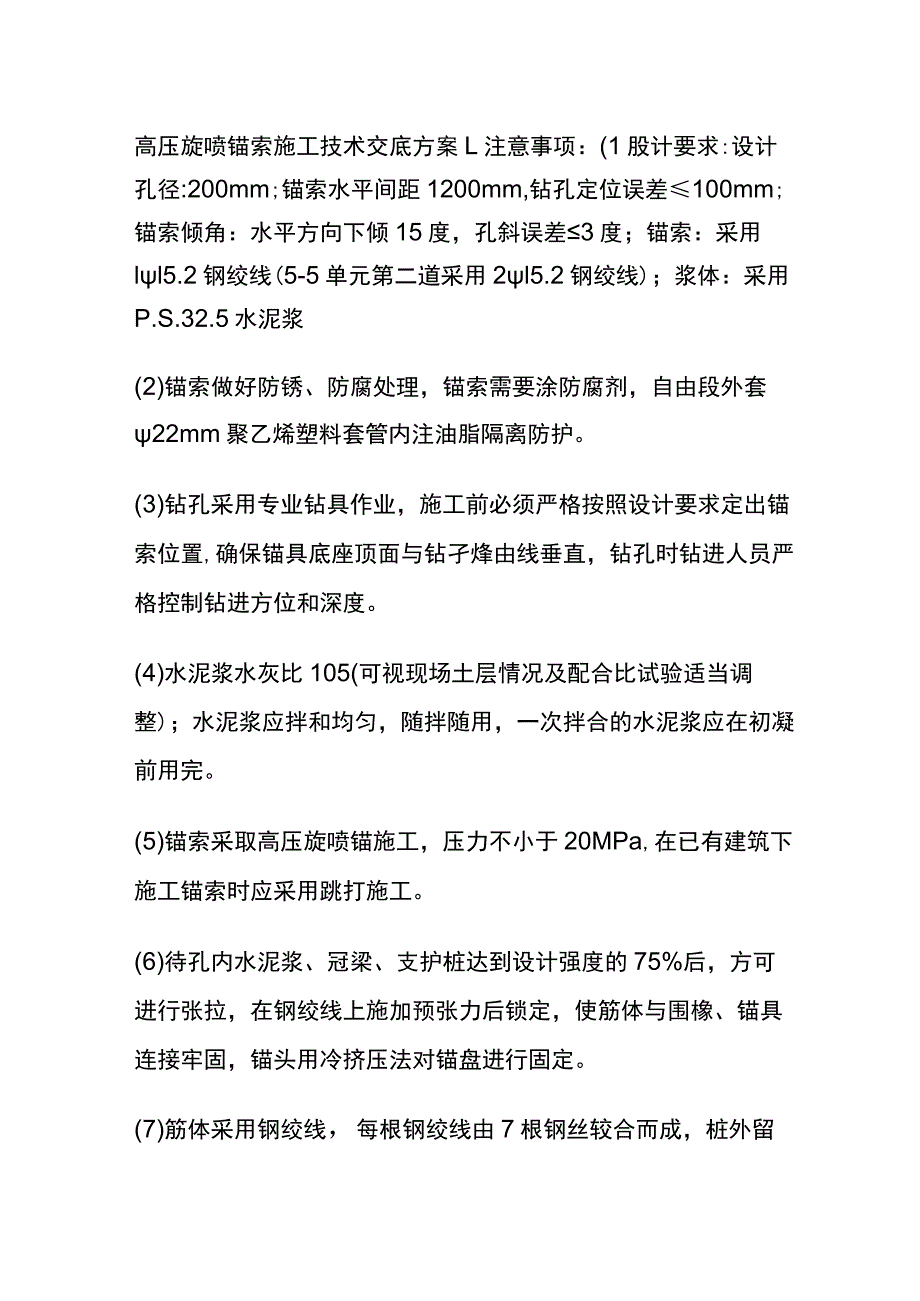

《高压旋喷锚索施工技术交底方案全.docx》由会员分享,可在线阅读,更多相关《高压旋喷锚索施工技术交底方案全.docx(3页珍藏版)》请在第壹文秘上搜索。

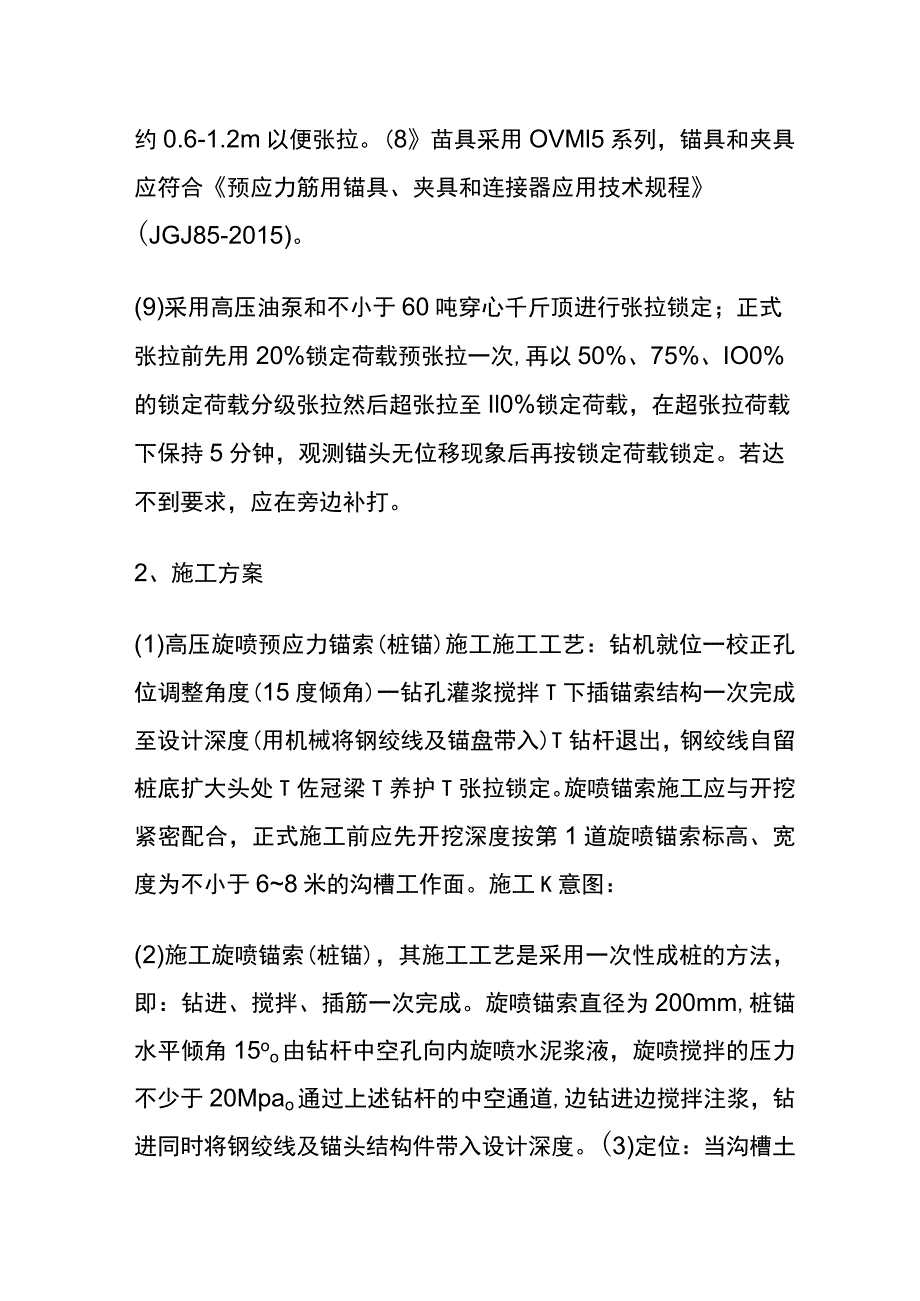

1、高压旋喷锚索施工技术交底方案L注意事项:(1股计要求:设计孔径:200mm;锚索水平间距1200mm,钻孔定位误差100mm;锚索倾角:水平方向下倾15度,孔斜误差3度;锚索:采用ll5.2钢绞线(5-5单元第二道采用2l5.2钢绞线);浆体:采用P.S.32.5水泥浆(2)锚索做好防锈、防腐处理,锚索需要涂防腐剂,自由段外套22mm聚乙烯塑料套管内注油脂隔离防护。(3)钻孔采用专业钻具作业,施工前必须严格按照设计要求定出锚索位置,确保锚具底座顶面与钻孑烽由线垂直,钻孔时钻进人员严格控制钻进方位和深度。(4)水泥浆水灰比105(可视现场土层情况及配合比试验适当调整);水泥浆应拌和均匀,随拌随用

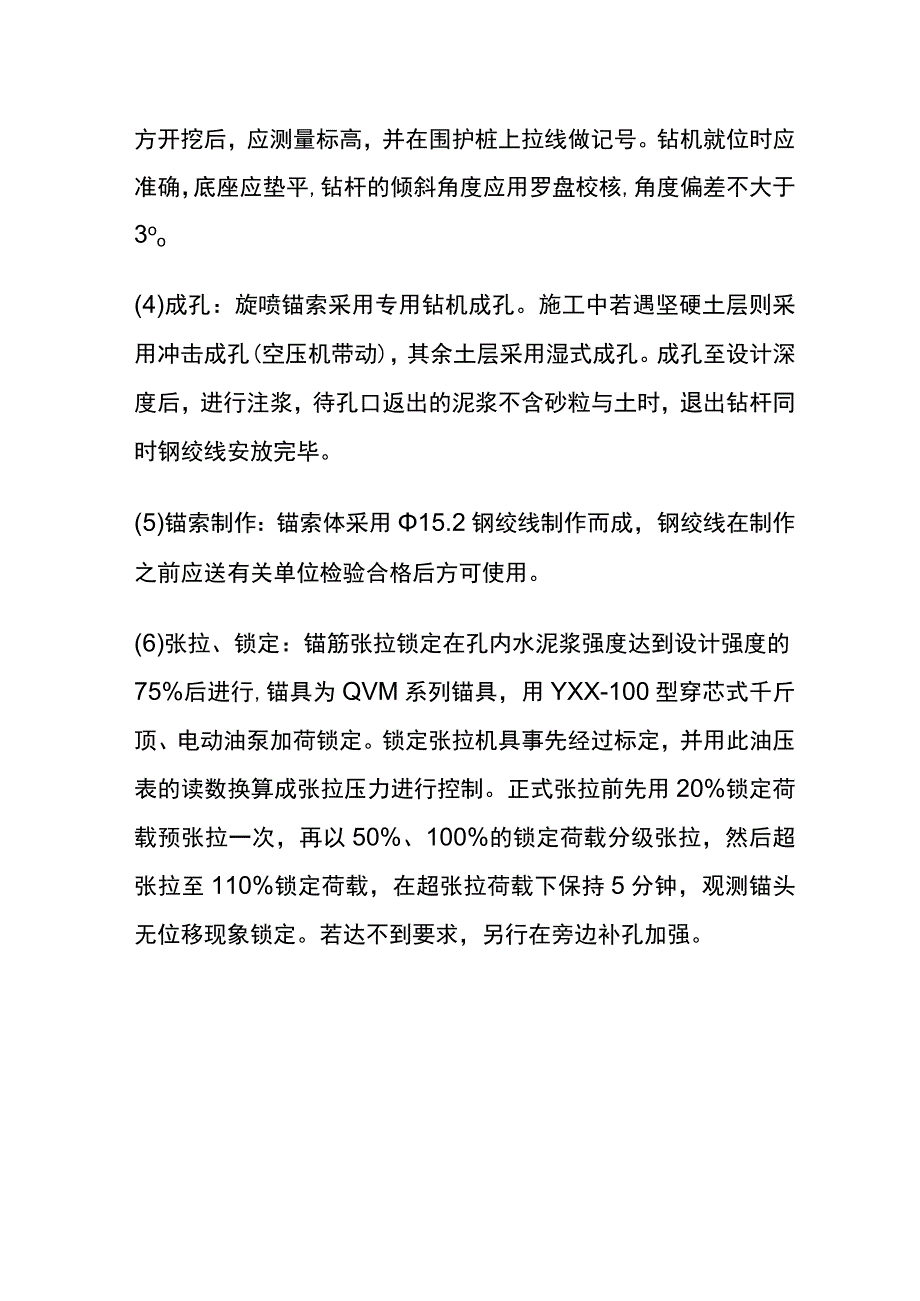

2、,一次拌合的水泥浆应在初凝前用完。(5)锚索采取高压旋喷锚施工,压力不小于20MPa,在已有建筑下施工锚索时应采用跳打施工。(6)待孔内水泥浆、冠梁、支护桩达到设计强度的75%后,方可进行张拉,在钢绞线上施加预张力后锁定,使筋体与围橡、锚具连接牢固,锚头用冷挤压法对锚盘进行固定。(7)筋体采用钢绞线,每根钢绞线由7根钢丝较合而成,桩外留约0.6-1.2m以便张拉。(8苗具采用OVMl5系列,锚具和夹具应符合预应力筋用锚具、夹具和连接器应用技术规程(JGJ85-2015)。(9)采用高压油泵和不小于60吨穿心千斤顶进行张拉锁定;正式张拉前先用20%锁定荷载预张拉一次,再以50%、75%、IO0%
3、的锁定荷载分级张拉然后超张拉至Il0%锁定荷载,在超张拉荷载下保持5分钟,观测锚头无位移现象后再按锁定荷载锁定。若达不到要求,应在旁边补打。2、施工方案(1)高压旋喷预应力锚索(桩锚)施工施工工艺:钻机就位一校正孔位调整角度(15度倾角)一钻孔灌浆搅拌T下插锚索结构一次完成至设计深度(用机械将钢绞线及锚盘带入)T钻杆退出,钢绞线自留桩底扩大头处T佐冠梁T养护T张拉锁定。旋喷锚索施工应与开挖紧密配合,正式施工前应先开挖深度按第1道旋喷锚索标高、宽度为不小于68米的沟槽工作面。施工K意图:(2)施工旋喷锚索(桩锚),其施工工艺是采用一次性成桩的方法,即:钻进、搅拌、插筋一次完成。旋喷锚索直径为20
4、0mm,桩锚水平倾角15oo由钻杆中空孔向内旋喷水泥浆液,旋喷搅拌的压力不少于20Mpao通过上述钻杆的中空通道,边钻进边搅拌注浆,钻进同时将钢绞线及锚头结构件带入设计深度。(3)定位:当沟槽土方开挖后,应测量标高,并在围护桩上拉线做记号。钻机就位时应准确,底座应垫平,钻杆的倾斜角度应用罗盘校核,角度偏差不大于3oo(4)成孔:旋喷锚索采用专用钻机成孔。施工中若遇坚硬土层则采用冲击成孔(空压机带动),其余土层采用湿式成孔。成孔至设计深度后,进行注浆,待孔口返出的泥浆不含砂粒与土时,退出钻杆同时钢绞线安放完毕。(5)锚索制作:锚索体采用15.2钢绞线制作而成,钢绞线在制作之前应送有关单位检验合格后方可使用。(6)张拉、锁定:锚筋张拉锁定在孔内水泥浆强度达到设计强度的75%后进行,锚具为QVM系列锚具,用YXX-100型穿芯式千斤顶、电动油泵加荷锁定。锁定张拉机具事先经过标定,并用此油压表的读数换算成张拉压力进行控制。正式张拉前先用20%锁定荷载预张拉一次,再以50%、100%的锁定荷载分级张拉,然后超张拉至110%锁定荷载,在超张拉荷载下保持5分钟,观测锚头无位移现象锁定。若达不到要求,另行在旁边补孔加强。
