房建项目混凝土施工方案.docx

上传人:p** 文档编号:394748 上传时间:2023-08-06 格式:DOCX 页数:50 大小:1.14MB
下载 相关 举报
房建项目混凝土施工方案.docx_第1页
第1页 / 共50页
房建项目混凝土施工方案.docx_第2页
第2页 / 共50页
房建项目混凝土施工方案.docx_第3页
第3页 / 共50页
房建项目混凝土施工方案.docx_第4页
第4页 / 共50页
房建项目混凝土施工方案.docx_第5页
第5页 / 共50页
房建项目混凝土施工方案.docx_第6页
第6页 / 共50页
房建项目混凝土施工方案.docx_第7页
第7页 / 共50页
房建项目混凝土施工方案.docx_第8页
第8页 / 共50页
房建项目混凝土施工方案.docx_第9页
第9页 / 共50页
房建项目混凝土施工方案.docx_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《房建项目混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《房建项目混凝土施工方案.docx(50页珍藏版)》请在第壹文秘上搜索。

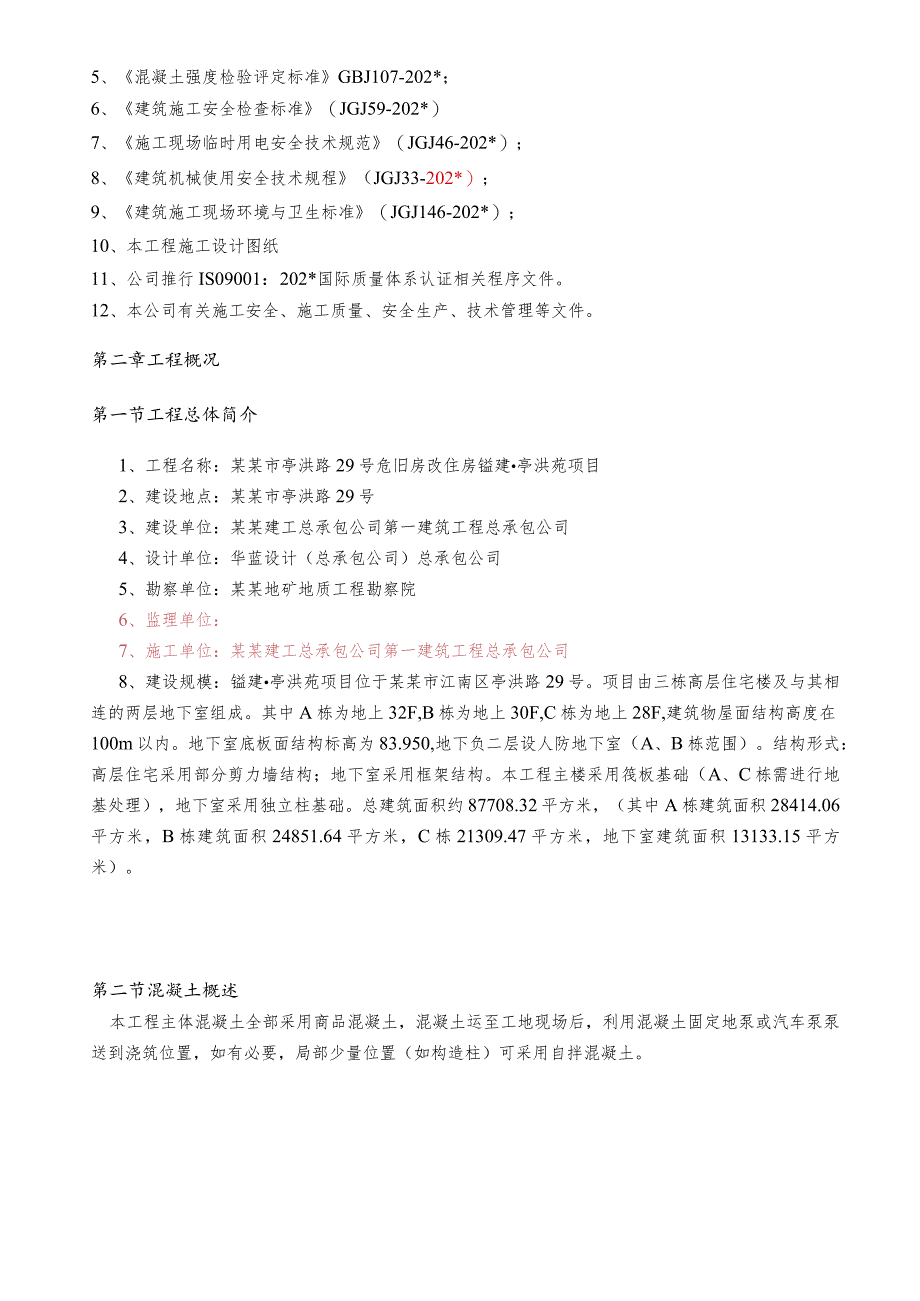

1、某某市亭洪路29号危旧房改住房镒建亭洪苑项目混凝土专项施工方案审批表部门职责姓名(签名)职务备注项目部编制校核复核部门职责姓名(签名)审批意见备注分公司审核技术或项目管理科审批主任工程师第一章编制依据2第二章工程概况3笫一节工程总体简介3第二节混凝土概述3第三章施工计划(进度计划、机械设备计划)4笫四章施工工艺技术6第一节施工准备6第二节工艺流程11笫三节施工方法11第五章施工质量、安全文明保证措施27第六章劳动力计划48第一章编制依据1、建筑施工组织设计规范GB50502-202*;2、混凝土结构工程施工质量验收规范GB50204-202*;3、混凝土结构工程施工规范GB50666-202*

2、4、混凝土泵送施工技术规程JGJ/T10-202*;5、混凝土强度检验评定标准GBJ107-202*;6、建筑施工安全检查标准(JGJ59-202*)7、施工现场临时用电安全技术规范(JGJ46-202*);8、建筑机械使用安全技术规程(JGJ33-202*);9、建筑施工现场环境与卫生标准(JGJ146-202*);10、本工程施工设计图纸11、公司推行IS09001:202*国际质量体系认证相关程序文件。12、本公司有关施工安全、施工质量、安全生产、技术管理等文件。第二章工程概况第一节工程总体简介1、工程名称:某某市亭洪路29号危旧房改住房镒建亭洪苑项目2、建设地点:某某市亭洪路29号3、

3、建设单位:某某建工总承包公司第一建筑工程总承包公司4、设计单位:华蓝设计(总承包公司)总承包公司5、勘察单位:某某地矿地质工程勘察院6、监理单位:7、施工单位:某某建工总承包公司第一建筑工程总承包公司8、建设规模:镒建亭洪苑项目位于某某市江南区亭洪路29号。项目由三栋高层住宅楼及与其相连的两层地下室组成。其中A栋为地上32F,B栋为地上30F,C栋为地上28F,建筑物屋面结构高度在100m以内。地下室底板面结构标高为83.950,地下负二层设人防地下室(A、B栋范围)。结构形式:高层住宅采用部分剪力墙结构;地下室采用框架结构。本工程主楼采用筏板基础(A、C栋需进行地基处理),地下室采用独立柱基

4、础。总建筑面积约87708.32平方米,(其中A栋建筑面积28414.06平方米,B栋建筑面积24851.64平方米,C栋21309.47平方米,地下室建筑面积13133.15平方米)。第二节混凝土概述本工程主体混凝土全部采用商品混凝土,混凝土运至工地现场后,利用混凝土固定地泵或汽车泵泵送到浇筑位置,如有必要,局部少量位置(如构造柱)可采用自拌混凝土。混凝土标号概况:序号构件名称及范围强度等级抗渗等级1基础底板垫层C152独立基础、防水底板、基础梁C30P63地下室外墙、水池墙体、人防墙体C30(与主楼外墙重叠的同主楼剪力墙)P64负一层楼面C30详图纸5负二层楼面C406A栋框架柱及剪力墙负

5、2层到10层C5011层到16层C4017层到23层C3024层至U32层C257B栋框架柱及剪力墙负2层到7层C508层到16层C4017层到23层C3024层到30层C258C栋框架柱及剪力墙负2层到7层C508层到16层C4017层到23层C3024层到28层C259A、B、C栋0.000以上梁板C2510楼梯C2511构造柱、过梁、圈梁C20为确保混凝土工程施工质量,特制定本施工方案。笫三章施工计划(进度计划、机械设备计划)一、施工目标计划1、质量目标:合格。2、安全目标:无安全事故;轻伤率控制在3%。以下。3、环保目标:符合GB/T24001的环保体系标准,无扬尘,无污染路面。二、施

6、工进度计划本工程混凝土计划施工时间为202*年3月-202*年12月三、机械设备及仪器计划附表:混凝土施工主要施工机械一览表序号名称数量用途1、汽车泵3台泵送校2、地泵3台泵送硅3、混凝土运输车40辆硅运输4、50型插入式振捣棒15台振捣硅5、平板振动器4台振捣碎6、混凝土抛光机4台抛光7、人货梯3台垂直运输8、科力达全站仪1台放样测量9、水准仪1台水准测量混凝土运输车插入式振动棒混凝土抛光机混凝土平板振动器第四章施工工艺技术第一节施工准备一、人员准备序号姓名职务职责1项目经理全面负责混凝土施工方案编制、审核与实施。对混凝土的施工全过程进行全面的动态管理。针对混凝土方案的具体情况,确定项目组织

7、机构人员的配备,并有针对性地制定规章制度,明确有关人员的职责,组织项目经理部开展工作。2技术负责人负责混凝土工程施工的全面组织工作,组织技术人员按照施工方案的要求对施工班组的管理人员进行施工方案、施工技术及安全技术交底,并组织质检、安全部门对施工现场进行验收,合格后,组织开展施工。全面负责项目技术管理,组织施工方案的编制,负责於施工过程中的质量管理3施工员具体负责混凝土现场施工,负责对施工班组进行施工方案的技术、安全技术交底。要求技术人员将施工方案的交底必须落实到人,并最终形成文字性的技术、安全交底记录。4质检员负责混凝土工程中的质量管理、质量控制、质量监督工作,并对混凝土的施工质量进行检查验

8、收。5安全员参与编制混凝土施工方案中的安全保证措施。对入场的施工班组进行三级安全教育。并按照混凝土施工方案中的安全保证措施和安全技术交底的要求对整个施工过程进行现场安全监督检查,做好施工现场的文明施序号姓名职务职责工管理工作。发现安全隐患,提出整改意见,并落实对安全隐患的整改工作C二、管理部门职责工作内容人数(个)所属部门前后方协调工作1工程经理解决混凝土施工过程中的技术问题1技术部混凝土施工质量控制1质量部混凝土供应外联工作1材料部现场养护材料等供应和实施1混凝土浇筑指挥2施工班组长协调混凝土情况1搅拌站三、现场需配备如下实验用具:序号名称规格数量备注1混凝土试模150150150(mm)2

9、0组175150(mm)10组2温度计、湿度计各1个3坍落度简100200300(mm)1套四、技术准备1编制一般混凝土浇筑施工方案,并对班组作业人员交底。2做好防止混凝土产生裂缝的技术准备措施。3仓库配备足够数量的麻袋、塑料薄膜、彩条布、胶管(蓄水养护用)等物品。4对混凝土振捣手上岗前进行技术交底,交底目的必须让每位参加混凝土浇筑的人员知道:混凝土的浇筑量,浇筑时间,浇筑流水线,浇筑振捣的技术要求,质量要求,各岗位人员的职责,各岗位人员的配合。5混凝土浇筑过程中安排专人负责商品混凝土供货验收。(坍落度按配合比控制在15030mm,供货小票)并填写浇灌记录。6项目经理、技术负责人到场参与协调、

10、指挥混凝土浇筑,工长、质检员、技术员深入施工一线,跟踪监督、检查现场的施工状况。7专人负责混凝土浇筑后的养护工作。五、生产准备1钢筋隐检合格,预留洞、预埋管、线、加强筋复核无误,墙柱插筋位置正确,固定牢靠。2侧模支撑加固牢固。3在施工作业面铺置人员脚手马道。4在墙柱钢筋上用红油漆划好50线。5备足插入式振捣棒,功率1.5kN,振幅1.2mm,振动频率200Hz。6备好作业面振动棒机连接电源箱及夜间施工电源。7掌握天气预报,备足遮盖防雨布及抽水设备。8提前与商品舲公司联系,落实泵送机械及运输车辆。9现场将运输通道清理到位,无障碍物,通知业主、监理协调硅运输车的顺利入场。10将水源接通到相应楼层内

11、,浇筑完混凝土,为养护工作提供水源。11泵车停机点及主要行车通道提前清理干净障碍物。12及时办理夜间施工手续。六、混凝土车工作要点1要检查混凝土运输车的行经路线,如架空管线高度、桥涵洞口及库门口的净高和净宽,要设法排除各种路障,以利混凝土运输搅拌车的通行。2每车混凝土运送时间一般控制不得超过lh。3在混凝土运送过程中,搅拌筒应低速(24rmin)转动,到达工地后,搅拌筒应以812rmin的转速转动23min。待搅拌筒停转后,再使筒反转卸料。4反转卸料速度为68rmin在出料及卸料部位附近工作时,应特别注意安全,以免发生意外。使用接长料斗溜槽时,切勿将手伸入溜槽连接处。对粘在进料斗、搅拌洞口、搅

12、拌筒拖轮等处的混凝土应及时冲洗干净。在铲除混凝土结块时,必须先使发动机熄火,停止搅拌筒转动。七、供货验收在混凝土施工过程中,现场安排一名混凝土坍落度检测人员,并验收每车小票,查看混凝土强度等级、浇筑部位填写是否正确,是否填写了出厂时间,进场时间要签证,并随时抽检混凝土坍落度o若混凝土搅拌质量及工作性能不符合现场的要求,一律退回搅拌站做报废处理。八、混凝土试验1舲试块应在入模前随机取样制作。试块留置规定如下:(1)普通混凝土a每一现浇楼层或流水区(或段)同配合比的混凝土,每拌制100盘且不超过100m3制作标准养护试块不得少于一组(每组3块),不足100/时,按100才计。b每工作班拌制的同一配

13、合比的混凝土不足100盘时,取样不得少于一次;c当一次连续浇筑超过100Om3时,同一配合比的混凝土每200m3取样不得少于一次;d每一楼层、同一配合比的混凝土,取样不得少于一次;e每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。f为保证真正做到同条件养护,所留置的试块放置在楼层内,为防止试块破坏,焊钢筋笼子,将试块放在里面并上锁。(2)抗渗混凝土a抗渗混凝土的抗压试块的留置组数按普通混凝土留置,抗渗试块每500M留置一组,不足500m,亦按500/计,同时要求每单位工程不得少于2组,每组6块,其中至少1组应在标准条件下养护,至少1组进行同条件养护,如使用的原材

14、料,配合比或施工方法有变化时,均应另行留置试块。b抗渗混凝土的取样方法,可参照普通混凝土的取样方法。(3)结构实体检验用试块a同条件养护试件所对应的结构构件或结构部位,在施工方案中选定,应经过监理(建设)认可。b对舲结构工程中的各於强度等级,均应留置同条件养护试块;C单位工程同一强度等级的同条件养护试件,其留置的数量不应少于3组;d同条件养护试块拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。e其它试块留置墙体拆模(1.2MPa)、顶板上人(L2Mpa)的强度依据均是同条件养护聆试块的抗压强度试验强度值。因此,非冬施期间当大气温度变化不大时,每层建浇筑时至少各留置1组用于对应需要的同条件养护舲试块。当大气温度变化较大,应适当增加试块组数,以便对不同气温条件下舲强

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
