《安徽水利工程施工质量缺陷备案表、质量备案表、核备表、阶段验收质量监督意见、质量监督报告示范文本模板.docx》由会员分享,可在线阅读,更多相关《安徽水利工程施工质量缺陷备案表、质量备案表、核备表、阶段验收质量监督意见、质量监督报告示范文本模板.docx(25页珍藏版)》请在第壹文秘上搜索。

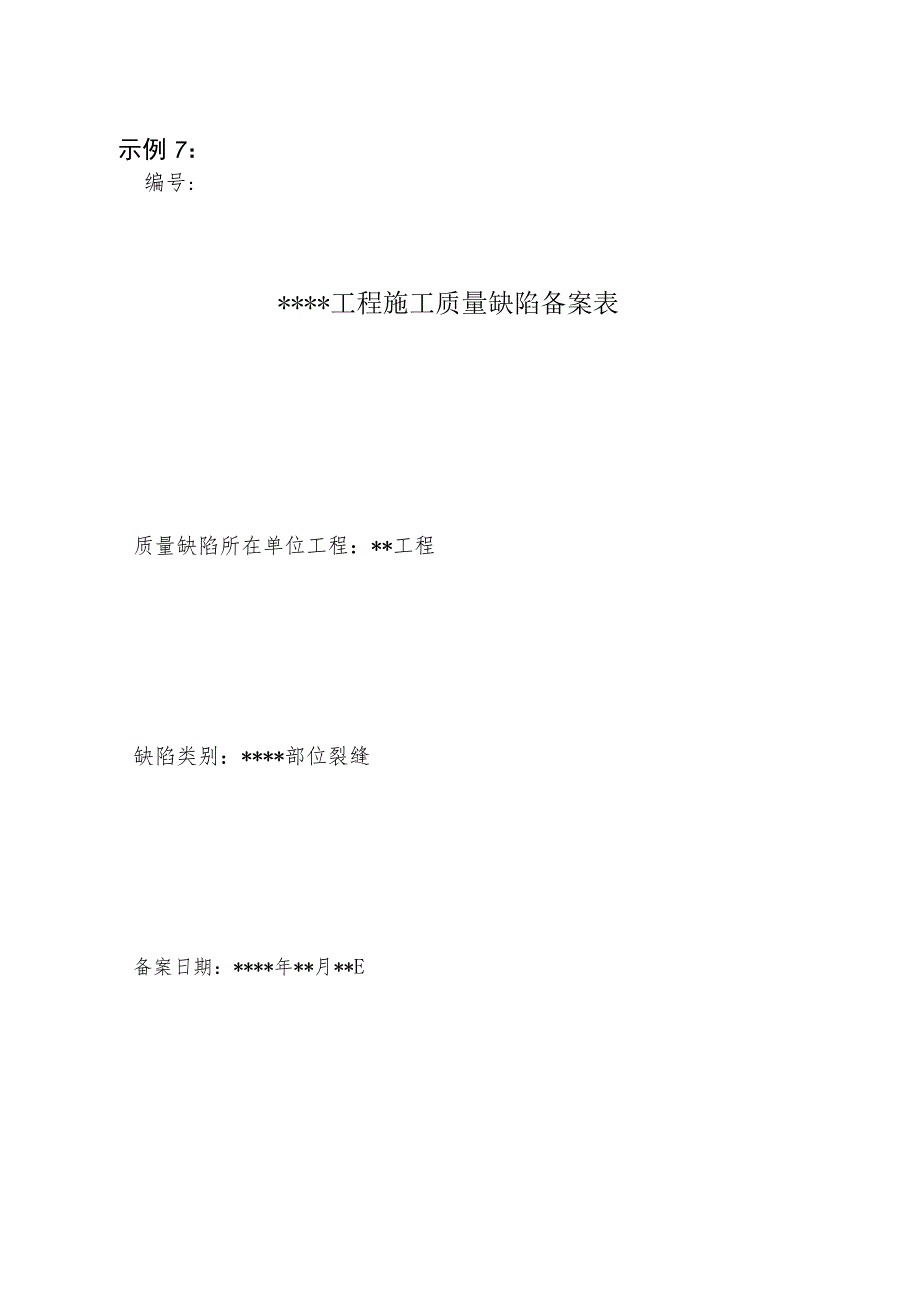

1、示例7:编号:*工程施工质量缺陷备案表质量缺陷所在单位工程:*工程缺陷类别:*部位裂缝备案日期:*年*月*EL质量缺陷产生的部位(主要说明具体部位、缺陷描述并附示意图)泵站出水流道混凝土采用C25泵送混凝土,于*年*月*日开始左联出水流道层混凝土浇筑,至*年*月*日完成出水流道层混凝土浇筑。出水流道在养护期间已观测到部分裂缝,并持续做好记录,出水流道层模板拆除完成,*年*月上旬对整个出水流道层裂缝进行系统排查和记录,之后平均每隔15天对裂缝进行一次观测并记录。施工单位委托检测单位于*年*月*日月*日对泵站工程出现裂缝具体情况进行系统排查和检测,检测结果显示泵站工程共*条裂缝,依据规范(DL/T
2、5251-2010),其中A类裂缝*条,B类裂缝*条,裂缝最大宽度为0.24mm(按照规范SL654-2014,属于二类环境,钢筋混凝土最大裂缝宽度限值为030mm),超过保护层厚度裂缝*条。超过保护层厚度裂缝*条中,1机组*条,为侧墙裂缝;2口机组*条,均为顶板裂缝;3*机组*条,*条为侧墙裂缝,*条为顶板裂缝;4#机组*条,*条为侧墙裂健,*条为顶板裂缝;5机组*条,为侧墙裂缝。本次对上述*条裂缝进行缺陷备案。(附裂缝位置示意图)2 .质量缺陷产生的主要原因(1)底板约束:泵站墩墙及顶板作为大体积混凝土,其温度裂缝随外界环境温度的周期性变化而呈现出周期性变化的规律,墩墙底部固结在底板(进水

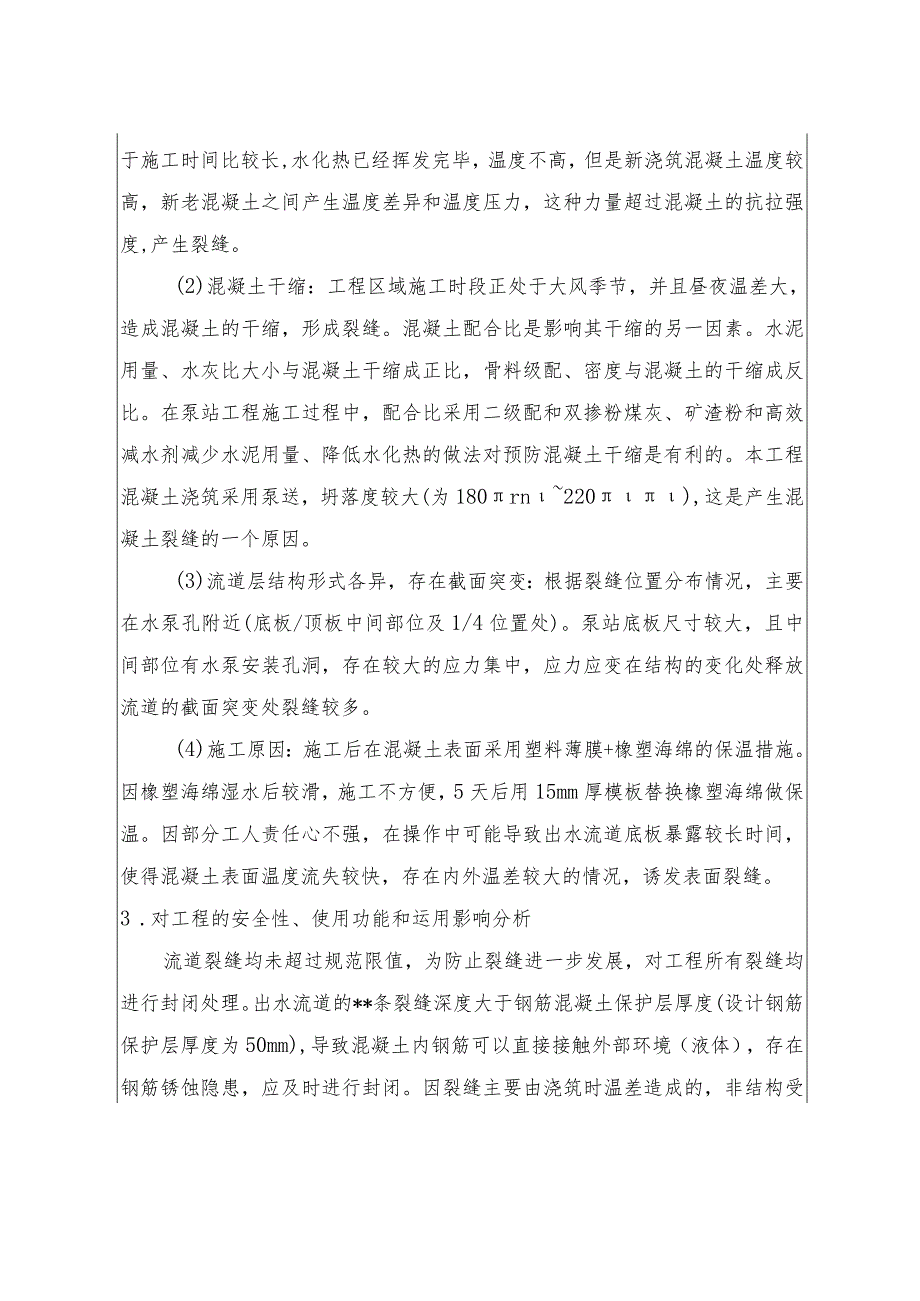

3、流道顶板)上,上部自由,在早期容易产生“内部受压,表面受拉”的压力,墩墙裂缝多数位于墩墙中部区域,大多呈现两边小,中间大的形状。作为大体积混凝土,热量传递的同时更易在内部积存,在墩墙内部和表面易形成温差,内部温度高于外部温度,出现峰值温度,产生压力。由于墩墙混凝土浇筑时,底板混凝土已经浇筑完成,造成新老混凝土之间出现上下层温差,老混凝土由于施工时间比较长,水化热已经挥发完毕,温度不高,但是新浇筑混凝土温度较高,新老混凝土之间产生温度差异和温度压力,这种力量超过混凝土的抗拉强度,产生裂缝。(2)混凝土干缩:工程区域施工时段正处于大风季节,并且昼夜温差大,造成混凝土的干缩,形成裂缝。混凝土配合比是
4、影响其干缩的另一因素。水泥用量、水灰比大小与混凝土干缩成正比,骨料级配、密度与混凝土的干缩成反比。在泵站工程施工过程中,配合比采用二级配和双掺粉煤灰、矿渣粉和高效减水剂减少水泥用量、降低水化热的做法对预防混凝土干缩是有利的。本工程混凝土浇筑采用泵送,坍落度较大(为180rn220),这是产生混凝土裂缝的一个原因。(3)流道层结构形式各异,存在截面突变:根据裂缝位置分布情况,主要在水泵孔附近(底板/顶板中间部位及1/4位置处)。泵站底板尺寸较大,且中间部位有水泵安装孔洞,存在较大的应力集中,应力应变在结构的变化处释放流道的截面突变处裂缝较多。(4)施工原因:施工后在混凝土表面采用塑料薄膜+橡塑海
5、绵的保温措施。因橡塑海绵湿水后较滑,施工不方便,5天后用15mm厚模板替换橡塑海绵做保温。因部分工人责任心不强,在操作中可能导致出水流道底板暴露较长时间,使得混凝土表面温度流失较快,存在内外温差较大的情况,诱发表面裂缝。3 .对工程的安全性、使用功能和运用影响分析流道裂缝均未超过规范限值,为防止裂缝进一步发展,对工程所有裂缝均进行封闭处理。出水流道的*条裂缝深度大于钢筋混凝土保护层厚度(设计钢筋保护层厚度为50mm),导致混凝土内钢筋可以直接接触外部环境(液体),存在钢筋锈蚀隐患,应及时进行封闭。因裂缝主要由浇筑时温差造成的,非结构受力或其他原因造成的裂缝,对结构受力影响较小,采用补强材料灌浆
6、。处理后满足规范要求,对工程的安全性、使用功能和运行无影响。4 .处理方案,或不处理原因分析直接在裂缝表面进行贴嘴,环氧胶泥封缝后进行化学灌浆。该工艺对混凝土无损伤。根据检测报告结论和现场处理效果,建设单位、设计单位、监理单位、施工单位共同认定:泵站出水流道层裂缝处理结果满足规范要求。5 .保留意见(保留意见应说明主要理由,或采用其他方案及主要理由):保留意见人:(签名)(或保留意见单位及责任人,盖公章,签名)6.参建单位和主要人员1)施工单位:*(盖公章)质检部门负责人:*(签名)技术负责人:*(签名)2)设计单位:*(盖公章)设计代表:*(签名)3)监理单位:*(盖公章)监理工程师:*(签
7、名)总监理工程师:*(签名)4)项目法人:*(盖公章)现场代表:*(签名)技术负责人:*(签名)水利工程质量备案表工程名称(工程名称及标段名称)报送日期年月日类别口项目划分已确认的分部工程所含单元工程划分表0工程质量缺陷备案表及相关资料口全过程质量检测方案口参建单位项目负责人变更后质量责任终身制承诺书及所附资料序号备案内容1工程质量缺陷备案表及相关资料23项目法人审核意见经审核,工程质量缺陷已处理,处理效果满足规范要求,同意报备案。审核人:*机构(项目)负责人:*(盖公章)*年*月*曰质量监督主体备案意见同意备案。核备人:*机构(项目)负责人:*(盖公章),tJ*日注:本表一式两份,表后附工程
8、质量备案资料,质量监督主体备案完成后,质量监督主体和项目法人各执一份。填表说明:1.“工程名称”填写工程名称全称;有标段的,具体到标段名称。2 .“类别”在备案资料前相应的口内打“J。3 .“备案内容”详细填写具体内容。水利工程质量核备表工程名称(工程名称或标段名称)报送日期年月日类别0重要隐蔽单元工程0关键部位单元工程口分部工程影响主体工程质量和安全的临时工程质量检验及评定标准口不同工程类型分部工程在单位工程外观质量综合评定中的权重系数外观质量评定结论单位工程工程项目质量等级序号核备内容验收质量结论1闸室段建基面优良2闸室段闸墩优良3项目法人审核意见经审核,质量核备资料真实规范齐全,同意报送
9、验收质量结论。审核人:*机构(项目)负责人:*(盖公章)*年*月日质量监督主体核备意见闸室段闸墩关键部位单元工程质量核备为合格,其余同意核备验收质量结论。核备人:*机构(项目)负责人:*(盖公章)*年*月*日注:本表式两份,表后附工程质量核备资料,质量监督主体核备完成后,质量监督主体和项目法人各执一份。填表说明:1.“工程名称”填写工程名称全称;有标段的,具体到标段名称。2 .核备内容在“类别”栏相应核备资料前的口内打“。3 .“核备内容”详细填写具体内容,同一单位工程内重要隐蔽(关键部位)单元工程前应写分部工程名称;涉及不同单位工程的,应写单位工程名称。*工程建基面重要隐蔽单元工程核备意见*
10、(项目法人):你单位*年*月*日报送的*工程建基面重要隐蔽单元工程质量核备资料,经审核,现提出如下核备意见:一、质量核备资料存在的主要问题1.地质编录未盖勘察单位印章。2.监理单位平行检测资料未加盖CMA章。二、监督检查问题未完成整改监督检查发现该重要隐蔽单元工程内的质量问题未完成闭环整改。鉴于以上原因,我站无法根据现有资料核备你单位报送的工程质量核备表,请你单位完善相关资料,再按规定到我站办理核备手续。(盖公章)*年*月*日*工程水下工程阶段验收质量监督意见质量监督主体名称*年*月*工程水下工程阶段验收质量监督意见审定人:*审核人:*编写人:*质量监督主体名称*年*月*工程水下工程阶段验收质
11、量监督意见一、工程概况(一)工程位置及主栗建设内容1 .工程位置*2 .工程主要任务和作用*3 .工程主要建设内容输水渠道及航道开挖、堤防填筑、渠道及堤防边坡护坡、提水泵站枢纽、跨河建筑物、渠系交叉建筑物、鱼道等。4 .工程标准、规模及主要技术经济指标*工程为I等大(1)型工程,总调水流量为300m3/so*泵站枢纽提水流量29511)3s,*泵站枢纽提水流量290113/So输水干线及堤防:输水干线渠道为1级建筑物,输水干线两岸堤防按照1级建筑物复核其结构安全性。枢纽主要建筑物:输水干线渠道以及各枢纽主要建筑物为1级建筑物,各枢纽主要建筑物的设计洪水标准为100年一遇,校核洪水标准为300年
12、一遇。5 .本次水下工程阶段验收范围输水河渠工程:河渠一级平台(V78)及以下部分。枢纽建筑物:*泵站进水渠、拦污进水闸、前池、泵室段(电机层V130m以下)、出水渠、闸门及拦污栅等;*泵站进水渠、拦污进水闸、前池、泵室段(电机层V268以下)、出水渠、闸门及拦污栅等。渠系交叉建筑物:*座渠系交叉建筑物河渠一级平台及以下部分。(二)工程批复*年*月*日,*初步设计报告的批复(*(*)*号)批复工程初步设计,批复概算总投资*亿元、总工期*个月。(三)工程参建单位项目法人: 现场机构: 勘察单位: 设计单位: 监理单位: 施工单位1: 施工单位2:*金属结构制作单位:*(四)单项工程开工日期本次水
13、下工程阶段验收涉及单项(标段)工程开工日期详见表1O表1单项(标段)工程开工日期序号单项(标段)工程名称开工日期1*泵站工程*年*月*日2*标工程*年*月*日3*标工程*年*月*日二、质量监督工作(一)质量监督范围我站按职责分工负责*工程质量监督。(二)质量监督手续根据*工程质量监督细则(试行)(*据20*)*号),涉及本次验收的*个标段分别办理了单项(标段)工程质量监督核备手续。(三)组织机构及人员配备*年*月*日,我站印发关于成立*工程我站的通知(*(20*)*号),成立*工程质量监督我站(以下简称我站),落实质量监督人员,具体负责*工程质量监督日常工作。(四)施工准备阶段质量监督*年*月
14、*日,我站印发*工程质量监督计划。根据质量监督计划,明确质量监督方式以抽查为主,确定质量监督到位点,同时对各参建单位的质量管理体系和质量行为提出具体要求。每个单项工程开工初期,我站质量监督组均及时到工程现场向参建单位进行质量监督计划交底,明确质量监督到位点和相关要求。我站每年印发年度质量监督计划,明确当年质量监督主要工作要点。(五)施工过程质量监督工程建设过程中,我站按照监督计划及工程建设实际,分类组织日常监督检查、全线监督检查和工地试验室专项检查,检查参建单位质量管理体系及运行情况、质量行为和工程实体质量状况。结合列席法人验收、参加河渠及建筑物水下工程阶段验收前检查等方式,不定期开展日常监督检查;每年组织开展*次全线监督检查,委托质量检测单位对工程建设原材料及实体质量状况开展监督抽检,对施工、监理、全过程检测单位的工地试验室开展专项检查。根据监督检查和抽检
