房建项目钢筋施工方案.docx

上传人:p** 文档编号:395055 上传时间:2023-08-06 格式:DOCX 页数:32 大小:543.06KB
下载 相关 举报
房建项目钢筋施工方案.docx_第1页
第1页 / 共32页
房建项目钢筋施工方案.docx_第2页
第2页 / 共32页
房建项目钢筋施工方案.docx_第3页
第3页 / 共32页
房建项目钢筋施工方案.docx_第4页
第4页 / 共32页
房建项目钢筋施工方案.docx_第5页
第5页 / 共32页
房建项目钢筋施工方案.docx_第6页
第6页 / 共32页
房建项目钢筋施工方案.docx_第7页
第7页 / 共32页
房建项目钢筋施工方案.docx_第8页
第8页 / 共32页
房建项目钢筋施工方案.docx_第9页
第9页 / 共32页
房建项目钢筋施工方案.docx_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《房建项目钢筋施工方案.docx》由会员分享,可在线阅读,更多相关《房建项目钢筋施工方案.docx(32页珍藏版)》请在第壹文秘上搜索。

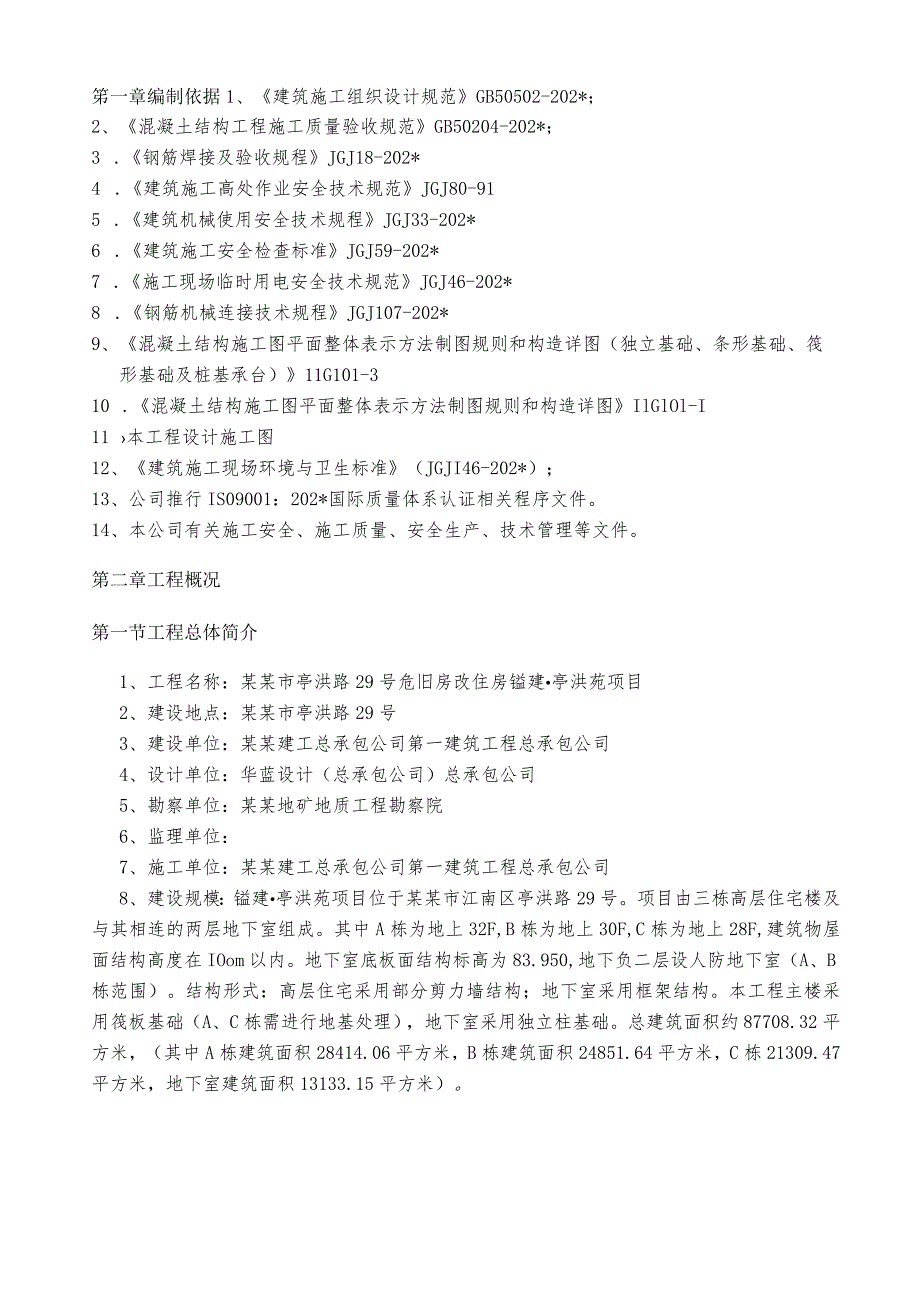

1、某某市亭洪路29号危旧房改住房镒建亭洪苑项目钢筋专项施工方案审批表部门职责姓名(签名)职务备注项目部编制校核复核部门职责姓名(签名)审批意见备注分公司审核技术或项目管理科审批主任工程师第一章编制依据3第二章工程概况3笫一节工程总体简介3第二节钢筋工程概述4第三章施工计划(进度计划、机械设备计划)6笫四章施工工艺技术8第一节施工准备8第二节工艺流程11笫三节施工方法121钢筋加工工艺及质量要求122钢筋连接方式133柱、梁板钢筋安装绑扎16第五章施工质量、安全文明保证措施24第一节钢筋原材质量控制24笫二节钢筋安装绑扎质量标准25第三节钢筋焊接质量标准26第四节质量管理保证措施26第五节钢筋质量

2、通病及防治措施27第六节安全措施28第七节应急预案30第六章劳动力计划31笫一章编制依据1、建筑施工组织设计规范GB50502-202*;2、混凝土结构工程施工质量验收规范GB50204-202*;3 .钢筋焊接及验收规程JGJ18-202*4 .建筑施工高处作业安全技术规范JGJ80-915 .建筑机械使用安全技术规程JGJ33-202*6 .建筑施工安全检查标准JGJ59-202*7 .施工现场临时用电安全技术规范JGJ46-202*8 .钢筋机械连接技术规程JGJ107-202*9、混凝土结构施工图平面整体表示方法制图规则和构造详图(独立基础、条形基础、筏形基础及桩基承台)11G101-

3、310 .混凝土结构施工图平面整体表示方法制图规则和构造详图IlGlOl-I11 本工程设计施工图12、建筑施工现场环境与卫生标准(JGJI46-202*);13、公司推行IS09001:202*国际质量体系认证相关程序文件。14、本公司有关施工安全、施工质量、安全生产、技术管理等文件。第二章工程概况第一节工程总体简介1、工程名称:某某市亭洪路29号危旧房改住房镒建亭洪苑项目2、建设地点:某某市亭洪路29号3、建设单位:某某建工总承包公司第一建筑工程总承包公司4、设计单位:华蓝设计(总承包公司)总承包公司5、勘察单位:某某地矿地质工程勘察院6、监理单位:7、施工单位:某某建工总承包公司第一建筑

4、工程总承包公司8、建设规模:镒建亭洪苑项目位于某某市江南区亭洪路29号。项目由三栋高层住宅楼及与其相连的两层地下室组成。其中A栋为地上32F,B栋为地上30F,C栋为地上28F,建筑物屋面结构高度在IOom以内。地下室底板面结构标高为83.950,地下负二层设人防地下室(A、B栋范围)。结构形式:高层住宅采用部分剪力墙结构;地下室采用框架结构。本工程主楼采用筏板基础(A、C栋需进行地基处理),地下室采用独立柱基础。总建筑面积约87708.32平方米,(其中A栋建筑面积28414.06平方米,B栋建筑面积24851.64平方米,C栋21309.47平方米,地下室建筑面积13133.15平方米)。

5、笫二节钢筋工程概述本工程建筑抗震设防类别为丙类,混凝土环境类别:地下部分为二a类(即室内潮湿环境;非严寒和非寒冷地区的露天环境;非严寒和非寒冷地区与无侵蚀性的水或土壤直接接触的环境;寒冷和严寒地区的冰冻线以下的无侵蚀性的水或土壤直接接触的环境);地上部分为一类。抗震等级:地下室框架三级抗震;地上高层剪力墙三级抗震。1、主要结构材料:钢筋焊条HPB300级钢筋HRB400级钢筋HPB300级钢筋HRB400级钢筋fy=270Nmm2fy=360Nmm2E43E55注:普通钢筋的抗拉强度实测值与屈服强度的实测值的比值不应小于1.25;且钢筋的屈服强度实测值与强度标准值的比值不应大于L3。本工程最大

6、钢筋直径为25mm(HRB400)o2、混凝土强度等级:序号构件名称及范围强度等级抗渗等级1基础底板垫层C152独立基础、防水底板、基础梁C30P63地下室外墙、水池墙体、人防墙体C30(与主楼外墙重叠的同主楼剪力墙)P64负一层楼面C30详图纸5负二层楼面C406A栋框架柱及剪力墙负2层到10层C50H层到16层C4017层到23层C3024层到32层C257B栋框架柱及剪力墙负2层到7层C508层到16层C4017层到23层C3024层到30层C258C栋框架柱及剪力墙负2层到7层C508层到16层C4017层到23层C3024层到28层C259A、B、C栋0.000以上梁板C2510楼梯

7、C2511构造柱、过梁、圈梁C203、钢筋混凝土保护层厚度最外层钢筋混凝土保护层:构件胫强度等级板、墙、楼梯梁、柱基础底板一类C2520mm25mmC30及以上15mm20mm二a类C30及以上20mm25mm40mm防水混凝土构件,防水底板或基础梁与土壤接触部分保护层为40mm.板底筋应伸过支座中线,且进入支座长度5d板面钢筋锚入支座的长度不应小于受拉钢筋的最小锚固长度Ia,且钢筋水平段应伸过梁中心线。双向板的底筋,短向筋放在底层,长向筋放在短向筋之上。当板底平梁底时,板底筋置于梁底筋之上。楼板上的预留孔洞,应按建筑、水、电等专业的设计图的图示位置及大小预留,不得后凿。楼板开洞洞宽小于300

8、时,板钢筋绕过洞边,不需切断;当洞宽大于300且小于1000时,洞口四周增设加强钢筋。4、钢筋接头形式及要求(1)梁纵向钢筋14采用单面焊(焊缝长IOd);墙柱纵向钢筋14mm及以上采用电渣压力焊,小于14mm采用绑扎搭接;梁板筋W14mm采用绑扎搭接。(2)接头位置应设置在受力较小处,在同一根钢筋上应少设接头;(3)受力钢筋接头的位置应相互错开,当采用机械接头时,在任一35d且不小于500区段内;当采用绑扎搭接接头时,在任一1.3倍搭接长度的区段内,有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率应符合下表要求:接头形式受拉区接头数量受压区接头数量绑扎连接25505、纵向钢筋锚固长度、搭

9、接长度纵向钢筋锚固长度、搭接长度详IlGlOlT6、现浇钢筋混凝土板(1)板的底部钢筋伸入支座长度应25d,且2100及应伸入到支座中心线。(2)双向板的底部钢筋,短跨钢筋置于下排,长跨钢筋置于上排。笫三章施工计划(进度计划、机械设备计划)一、施工目标计划1、质量目标:合格。2、安全目标:无安全事故;轻伤率控制在3%。以下。3、环保目标:符合GB/T24001的环保体系标准,无扬尘,无污染路面。二、施工进度计划本工程钢筋施工期间为:202*年3月-202*年12月三、机械设备及仪器计划附表:钢筋施工主要施工机械一览表序号名称型号数量用途1、钢筋弯曲机QJ6-406台钢筋加工2、钢筋切断机GQ4

10、0-16台钢筋加工3、电脑数控调直切断机GT5-122台钢筋加工4、交流弧焊机BX1-500A5台钢筋焊接5、电渣压力焊机BX1-630A2台电渣压力焊6、闪光对焊机UNlOO2台闪光对焊7、人货梯SC200/2003台垂直运输8、塔吊QDZ55122台垂直水平运输9、钢筋弯箍机QJ6-126台钢筋加工10、钢筋砂轮机Y90L-22台钢筋加工11、科力达全站仪1台放样测量12、水准仪J21台水准测量钢筋弯曲机钢筋切断机电脑数控调直切断机交流弧焊机钢筋弯箍机钢筋砂轮机第四章施工工艺技术第一节施工准备(一)技术准备:1、专业钢筋工长充分领会设计要求,严格执行国家标准和施工规范进行钢筋的放样配筋。钢

11、筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等规定,再根据下表中尺寸计算其下料长度。钢筋弯曲调整值304560901350.35d0.5d0.85/2d2.5d在钢筋绑扎之前,技术人员要对管理人员和工人进行技术规范交底和关键部位交底。根据设计对照配料单分清钢筋的规格、成型简图、尺寸、配料及组合;对加工人员进行现场技术交底,做出合格的标准样品示范,按样品下料制作。2、测量放线人员根据图纸,放出轴线、墙、柱位置,用红油漆做明显标志,并报项目经理部进行检查复验。3、钢筋进场同时提交钢筋材质证明,并严格按规范和规定标准及时进行复试,合格后方可使用。4、做好钢筋接头

12、连接和试验工作。(二)材料准备:1、一般规定钢筋选用:(1)钢筋进场必须有出厂合格证及复试报告。(2)进场钢筋须按规格分类堆放整齐,应堆放在高于地面不小于200mm的支撑架上。支撑架采用200X200X5000的混凝土枕木或16#工字钢上,间距不大于2000mm,并根据规格、长度挂好标识牌。钢筋堆放效果图钢筋堆放效果图2、原材料试验(1)原材料进场后按批进行检查、验收。(2)进场钢筋同一牌号、同一炉罐号、同一尺寸的每60吨为一验收批。允许由同一牌号、同一冶炼方法、同一浇注方法的不同炉罐号组成混合批。每种规格不大于60t取试件一组,不足60t取试件一组。(3)钢筋物理试验必试项目:弯曲试验、拉伸

13、试验、理论重量试验。a.钢筋试件留置3、材料要求(1)钢筋采用火烧丝进行绑扎。(2)保护层垫块:柱、梁、楼板均采用同标号硅垫块,也可采用塑料垫块。(三)机具准备(详机械设备表)钢筋全部采用现场加工,配设:调直-切断、切断-成型、手工加工箍筋及布料四条生产线。加工设备必须经过安全部门验收合格后方可使用。(四)劳动力准备:选用优秀钢筋施工队进行钢筋加工,钢筋安装绑扎,钢筋焊接等,班组长根据项目部施工进度计划,合理安排。笫二节工艺流程1、钢筋加工工艺流程钢筋调直一钢筋下料一钢筋弯曲成型一堆放整齐2、闪光对焊工艺流程检查设备一选择焊接工艺及参数一试焊、作模拟试件一送试一确定焊接参数一焊接f质量检验3、电渣压力焊工艺流程检查设备、电源一钢筋端头制备一选择焊接参数一安装焊接夹具和钢筋一安放焊剂罐、填装焊剂一试焊、作试件一确定焊接参数一施焊一回收焊剂一卸下夹具一质量检查4、植筋施工工艺流程钻孔一清孔一填胶粘剂一植筋一凝胶5、基础梁钢筋施工工艺流程清理一放线一复线一底筋安装-面筋安装一套箍筋一按间距绑扎一沉梁一框柱插筋安装绑扎一水电防雷等施工一自检合格一交接检合格一质检合格一浇筑基础胫6、框架柱钢筋安装绑扎施工工艺校正钢筋位置一套箍筋一竖向钢筋连接

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
