资源描述

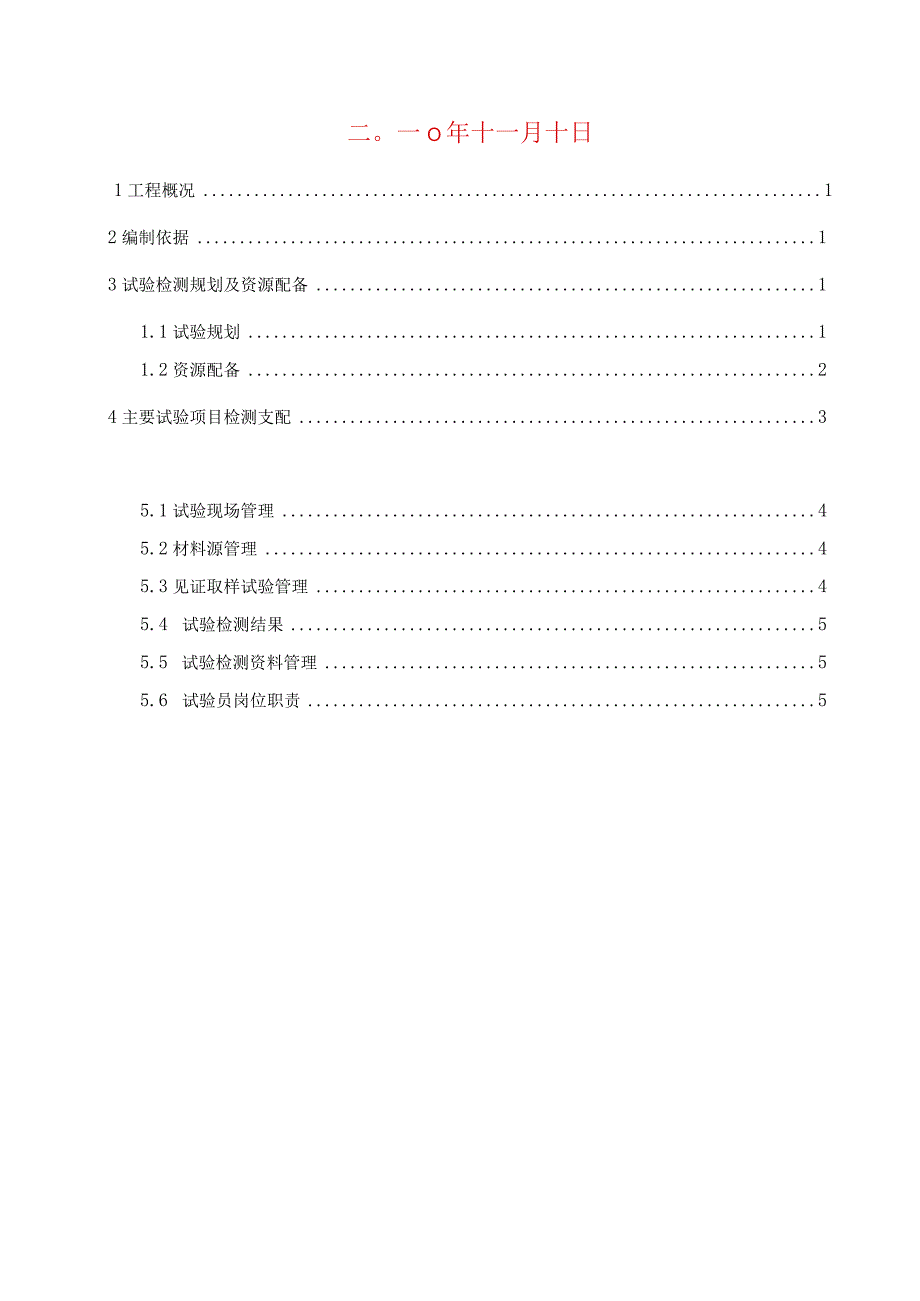

《XX市政工程项目试验检测计划.docx》由会员分享,可在线阅读,更多相关《XX市政工程项目试验检测计划.docx(8页珍藏版)》请在第壹文秘上搜索。

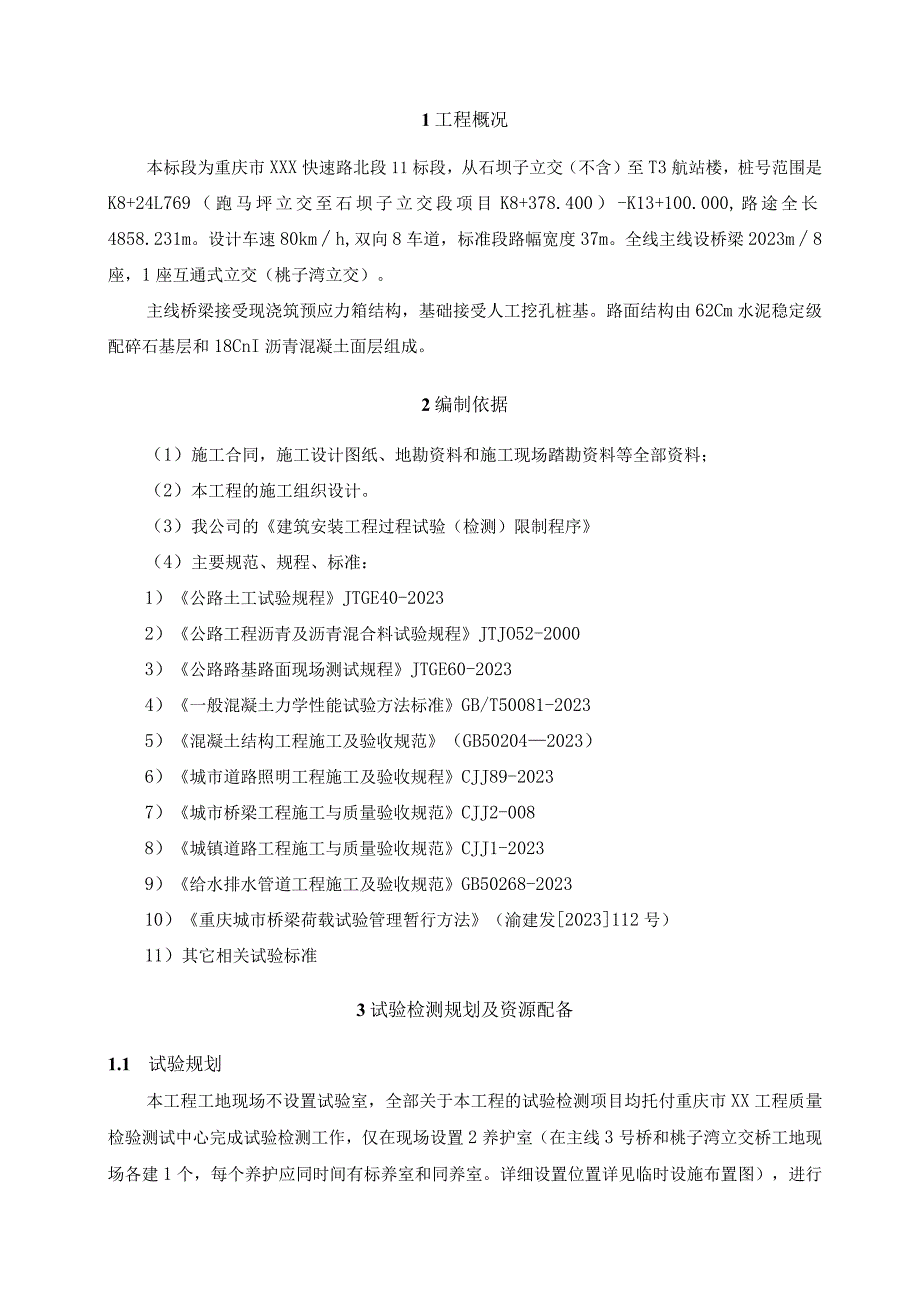

1、重庆市XXX用快速路北段II标段项目试验检测支配文件编号:XXX编制:XXX审核:XXX审批:XXX中建X局重庆市XXX快速路北段II标段项目经理部二。一O年十一月十日1工程概况12编制依据13试验检测规划及资源配备11.1试验规划11.2资源配备24主要试验项目检测支配35.1试验现场管理45.2材料源管理45.3见证取样试验管理45.4 试验检测结果55.5 试验检测资料管理55.6 试验员岗位职责51工程概况本标段为重庆市XXX快速路北段11标段,从石坝子立交(不含)至T3航站楼,桩号范围是K8+24L769(跑马坪立交至石坝子立交段项目K8+378.400)-K13+100.000,路

2、途全长4858.231m。设计车速80kmh,双向8车道,标准段路幅宽度37m。全线主线设桥梁2023m8座,1座互通式立交(桃子湾立交)。主线桥梁接受现浇筑预应力箱结构,基础接受人工挖孔桩基。路面结构由62Cm水泥稳定级配碎石基层和18CnI沥青混凝土面层组成。2编制依据(1)施工合同,施工设计图纸、地勘资料和施工现场踏勘资料等全部资料;(2)本工程的施工组织设计。(3)我公司的建筑安装工程过程试验(检测)限制程序(4)主要规范、规程、标准:1)公路土工试验规程JTGE40-20232)公路工程沥青及沥青混合料试验规程JTJO52-20003)公路路基路面现场测试规程JTGE60-20234

3、)一般混凝土力学性能试验方法标准GB/T50081-20235)混凝土结构工程施工及验收规范(GB502042023)6)城市道路照明工程施工及验收规程CJJ89-20237)城市桥梁工程施工与质量验收规范CJJ2-0088)城镇道路工程施工与质量验收规范CJJ1-20239)给水排水管道工程施工及验收规范GB50268-202310)重庆城市桥梁荷载试验管理暂行方法(渝建发2023112号)11)其它相关试验标准3试验检测规划及资源配备1.1 试验规划本工程工地现场不设置试验室,全部关于本工程的试验检测项目均托付重庆市XX工程质量检验测试中心完成试验检测工作,仅在现场设置2养护室(在主线3号

4、桥和桃子湾立交桥工地现场各建1个,每个养护应同时间有标养室和同养室。详细设置位置详见临时设施布置图),进行混凝土、砂浆试块的同条件/标准养护,配置3名试验员进行试块制作、材料取样送检及现场特殊试验的协作。1.2 资源配备依据项目部目前的人员配备状况,拟固定XXX、XXX作为项目试验员,并持有相关的上岗证明,其中XXX为试验负责人、XXX负责K8+241K11+22O段的试验工作,XXX负责K11+220K13+100段的试验工作。由于全部试验检测均委重庆市XX工程质量检验测试中心完成,故现场仅将各类试块制作和材料见证取样送检作为项目部试验工作的重点,配备相应设备、工具以便试验、取样工作顺当进行

5、即可,详细见下表:拟配置的试验设备表序号仪器设备名称型号规格数量用途1养护池3m2m0.9m2只试块养护2标准养护室3m5m2.5m2间试块养护3混凝土试模15015015020组混凝土试块制作模具4抗渗试模直径150,高15010组抗渗三试娜蚱模具5砂浆试模70.7X70.7X70.710组砂浆试块制作模具6坍落度筒100,下口200,高3008个混凝土坍落度检测7取土环刀IOcm4个回填土取样8游标卡尺1500.02mm2把工程检测9钢卷尺5M4把钢筋取样10温度计RHAT-3012个测温11空调冷暖两用2台试块养护12台称50KG2台砂石取样13架盘天平2kg2台水泥取样14振动台2台试

6、块制作15配套工具2套试块制作4主要试验项目检测支配本工程主要进行的试验项目:回填土取样试验、钢筋复试试验、水泥复试试验、钢筋接头试验、砂浆、混凝土抗压抗折试验、预应力钢绞线、锚夹具材料复试验、砂、石试验、路基弯沉值、桩基完整性检测、桥梁综合荷载试验等。主要原材料及试验支配见下表主要试验检测支配表序号检测项目名称数量检测频度检测组数运用部位备注1钢筋力学性能检测20232吨60t组336组结构工程2钢板力学性能检测每进场批次4批结构工程3钢筋连接接头性能检测300个/批90组结构工程4混凝土抗压强度检测142860m3IooIn3/组1429组结构工程含挡墙5混凝土抗弯拉强度检测474m310

7、0小/组5组路面工程混凝土路6水泥200T/批3批综合7预应力钢绞线强度检测2567.It60t组43组桥梁结构8锚夹具复试试验每批次10批桥梁结构9预应力灌浆强度检测48个工作班每一工作班/3组144组桥梁结构10砌筑砂浆强度检测100m3/组10组排水沟及井11砌筑石材及砌块强度检测同产地/组4组排水沟及井12桩岩石单轴抗压强度试验491根每根/组491组桩基13桩基完整性检测491根每桩/组491组桩基14桥梁综合荷载试验1座桥/组8组桥梁结构15边坡锚杆加载试验1边坡/组10组边坡结构16橡胶支座力学检测431200个/批3批桥梁结构17路基压实度试验2822302.3ma1000m1

8、3点2822组路基工程18路基弯沉试验10345m20m点518组路基工程(单幅计)19土工格栅每进场批次3批路基工程20水泥稳定碎石层压实366750Hl1IOoOnl力点367点路面基层单层计21水泥稳定碎石层弯沉试验10345m20m点518点路面基层(单幅计)22沥青路面压实度186261m,100011f点187组路面工程23沥青路面弯沉值检测15696m2Om/点/路幅785点路面工程24伸缩缝力学性能检测每进场批次3组桥梁工程5试验管理5.1试验现场管理(1)现场养护室由试验员XXX负责管理。砂浆、混凝土试块标养室温度为202C,相对湿度为95%以上。混凝土试块制作温度为205。

9、标养室应设置试块放置架。试块放在架上的间距为1020mm,成菱形放置。标养室加湿装置必需保证喷出的水是雾化状态,不能用水干脆淋刷试验件。标养试块应刚好注明日期、编号,标养室内不准存放其它物品,严禁出现空白试块(即没有注明编号和日期的试块)。(2)需检测中心到现场做的试验或取样,试验员需全程协作,供应试验或取样所需的条件。(3)试验结束后,清扫场地,整理安放好试验仪器及试验资料,保持整齐文明的工作环境,做到干净卫生、平安牢靠。5.2材料源管理(1)对于甲控材部分,项目材料员依据建设单位发布的合格分供方名录,对当地或其他地区建筑材料资源进行考察,同时收集甲控厂家(供应商)各种资质文件及产品检验报告

10、、合格证等,每种产品的生产厂家须两家以上。(2)材料供应商的材料经项目工程技术人员审核达到工程要求后方能报甲方、监理单位,经共同协商后选定其中一家作为供应商。(3)选定材料进场后现场见证取样送重庆市建设工程质量检验测试中心托付检测。(4)选定的材料一般不允许更换,如需更换时,应通知甲方、监理单位,且重新审核、取样检测合格后才能运用。5.3见证取样试验管理(1)工程开工后依据审批通过的取样、送检支配,在监理人员见证下由试验员XXX按相关规范和标准要求在现场取样,送至重庆市XX工程质量检验测试中心进行检测。(2)试验员在送检前,应按要求细致填写检测托付单(到城建档案室购此专用表格),一式两份,一份

11、随送检样品送至检测中心,另一份存档。(3)试验员依据现场见证取样单编制记录各种材料的试验检测台账,台账中应明确送检材料规格、质量标准、生产厂家、出厂时间、出厂编号、送检检测结果等。5.4试验检测结果(1)材料现场取样送检后试验员应依据现场见证取样送检单送检日期进行跟踪,要求检测试验室刚好出具试验检测报告,并依据试验结果指导施工,防止现场出现不合格材料的运用。(2)对不合格试验检测报告首先并通知现场生产经理XXX,对该材料进行封存,不得运用。然后由技术部分析缘由,并与监理工程师共同协商,重新取样送检复试,如仍不合格,通知供应商或生产厂家进行现场材料清理退场。5.5试验检测资料管理(1)检测结果出

12、来后,试验员依据资料编制要求,对全部的试验检测资料进行评定,汇总评定资料按要求分类,并交于资料员归档,此项工作在交工前完成。(2)现场建立各种原材料试验台帐,试验记录和试验管理资料,台帐编号连续,编号与报告上编号吻合。对取样、送试、试验、资料交接等均要有记录,登记,做到有据可查。(3)试验台帐包括:混凝土试块台帐,钢筋原材及钢筋连接台帐,送试台帐、试验设备台帐,见证试验台帐,不合格原材料台帐。(4)试验管理资料包括试验管理制度(包括试验管理、责任制、试验设备),试验支配、试验技术交底、预拌混凝土合同、试验设备购置支配。5.6试验员岗位职责(1)酷爱试验岗位,工作细致负责、一丝不苟,努力钻研业务

13、,不断提高业务素养。(2)严格依据有关试验规程和试验方法做好各项试验,刚好填写试验记录和试验报告。试验记录不得随意涂改,试验报告必需经试验室负责人审核、签字后报送相关部门。(3)对于试验出具的各种数据负责,所出的各项试验数据要为监理工程师所认可,并经常与监理工程师保持联系。(4)试验人员应详细视察和记录试验过程中出现的各种状况,当发觉有异样现象和试验结果不符合设计要求时,应立刻向试验负责人报告。(5)疼惜试验仪器设备,做到定期修理保养并妥当保管,确保试验仪器正常完好、量值精确。(6)试验人员接到现场试验任务后应主动行动,优质、高效完成,不得拖拉延误。(7)试验结束后,清扫场地,整理安放好试验仪器及试验资料,保持整齐文明的工作环境,做到干净卫生、平安牢靠。(8)严守企业隐私,不得将试验技术资料随意外传。

展开阅读全文
