南路污水管道工程树根桩围护施工方案.docx

上传人:p** 文档编号:401416 上传时间:2023-08-07 格式:DOCX 页数:9 大小:33.01KB
下载 相关 举报
南路污水管道工程树根桩围护施工方案.docx_第1页
第1页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第2页
第2页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第3页
第3页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第4页
第4页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第5页
第5页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第6页
第6页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第7页
第7页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第8页
第8页 / 共9页
南路污水管道工程树根桩围护施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《南路污水管道工程树根桩围护施工方案.docx》由会员分享,可在线阅读,更多相关《南路污水管道工程树根桩围护施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

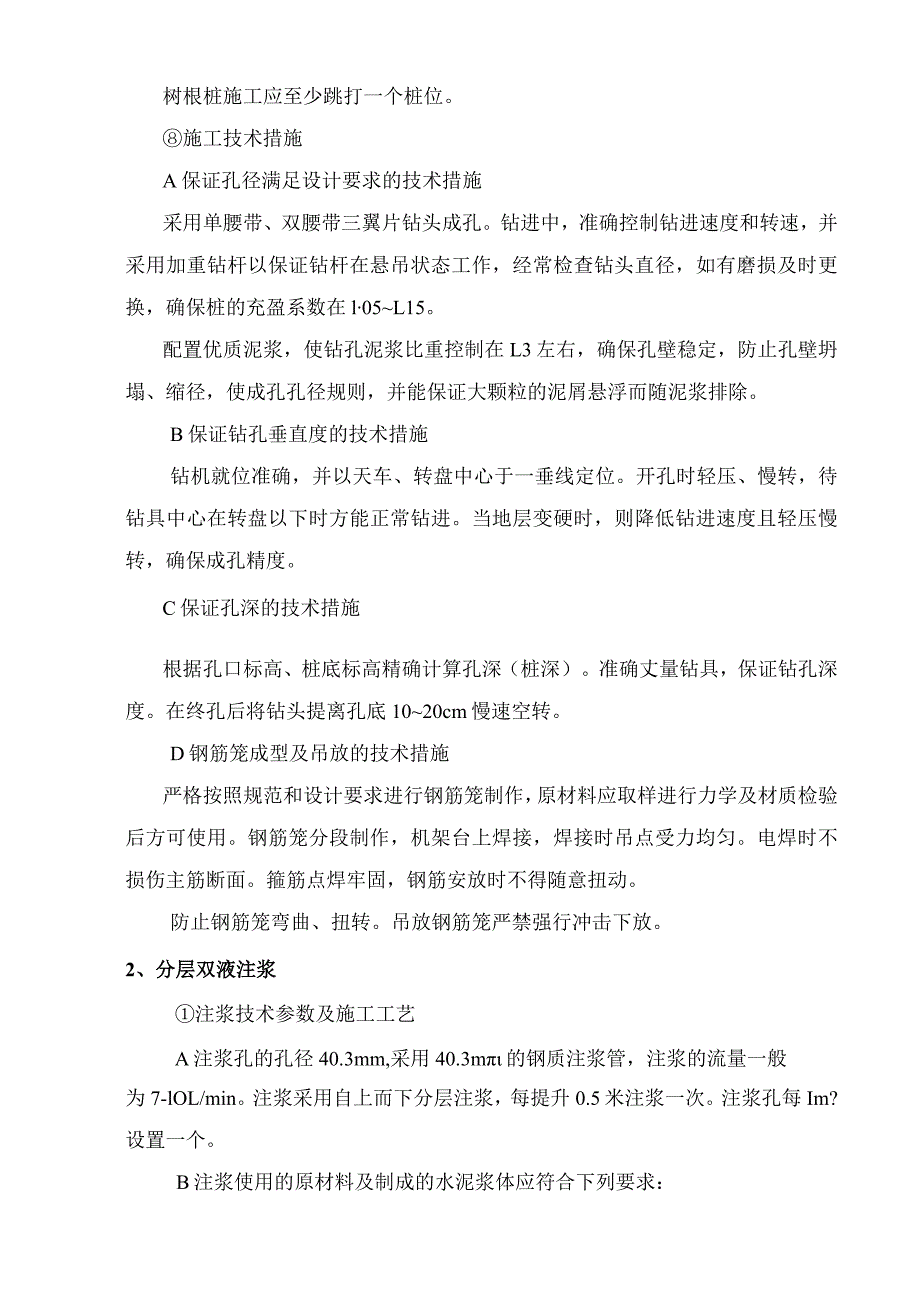

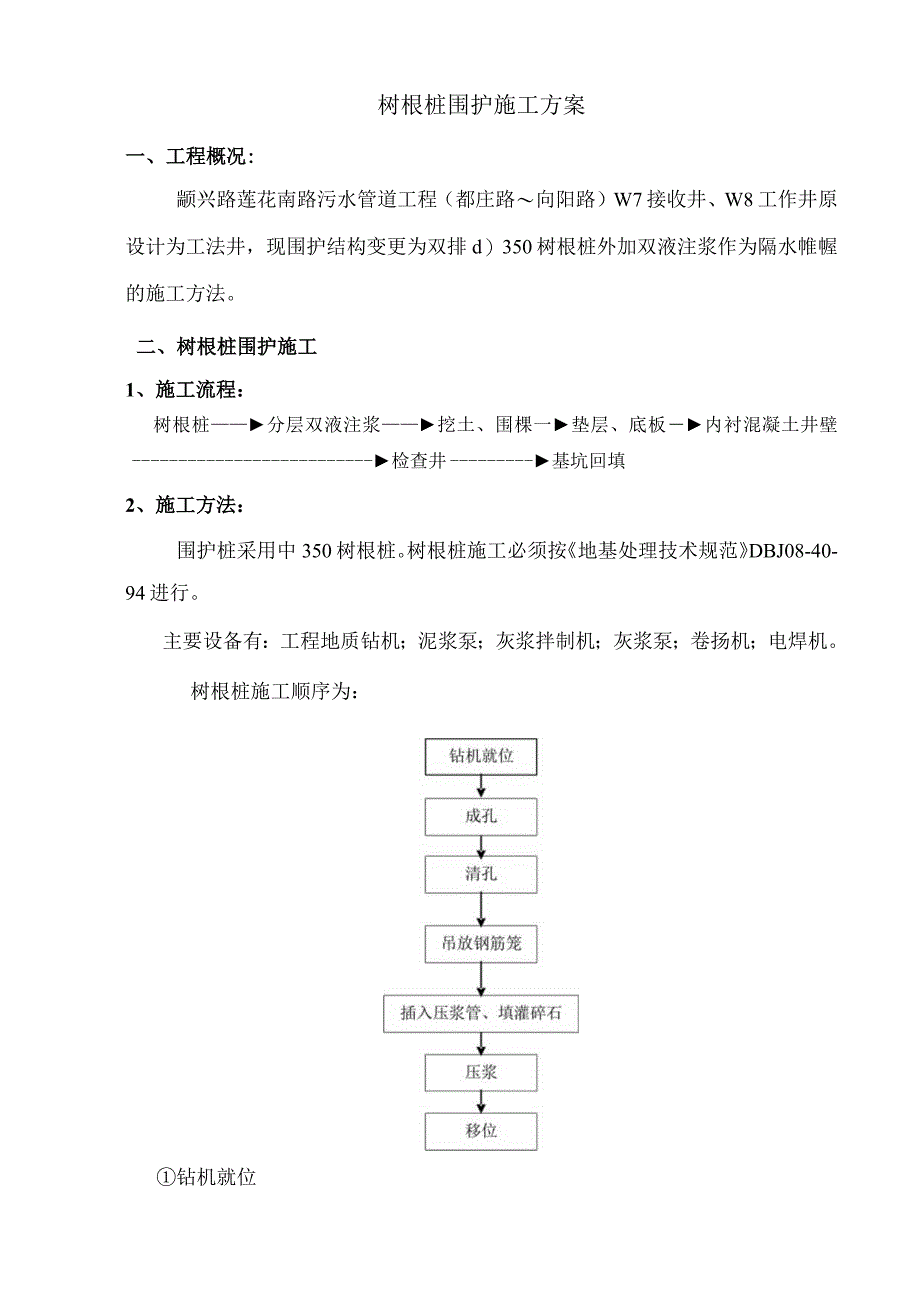

1、树根桩围护施工方案一、工程概况:颛兴路莲花南路污水管道工程(都庄路向阳路)W7接收井、W8工作井原设计为工法井,现围护结构变更为双排d)350树根桩外加双液注浆作为隔水帷幄的施工方法。二、树根桩围护施工1、施工流程:树根桩分层双液注浆挖土、围棵一垫层、底板内衬混凝土井壁检查井基坑回填2、施工方法:围护桩采用中350树根桩。树根桩施工必须按地基处理技术规范DBJ08-40-94进行。主要设备有:工程地质钻机;泥浆泵;灰浆拌制机;灰浆泵;卷扬机;电焊机。树根桩施工顺序为:钻机就位工程施工前,应做好进场设备的维修、保养,认真研究地质情况,配备好足够的泥浆,联系好排污地点和运输车辆,确保废浆及时外运。

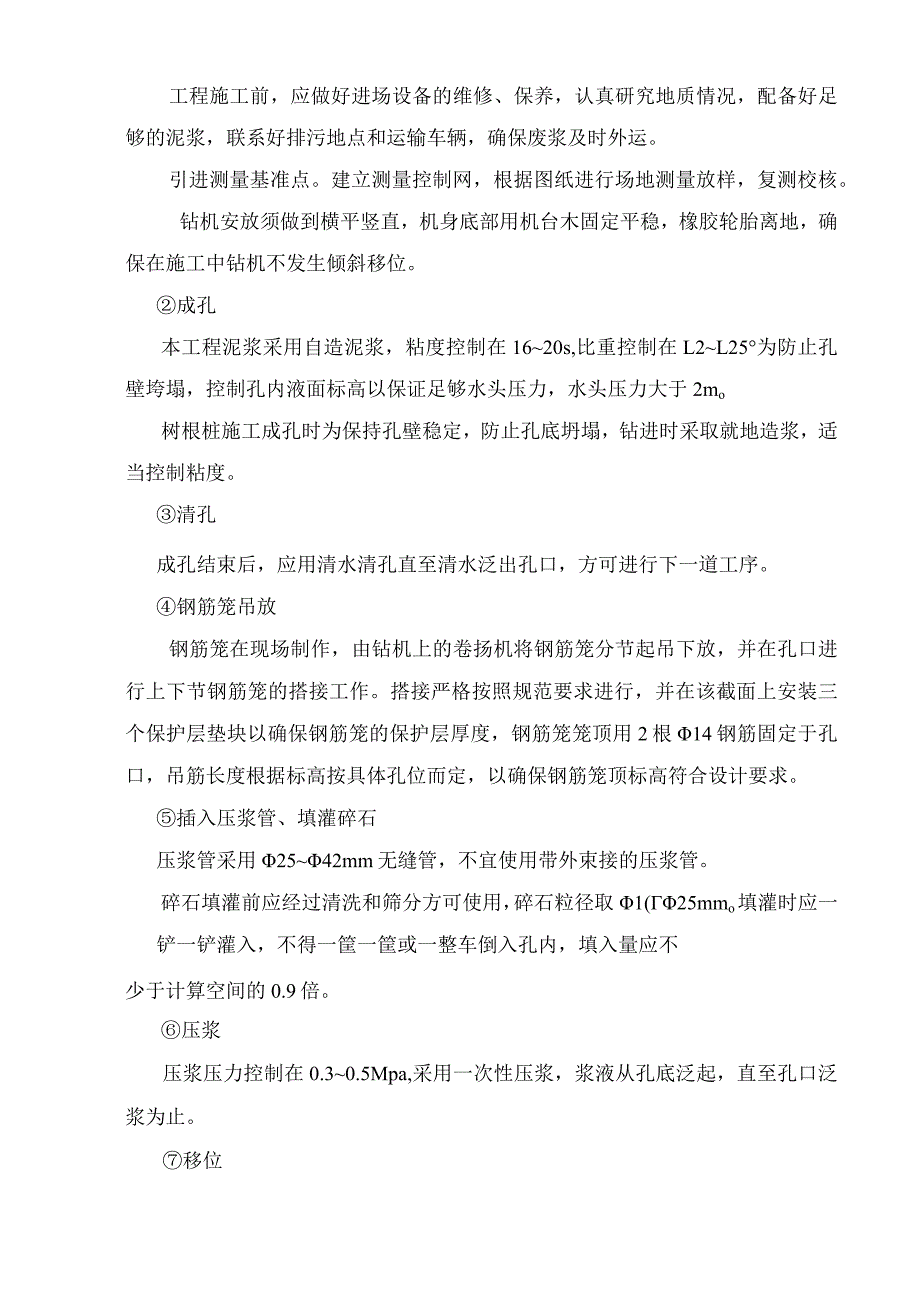

2、引进测量基准点。建立测量控制网,根据图纸进行场地测量放样,复测校核。钻机安放须做到横平竖直,机身底部用机台木固定平稳,橡胶轮胎离地,确保在施工中钻机不发生倾斜移位。成孔本工程泥浆采用自造泥浆,粘度控制在1620s,比重控制在L2L25为防止孔壁垮塌,控制孔内液面标高以保证足够水头压力,水头压力大于2mo树根桩施工成孔时为保持孔壁稳定,防止孔底坍塌,钻进时采取就地造浆,适当控制粘度。清孔成孔结束后,应用清水清孔直至清水泛出孔口,方可进行下一道工序。钢筋笼吊放钢筋笼在现场制作,由钻机上的卷扬机将钢筋笼分节起吊下放,并在孔口进行上下节钢筋笼的搭接工作。搭接严格按照规范要求进行,并在该截面上安装三个保

3、护层垫块以确保钢筋笼的保护层厚度,钢筋笼笼顶用2根14钢筋固定于孔口,吊筋长度根据标高按具体孔位而定,以确保钢筋笼顶标高符合设计要求。插入压浆管、填灌碎石压浆管采用2542mm无缝管,不宜使用带外束接的压浆管。碎石填灌前应经过清洗和筛分方可使用,碎石粒径取1(25mmo填灌时应一铲一铲灌入,不得一筐一筐或一整车倒入孔内,填入量应不少于计算空间的0.9倍。压浆压浆压力控制在0.30.5Mpa,采用一次性压浆,浆液从孔底泛起,直至孔口泛浆为止。移位树根桩施工应至少跳打一个桩位。施工技术措施A保证孔径满足设计要求的技术措施采用单腰带、双腰带三翼片钻头成孔。钻进中,准确控制钻进速度和转速,并采用加重钻

4、杆以保证钻杆在悬吊状态工作,经常检查钻头直径,如有磨损及时更换,确保桩的充盈系数在l05L15。配置优质泥浆,使钻孔泥浆比重控制在L3左右,确保孔壁稳定,防止孔壁坍塌、缩径,使成孔孔径规则,并能保证大颗粒的泥屑悬浮而随泥浆排除。B保证钻孔垂直度的技术措施钻机就位准确,并以天车、转盘中心于一垂线定位。开孔时轻压、慢转,待钻具中心在转盘以下时方能正常钻进。当地层变硬时,则降低钻进速度且轻压慢转,确保成孔精度。C保证孔深的技术措施根据孔口标高、桩底标高精确计算孔深(桩深)。准确丈量钻具,保证钻孔深度。在终孔后将钻头提离孔底1020cm慢速空转。D钢筋笼成型及吊放的技术措施严格按照规范和设计要求进行钢

5、筋笼制作,原材料应取样进行力学及材质检验后方可使用。钢筋笼分段制作,机架台上焊接,焊接时吊点受力均匀。电焊时不损伤主筋断面。箍筋点焊牢固,钢筋安放时不得随意扭动。防止钢筋笼弯曲、扭转。吊放钢筋笼严禁强行冲击下放。2、分层双液注浆注浆技术参数及施工工艺A注浆孔的孔径40.3mm,采用40.3m的钢质注浆管,注浆的流量一般为7-lOL/min。注浆采用自上而下分层注浆,每提升0.5米注浆一次。注浆孔每Im?设置一个。B注浆使用的原材料及制成的水泥浆体应符合下列要求:注浆用的水泥采用325#普通硅酸盐水泥,一般不得超过出厂日期三个月,受潮结块不得使用,水泥的各项指标应符合现行国家标准,并应附有出厂试

6、验单。注浆所使用的粉煤灰为磨细的粉煤灰。浆体含量一般为:水灰比取05060,掺2%的水玻璃,掺10%30%的粉煤灰,浆液注入率为20%,浆液配比根据现场实际土质情况合理选择。浆体在凝固后,其体积不应有较大的收缩。制成的浆体短期内不应发生较大的离析现象。主要机具名称数量名称数量SYB50-50注浆泵1台200L灰浆搅拌机1台储浆桶1个“安保”电箱1个电缆按施工要求确定其他工具若干施工质保措施A技术交底:施工前应根据平面图,弄清楚其所在的部位,保证注浆的宽度和深度。对施工人员进行交底。B质保措施:注浆压力、浆液配比应按设计要求派专人负责控制,严禁随意更改;注浆采用325#普通硅酸盐水泥,水泥应保证

7、不过期。压浆宜隔1根或2根交替注浆,应采用先内部后外侧的压浆顺序。其他辅助注浆材料符合规范要求。施工过程中做好施工记录,包括注浆深度、压力、注浆量、浆液配比、材料质保书等各项工序指标。严格按照方案中的注浆要求进行施工,掌握材料配合比,精心搅拌,浆液经搅拌均匀后才进行压注,并在注浆过程中不停顿地继续搅拌,浆体在泵送前要经筛网过滤。注浆过程应连续均匀地进行。注浆压力控制在03LOMpa,注浆终止压力不宜低于0.5Mpa0发现冒浆立即停止注浆,并设法封堵冒浆口,待浆液稍凝固后再补注。严重冒浆或漏注点、孔必须补注。每点注完浆后,必须先关球阀,后卸胶管,待管内压力消失后才提管。注浆工程系隐蔽工程,需如实

8、、认真地作好原始记录3、挖土、围橡、垫层、底板、内衬混凝土井壁、检查井、基坑回填施工方法详见颛兴路莲花南路污水管道工程(都庄路向阳路)施工方案三、保证安全的主要技术措施1、严格执行公司颁发的有关安全生产法规,特别是在生产区域必须严格遵守安全生产六大纪律,严格执行安全生产规则。2、认真做好安全生产教育,对所有参加施工生产的职工(包括代训工及实习生)均应进行入场生产安全和消防安全教育,未经教育不得上岗,同时应结合工程进度及不同施工工艺,进行针对性的安全知识与遵章守纪教育。3、做到无施工方案不施工,有方案没交底不施工,班组上岗前没安全交底不施工。施工班组要认真做好安全上岗交底活动记录,每周组织不少于

9、1小时的安全教育活动。4、严格执行起重机械三限位、两保险、十不吊规定。5、严格遵守“十不烧”规定,执行工程多机多监护制度(操作证、动火证、灭火证、监护人)和1-3级动火界限审批手续。6、严格执行现场“四口”、“五临边”的防护措施规定。7、夜间施工必须配备足够的照明灯光,用于井下的照明电应为36伏的低压电,以保安全。8、现场机电维修人员应该经常检查设备触电漏电保护是否完好有效。9、现场用电机具较多,电线不得乱拖、乱拉。材料运输、堆放时,一定要注意保护好电线,防止碰砸电线,造成电线包皮破碎剥落,一经发现有电线露芯或电线包皮破损要及时修调。10、现场施工用的机电设备均应有良好的二级防护装置。11、电

10、动机械及工具应严格按一机一闸制接线,并设安全漏电开关。12、吊机等起重机械必须配备专业指挥人员,无指挥人员不得作业,指挥人员必须有醒目的安全帽标志,吊机作业时严禁将起吊物体凌空于人行通道、临房上空。13、严禁闲杂人员进入现场,并备足够的安全帽,以提供给获取批准的参观者,在参观者进入现场后,由项目部管理人员经安全交底后,带领参观。14、所有机械操作人员必须持有操作合格证,否则不准上岗作业。15、井内设置的扶梯及临边的扶手,必须经常维修、整理。16、施工人员不得用抛运方式传送小件材料,杜绝坠落事故发生。17、长钢筋运送过程中要有统一指挥,搬运工人动作要一致,防止砸伤事故发生。18、预留的孔洞四周应

11、拉设安全带或设置明显醒目的安全标志。19、对于进出工地的车辆,在进出大门时由专人指挥,避免交通意外,进入工地的车辆须停放在指定位置,以免意外损坏。20、所有施工人员不得酗酒后、重病时上岗工作。21、夜间配置安全保卫人员,防止盗窃、火灾、斗殴事件发生。22、严禁外来非施工人员留宿工地(门卫除外)。23、周围设置钢环栏,井内设置钢梯,符合安全标准并经强度验算才投入使用。四、保证消防安全的主要措施1、由项目副经理、安全员组成消防安全领导小组,具体负责实施防火安全工作。2、施工现场必须实行动火申报制度。严格执行“十不烧”规章制度,动火必须具有“二证一器一监护”才能进行。3、在施工范围内、仓库、临时设施

12、四周应按规定设置足够的灭火器材,并由安全员检查落实到位。4、酸碱泡沫灭火机由专人维修、保养,定期调换药剂,标明换药时间,确保灭火机效能正常。5、施工中的易燃易爆物(如汽油、油漆、氧气瓶、乙焕瓶等)都必须按规定设置,妥善保管。6、现场必须配有消防供水总管、消防栓、消防带,设置水泵房并保持器材完好。7、严禁在工地利用灯泡和明火取暖,严禁使用煤油炉、电炉烧煮,如有发现则严加处理,宿舍内严禁私接电线,私接违章电器。8、对施工现场四周道路旁侧城市专用消防龙头调查清楚。进入工地道路保持畅通,宽度不小于3.5m。9、加强警卫人员上岗责职,每天下班后对工地临时设施进行一次防火巡查,消灭事故隐患。五、文明施工及

13、标准化管理实施措施文明施工管理是全面体现一个企业的现代化管理水平,体现一个企业的总体精神面貌,也是杜绝安全事故发生的治本途径,我们本公司的宗旨向来就是一手抓生产,一手抓文明施工,两者兼顾。针对本工程现场条件情况,严格按照业主提供的施工总平面布置图的要求圈围施工区域,以同时考虑后续开工工程的场地布置,配合业主共同做好现场总体布局的实施工作。1、根据我公司有关规定,按统一标准做好十牌三图,在工地出入口按标准规定制作,合理布置现场各种临设,材料的储存、堆放点,组成以项目经理为首的工作班子,实施现场标准化动态管理,确保整个现场在有序的条件下组织施工。2、现场临设及施工道路总体布置时,必须同步考虑工程基

14、地范围内的永久总体道路,避免冲突、影响现有管线,并且所有施工道路均浇筑混凝土面层,且道路以外的场地,同时浇筑混凝土面层,以便于更好的进行文明施工管理。3、及时与当地有关部门单位,取得联系。做好周边单位和居民协调工作。工地由专人负责协调与市政交通、环卫等单位的横向关系,定期主动召开会议,听取他们对工程建设的有关意见,保证工程文明施工。4、施工区域重点关键部位,一方面需做好安全生产、消防安全等方面警标、宣传及布置相应的设施器材之外,同时必须加强有关文明标化施工的宣传、标识及相应的配套设施。5、确保工地四周无积水,四周道路畅通、平整,各种物资整齐堆放。对于重要、贵重材料设备,配合业主搭设相应适用存储

15、保护的场所或必要的临时设施。6、强调全员管理概念,对进入现场的所有施工人员进行必要的教育及宣传,强化文明施工意识,做到谁施工,谁负责。7、在工地四周的围墙建筑物、办公室外墙等地方,设置反映企业精神、时代风貌的醒目宣传标语,工地内设置宣传栏、黑板报等宣传设施,及时反映工地内各类动态。8、工地所设的厕所,由专人负责管理,污水须经净化排入市政管道或集中罐车外运处置。9、办公室内悬挂卫生、防火制度牌。周围设加盖垃圾箱,安装水斗和下水管。公共场所有专人负责日常清扫,保持干净整洁,并配好有效的灭火器材。宿舍定期组织检查、评比,开展竞赛活动。10、厕所在生活区设置男、女厕所,男厕所设小便槽。隔断贴白磁砖,墙面贴白磁砖至L5M高,地面贴防滑地破,并吊平顶。定时启动水箱冲洗,有化粪池。楼层应设便桶,并用夹板设简易棚,有专人定时清扫、倾倒和保洁,并保持无外溢现象。11、施工现场按标准制作有顶盖茶棚,茶桶必须上锁,茶水和消毒水有专人定时更换,并保证供水。12、现场落手清推行定额消耗包干制,明确各施工队承包责任制。加强施工过程中落手清的检查、考核和奖罚。13、仓库做到帐物相符。进出

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
