技术标-总体施工部署及流程.docx

上传人:p** 文档编号:402180 上传时间:2023-08-07 格式:DOCX 页数:3 大小:19.70KB
下载 相关 举报
技术标-总体施工部署及流程.docx_第1页
第1页 / 共3页
技术标-总体施工部署及流程.docx_第2页
第2页 / 共3页
技术标-总体施工部署及流程.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《技术标-总体施工部署及流程.docx》由会员分享,可在线阅读,更多相关《技术标-总体施工部署及流程.docx(3页珍藏版)》请在第壹文秘上搜索。

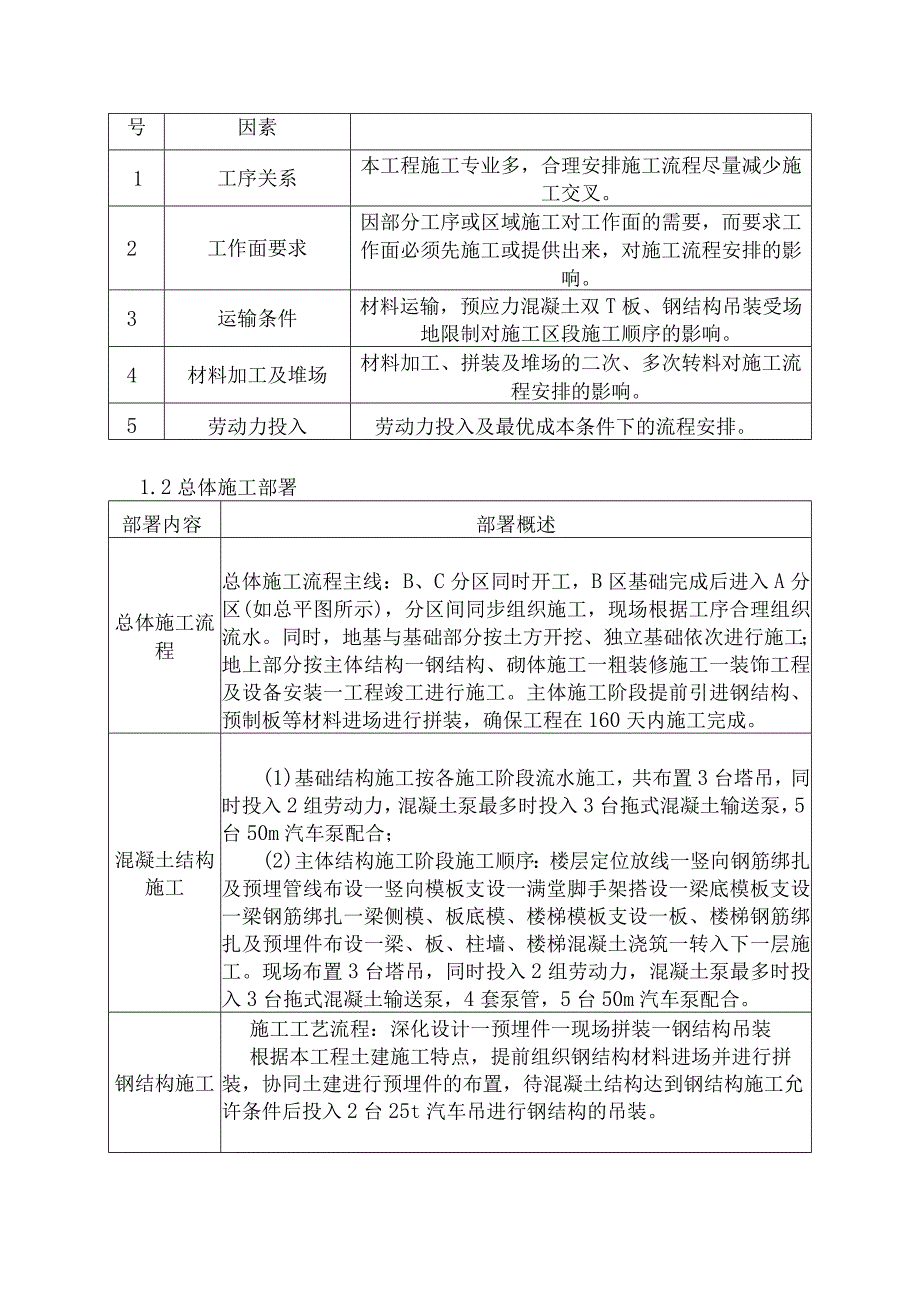

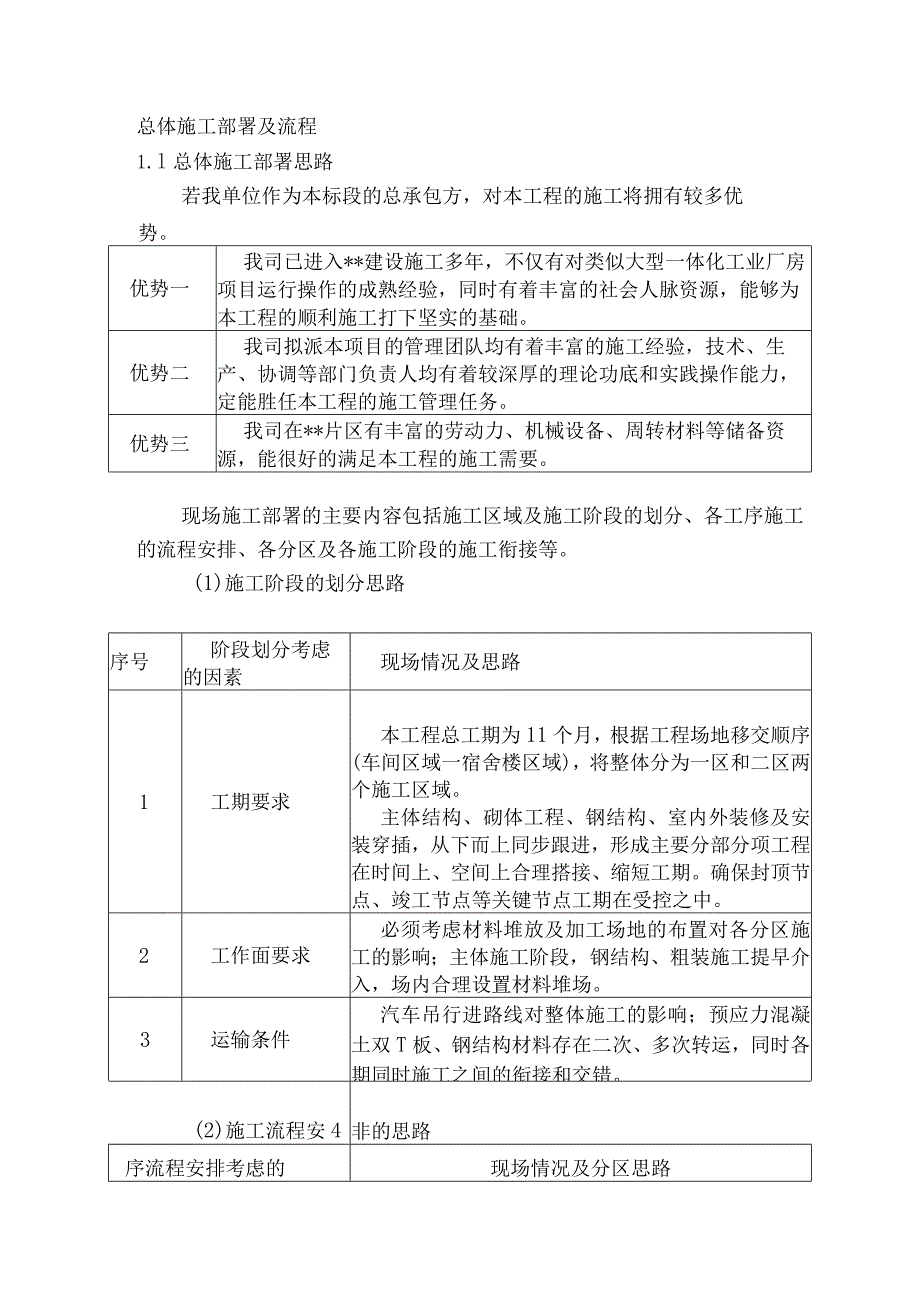

1、总体施工部署及流程1.l总体施工部署思路若我单位作为本标段的总承包方,对本工程的施工将拥有较多优势。优势一我司已进入*建设施工多年,不仅有对类似大型一体化工业厂房项目运行操作的成熟经验,同时有着丰富的社会人脉资源,能够为本工程的顺利施工打下坚实的基础。优势二我司拟派本项目的管理团队均有着丰富的施工经验,技术、生产、协调等部门负责人均有着较深厚的理论功底和实践操作能力,定能胜任本工程的施工管理任务。优势三我司在*片区有丰富的劳动力、机械设备、周转材料等储备资源,能很好的满足本工程的施工需要。现场施工部署的主要内容包括施工区域及施工阶段的划分、各工序施工的流程安排、各分区及各施工阶段的施工衔接等。

2、(1)施工阶段的划分思路序号阶段划分考虑的因素现场情况及思路1工期要求本工程总工期为11个月,根据工程场地移交顺序(车间区域一宿舍楼区域),将整体分为一区和二区两个施工区域。主体结构、砌体工程、钢结构、室内外装修及安装穿插,从下而上同步跟进,形成主要分部分项工程在时间上、空间上合理搭接、缩短工期。确保封顶节点、竣工节点等关键节点工期在受控之中。2工作面要求必须考虑材料堆放及加工场地的布置对各分区施工的影响;主体施工阶段,钢结构、粗装施工提早介入,场内合理设置材料堆场。3运输条件汽车吊行进路线对整体施工的影响;预应力混凝土双T板、钢结构材料存在二次、多次转运,同时各期同时施工之间的衔接和交错。(

3、2)施工流程安4非的思路序流程安排考虑的现场情况及分区思路号因素1工序关系本工程施工专业多,合理安排施工流程尽量减少施工交叉。2工作面要求因部分工序或区域施工对工作面的需要,而要求工作面必须先施工或提供出来,对施工流程安排的影响。3运输条件材料运输,预应力混凝土双T板、钢结构吊装受场地限制对施工区段施工顺序的影响。4材料加工及堆场材料加工、拼装及堆场的二次、多次转料对施工流程安排的影响。5劳动力投入劳动力投入及最优成本条件下的流程安排。1.2总体施工部署部署内容部署概述总体施工流程总体施工流程主线:B、C分区同时开工,B区基础完成后进入A分区(如总平图所示),分区间同步组织施工,现场根据工序合

4、理组织流水。同时,地基与基础部分按土方开挖、独立基础依次进行施工;地上部分按主体结构一钢结构、砌体施工一粗装修施工一装饰工程及设备安装一工程竣工进行施工。主体施工阶段提前引进钢结构、预制板等材料进场进行拼装,确保工程在160天内施工完成。混凝土结构施工(1)基础结构施工按各施工阶段流水施工,共布置3台塔吊,同时投入2组劳动力,混凝土泵最多时投入3台拖式混凝土输送泵,5台50m汽车泵配合;(2)主体结构施工阶段施工顺序:楼层定位放线一竖向钢筋绑扎及预埋管线布设一竖向模板支设一满堂脚手架搭设一梁底模板支设一梁钢筋绑扎一梁侧模、板底模、楼梯模板支设一板、楼梯钢筋绑扎及预埋件布设一梁、板、柱墙、楼梯混

5、凝土浇筑一转入下一层施工。现场布置3台塔吊,同时投入2组劳动力,混凝土泵最多时投入3台拖式混凝土输送泵,4套泵管,5台50m汽车泵配合。钢结构施工施工工艺流程:深化设计一预埋件一现场拼装一钢结构吊装根据本工程土建施工特点,提前组织钢结构材料进场并进行拼装,协同土建进行预埋件的布置,待混凝土结构达到钢结构施工允许条件后投入2台25t汽车吊进行钢结构的吊装。部署内容部署概述装饰装修工程施工(1)粗装修:主体封顶后开始插入粗装修施工,并于粗装修开始阶段投入10台物料提升机,确保材料垂直运输需求。(2)外装饰阶段:随主体结构施工进度,当主体结构封顶后进行外墙装饰。装饰阶段要特别各专业与土建的衔接,确定

6、施工的先后顺序,建立工序会签制度,明确上一道工序未完之前,绝不允许进入下一道工序施工,尤其在收尾阶段,各工序要相互衔接及时插入。外装饰施工本着自上而下的原则,便于外脚手架及时进行拆除。(3)内装饰阶段:考虑到本工程的装修特点及工期要求本工程内装饰施工与外装饰同步进行,机电安装工程配合施工完,先进行吊顶工程,其次进行墙面装饰装修施工,最后进行地面施工,自上而下进行施工。其中管道井等部位的内装修应提前进行,为安装工程的插入创造条件。着重车间区域地面施工:整体面积大,无结构底板,持力层为夯实素土,其中细石混凝土面层地面、挤塑泡沫板保温隔热地面及矿物骨料耐磨面层地面所占面积较大,地面平整度要求较高,施

7、工正逢高温季节,必须严格控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂。机电安装工程安装工程按照“先下后上,先主管后支管,先预制后安装”的原则,实行平面分区、立体交叉作业的施工。应以吊顶内、管道井内、机房内的安装施工作为重点进行协调控制,每一专业的安装工程完成后进行单体调试,所有安装工程结束后进行联合调试。总包管理建立局域网办公平台,安装远程视频监控系统,实现信息化管理,对整个工程进行全方位、全过程管理和监控,确保工程总承包范围内协调组织、工程合同、质量、进度、安全及文明施工等既定目标的实现。大型机械设备(1)基础及主体结构施工阶段:布置3台塔吊(QTZ5515)用于基础及主楼的施工;主体结构封顶后待屋面工程施工完成后开始塔吊的拆除施工。(2)装饰施工阶段:砌体施工开始阶段布置10台物料提升机,物料提升机的拆除随外墙装饰自上而下的施工分阶段进行拆除。(具体详见施工总平面图)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
