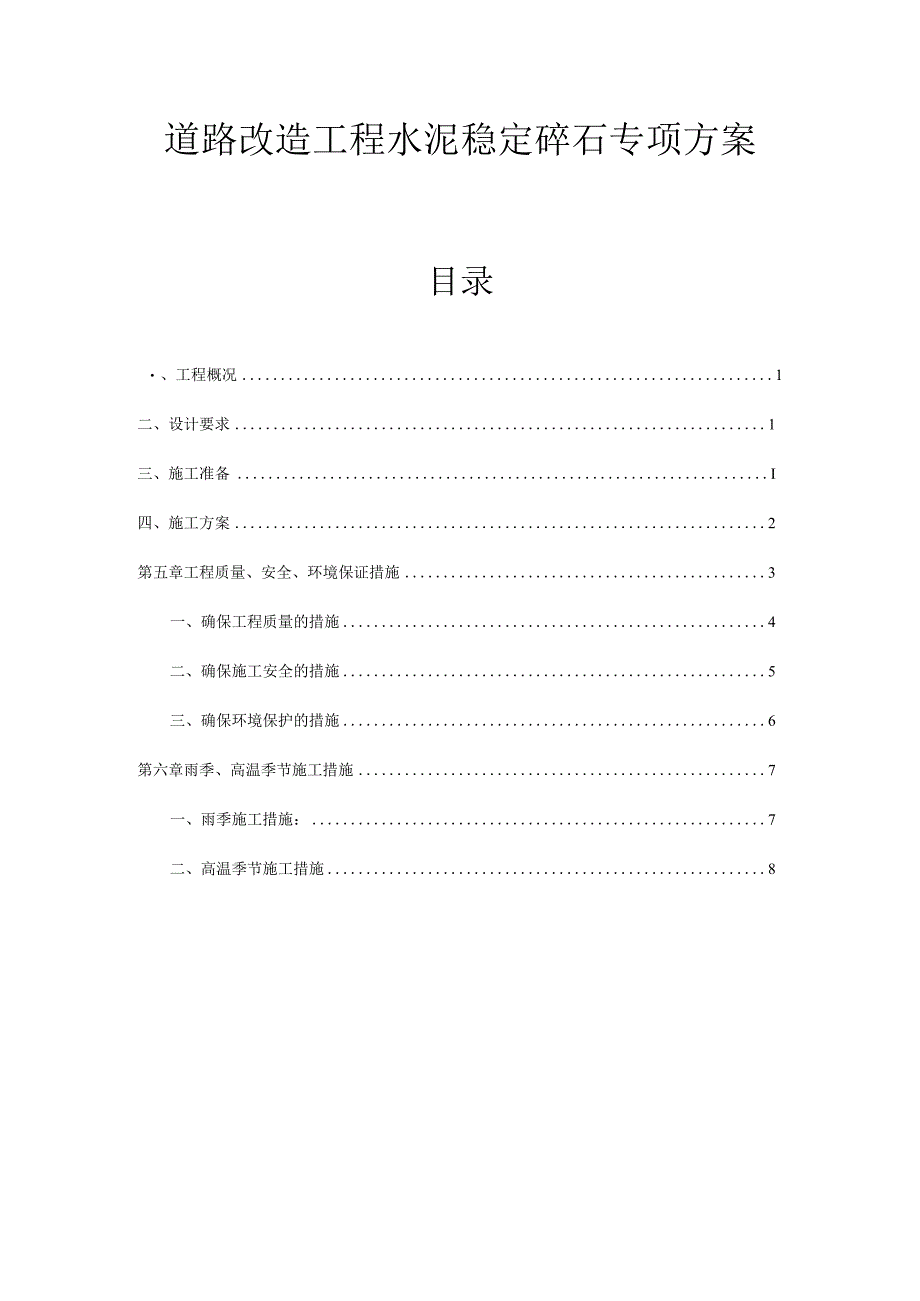

《道路改造工程水泥稳定碎石专项方案.docx》由会员分享,可在线阅读,更多相关《道路改造工程水泥稳定碎石专项方案.docx(9页珍藏版)》请在第壹文秘上搜索。

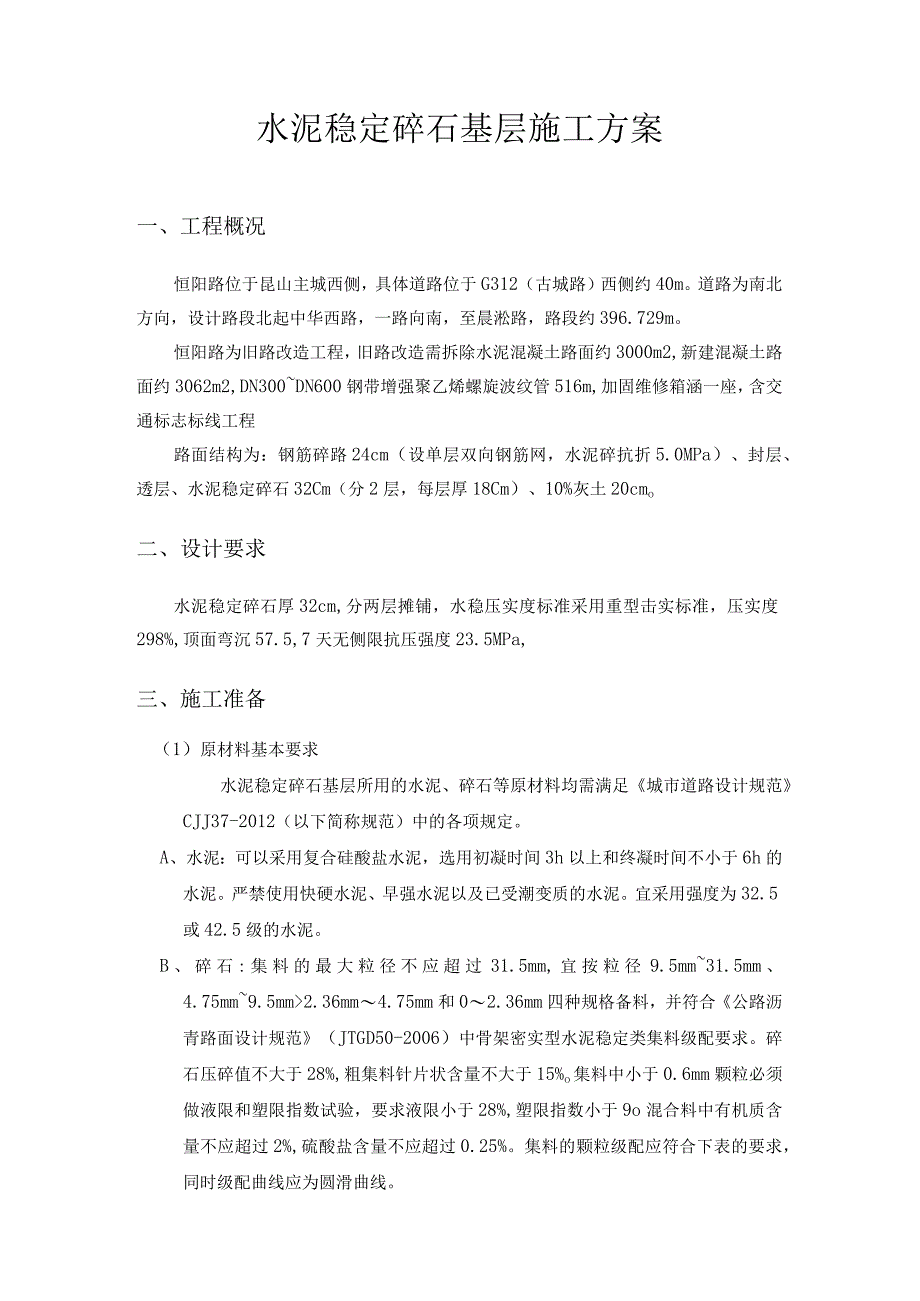

1、道路改造工程水泥稳定碎石专项方案目录、工程概况1二、设计要求1三、施工准备I四、施工方案2第五章工程质量、安全、环境保证措施3一、确保工程质量的措施4二、确保施工安全的措施5三、确保环境保护的措施6第六章雨季、高温季节施工措施7一、雨季施工措施:7二、高温季节施工措施8水泥稳定碎石基层施工方案一、工程概况恒阳路位于昆山主城西侧,具体道路位于G312(古城路)西侧约40m。道路为南北方向,设计路段北起中华西路,一路向南,至晨淞路,路段约396.729m。恒阳路为旧路改造工程,旧路改造需拆除水泥混凝土路面约3000m2,新建混凝土路面约3062m2,DN300DN600钢带增强聚乙烯螺旋波纹管51
2、6m,加固维修箱涵一座,含交通标志标线工程路面结构为:钢筋碎路24cm(设单层双向钢筋网,水泥碎抗折5.0MPa)、封层、透层、水泥稳定碎石32Cm(分2层,每层厚18Cm)、10%灰土20cmo二、设计要求水泥稳定碎石厚32cm,分两层摊铺,水稳压实度标准采用重型击实标准,压实度298%,顶面弯沉57.5,7天无侧限抗压强度23.5MPa,三、施工准备(1)原材料基本要求水泥稳定碎石基层所用的水泥、碎石等原材料均需满足城市道路设计规范CJJ37-2012(以下简称规范)中的各项规定。A、水泥:可以采用复合硅酸盐水泥,选用初凝时间3h以上和终凝时间不小于6h的水泥。严禁使用快硬水泥、早强水泥以

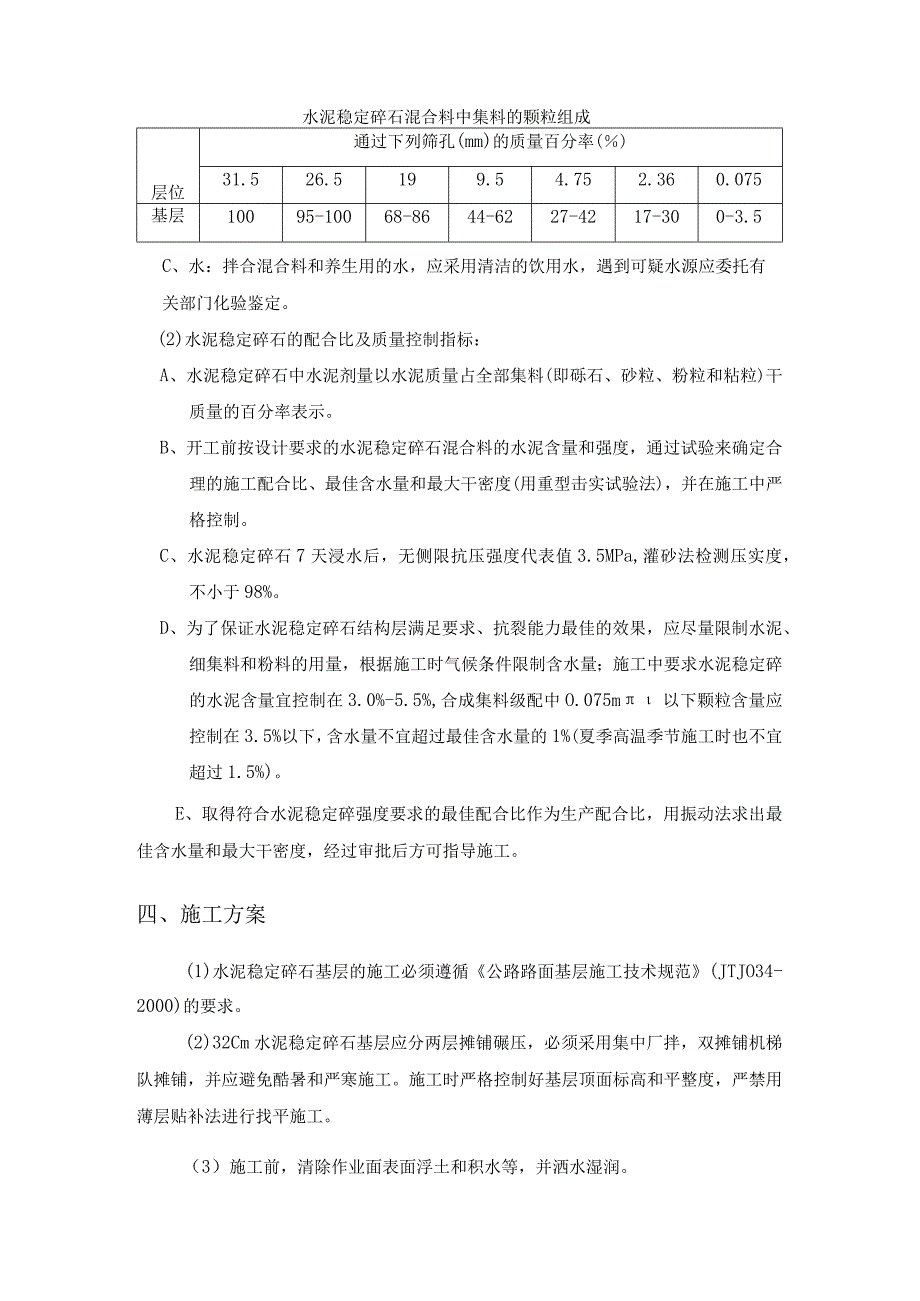

3、及已受潮变质的水泥。宜采用强度为32.5或42.5级的水泥。B、碎石:集料的最大粒径不应超过31.5mm,宜按粒径9.5mm31.5mm、4.75mm9.5mm2.36mm4.75mm和02.36mm四种规格备料,并符合公路沥青路面设计规范(JTGD50-2006)中骨架密实型水泥稳定类集料级配要求。碎石压碎值不大于28%,粗集料针片状含量不大于15%o集料中小于0.6mm颗粒必须做液限和塑限指数试验,要求液限小于28%,塑限指数小于9o混合料中有机质含量不应超过2%,硫酸盐含量不应超过0.25%。集料的颗粒级配应符合下表的要求,同时级配曲线应为圆滑曲线。水泥稳定碎石混合料中集料的颗粒组成层位
4、通过下列筛孔(mm)的质量百分率()31.526.5199.54.752.360.075基层10095-10068-8644-6227-4217-300-3.5C、水:拌合混合料和养生用的水,应采用清洁的饮用水,遇到可疑水源应委托有关部门化验鉴定。(2)水泥稳定碎石的配合比及质量控制指标:A、水泥稳定碎石中水泥剂量以水泥质量占全部集料(即砾石、砂粒、粉粒和粘粒)干质量的百分率表示。B、开工前按设计要求的水泥稳定碎石混合料的水泥含量和强度,通过试验来确定合理的施工配合比、最佳含水量和最大干密度(用重型击实试验法),并在施工中严格控制。C、水泥稳定碎石7天浸水后,无侧限抗压强度代表值3.5MPa,
5、灌砂法检测压实度,不小于98%。D、为了保证水泥稳定碎石结构层满足要求、抗裂能力最佳的效果,应尽量限制水泥、细集料和粉料的用量,根据施工时气候条件限制含水量;施工中要求水泥稳定碎的水泥含量宜控制在3.0%-5.5%,合成集料级配中O.075m以下颗粒含量应控制在3.5%以下,含水量不宜超过最佳含水量的1%(夏季高温季节施工时也不宜超过1.5%)。E、取得符合水泥稳定碎强度要求的最佳配合比作为生产配合比,用振动法求出最佳含水量和最大干密度,经过审批后方可指导施工。四、施工方案(1)水泥稳定碎石基层的施工必须遵循公路路面基层施工技术规范(JTJO34-2000)的要求。(2)32Cm水泥稳定碎石基
6、层应分两层摊铺碾压,必须采用集中厂拌,双摊铺机梯队摊铺,并应避免酷暑和严寒施工。施工时严格控制好基层顶面标高和平整度,严禁用薄层贴补法进行找平施工。(3)施工前,清除作业面表面浮土和积水等,并洒水湿润。(4)下层水泥稳定碎石施工结束7天后即可进行上层水泥稳定碎石摊铺,两层水泥稳定碎石施工间隔不宜大于30天。(5)每台摊铺机后面必须紧跟振动压路机和轮胎压路机进行碾压,一次碾压长度一般为50m80m.(6)碾压宜在试验确定的最迟时间内完成,达到要求的压实度并不得有轮迹印。(7)横缝、纵缝和施工缝的处理严格按施工规范执行。(8)养生方法:碾压完成后混合料应马上进行压实度检测,压实度合格后宜用麻袋或无
7、纺土工布覆盖在基层表面,立即洒水养生,保湿养生期不少于7天,正常养护时间应不少于28天。养生结束后,应该将覆盖物清理干净。洒水的喷头须用喷雾式,不得用高压喷头,以免破坏基层结构。(9)养生期间应封闭交通。(10)水泥稳定碎石基层正常养护结束后即可进行沥青面层的施工。第五章工程质量、安全、环境保证措施一、确保工程质量的措施我公司将抽调具有丰富施工经验的施工队伍进行施工,配备完善的施工设备,在质量保证体系方面,我公司有建立多年来行之有效的质量安全管理体系,以确保该合同段工程质量达到要求的目标。1、明确项目经理是工程质量第一责任人,建立以总工程师直接领导下的试验、测量、质检三位一体的技术质量保证体系
8、。2、实行全过程的质量监控,实行质量一票否决制。开工前做好原材料的检验和配合比设计,施工过程中每道工序及每个分项都实行自检、互检、交接检验,符合质量标准,报请监理工程师批准后,再进行下道工序或下个分项工程的施工。3、严格执行技术规范和技术标准,遵规操作。各分项工程开工前均制定较合理、先进的施工方案和施工工艺,并做好上岗前的培训和技术交底工作,使参加施工人员做到五个明确,即:岗位明确、职责明确、质量标准明确、施工和程序明确、操作规程明确。4、高度重视各种级配混合料的配合比设计和试验段的铺筑工作,认真做好技术总结,取得适合本工程的技术数据,正确指导施工。5、采用先进的机械设备,推广、应用先进技术,
9、保证铺筑质量,配备先进的试验仪器设备,保证试验数据准确、可靠。6、做好拌和场的场地及进场便道“硬化”,做好材料的防雨及防污染措施,确保集料洁净,不被污染。7、认真做好施工中的施工原始记录,做到资料完整,数据准确,内容齐全8、当进度和质量发生矛盾时,坚决贯彻在确保质量前提下的合理工期。二、确保施工安全的措施1、树立“质量第一、安全第一”的意识,结合本工程的特点对全员进行安全教育,严格安全操作规程。2、在交通干扰较大的地段设立醒目的交通标志,如有必要,设专人指挥管理,严防安全事故的发生。3、如需夜间施工。设立照明设施确保安全。4、各种用电机械设备、线路专人管理,定期检查维修。5、做好防台、防洪工作
10、,把不安全因素消灭在萌芽状态。质量保证体系框加图预算员我登元施工县张厚任材料员曹爵云质检都樨淋安全昆明邦林施工班组:张永峰施工班班练汪存年安全保证体系框架图项目经理:不玉强甦左肺林预算D我登元施工班班船汪存年施工班处张永峰三、确保环境保护的措施保护环境,防止污染是整个工程施工过程中应认真对待的问题,为此我们在考虑施工方案时对环境保护作了如下措施:1、拌和场设置尽可能远离居民,减少施工噪音及粉尘污染。2、尽可能减少夜间施工,减少噪音。3、便道及时洒水,减少灰尘引起的影响。第六章雨季、高温季节施工措施一、雨季施工措施:于昆山市雨量丰富,季节性雨水较强,经常出现阴雨连绵天气,而本工程工期紧,故在雨季
11、仍要进行紧张的工程施工,主要工程为混凝土和路基施工,在具体组织施工时,对要施工的项目进行调查研究,据实编制实施性的雨季施工组织计划。1、施工时,首先要做好施工场地排水工作尤其要保证周围排水沟、周围水塘的正常排水、泄洪能力。排水机具和设备要齐全,同时计划好机械的停放和材料的堆放位置。2、认真检查、落实各种露天使用的电气设备,防潮措施,电气设备的放置位置应选择在干燥较高或用干燥物体垫起,防雨盖或防雨罩必须齐备;各种电气设备的接零或接地保护措施必须绝对可靠;架空线路的架线杆必须牢固,必要时应采取加固措施;各种导线绝缘必须良好,缆线易受损的线段应采取保护措施;路灯变压器必须有防雨防水措施,其金属外壳及
12、二次线圈均应接地或接零。凡被雨淋、水淹的电气设备应进行干燥处理,待检测绝缘合格后方可再行使用。3、备足工程常用材料,特别是需要远运的材料,防止雨天路滑交通受阻,影响材料进场及施工正常运行。4、与当地气象部门取得联系,随时掌握气象预报,掌握汛情,以便更为合理地安排和指导施工,同时做好雨情预报。5、项目部和各施工队均成立防汛领导小组,制定防汛措施,在汛期对各施工队定期检查防汛措施落实情况。6、搭设遮雨棚,准备好帆布等遮雨工具,对工地上的水泥等怕雨淋的材料存入遮雨棚内或用帆布覆盖,防止受潮变质,对摊铺机和运料车辆均配备防雨逢布,在必要时使用。7、雨后便道要及时维护,避免影响施工。8、规划拌和场场地的
13、排水系统,做好路面施工现场及便道的排水工作,保证雨停即可施工。二、高温季节施工措施1、夏季施工,含水量蒸发较快,水稳在运输过程中采用油布覆盖。2、水稳摊铺过程要快,经常测定集料含水量,含水率控制在最佳含水率的2%范围内,及时进行辗压,辗压结束检测合格后,及时土工布覆盖养护。3、水稳覆盖2小时后,可采用喷头为喷雾式洒水车洒水养生,每天洒水次数视气候而定,整个养生期间始终保持水泥稳定碎石层表面湿润。在7天内应保持基层处于湿润状态,28天内正常养护,在养生期间封闭交通。4、夏季高温,食物易腐蚀变质,需放入冰箱冷藏保鲜,生食和熟食要分开存放。5、现场提供适当的消暑饮品,如绿豆汤等。6、工人宿舍设置淋浴设置,男、女浴室分开设置。7、提高工人住宿条件,根据生活区电量容量大小,有条件将装入空调,如条件不具备,可提供电风扇。昆山高新区恒阳路道路改造工程昆山宝翔园林市政工程有限公司2016年10月10日
