交通局民生工程工作总结.docx

上传人:p** 文档编号:404512 上传时间:2023-08-08 格式:DOCX 页数:1 大小:15.81KB
下载 相关 举报
交通局民生工程工作总结.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《交通局民生工程工作总结.docx》由会员分享,可在线阅读,更多相关《交通局民生工程工作总结.docx(1页珍藏版)》请在第壹文秘上搜索。

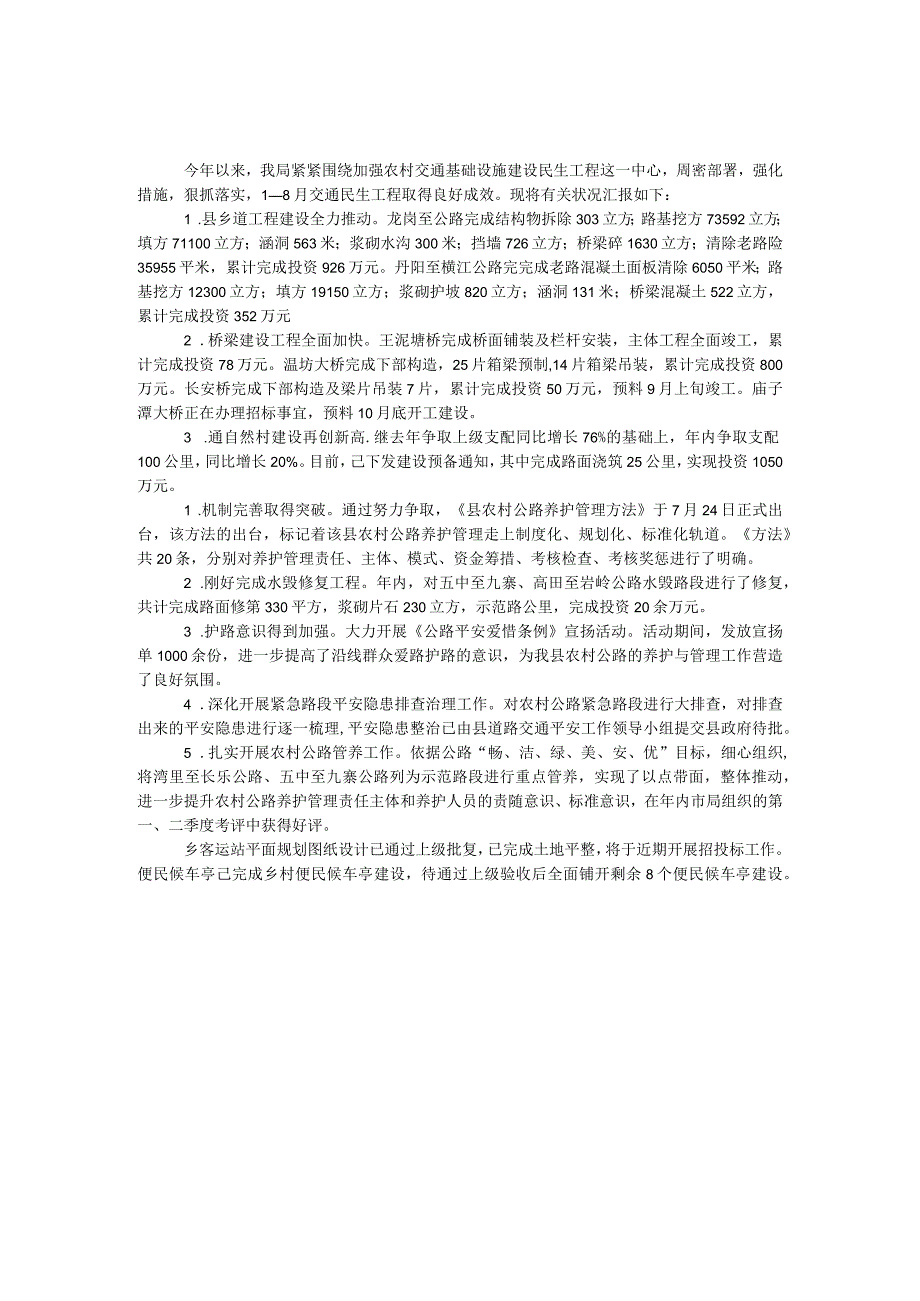

1、今年以来,我局紧紧围绕加强农村交通基础设施建设民生工程这一中心,周密部署,强化措施,狠抓落实,18月交通民生工程取得良好成效。现将有关状况汇报如下:1 .县乡道工程建设全力推动。龙岗至公路完成结构物拆除303立方;路基挖方73592立方;填方71100立方;涵洞563米;浆砌水沟300米;挡墙726立方;桥梁碎1630立方;清除老路险35955平米,累计完成投资926万元。丹阳至横江公路完完成老路混凝土面板清除6050平米;路基挖方12300立方;填方19150立方;浆砌护坡820立方;涵洞131米;桥梁混凝土522立方,累计完成投资352万元2 .桥梁建设工程全面加快。王泥塘桥完成桥面铺装及

2、栏杆安装,主体工程全面竣工,累计完成投资78万元。温坊大桥完成下部构造,25片箱梁预制,14片箱梁吊装,累计完成投资800万元。长安桥完成下部构造及梁片吊装7片,累计完成投资50万元,预料9月上旬竣工。庙子潭大桥正在办理招标事宜,预料10月底开工建设。3 .通自然村建设再创新高.继去年争取上级支配同比增长76%的基础上,年内争取支配100公里,同比增长20%。目前,己下发建设预备通知,其中完成路面浇筑25公里,实现投资1050万元。1 .机制完善取得突破。通过努力争取,县农村公路养护管理方法于7月24日正式出台,该方法的出台,标记着该县农村公路养护管理走上制度化、规划化、标准化轨道。方法共20

3、条,分别对养护管理责任、主体、模式、资金筹措、考核检查、考核奖惩进行了明确。2 .刚好完成水毁修复工程。年内,对五中至九寨、高田至岩岭公路水毁路段进行了修复,共计完成路面修第330平方,浆砌片石230立方,示范路公里,完成投资20余万元。3 .护路意识得到加强。大力开展公路平安爱惜条例宣扬活动。活动期间,发放宣扬单1000余份,进一步提高了沿线群众爱路护路的意识,为我县农村公路的养护与管理工作营造了良好氛围。4 .深化开展紧急路段平安隐患排查治理工作。对农村公路紧急路段进行大排查,对排查出来的平安隐患进行逐一梳理,平安隐患整治已由县道路交通平安工作领导小组提交县政府待批。5 .扎实开展农村公路管养工作。依据公路“畅、洁、绿、美、安、优”目标,细心组织,将湾里至长乐公路、五中至九寨公路列为示范路段进行重点管养,实现了以点带面,整体推动,进一步提升农村公路养护管理责任主体和养护人员的责随意识、标准意识,在年内市局组织的第一、二季度考评中获得好评。乡客运站平面规划图纸设计已通过上级批复,已完成土地平整,将于近期开展招投标工作。便民候车亭己完成乡村便民候车亭建设,待通过上级验收后全面铺开剩余8个便民候车亭建设。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
