加固技术交底.docx

上传人:p** 文档编号:404991 上传时间:2023-08-08 格式:DOCX 页数:14 大小:34.73KB
下载 相关 举报
加固技术交底.docx_第1页
第1页 / 共14页
加固技术交底.docx_第2页
第2页 / 共14页
加固技术交底.docx_第3页
第3页 / 共14页
加固技术交底.docx_第4页
第4页 / 共14页
加固技术交底.docx_第5页
第5页 / 共14页
加固技术交底.docx_第6页
第6页 / 共14页
加固技术交底.docx_第7页
第7页 / 共14页
加固技术交底.docx_第8页
第8页 / 共14页
加固技术交底.docx_第9页
第9页 / 共14页
加固技术交底.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《加固技术交底.docx》由会员分享,可在线阅读,更多相关《加固技术交底.docx(14页珍藏版)》请在第壹文秘上搜索。

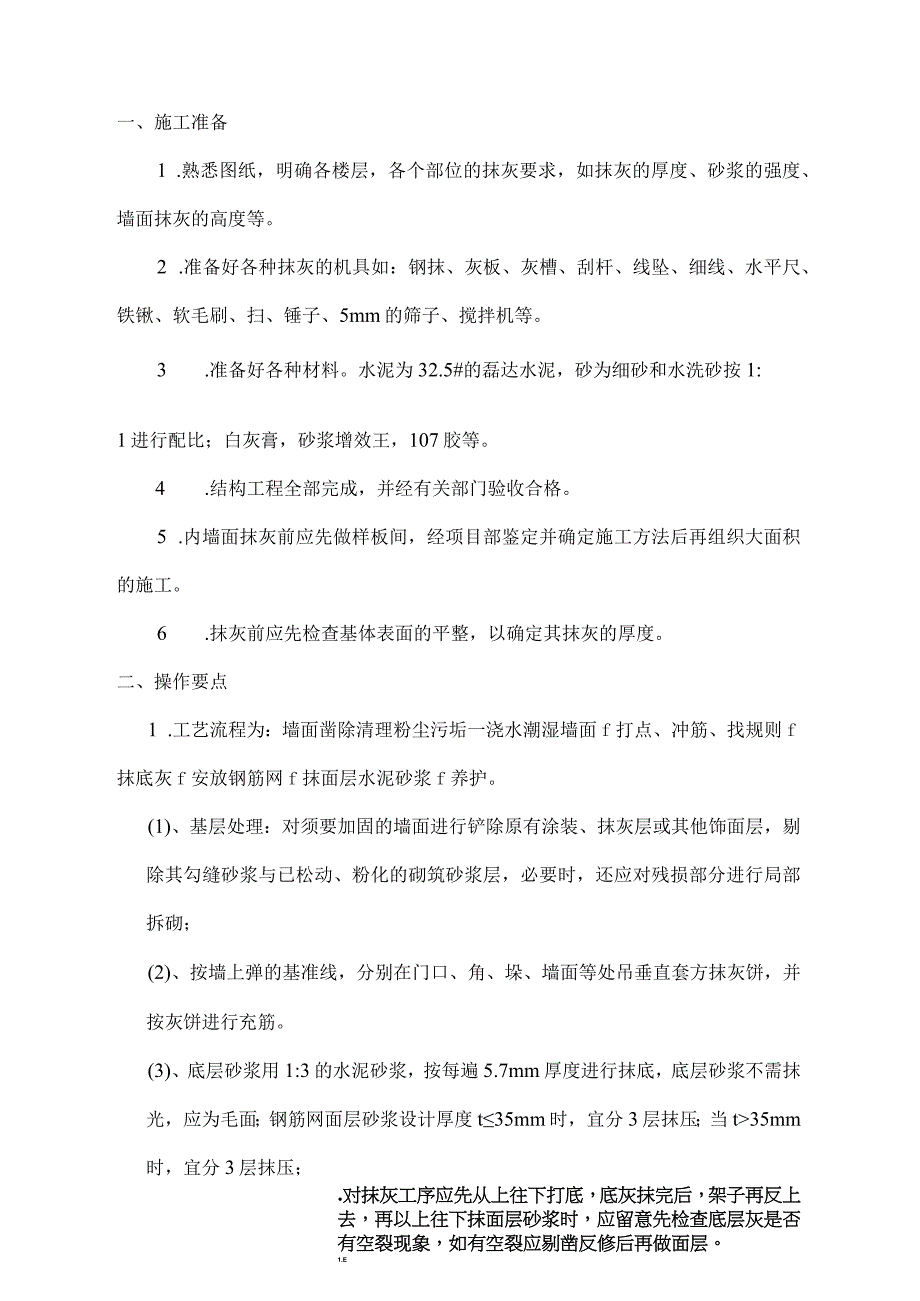

1、技术交底记录工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称室内外抹灰一、施工准备1 .熟悉图纸,明确各楼层,各个部位的抹灰要求,如抹灰的厚度、砂浆的强度、墙面抹灰的高度等。2 .准备好各种抹灰的机具如:钢抹、灰板、灰槽、刮杆、线坠、细线、水平尺、铁锹、软毛刷、扫、锤子、5mm的筛子、搅拌机等。3 .准备好各种材料。水泥为32.5#的磊达水泥,砂为细砂和水洗砂按1:1进行配比;白灰膏,砂浆增效王,107胶等。4 .结构工程全部完成,并经有关部门验收合格。5 .内墙面抹灰前应先做样板间,经项目部鉴定并确定施工方法后再组织大面积的施工。6 .抹灰前应先检查基体表面的平整,以确定其抹

2、灰的厚度。二、操作要点1 .工艺流程为:墙面凿除清理粉尘污垢一浇水潮湿墙面f打点、冲筋、找规则f抹底灰f安放钢筋网f抹面层水泥砂浆f养护。(1)、基层处理:对须要加固的墙面进行铲除原有涂装、抹灰层或其他饰面层,剔除其勾缝砂浆与已松动、粉化的砌筑砂浆层,必要时,还应对残损部分进行局部拆砌;(2)、按墙上弹的基准线,分别在门口、角、垛、墙面等处吊垂直套方抹灰饼,并按灰饼进行充筋。(3)、底层砂浆用1:3的水泥砂浆,按每遍5.7mm厚度进行抹底,底层砂浆不需抹光,应为毛面;钢筋网面层砂浆设计厚度t35mm时,宜分3层抹压;当t35mm时,宜分3层抹压;.对抹灰工序应先从上往下打底,底灰抹完后,架子再

3、反上去,再以上往下抹面层砂浆时,应留意先检查底层灰是否有空裂现象,如有空裂应剔凿反修后再做面层。1.E技术负责人交底人接底人注:本记录一式两份,一份交接底人,一份存档。技术交底记录工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称室内外抹灰10 .在抹灰时要留意落地灰要与时清理,利用,在地面上要铺设薄膜塑料纸接落地灰;抹灰所用的砂浆要放在专用的灰槽内。11 .各个房间抹灰完成后要请理干净,不行有任何杂物。要做好成品爱惜工作,翻拆脚手架时要当心,防止损坏已抹好的水泥墙面,并应与时实行措施爱惜防止因工序交叉造成污染和损坏;各抹灰层在凝合前应防止快干,爆晒,水冲、撞击和振动,以保证基灰

4、层有足够的强度。三、工程质量标准。1 .所用的各种材料的质量必需符合设计要求。2 .各抹灰层之间与抹灰层与基体之间必需黏结坚实,无脱皮、空鼓,面层无爆灰等缺陷。3 表面光滑、干净、颜色匀整、无抹纹、线角和灰线平直方正。4 .洞口、槽、盒尺寸正确、方正、整齐、光滑,抹灰平整。5 .允许偏差:立向垂直度:3mm表面平整度:2mm阴阳角垂直度:2mm阴阳角方正:2mm四、平安事项1 .要留意平安用电、夜晚与白光的照明灯具要由电工负责接拆。2 .抹灰时搭设的架子要坚实,经检查无误时方可到架子上施工。3 在高处施工时必需系好平安带。4 .施工时不行打闹、嬉戏技术负责人交底人接底人注:本记录一式两份,一份

5、交接底人,一份存档。技术交底记录工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称水泥砂浆和钢筋网砂浆面层施工交底内容:一、水泥砂浆面层和钢筋网砂浆面层施工程序应符合下列规定:1 .原有墙面清底与界面处理包括:铲除原有涂装、抹灰层或其他饰面层,应2 .剔除其勾缝砂浆与已松动、粉化的砌筑砂浆层,必要时,还应对残损部分进行局部拆砌。3 .制作钢筋网与拉结件或拉结筋;4 .安装钢筋网;5 .砂浆面层施工;6 .养护;7 .施工质量检验。二、在原有墙面清底处理过程中发觉裂缝和损伤,应逐个予以裂缝修补和局部拆砌或1:3水泥砂浆抹面处理。修补或拆砌完成后,应用清洁的压力水冲刷干净。三、当设计

6、对原墙面粉刷砂浆层前有潮湿要求时,应按规定的提前时间,顺墙面反复浇水潮湿,并应待墙面无明水后再进行面层施工。若设计无此要求,不得擅自浇水。四、钢筋网的安装与砂浆面层的施工,应按先基础后上部结构、由下而上的依次逐层进行;同一楼层尚应分区段加固;不得擅自变更施工图规定的程序。钢筋网与原墙体的拉结接受穿墙S形筋,S形筋应与钢筋网片点焊,其点焊质量应符合现行行业标准钢筋焊接与验收规程JGJ18的规定。五、钢筋网片的钢筋间距应符合设计要求;钢筋网片间的搭接宽度不应小于100mm;钢筋网片与原墙体表面的净距不应小于5mm。六、钢筋网的面层砂浆设计厚度t35mm时,宜分3层抹压;当t35mm时,尚应适当增力

7、P抹压层数:技术负责人交底人接底人注:本记录一式两份,一份交接底人,一份存档。技术交底记录工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称钢筋工程1、原材料:(1)钢筋进场应备有出厂质量证明,物资人员对其外观、材质证明进行检查、核对无误后方可入库;(2)运用前按施工规范要求进行抽样试验与见证取样,合格后方可运用。2、钢筋加工配料:(1)细致做好钢筋图的审图与钢筋料表的计算工作;(2)钢筋加工前,应将钢筋表面油渍、铁锈、漆污等杂物清除干净;(3)依据施工部位与钢筋原材的长度合理配料、长短搭配;(4)箍筋弯钩角度为135,弯钩平直长度不小于箍筋直径的10倍。3、墙面锚筋与钢筋网绑扎

8、:(1)在墙面上按纵横间距各600mm、呈梅花形布置的原则,进行排尺放线,弹出锚固筋的布设点后,接受金刚石钻机钻孔,成孔后用压力水清洗洞内灰屑,并用加热管对其进行烘烤,直至无水痕;(2)对钢筋所生根部分进行打磨,直至露出金属光泽;(3)在清理干净的墙面上,提前弹出门窗洞口的位置线并按设计要求的钢筋网格尺寸,布设绑扎并确定出墙、门窗边缘旁边的周边钢筋位置线,其余按设计要求的钢筋间距,匀整分布弹出水平和竖向钢筋位置线;(4)钢筋与原墙体的拉结接受穿墙S形筋,S形筋应与钢筋网片电焊,其电焊质量应符合行业标准钢筋焊接与验收规程JGJ18的规定;(5)结构柱、梁与楼板相交处接受12的穿楼板筋(6)钢筋网

9、片尺寸:竖向为6拉结筋6Q300横向为6Q300,绑扎时应逐点点焊并做到水平筋在外,竖筋在内,与穿墙筋、穿楼板加固筋拉接、搭接好。并利用已穿墙的S形筋限制钢筋网与墙面的距离,保证爱惜层厚度。技术负责人交底人接底人注:本记录一式两份,一份交接底人,一份存档。技术交底记录工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称墙体加固交底内容:一、墙体基础处理:1、墙体基础处理2、工艺流程:测量放线原地面凿除土方开挖测量定位地下墙体钻孔栽筋并锚固绑墙体钢筋网片浇筑混凝土土方回填。3、柱基础的处理实行分段进行施工,分段开挖、分段加固、分段回填。4、施工前应细致核查原基础结构图,确认原基础形式

10、、基础尺寸、基础标高,并应查清地下管网的布设状况,为土方开挖做好技术准备工作。5、应提前做好基准标高的引测与基础边线的测设工作,依据土质状况确定放坡坡度,留出作业面(不小于IOoOmm)后,弹出开挖边线。6、沿开挖边线用混凝土切割机将原有地面、原散水进行切割、拆除,建筑垃圾堆放在离建筑物3米以外10米以内的地方,工程结束后清运出场。7、土方接受人工进行清挖,在接近原墙体与基础大放脚时,耍用铁锹轻挖,严禁用尖镐刨挖,以免破坏原基础影响结构平安。二、墙体加固钻孔、锚筋方法:1、墙体应接受梅花状布置的锚筋、穿墙筋与原有砌体墙连接,锚筋、穿墙筋纵横向间距为600mm;其左右应接受拉结筋等与两端的原有墙

11、体牢靠连接;底部应有基础;墙体上下应与楼、屋盖牢靠连接至少应每隔Im设置穿过楼板且与竖向钢筋等面积的短筋,短筋两端应分别锚入上下层的墙体内,其锚固长度不应小于短筋直径的40倍。2、承重构件外加墙体的施工程序应符合下列规定:D清理、修整原墙面与界面处理;2)制作拉结件或拉结筋;3)钢筋加工和绑扎;4)浇筑混凝土(石豆型灌浆料);5)养护、拆模。3、墙体界面处理清理、修整原墙面过程中发觉的裂缝和损伤,应逐个予以修补,若修补有困难,应进行局部拆砌。修补或拆砌完成后,应用清洁的压力水冲刷干净,并按设计规号的工艺要手喷涂结构界眄胶(剂)。工程名称王石小学综合楼加固施工单南京程固建筑技术有限公司工序名称增

12、设构造柱的加固施工交底内容:外墙角部、楼梯间与外墙交接处、楼梯上下端增设钢筋混凝土构造柱施工应按下列程序进行:1 .清理外墙角部、楼梯间与外墙交接处、楼梯上下端并定位放线;2 .界面处理(凿除粉刷层或墙体切槽与界面冲洗);3 .钻孔安装M12螺杆穿墙连接件;4 .扁钢和角钢加工与安装;5 .扁钢和角钢需穿楼板处接受M12螺杆替代。工程名王石小学综合楼加固工施工单南京程固建筑技术有限公司工序名钢构套加固施工交底内容:1 .钢构套加固时,角钢应紧贴砖砌体,其上下端应由牢靠的连接。下端应伸入刚性地坪下200mm,上端应与柱顶垫块、圈梁连接2 .钢构套加固砖柱(墙垛)时,砖柱(墙垛)四角应打磨成圆角且

13、用高强度的砂浆抹平。3 .构架的角钢应接受夹具在两个方向夹紧,缀板应分段焊接。钢构套与梁柱混凝土之间应接受胶粘剂粘结,其注胶工序应在构架焊接完成后进行,胶缝厚度宜限制在35mmo4 .钢材表面应涂刷防锈漆,或在构架外围抹25mm厚的1:3水泥砂浆爱惜层,也可接受其他具有防腐蚀和防火性能的饰面材料加以爱惜。5 .增设钢支撑加固工程的施工程序应符合下列规定:施工准备;钢支撑制作;钢支撑安装;施工质量验收。6 .钢支撑应实行防腐、防火措施;支撑的水平夹角不宜大于557 .钢支撑切割面或剪切面应无裂纹、夹渣、分层和大于Imm的缺棱。8 .首次接受的钢材、焊接材料、焊接方法、焊后热处理等,应进行焊接工艺

14、评定,并应依据评定报告确定焊接工艺。9 .钢构套的焊接焊缝表面不得有裂纹、焊瘤等缺陷。一级、二级焊缝不得有表面气孔、夹渣、弧坑裂纹、电弧擦伤等缺陷。且一级焊缝不得有咬边、未焊满、根部收缩等缺陷。焊成凹形的角焊缝,焊缝金属与母材间应平缓过渡;加工成凹形的角焊缝,不得在其表面留下切痕。焊缝感观应达到:外形匀整、成型较好,焊道与焊道、焊道与基本金属间过渡较平滑,焊渣和飞溅物基本清除干净。技术负责人交底人接底人注:本记录一式两份,一份交接底人,一份存档。工程名王石小学综合楼加固工施工单位南京程固建筑技术有限公司工序名钢构套加固施工交底内容:10.外包钢加固技术首先凿除於构件表面的粉刷层,垫层至混凝土基

15、层;对混凝土缺陷部位(混凝土疏松、破损)应按要求进行相应的修复处理,清除混凝土表面的油污、浮浆用钢丝刷将构件表面刷毛,将表面粉尘用压缩空气吹净将扁钢箍(缀板)与角钢焊接,必需分段交织焊接,在处理好的角钢内注胶拌胶的配比和操作严格按产品说明进行,灌胶嘴安装间距合适,灌胶依次和操作要求规范,确保灌胶密实度符合规范要求。密实度在锚固区不小于90%,非锚固区不小于70%o技术负责人交底人接底人技术交底记录工程名王石小学综合楼加固工施工单位南京程固建筑技术有限公司工序名增加预制板搁置长度施工交底内容:预制板搁置长度不满足要求时板底增设托梁加固,预制板板底增设托梁有型钢托梁和拉杆托梁:1 .角钢托梁适用于有圈梁时的预制板搁置长度不足时的加固。角钢可以。通长设置或分段设置。在圈梁的两面的预制板底根部对称布置角钢,通过对拉螺栓锚固。角钢与预制板底之间用环氧砂浆填实

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 修缮加固与改造

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
