中型砌块砌筑工程施工工艺技术交底.docx

上传人:p** 文档编号:406929 上传时间:2023-08-10 格式:DOCX 页数:6 大小:38.19KB
下载 相关 举报
中型砌块砌筑工程施工工艺技术交底.docx_第1页
第1页 / 共6页
中型砌块砌筑工程施工工艺技术交底.docx_第2页
第2页 / 共6页
中型砌块砌筑工程施工工艺技术交底.docx_第3页
第3页 / 共6页
中型砌块砌筑工程施工工艺技术交底.docx_第4页
第4页 / 共6页
中型砌块砌筑工程施工工艺技术交底.docx_第5页
第5页 / 共6页
中型砌块砌筑工程施工工艺技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《中型砌块砌筑工程施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《中型砌块砌筑工程施工工艺技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

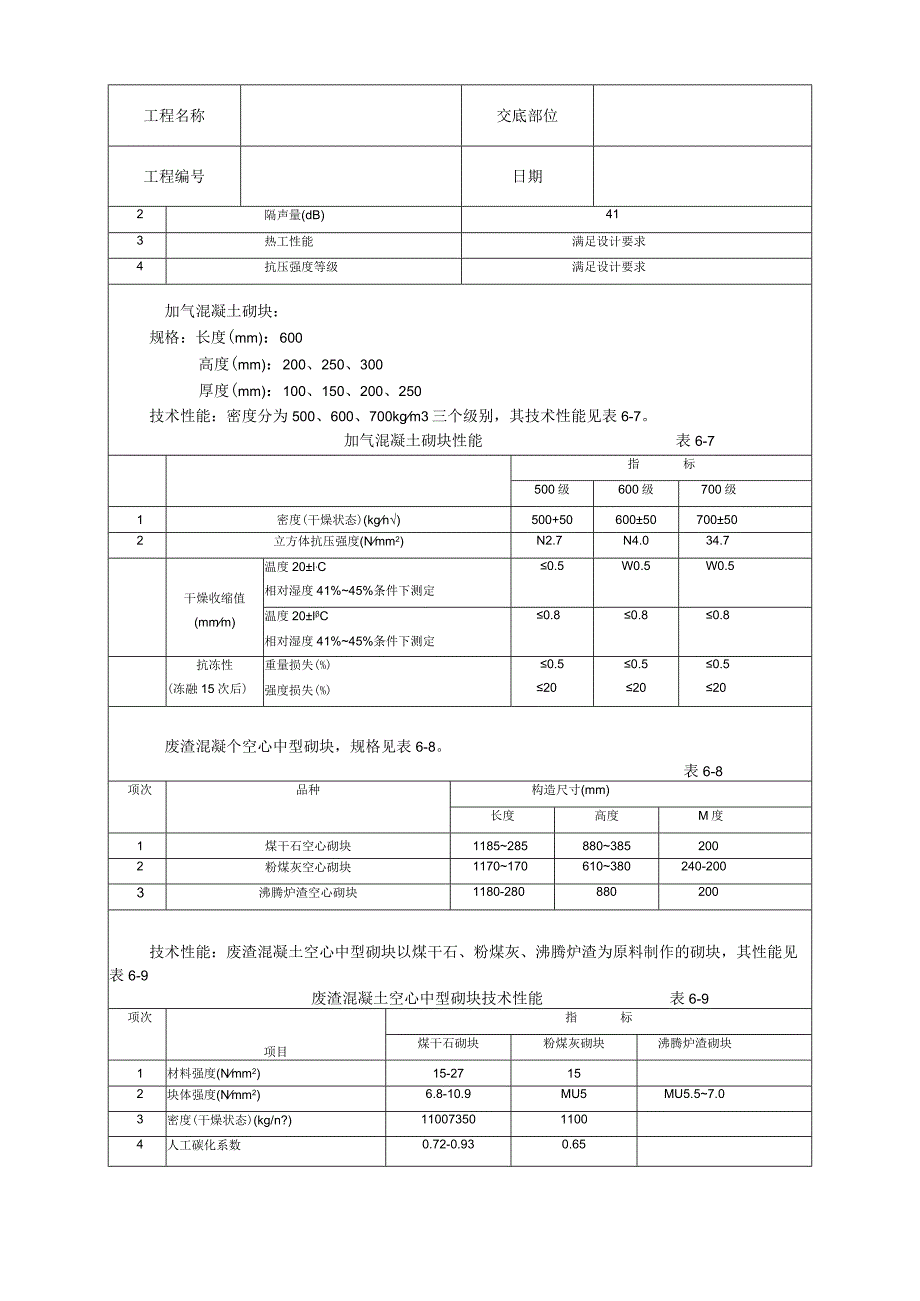

1、工程名称交底部位工程编号日期交底内容:中型砌块砌筑工程施工1范围本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。2施工准备2.1 材料及要求:2.1.1 砌块:粉煤灰硅酸盐密实中型砌块:规格:长度(mm):1180、880、580、430高度(mm):380宽度(mm):240、200、190、180技术性能:强度等级MUIo和MU15,见表6-4。粉煤灰砌块的技术性能表6-4项次项目指标MUlOMU15立方体试件抗压强度(Nmm2)三块试件平均值不小于10.其中一块最小值不小于8三块试件平均值不小于15,其中一块最小值不小于122人工碳化后强度(Nmm2)不小于6不小于93干缩值(mmm

2、)不大于14密度(kgm3)1500(不大于产品设计密度)5抗冻性强度损失率不超过25%,外观无明显疏松、剥落或裂纹普通混凝土空心中型砌块:规格:长度(mm):1770485、2130630、1185-285高度(mm):790845785厚度(mm):200180200混凝土空心中型砌块的规格、尺寸及孔型、空心率应满足设计强度等级和建筑热工要求,其构造参数要求见表6-5。混凝土空心中型砌块构造参数表6-5孔型单排孔单排圆孔多排孔1空心率(%)5060405035452壁厚5(mm)2535253025353肋距h(mm)106126(3040)技术性能:强度等级MUI0、MUl5、MU20和

3、MU25;性能见表6-6。混凝土空心中型砌块性能表6-6顶次顶目指标1密度(kgm3)9501080工程名称交底部位工程编号日期2隔声量(dB)413热工性能满足设计要求4抗压强度等级满足设计要求加气混凝土砌块:规格:长度(mm):600高度(mm):200、250、300厚度(mm):100、150、200、250技术性能:密度分为500、600、700kgm3三个级别,其技术性能见表6-7。加气混凝土砌块性能表6-7指标500级600级700级1密度(干燥状态)(kgn)500+5060050700502立方体抗压强度(Nmm2)N2.7N4.034.7干燥收缩值(mmm)温度20l,C相

4、对湿度41%45%条件下测定0.5W0.5W0.5温度20lC相对湿度41%45%条件下测定0.80.80.8抗冻性(冻融15次后)重量损失(%)强度损失(%)0.5200.5200.520废渣混凝个空心中型砌块,规格见表6-8。表6-8项次品种构造尺寸(mm)长度高度M度1煤干石空心砌块11852858803852002粉煤灰空心砌块1170170610380240-2003沸腾炉渣空心砌块1180-280880200技术性能:废渣混凝土空心中型砌块以煤干石、粉煤灰、沸腾炉渣为原料制作的砌块,其性能见表6-9废渣混凝土空心中型砌块技术性能表6-9项次项目指标煤干石砌块粉煤灰砌块沸腾炉渣砌块1

5、材料强度(Nmm2)15-27152块体强度(Nmm2)6.8-10.9MU5MU5.57.03密度(干燥状态)(kg/n?)1100735011004人工碳化系数0.72-0.930.65工程编号日期5收阴(mmm)0.320.376抗冻t(强度损失)(%)897导热:数(W/mk)0.94-1.120.66其他砌块:抗震异形空心砌块、石膏砌块,陶粒混凝土砌块,应按设计要求选用合格的砌块产品。2.1.2砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆。2.2 主要机具:2.2.1 机械:塔式起重机、卷扬机及井架、切割机。2.2.2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推

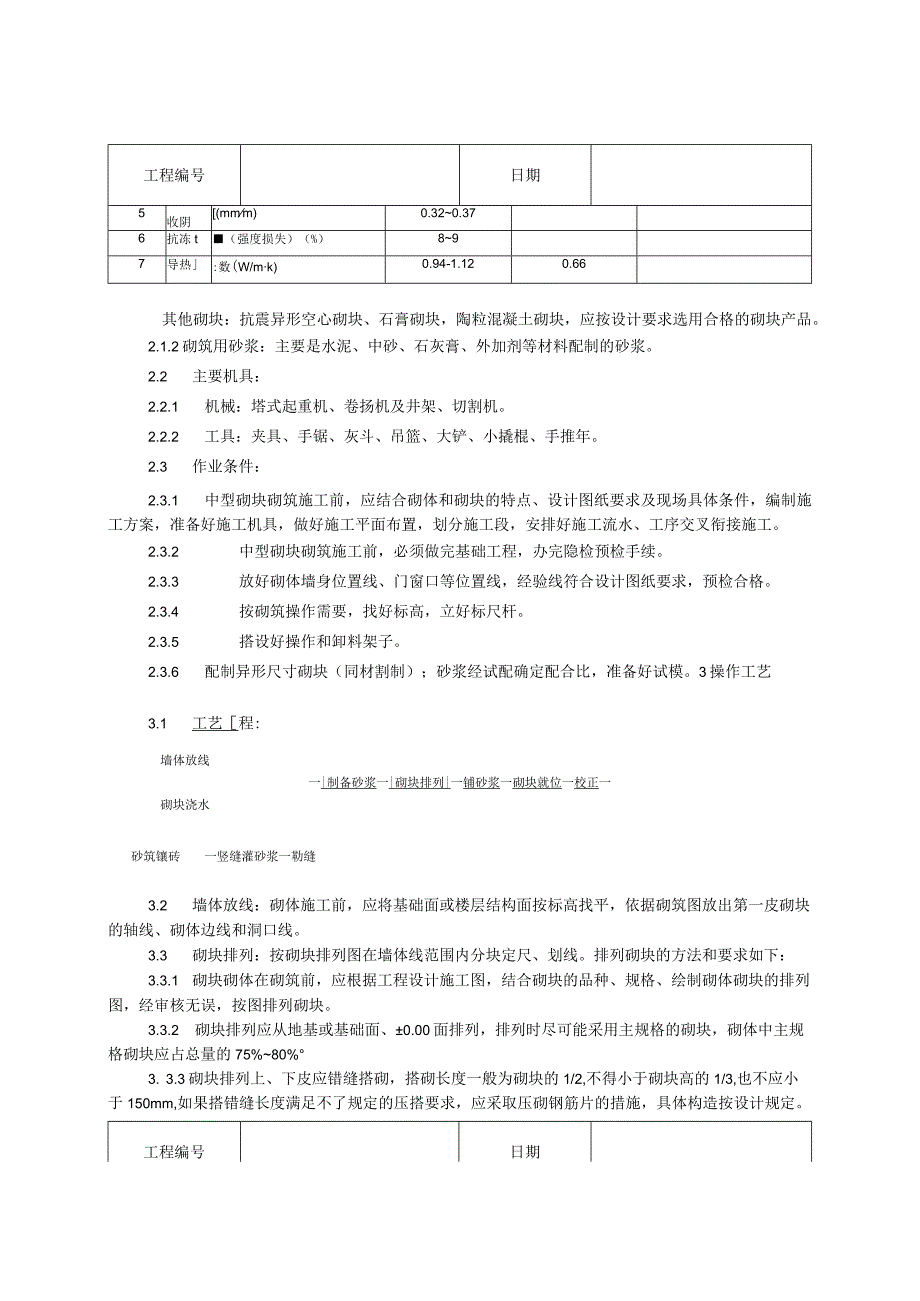

6、年。2.3 作业条件:2.3.1 中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。2.3.2 中型砌块砌筑施工前,必须做完基础工程,办完隐检预检手续。2.3.3 放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格。2.3.4 按砌筑操作需要,找好标高,立好标尺杆。2.3.5 搭设好操作和卸料架子。2.3.6 配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模。3操作工艺3.1 工艺程:墙体放线一|制备砂浆一|砌块排列|一铺砂浆一砌块就位一校正一砌块

7、浇水砂筑镶砖一竖缝灌砂浆一勒缝3.2 墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3.3 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。排列砌块的方法和要求如下:3.3.1 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。3.3.2 砌块排列应从地基或基础面、0.00面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%80%3. 3.3砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长

8、度满足不了规定的压搭要求,应采取压砌钢筋片的措施,具体构造按设计规定。工程编号日期3.1 .4外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用成镶砌。3.2 .5砌体水平灰缝厚度一般为15mm,如果加钢筋片的砌体,水平灰缝厚度为2025mm,垂直灰缝宽度为20mm。大于30mm的垂直缝,应用C20的细石混凝土灌实。3.3 .6砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。3.4 .7砌块墙体与结构构件位置有矛盾时,应先满足构件布置。3.5 制配砂

9、浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采用重量比,计量精度为水泥2%,砂、灰膏控制在5%以内,应采用机械搅拌,搅拌时间不少于l,5mino3.6 铺砂浆:将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,在砌块就位前,用大铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500mmo3.7 砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。砌块安装时,起吊砌块应避免偏心,使砌块底面能水平下落;就位

10、时由人手扶控制,对准位置,缓慢地下落,经小撬棒微撬,用托线板挂直、核正为止。3.8 砌筑镶砖:用普通粘土砖镶砌前后一皮砖,必须选用无横裂的整砖,顶砖镶砌,不得使用半砖。3.9 竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为35mm。4质量标准4. 1保证项目:1.1.1 使用的中型砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。1.1.2 砂浆的品种、强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度。4.2 基本项目:4.2.1 砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸

11、应达到本标准的要求。4.2.2 转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致。4.2.3 砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动。4.2.4 拉结钢筋、钢筋片规格、根数、间距、位置、长度应符合设计要求。4.3 允许偏差项目,见表6-10。中型砌块砌体允许偏差表670顶次顶目允许偏差(mm)检查方法1轴线位置10经纬仪,水平仪检查,并检查施工记录。2基础或楼面标高15经纬仪,水平仪检查,并检查施工记录。3垂直度每楼层5吊线检查IOm以下10经纬仪或吊线检查IOm以下20工程名称交底部位工程编号日期4表面平整102m长直尺和塞尺检查水平灰缝平直清水墙7IOm长拉线和尺量检查

12、混水墙106水平灰缝厚度+10、-5尺量检查7垂直缝宽度+10、-5尺量检查8门窗洞口宽度(后塞框)+10、-5尺量检态9清水墙面错缝2.0吊线和尺量检查5成品保护5.1 先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框的埋件牢固,不可损坏、不可使其松动。5.2 砌体上的设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体的完整性。5.3 砌筑施工应及时清除落地砂浆。5.4 拆除施工架子时,注意保护墙体及门窗口角。6应注意的质量问题6.1 砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆的面积过大,校正不及时:砌块在砌筑使用的前一天,应充分浇

13、水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝。6.2 2第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。6.3 拉结钢筋或压砌钢筋片不符合设计要求:应按设计和规范的规定,设置拉结带和拉结钢筋及压砌钢筋片。6.4 砌体错缝不符合设计和规范的规定:未按砌块排列组砌图施工。应注意砌块的规格并正确的组砌。6.5 砌体偏差超规定:控制每皮砌块高度不准确。应严格按标帜杆高度控制,掌握铺灰厚度。7质量记录本工艺标准应具备以下质量记录:7.1 砌块、原材料出厂合格证。7.2 施工试验报告。7.3

14、 施工组砌图资料。7.4 质量检验评定资料。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
