主体验收评估报告.docx

上传人:p** 文档编号:406938 上传时间:2023-08-10 格式:DOCX 页数:6 大小:26.12KB
下载 相关 举报
主体验收评估报告.docx_第1页
第1页 / 共6页
主体验收评估报告.docx_第2页
第2页 / 共6页
主体验收评估报告.docx_第3页
第3页 / 共6页
主体验收评估报告.docx_第4页
第4页 / 共6页
主体验收评估报告.docx_第5页
第5页 / 共6页
主体验收评估报告.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《主体验收评估报告.docx》由会员分享,可在线阅读,更多相关《主体验收评估报告.docx(6页珍藏版)》请在第壹文秘上搜索。

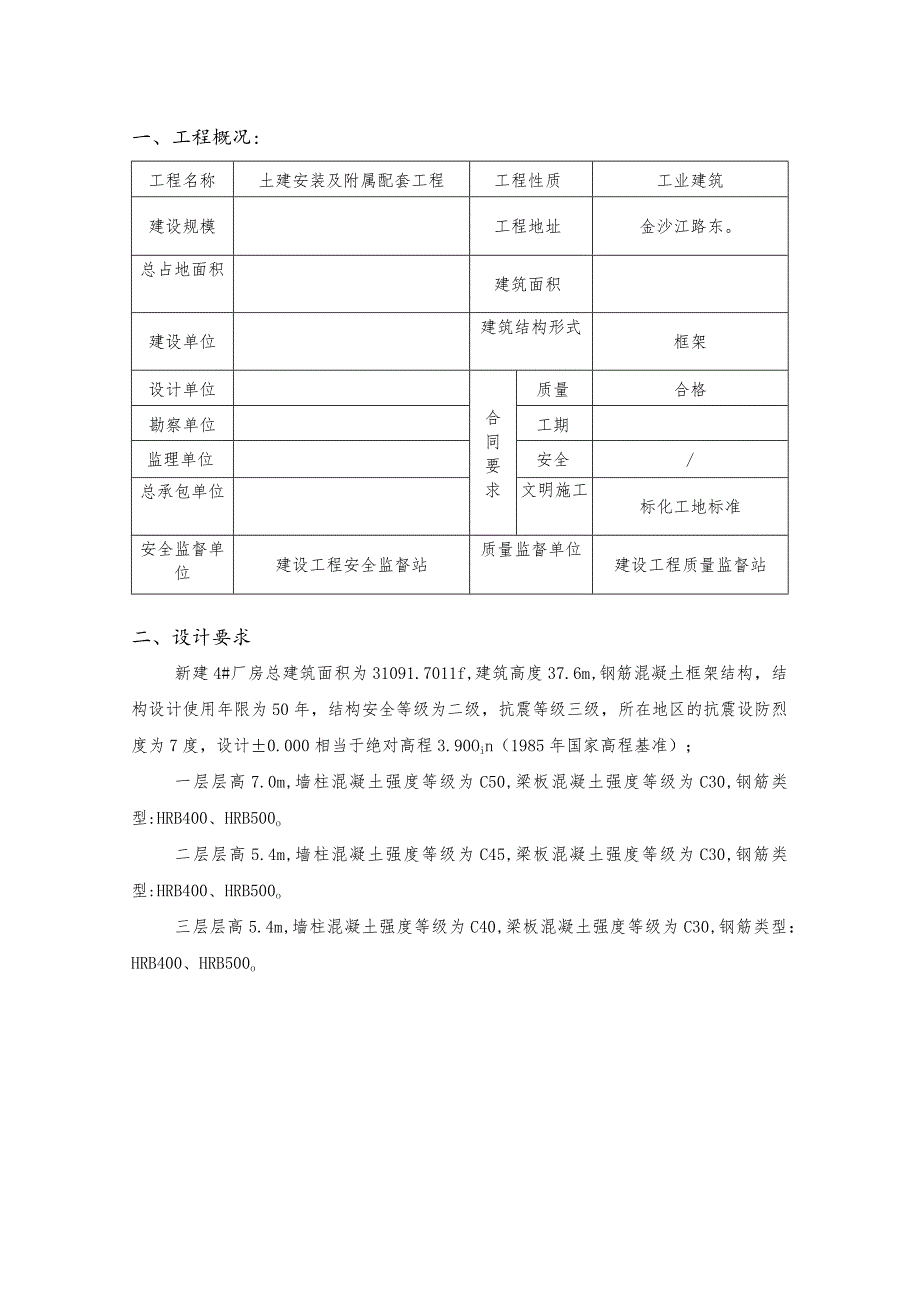

1、A.0.15工程质量评估报告(主体结构)内容提要:工程概况工程各参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位:设计单位:施工单位:监理单位(章):总监理工程师(签字):0期:第六版修订版表江苏省住房和城乡建设厅监制一、工程概况:工程名称土建安装及附属配套工程工程性质工业建筑建设规模工程地址金沙江路东。总占地面积建筑面积建设单位建筑结构形式框架设计单位合同要求质量合格勘察单位工期监理单位安全/总承包单位文明施工标化工地标准安全监督单位建设工程安全监督站质量监督单位建设工程质量监督站二、设计要求新建4#厂房总建筑面积为31091.7011f,建筑高度37

2、.6m,钢筋混凝土框架结构,结构设计使用年限为50年,结构安全等级为二级,抗震等级三级,所在地区的抗震设防烈度为7度,设计0.000相当于绝对高程3.90Oin(1985年国家高程基准);一层层高7.0m,墙柱混凝土强度等级为C50,梁板混凝土强度等级为C30,钢筋类型:HRB400、HRB500o二层层高5.4m,墙柱混凝土强度等级为C45,梁板混凝土强度等级为C30,钢筋类型:HRB400、HRB500o三层层高5.4m,墙柱混凝土强度等级为C40,梁板混凝土强度等级为C30,钢筋类型:HRB400、HRB500o三、工程质量验收情况:开工日期:2022年9月30日竣工日期:2024年5月

3、21日。1.原材料质量控制本工程施工过程中,所有原材料均有合格证及检验报告。根据规范,需要做复试的材料,经现场见证取样后送至有资质的检测单位检测合格后才使用。商品舲进场时均有出厂质量证明书、混凝土配合比通知单、混凝土碱含量评估报告。工程中所用材料均为合格品。原材料质量合格证齐全,复试检验合格。2 .施工过程管理与控制2.1 工程施工期间,由公司法人委托项目经理和各管理人员在施工现场成立项目部,人员齐备、责任到人、分工明确,同时公司排专人在现场监督、组织、协调各项工作。项目部随时将工程进展情况向公司及技术质量部门汇报,且公司质量、安全等相关部门不定期对工程质量、安全、技术等方面进行监督检查,确保

4、了工程在基础施工期间的质量、进度、安全得以顺利进行。2.2 在每个子分部、分项工程施工前,项目部施工人员和技术人员再次熟悉图纸,对照有关标准规范,明确施工中应注意的事项及应重点控制的项点,做好工程质量的预控工作。2.3 3认真按照有关规定要求,对所用的建筑原材料、配件、施工试件进行报验,需要见证取样的安规定办理见证取样手续。2.4 4各分项工程能做到及时报验,各检验批数量齐全,验收记录完整,人员签字齐全,资料和施工进度同步进行。2.5 在施工过程中,施工人员通过巡视、检查等手段,及时发现和纠正施工中出现的质量问题,并下达通知要求施工班组认真整改,并吸取教训,不断加强和提高班组质量意识。各工序、

5、各分项或隐蔽工程完工后,在施工班组自检合格的基础上,由项目部技术人员进行复验,再报请监理公司、甲方验收,合格后方再进入下到工序施工。3 .分项工程质量控制3.1 钢筋分项工程进场时先检查出场合格证及检验报告,并按同一生产厂家、同一炉号、同一批进场的材料取样进行拉伸、弯曲等强度复式,复式均合格。使用前检查钢筋锈蚀、油污等,情况严重者进行处理后再使用。钢筋加工好后按规格和使用部位堆放,并做好标示,以防混用。钢筋绑扎完毕后,对各部位的钢筋由施工员和技术员分批进行检查,以防出现钢筋规格错用和钢筋数量错漏,并检查保护层设置是否合理、有效,自检合格后,做好成品保护工作,及时报监理验收。在混凝土浇筑过程中,

6、设专职钢筋工看守,对偏移钢筋及时修正。所有钢筋工程经隐蔽验收合格。3.2模板分项工程在模板工程施工过程中,按施工质量控制程序严格把关,对拼装完毕的模板进行检查和验收,对模板的强度、刚度、稳定性、平面位置、截面尺寸、标高、垂直度、平整度、接等按进行检查,符合图纸设计、规范、企业标准等要求后报监理验收。合格后再进行下道工序,浇筑混凝土时设专人负责检查模板,发现异常情况及时加以处理。3.3混凝土分项工程本工程混凝土采用商品混凝土,在开工伊始,与搅拌站签订混凝土施工技术合同。明确混凝土的种类、规格,要求塌落度,到场时间等。在施工过程中,立面分层,平面分段,合理划分流水段,精心计算各流水段内混凝土方量,

7、及时准确地从搅拌站调运混凝土,确保混凝土施工不间断,供应充足。到场混凝土及时测量塌落度,振捣密实,合理留置混凝土试块,确保现场混凝土施工与试验同步。混凝土达到强度拆模后,及时做实测实量等技术复核,掌握混凝土构件的实际外观尺寸、观感和强度。4.结构实体检测、观感质量情况本工程按规范要求对主体结构安全的重要部位进行了实体检验,检验包括混凝土强度、钢筋保护层厚度,全部合格,均满足设计及规范要求。观感质量验收合格。五、工程质量事故及其处理情况:无六、竣工资料审查情况:施工技术资料按照苏州市城市建设档案管理办法进行编制管理,本工程技术资料均与施工现场同步,质量控制资料及检验批资料齐全、准确,符合设计要求

8、及施工资料验收规范规定,各分项工程均验收合格。质量控制资料收集情况,本工程所有质量控制资料均收集齐全,经核查符合要求,主体结构分部工程质量控制资料详见下表:序号资料名称资料份数结论1钢筋合格证36合格2钢筋复试报告36合格3混凝土试块强度报告58合格4商品混凝土配合比58合格2.观感质量检查情况本工程主体结构分部工程的混凝土分项工程表面清洁、平整度好,略有少量蜂窝、麻面情况,尺寸误差、表面损坏程度在规范允许范围之内,符合规范要求。3.分项分部质量评定在每个分项工程完成后,项目部均及时组织分项验收,并做好自评记录,同时报监理公司查验。主体结构分部工程质量评定结果如下表:序号资料名称资料份数结论1钢筋工程38合格2模板工程38合格3混凝土工程25合格4现浇外观25合格七、工程质量评估结论:苏州科技城光电产业园土建安装及附属配套工程3层主体结构工程的所含分项工程的质量均验收合格;质量控制资料均完整;有关安全及功能的检验和抽样检测结果均符合相关规定;观感质量验收均符合要求。经评定,苏州科技城光电产业园土建安装及附属配套工程1-3层主体结构的基础工程质量达到“合格”标准,同意验收。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
